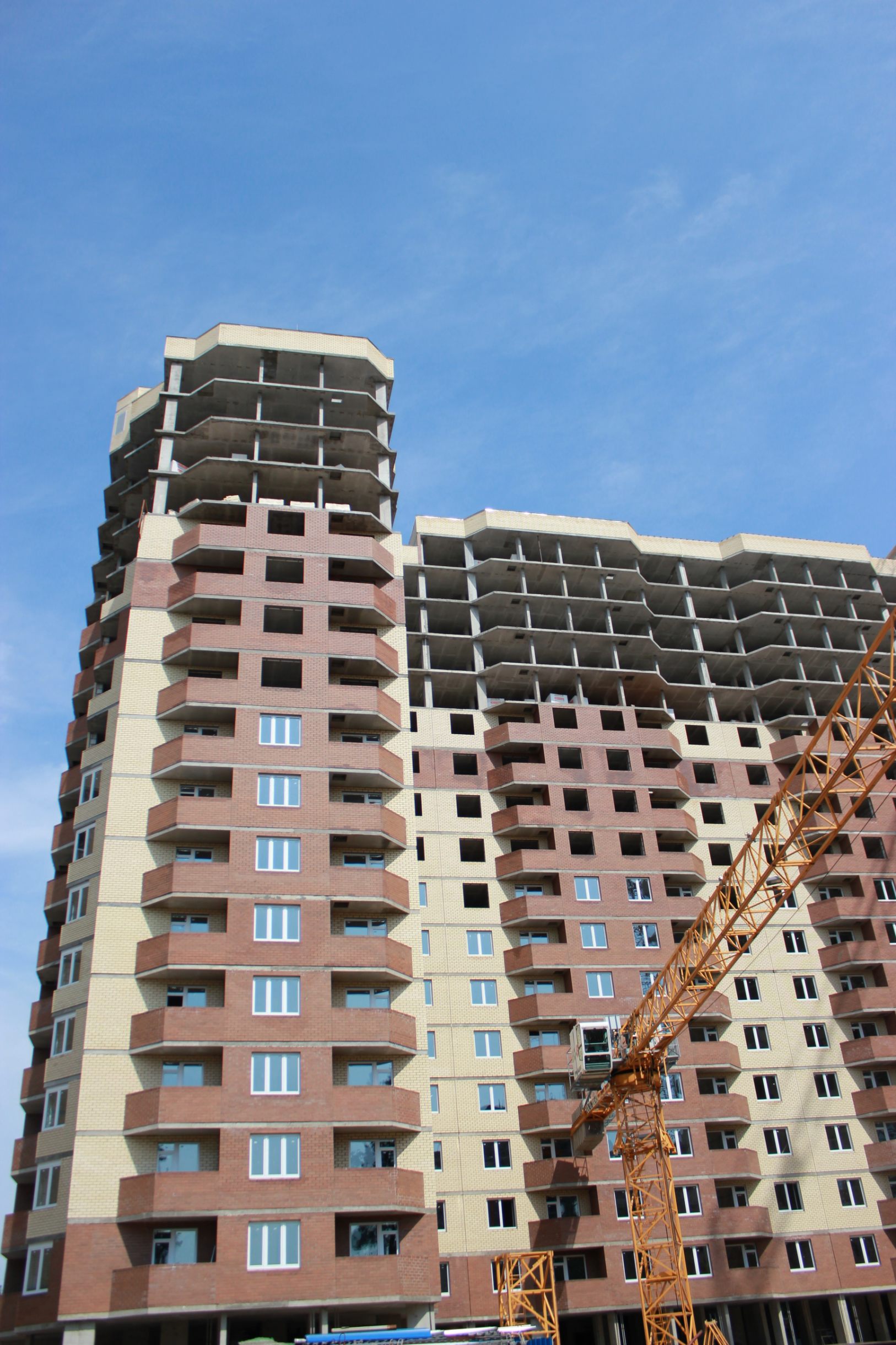

Динамика строительства Жилого квартала "Космическая гавань" на 11.08.2015г.
Корпус № 2 (1-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (2-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (3-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (4-5 -я секци).
1. Устройство монолитных конструкций – 100 %
Корпус № 2 (6-я секция).
1. Устройство монолитного каркаса- 100 %

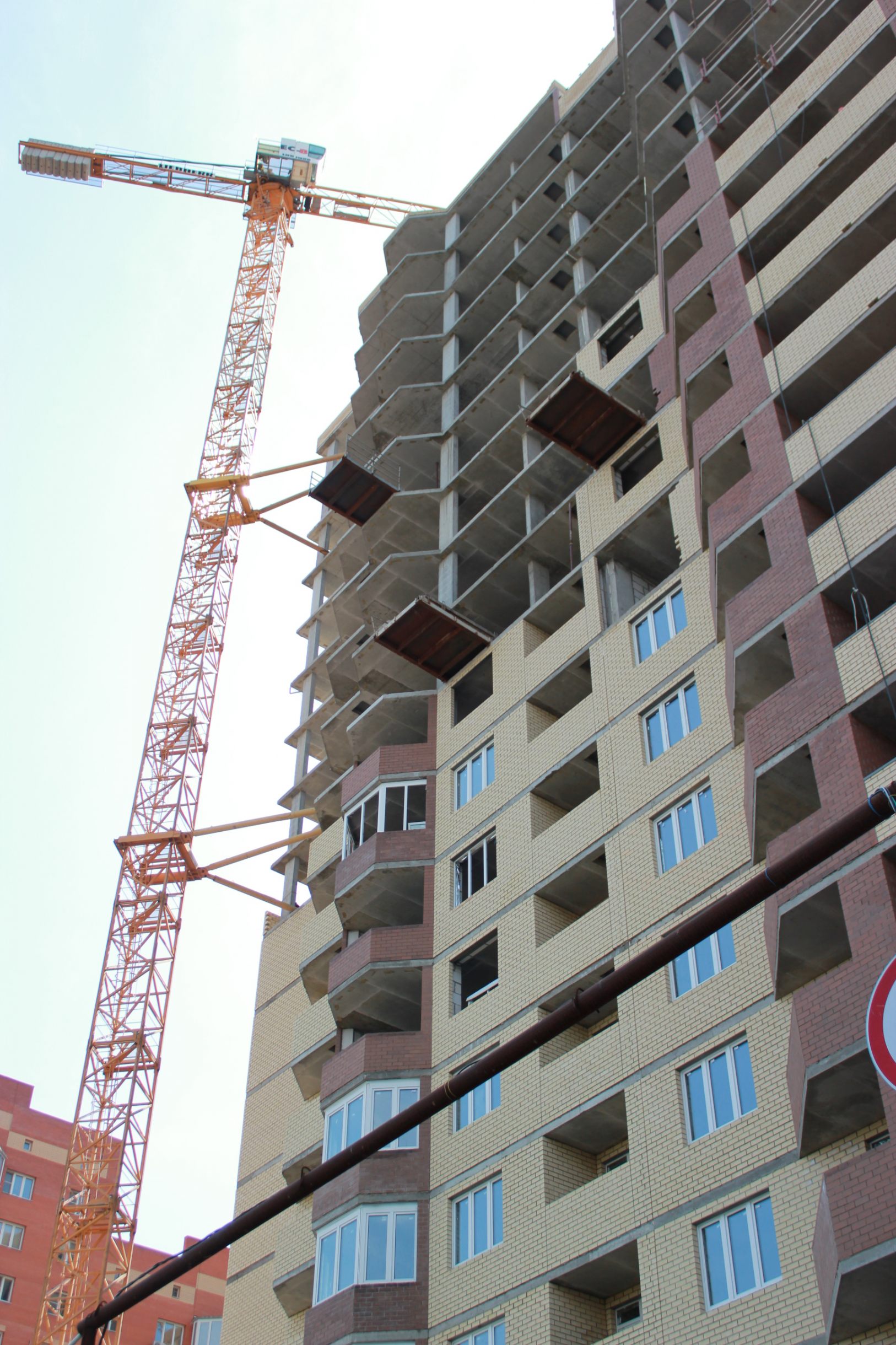

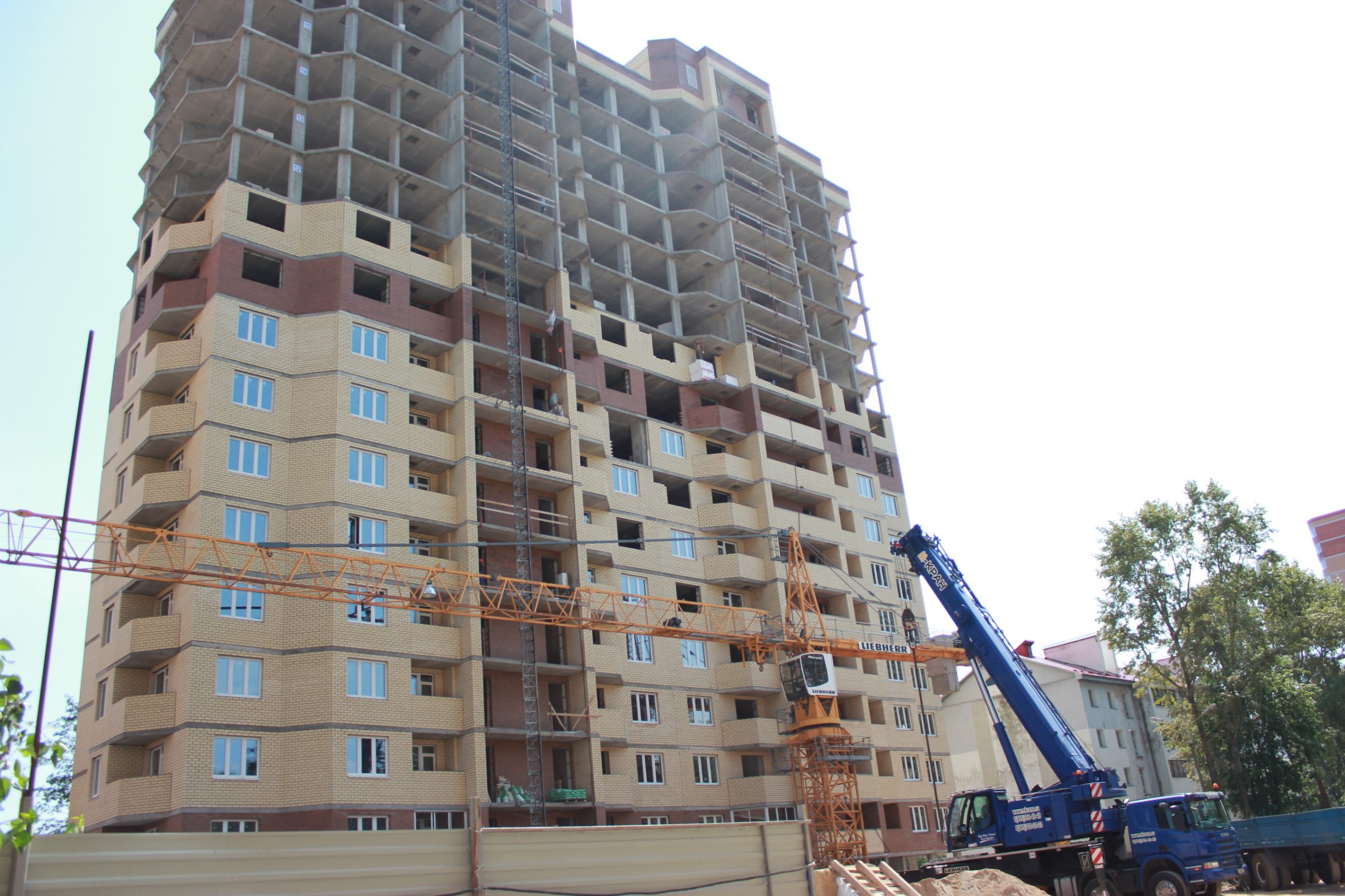

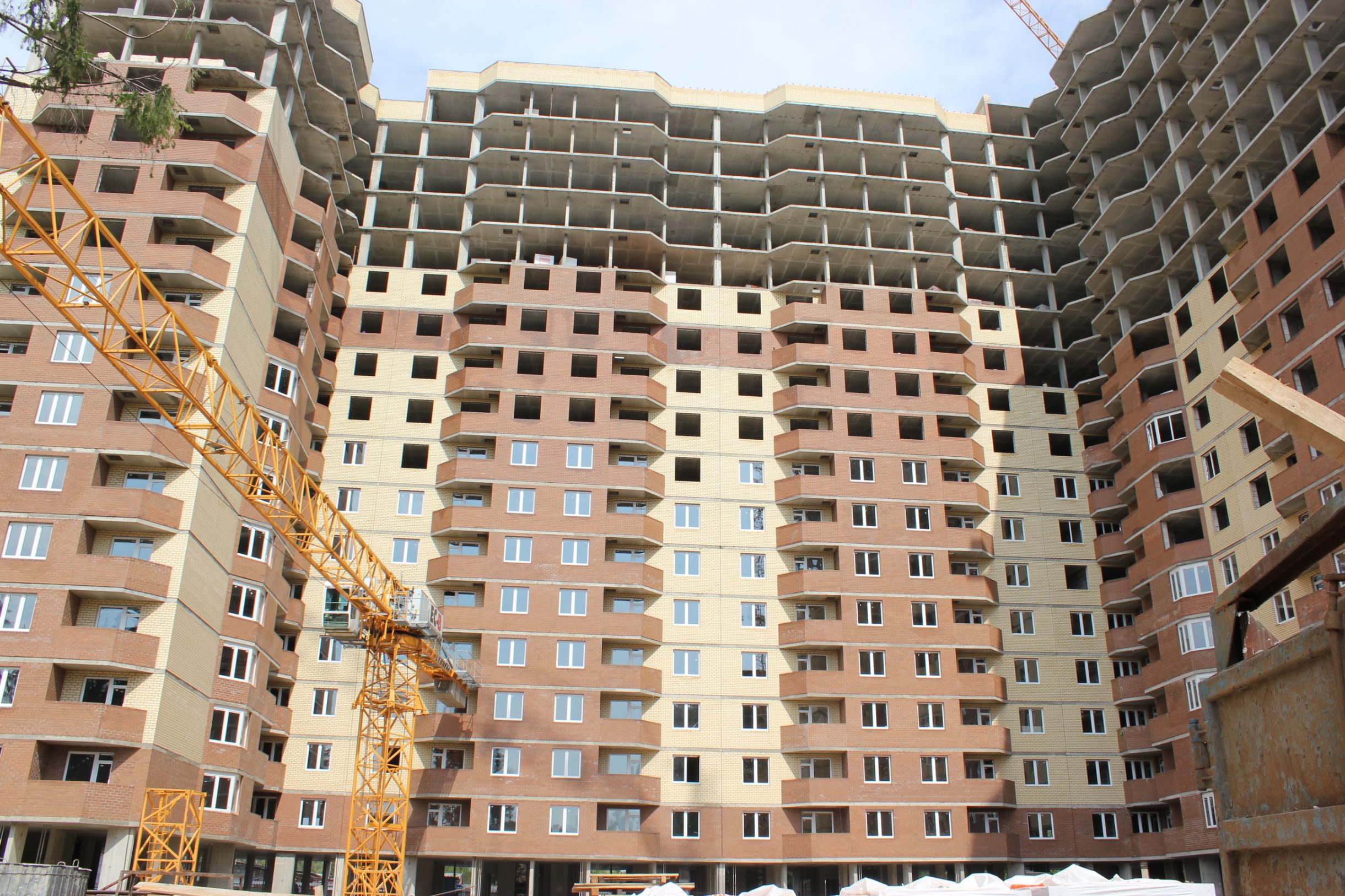

Устройство наружных стен
Устройство наружных стен 3-го этажа секции №1- №3- 100 %
Устройство наружных стен 2-го этажа секций №1- №3- 90%
Устройство наружных стен 4-го этажа секций №1- №3- 100%
Устройство наружных стен 5-го этажа секций №1- №3- 90%
Устройство наружных стен 6-го этажа секций №1- №3- 90%
Устройство наружных стен 7-го этажа секции №1- №3- 90%
Устройство наружных стен 8-го этажа секции №1- №3- 90%
Устройство наружных стен 9-го этажа секции №1- №3- 90%
Устройство наружных стен 10- го этажа секции №1- №3- 90%
Устройство наружных стен 11- го этажа секции №1- №3- 90%
Устройство наружных стен 12-го этажа секции №1- №3- 90%
Устройство наружных стен 13-го этажа секции №1- №3- 90%
Устройство наружных стен 2-го этажа секции №4 - №6- 90%
Устройство наружных стен 3-го этажа секции №4 - №6- 90%
Устройство наружных стен 4-го этажа секции №4 - №6- 90%
Устройство наружных стен 5-го этажа секции №4 - №6- 90%
Устройство наружных стен 6-го этажа секции №4 - №6- 90%
Устройство наружных стен 7-го этажа секции №4 - №6- 90%
Устройство наружных стен 8-го этажа секции №4 - №6- 90%
Устройство наружных стен 9-го этажа секции №4 - №6- 90%
Устройство наружных стен 10-го этажа секции №4 - №6- 90%
Устройство наружных стен 11-го этажа секции №4 - №6- 90%
Устройство наружных стен 12-го этажа секции №4 - №6- 20%
Устройство парапета 1-й секции – 100%
Устройство парапета 2-й секции – 100%
Устройство парапета 3-й секции – 100%
Устройство парапета 4-й секции - 100%
Устройство парапета 5-й секции – 80%
Устройство парапета 6-й секции – 100%
Устройство оголовков вентшахт из кирпича секция №1 - 100 %
Устройство оголовков вентшахт из кирпича секции №2 - 100%
Устройство оголовков вентшахт из кирпича секции №3 - 100%
Устройство оголовков вентшахт из кирпича секции №4 - 30%
Устройство оголовков вентшахт из кирпича секции №5 - 30%
Устройство оголовков вентшахт из кирпича секции №6 - 100%
Устройство стен из лицевого кирпича машинных отделений секции №1 - 100%
Устройство стен из лицевого кирпича машинных отделений секции №2 - 100%
Устройство стен из лицевого кирпича машинных отделений секции №3 - 100%
Устройство стен из лицевого кирпича машинных отделений секции №4 - 25%
Устройство стен из лицевого кирпича машинных отделений секции №5 - 70%
Устройство стен из лицевого кирпича машинных отделений секции №6 - 70%

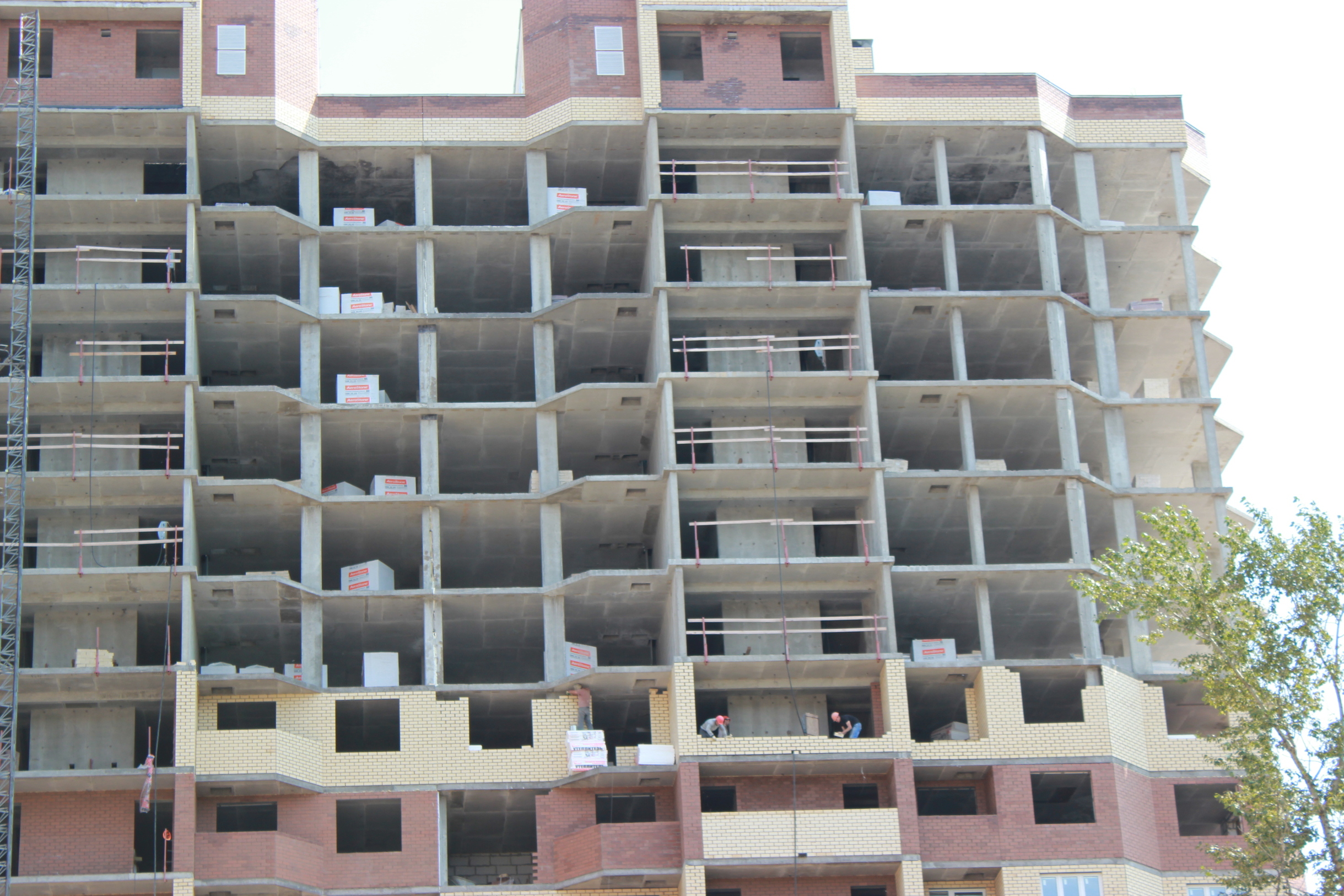

Внутренние перегородки
Устройство внутренних перегородок 2-го этажа все секции – 100 %
Устройство внутренних перегородок 3-го этажа все секции – 100 %
Устройство внутренних перегородок 4-го этажа все секции – 100 %
Устройство внутренних перегородок 5-го этажа все секции – 100 %
Устройство внутренних перегородок 6-го этажа все секции – 100 %
Устройство внутренних перегородок 7-го этажа все секции – 100 %
Устройство внутренних перегородок 8-го этажа все секции – 100 %
Устройство внутренних перегородок 9-го этажа все секции – 100%
Кровля
Устройство кровли секция №1 - 100%
Устройство кровли секция №2 - 100%
Устройство кровли секция №6 - 80%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9, 10 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9,10 - этажи
Установка оконных конструкций секции №3 – 2, 3, 4, 5, 6, 7, 8, 9, 10 - этажи
Установка оконных конструкций секции №4 – 2, 3, 4, 5, 6, 7 - этажи
Установка оконных конструкций секции №5 – 2, 3, 4, 5, 6, 7 - этажи
Установка оконных конструкций секции №6 – 2, 3, 4, 5, 6, 7 - этажи
Отделочные работы
Устройство стяжек по местам общего пользования секции №1 - №3 – 2 - 9 эт.
Устройство стяжек по местам общего пользования секции №4 - №6 – 2 - 11 эт.
Штукатурка стен по газобетону секции №1 - №3 – 2 - 10 эт.
Штукатурка стен по газобетону секции №4 - №6 – 2 - 10 эт.
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 90 % (БС№1 - №6)
Монтажу вертикальных стояков систем ГВС и ХВС
Секция № 1- 1-17 эт
Секция № 2 – 1- 18 эт
Секция № 3- 1-17 эт
Секция № 4- 1-16 эт
Секция № 5- 1-16 эт.
Секция № 6 -1-16 эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-16 эт.
Секция № 4- 1-16 эт.
Секция № 5- 1-16 эт
Секция № 6 -1-16 эт
Монтаж вертикальных стояков системы пожарного водопровода
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-17 эт.
Секция № 5-1-17 эт
Секция № 6 -1-17эт.
Монтаж вертикальных стояков ливневой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-17 эт.
Секция № 5-1-7 эт.
Секция № 6 -1- 17 эт.
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС- 1-тех/эт.
2БС-1-тех/эт.
3БС- 1- 18 эт.
4БС- 1-17 эт
5БС- 1- 17 эт
6БС-1-тех/эт.
Устройство внутреннего электроснабжения
1БС - 10 %
2БС - 10 %
3БС - 10 %
4БС - 10%
5БС - 10 %
6БС - 10 %
Монтажу вертикальных стояков системы отопления
Секция №1 – 1 - 8эт.
Секция №2 – 1 - 8эт.
Секция №3 – 1 - 8эт.
Секция № 4 – 1 - 6эт.
Секция № 5 – 1 - 6эт.
Секция № 6 – 1 - 6эт.
Выполнены работы по устройству освещения в цокольной части секций №1 - №3
Выполнены работы по устройству освещения в цокольной части секции №4 - №6
Выполнены работы по монтажу ВРУ-1 (для секций №1 - №2)
Выполнены работы по монтажу ВРУ-2 (для секций №3 - №4)
Выполнены работы по монтажу ВРУ-3 (для секций №5 - №6)

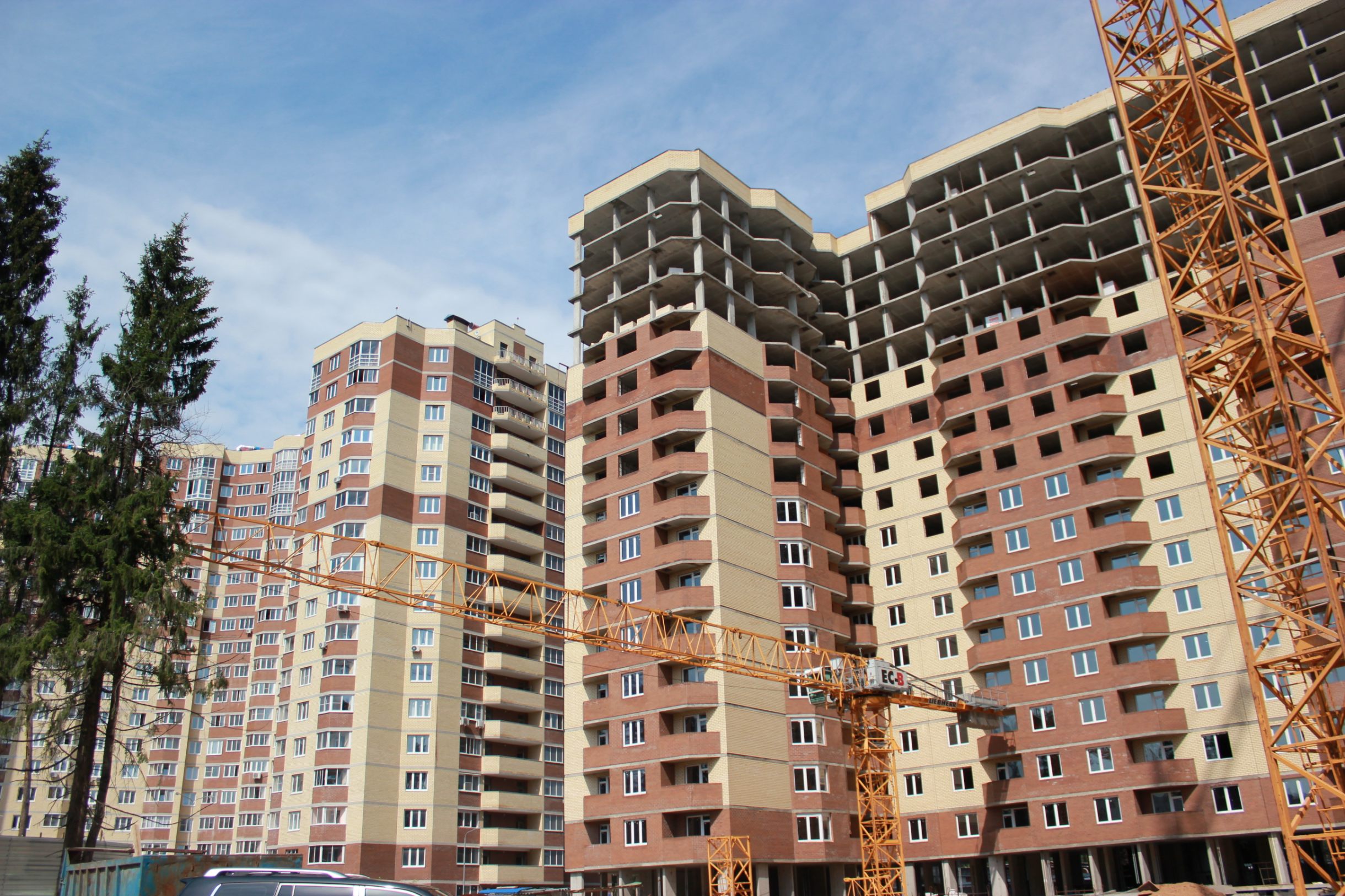

Корпус № 3.
1. Устройство монолитного железобетонного каркаса – 100 %

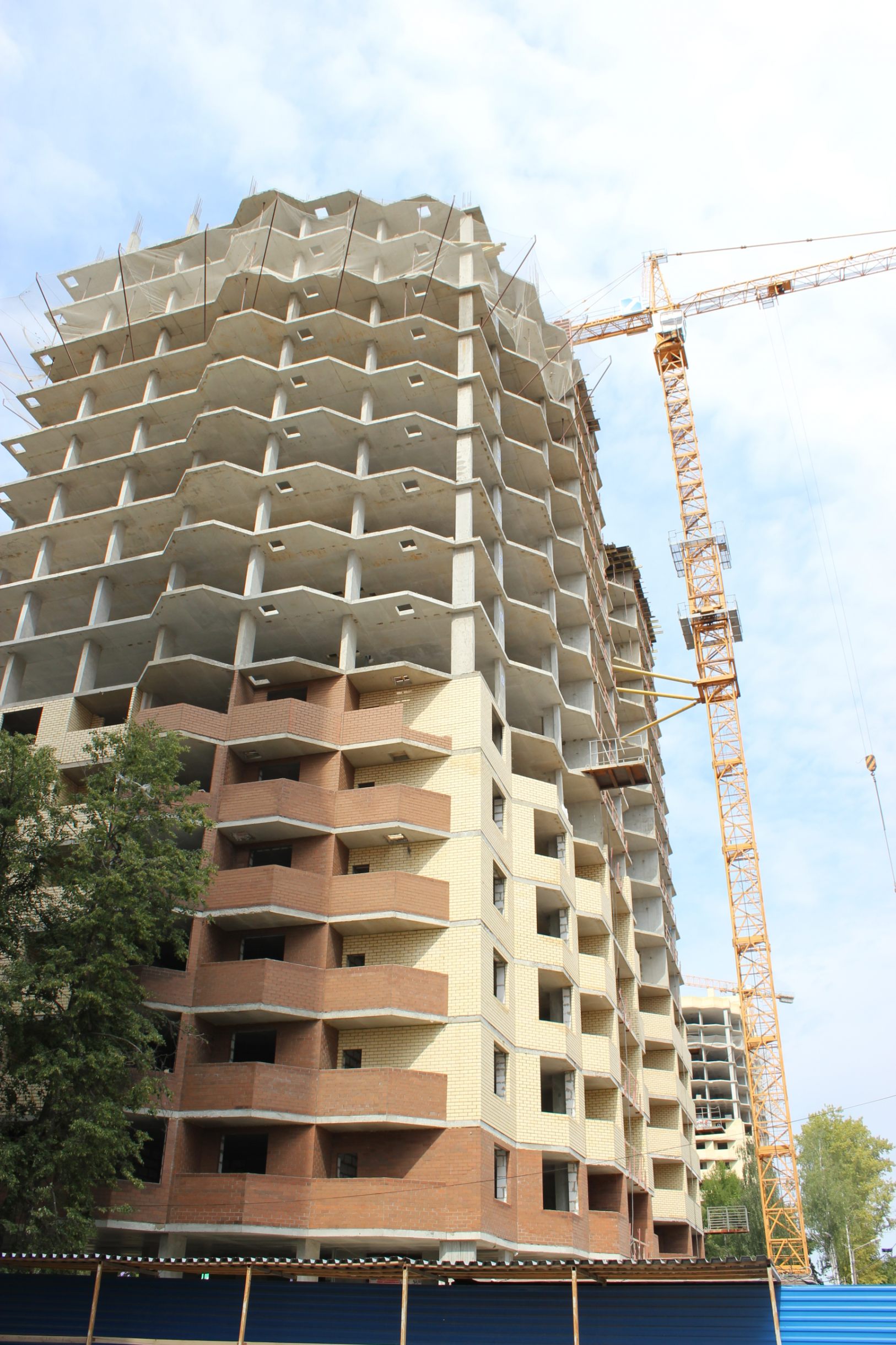

Устройство наружных стен
Устройство наружных стен из лицевого кирпича 3-го этажа – 90%
Устройство кирпичных стен из лицевого кирпича 4-го этажа - 90%
Устройство кирпичных стен из лицевого кирпича 2-го этажа - 90%
Устройство наружных стен из лицевого кирпича 5-го этажа – 90%
Устройство наружных стен из лицевого кирпича 6-го этажа – 90%
Устройство наружных стен из лицевого кирпича 7-го этажа - 90%
Устройство наружных стен из лицевого кирпича 8-го этажа - 90 %
Устройство наружных стен из лицевого кирпича 9-го этажа – 90%
Устройство наружных стен из лицевого кирпича 10-го этажа – 80%
Устройство наружных стен из лицевого кирпича 11-го этажа - 90%
Устройство наружных стен из лицевого кирпича 11-го этажа - 90%
Устройство наружных стен из лицевого кирпича 12-го этажа - 30%
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Кровля
Устройство кровли на секции №1- 100 %
Устройство кровли на секции №2- 100 %
Внутренние перегородки
Устройство внутренних перегородок 2-го этажа – 100%
Устройство внутренних перегородок 3-го этажа – 100%
Устройство внутренних перегородок 4-го этажа – 100%
Устройство внутренних перегородок 5-го этажа – 100%
Устройство внутренних перегородок 6-го этажа – 100%
Устройство внутренних перегородок 7-го этажа – 100%
Устройство внутренних перегородок 8-го этажа – 100%
Устройство внутренних перегородок 9-го этажа – 100%
Отделочные работы
Устройство стяжек: 2 - 9эт.
Штукатурка стен по газобетону: 2 - 8эт.
Затирка стен по монолиту: 2 - 5эт.
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Выполнены работы по монтажу системы освещения в цокольной части здания
Монтаж ВРУ-1- 90 %
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС – 1 - 17эт.
2БС – 1 - 17эт.
Монтажу вертикальных стояков систем ГВС и ХВС
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17эт.
Секция №2 – 1-17эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтажу вертикальных стояков системы отопления
Секция №1 – 1 - 6эт.
Секция №2 – 1 - 6эт.

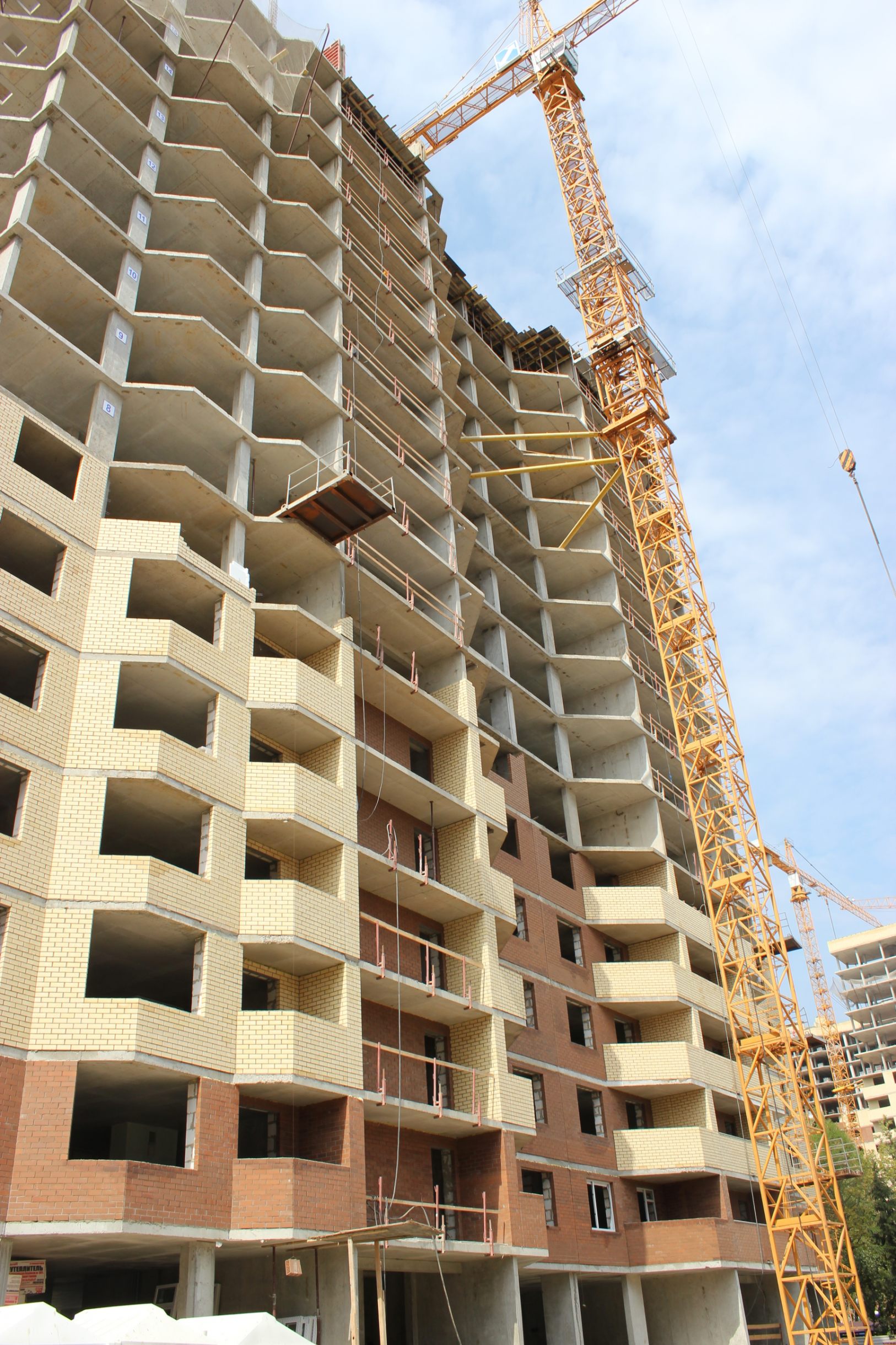

Корпус № 4.
1. Снос здания- 100 %
2. Выполнены работы по обеспечению геодезической основы строительства .
3. Отрывка котлована – 100 %
4. Устройство бетонной подготовки под фундаментную плиту - 100%
5. Устройство горизонтальной гидроизоляции и защитной стяжки – 100 %
6. Выполнены работы по бетонированию фундаментной плиты под башенный кран
7. Бетонирование фундаментной плиты. – 100 %
8. Устройство монолитных вертикальных конструкций цокольной части здания- 100%
9. Устройство плиты перекрытия цокольного этажа секции №2 - 100%
10. Устройство плиты перекрытия цокольного этажа секции №1 - 100%
11. Устройство вертикальных конструкций 1-го этажа секции №2 - 100%
12. Устройство вертикальных конструкций 1-го этажа секции №1 - 100%
13. Устройство плиты перекрытия 1-го этажа секции № 2- 100%
14. Устройство плиты перекрытия 1-го этажа секции № 1- 100%
15. Устройство вертикальных конструкций 2-го этажа секции №2 - 100%
16. Устройство вертикальных конструкций 2-го этажа секция №1 - 100%
17. Устройство плиты перекрытия 2-го этажа секция № 2 - 100%
18. Устройство плиты перекрытия 2-го этажа секция № 1 - 100%
19. Устройство вертикальных конструкций 3-го этажа секции №2 - 100%
20. Устройство вертикальных конструкций 3-го этажа секции №1 - 100%
21. Устройство плиты перекрытия 3-го этажа секции №2 - 100 %
22. Устройство плиты перекрытия 3-го этажа секции №1 - 100 %
23. Устройство вертикальных конструкций 4-го этажа секция №2 - 100%
24. Устройство плиты перекрытия 4-го этажа секции № 2-100%
25. Устройство вертикальных конструкций 4-го этажа секции № 1- 100 %
26. Устройство вертикальных конструкций 5-го этажа секции № 2- 100 %
27. Устройство плиты перекрытия 4-го этажа секции № 1- 100 %
28. Устройство вертикальных конструкций 5-го этажа секции № 2- 100 %
Устройство плиты перекрытия 5-го этажа секции № 2- 100 %
29. Устройство плиты перекрытия 5-го этажа секции № 1- 100 %
30. Устройство вертикальных конструкций 6-го этажа секции № 2- 100 %
31. Устройство вертикальных конструкции 6-го этажа секции № 1- 100 %
32. Устройство плиты перекрытия 6-го этажа секции № 2- 100 %
33. Устройство вертикальных конструкций 7-го этажа секции № 2- 100 %
34. Устройство вертикальных конструкций 7-го этажа секции № 1- 100 %
35. Устройство плиты перекрытия 7-го этажа секции № 2- 100 %
36. Устройство вертикальных конструкций 8-го этажа секции № 2- 100 %
37. Устройство плиты перекрытия 7-го этажа секции № 1- 100 %
38. Устройство плиты перекрытия 8-го этажа секции № 2- 100 %
39. Устройство вертикальных конструкций 8-го этажа секции № 1- 100 %
40. Устройство вертикальных конструкций 9-го этажа секция № 2- 100 %
41. Устройство плиты перекрытия 9-го этажа секции № 2- 100 %
42. Устройство вертикальных конструкций 10-го этажа секции № 2- 100 %
43. Устройство плиты перекрытия 9-го этажа секции № 1- 100 %
44. Устройство вертикальных конструкций 10-го этажа секции № 1- 100%
45. Устройство плиты перекрытия 10-го этажа секции № 2- 100 %
46. Устройство плиты перекрытия 10го этажа секции № 1- 100 %
47. Устройство вертикальных конструкций 11-го этажа секции № 2- 100 %
48. Устройство плиты перекрытия 11-го этажа секции № 2-100 %
49. Устройство вертикальных конструкций 11-го этажа секции № 1- 100 %
50. Устройство вертикальных конструкций- 12-го этажа секции № 2- 100 %
51. Устройство плиты перекрытия 11-го этажа секции № 1- 100 %
52. Устройство плиты перекрытия 12-го этажа секция № 2- 100 %
53. Устройство вертикальных конструкций 12-го этажа секция № 1- 100%
54. Устройство вертикальных конструкций 13-го этажа секции № 2- 100 %
55. Устройство плиты перекрытия 12-го этажа секции № 1- 100 %
56. Устройство плиты перекрытия 13-го этажа секции № 2- 100%
57. Устройство вертикальных конструкций 13-го этажа секции № 1- 100%
58. Устройство вертикальных конструкций – 14 го этажа секции № 2- 100 %
59. Устройство плиты перекрытия 13-го этажа секции № 1- 100 %
60. Устройство вертикальных конструкций 14 - го этажа секции № 1- 100 %
61. Устройство плиты перекрытия 14-го этажа секции № 1- 100 %
62. Устройство плиты перекрытия 14-го этажа секции №2 - 100 %
63. Устройство вертикальных конструкций 14-го этажа секции №2 - 100%
64. Устройство вертикальных конструкций 15-го этажа секции №2 - 100 %
65. Устройство вертикальных конструкций 15-го этажа секции №1 - 100 %
66. Устройство плиты перекрытия 15-го этажа секции №2 - 100%
67. Устройство плиты перекрытия 15-го этажа секции №1 - 100%
68. Устройство вертикальных конструкций 16-го этажа секции №2 - 100%
69. Устройство вертикальных конструкций 16-го этажа секции №1 - 100%
70. Устройство плиты перекрытия 16-го этажа секции №2 - 100%
Устройство наружных стен
1 Устройство наружных стен из лицевого кирпича 2-го этажа – 90%
2 Устройство наружных стен 3-го этажа – 90%
3 Устройство наружных стен 4-го этажа – 90%
4 Устройство наружных стен 5-го этажа – 90%
5 Устройство наружных стен 6-го этажа – 90%
6 Устройство наружных стен 7-го этажа – 50%
Устройство внутренних перегородок
Устройство внутренних перегородок 2-эт- 100%
Устройство внутренних перегородок 3-эт- 100%
Устройство внутренних перегородок 4-эт- 100%
Устройство внутренних перегородок 5-эт- 100%
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- 1-14 эт
2 БС- 1-14 эт.
Монтажу вертикальных стояков систем ГВС и ХВС – Секция № 1- 1-12 эт
Секция № 2 – 1- 12 эт
Работы по устройству системы освещения в цокольной части здания- 90 %
Выполнен монтаж ВРУ-1 – 100 %
