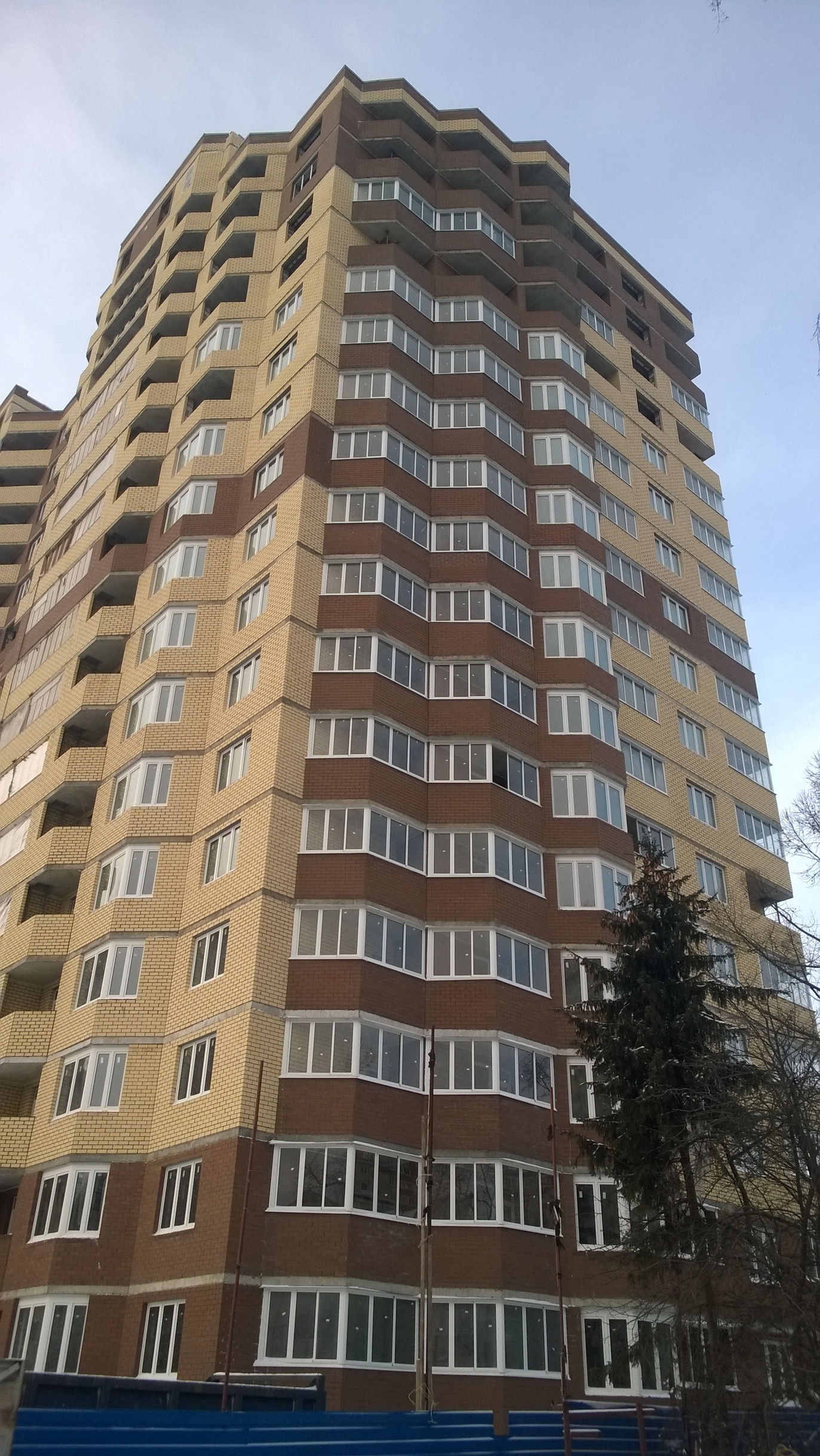

Динамика строительства Жилого квартала «Космическая гавань» на 18 января 2016 года.
[CENTER][/CENTER] Корпус № 2
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен
Устройство наружных стен секции № 1 ; 2 ; 3; 5; 6 – 100 %
Устройство наружных стен секция № 4- 90 %

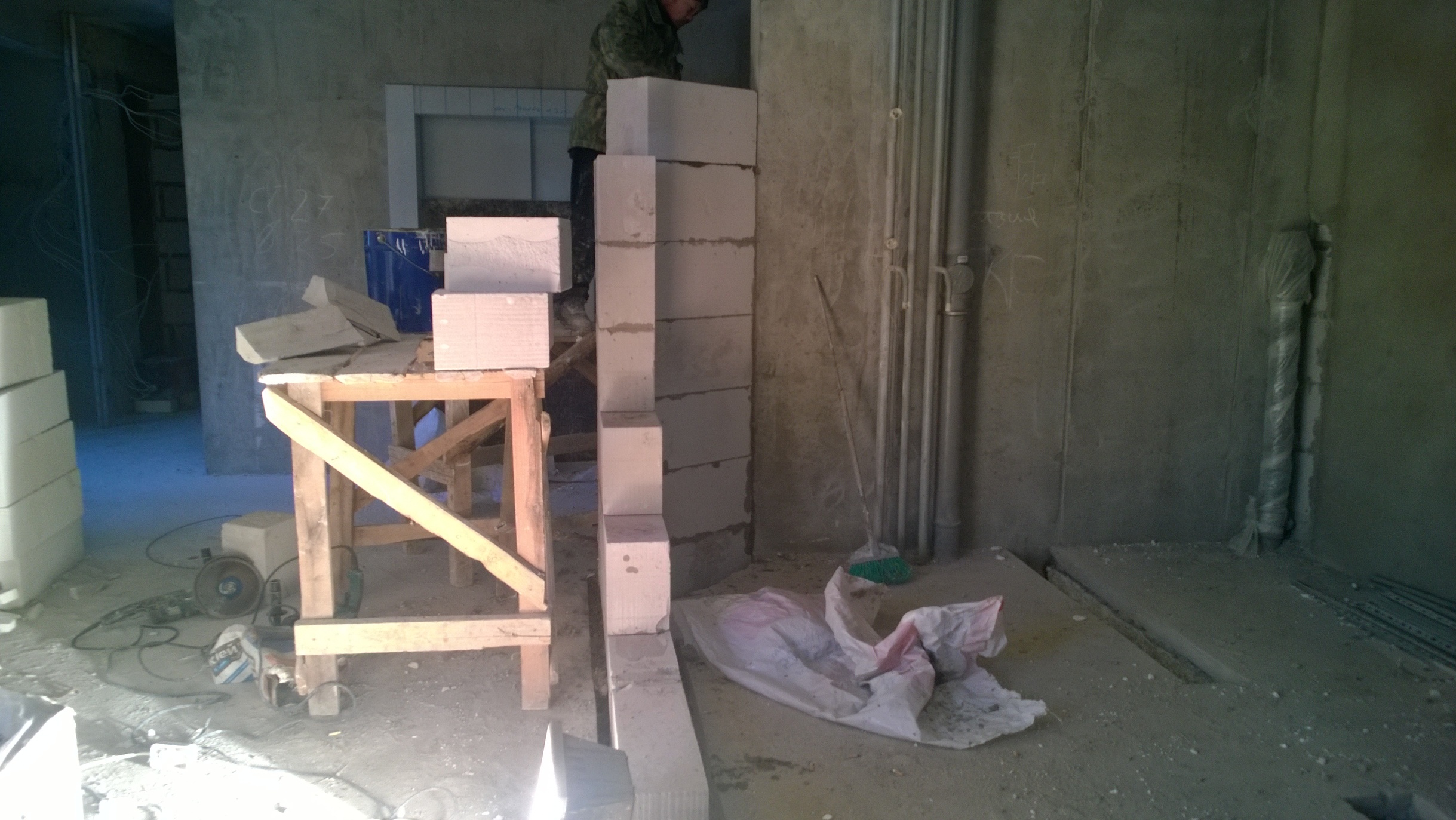

Внутренние перегородки
Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 80 %
Установка оконных конструкций
Установка оконных конструкций секция №1- № 3 – 100 %
Установка оконных конструкций секции №4 - № 6 – 60 %
Устройство остекления лоджий
Установка оконных конструкций секция №1 – № 3----- 65 %
Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 40 %
Установка дверной столярки- 50 %
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – ----80 %
Устройство внутреннего электроснабжения ------------------------- 40 %
Монтаж системы отопления -------------------------------------------- 70 %
(Подано отопление на секции № 1 и № 2)

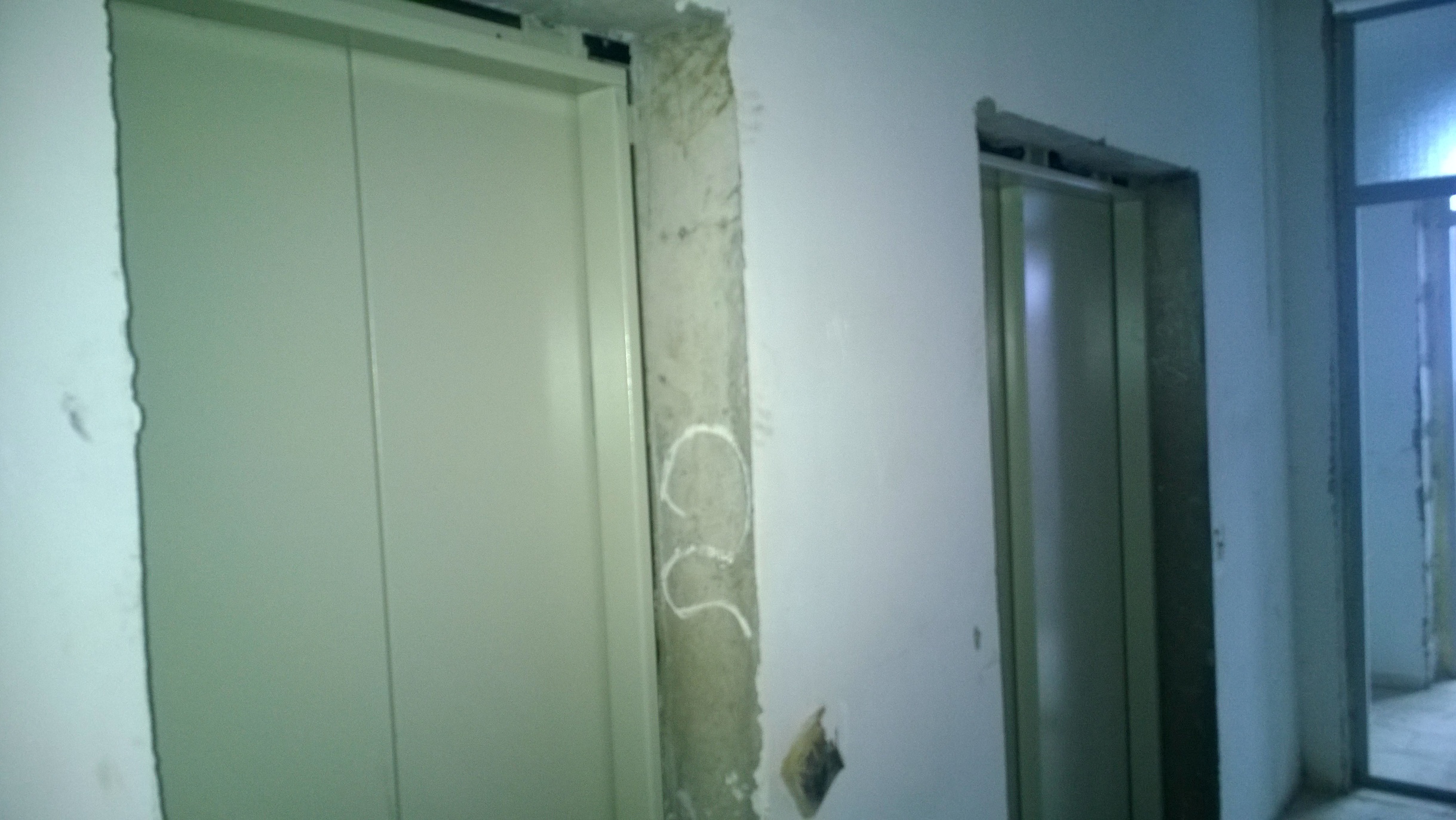

Монтаж лифтового оборудования - 40 %
Корпус № 3
1. Устройство монолитного железобетонного каркаса ----– 100 %
2. Устройство кровли ------------------------------------------------------100 %
Устройство наружных стен ----------------------------------------- -100 %
Устройство внутренних перегородок --------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Отделочные работы
Устройство полов – 60 %
Подготовка стен и потолков под окраску – 60 %
Установка дверной столярки- 80 %
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения ------------------------- 80 %
Ведутся работы по монтажу системы освещения- 45 %
Выполнен монтаж системы учета электроэнергии, ведутся пусконаладочные работы.
Ведутся работы по монтажу пожарной сигнализации – 25 %
Осуществлен запуск системы отопления в штатном режиме.
Монтаж лифтового оборудования - 70 %
Корпус № 4
1. Устройство монолитного железобетонного каркаса --–- 100 %
2. Устройство кровли -----------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %

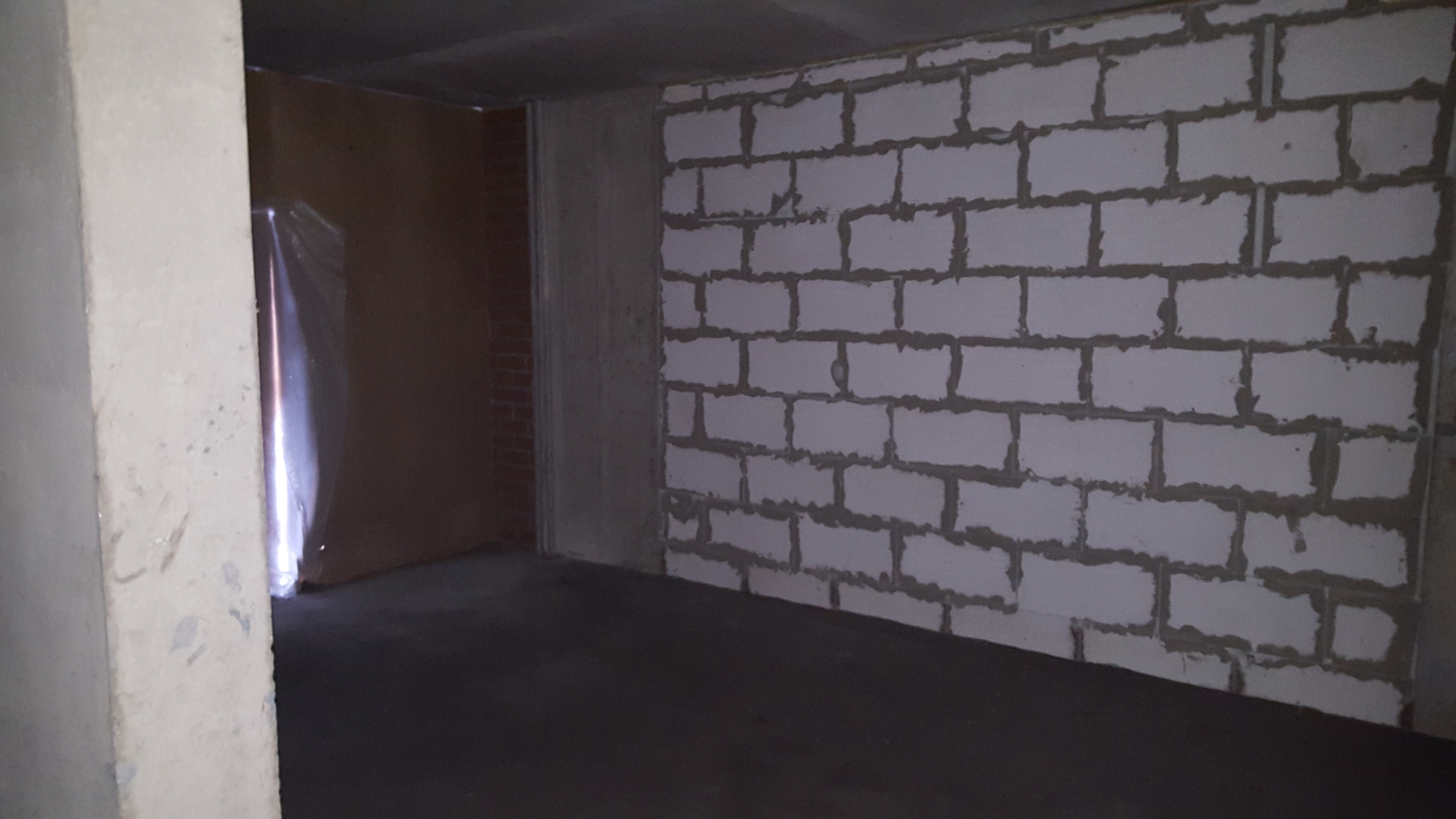

Устройство внутренних перегородок ------------------------------- 90 %
Установка оконных конструкций -------------------------------------- 75 %
Устройство остекления лоджий------------------------------------------- 50 %
Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 45 %
Установка дверной столярки- 60 %
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 80 %
Устройство внутреннего электроснабжения ------------------------- 45 %
Монтаж системы отопления -------------------------------------------- 60 %
Осуществлен запуск тепла на узел учета
Монтаж лифтового оборудования - 70 %
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен
Устройство наружных стен секции № 1 ; 2 ; 3; 5; 6 – 100 %
Устройство наружных стен секция № 4- 90 %
Внутренние перегородки
Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 80 %
Установка оконных конструкций
Установка оконных конструкций секция №1- № 3 – 100 %
Установка оконных конструкций секции №4 - № 6 – 60 %
Устройство остекления лоджий
Установка оконных конструкций секция №1 – № 3----- 65 %
Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 40 %
Установка дверной столярки- 50 %
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – ----80 %
Устройство внутреннего электроснабжения ------------------------- 40 %
Монтаж системы отопления -------------------------------------------- 70 %
(Подано отопление на секции № 1 и № 2)
Монтаж лифтового оборудования - 40 %
Корпус № 3
1. Устройство монолитного железобетонного каркаса ----– 100 %
2. Устройство кровли ------------------------------------------------------100 %
Устройство наружных стен ----------------------------------------- -100 %
Устройство внутренних перегородок --------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Отделочные работы
Устройство полов – 60 %
Подготовка стен и потолков под окраску – 60 %
Установка дверной столярки- 80 %
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения ------------------------- 80 %
Ведутся работы по монтажу системы освещения- 45 %
Выполнен монтаж системы учета электроэнергии, ведутся пусконаладочные работы.
Ведутся работы по монтажу пожарной сигнализации – 25 %
Осуществлен запуск системы отопления в штатном режиме.
Монтаж лифтового оборудования - 70 %
Корпус № 4
1. Устройство монолитного железобетонного каркаса --–- 100 %
2. Устройство кровли -----------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 90 %
Установка оконных конструкций -------------------------------------- 75 %
Устройство остекления лоджий------------------------------------------- 50 %
Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 45 %
Установка дверной столярки- 60 %
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 80 %
Устройство внутреннего электроснабжения ------------------------- 45 %
Монтаж системы отопления -------------------------------------------- 60 %
Осуществлен запуск тепла на узел учета
Монтаж лифтового оборудования - 70 %
Опубликовано: 19.01.2016 17:04
