Динамика строительства Жилого квартала «Космическая гавань» по состоянию на 25.01.2016 г

Корпус № 2

1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли —------------------------------------------------100 %

Устройство наружных стен
Устройство наружных стен секции № 1 ; 2 ; 3; 5; 6 – 100 %
Устройство наружных стен секция № 4- 90 %

Внутренние перегородки
Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4-----------------— 80 %

Установка оконных конструкций
Установка оконных конструкций секция №1- № 3 – 100 %
Установка оконных конструкций секции №4 - № 6 – 60 %

Устройство остекления лоджий
Установка оконных конструкций секция №1 – № 3---— 65 %

Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 40 %
Установка дверной столярки- 50 %

Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – —--80 %
Устройство внутреннего электроснабжения —---------------------— 40 %
Монтаж системы отопления —----------------------------------------— 70 %
(Подано отопление на секции № 1 и № 2)
Монтаж лифтового оборудования - 40 %

Корпус № 3
1. Устройство монолитного железобетонного каркаса —--– 100 %
2. Устройство кровли —----------------------------------------------------100 % Устройство наружных стен —-------------------------------------— -100 %
Устройство внутренних перегородок —-----------------------------— 100 %
Установка оконных конструкций —------------------------------------— 100 %
Устройство остекления лоджий-------------------------------------------90 %

Отделочные работы
Устройство полов – 60 %
Подготовка стен и потолков под окраску – 60 %
Установка дверной столярки- 80 %

Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения —---------------------— 80 %
Ведутся работы по монтажу системы освещения- 45 %

Выполнен монтаж системы учета электроэнергии, ведутся пусконаладочные работы.

Ведутся работы по монтажу пожарной сигнализации – 25 %

Осуществлен запуск системы отопления в штатном режиме.
Монтаж лифтового оборудования - 70 %

Корпус № 4
1. Устройство монолитного железобетонного каркаса —–- 100 %
2. Устройство кровли —---------------------------------------------------100 % Устройство наружных стен —------------------------------------— 100 %
Устройство внутренних перегородок —---------------------------— 90 %
Установка оконных конструкций —----------------------------------— 75 %
Устройство остекления лоджий-----------------------------------------— 50 %

Отделочные работы
Устройство полов – 40 %
Подготовка стен и потолков под окраску – 45 %
Установка дверной столярки- 60 %

Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 80 %
Устройство внутреннего электроснабжения —---------------------— 45 %
Монтаж системы отопления —----------------------------------------— 60 %

Осуществлен запуск тепла на узел учета
Монтаж лифтового оборудования - 70 %

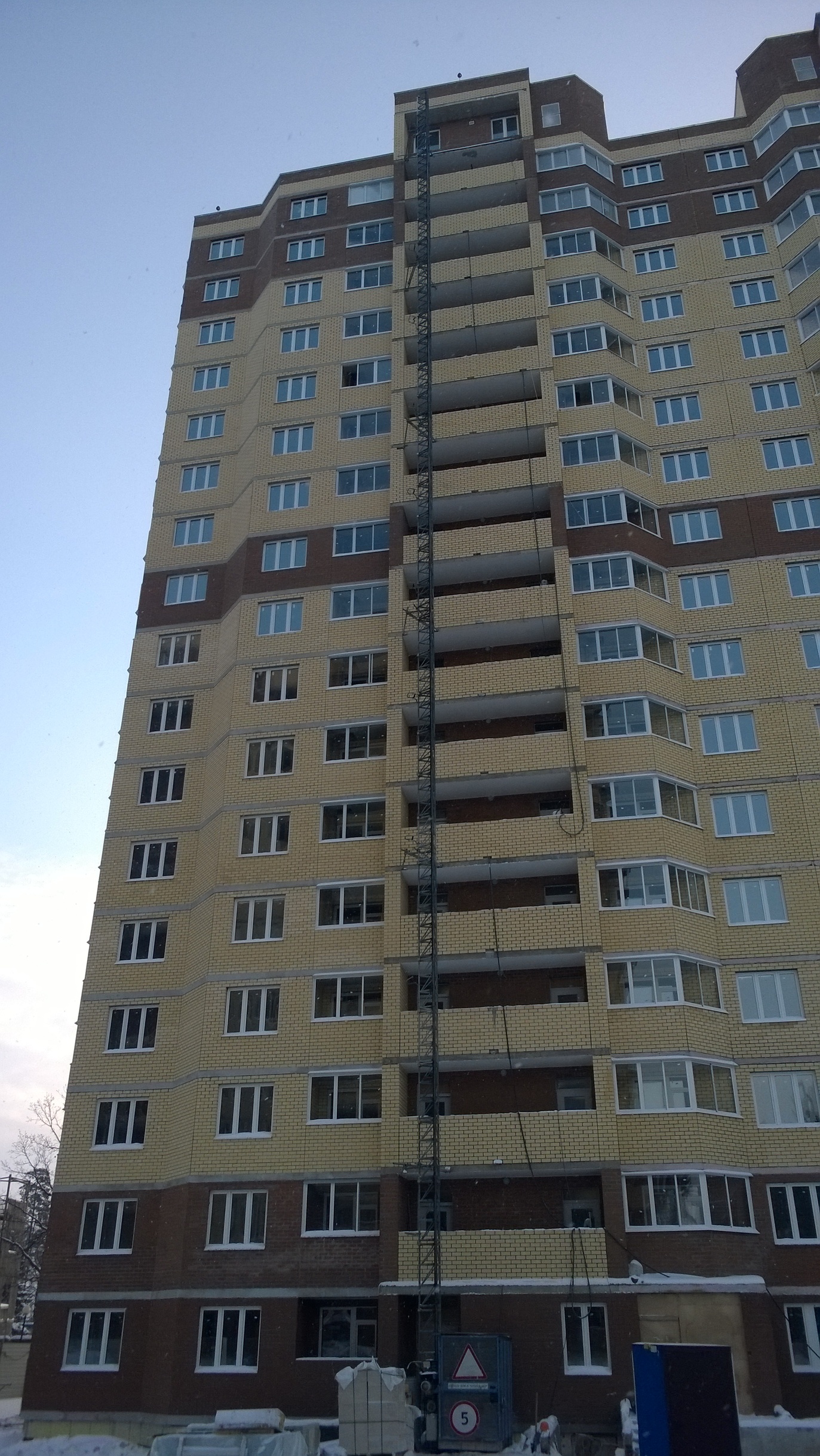

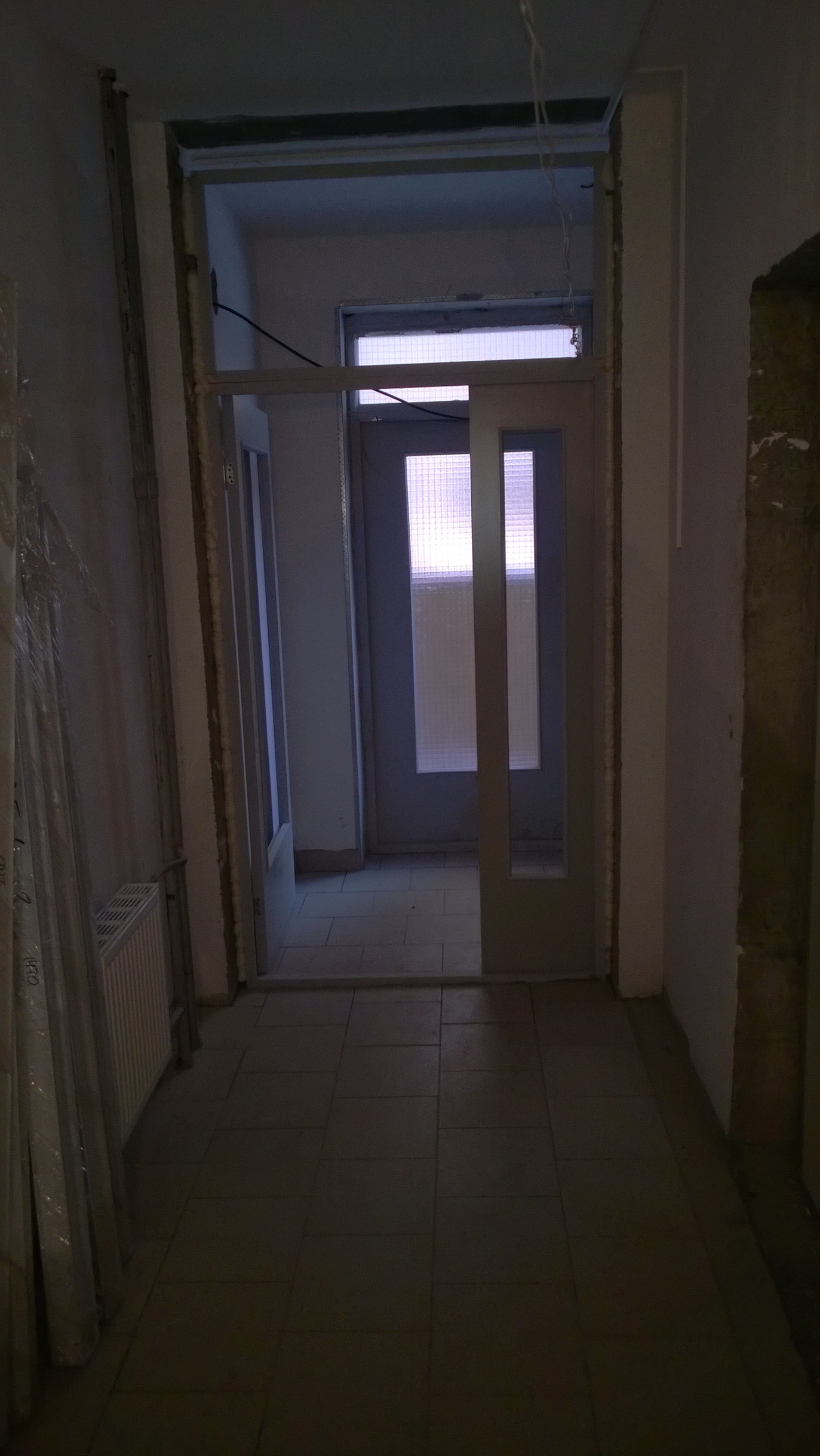

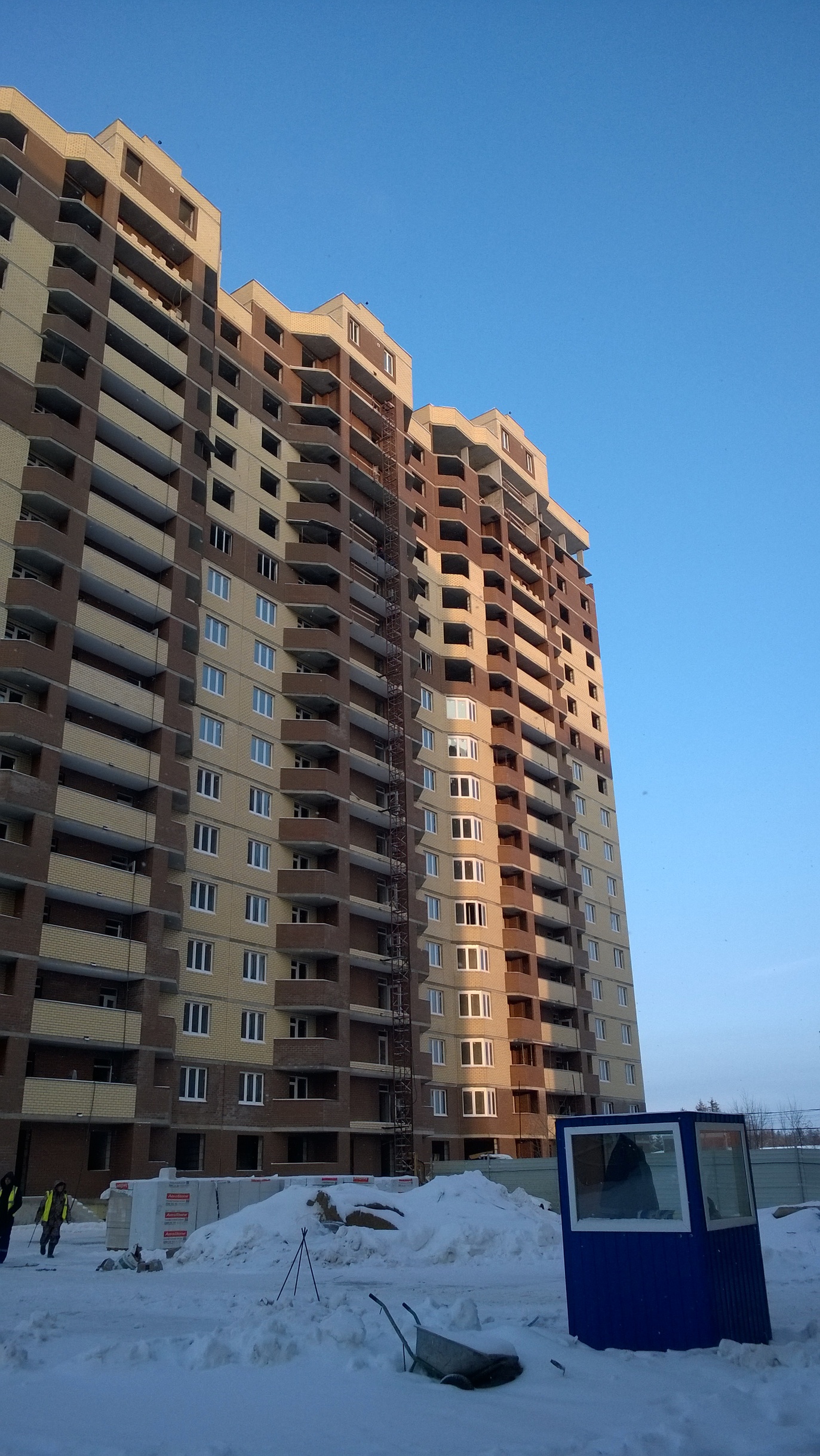

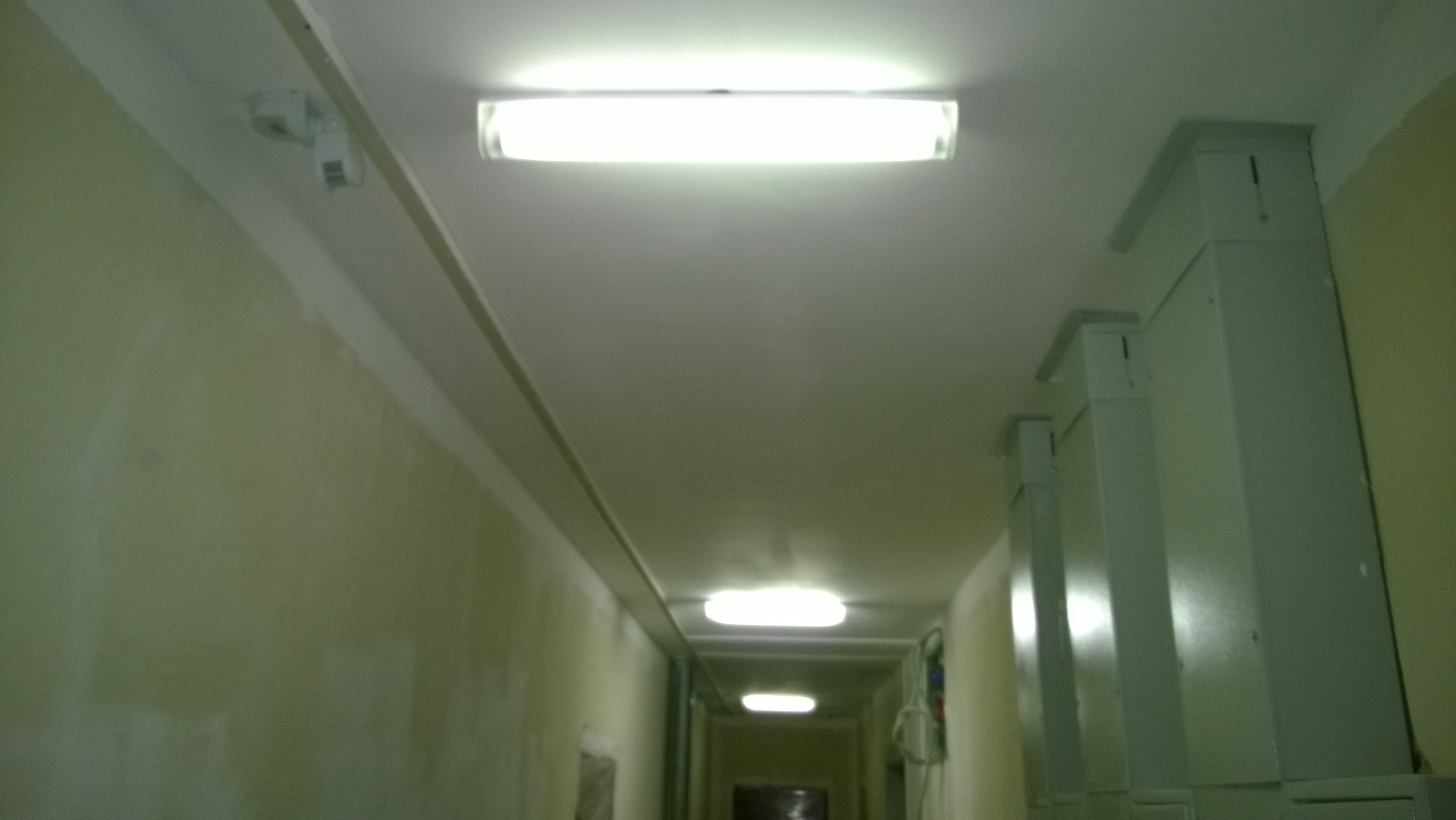

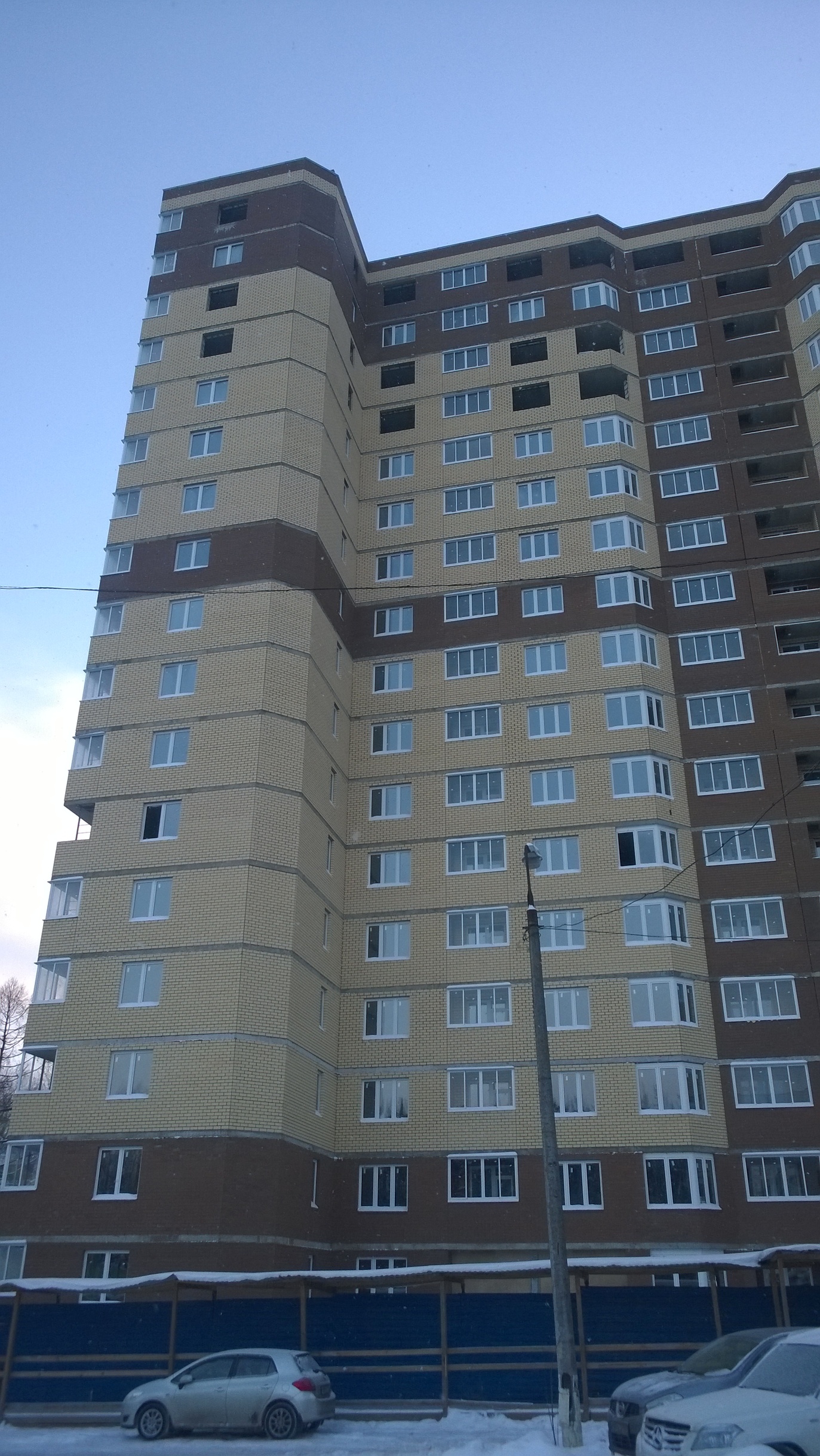

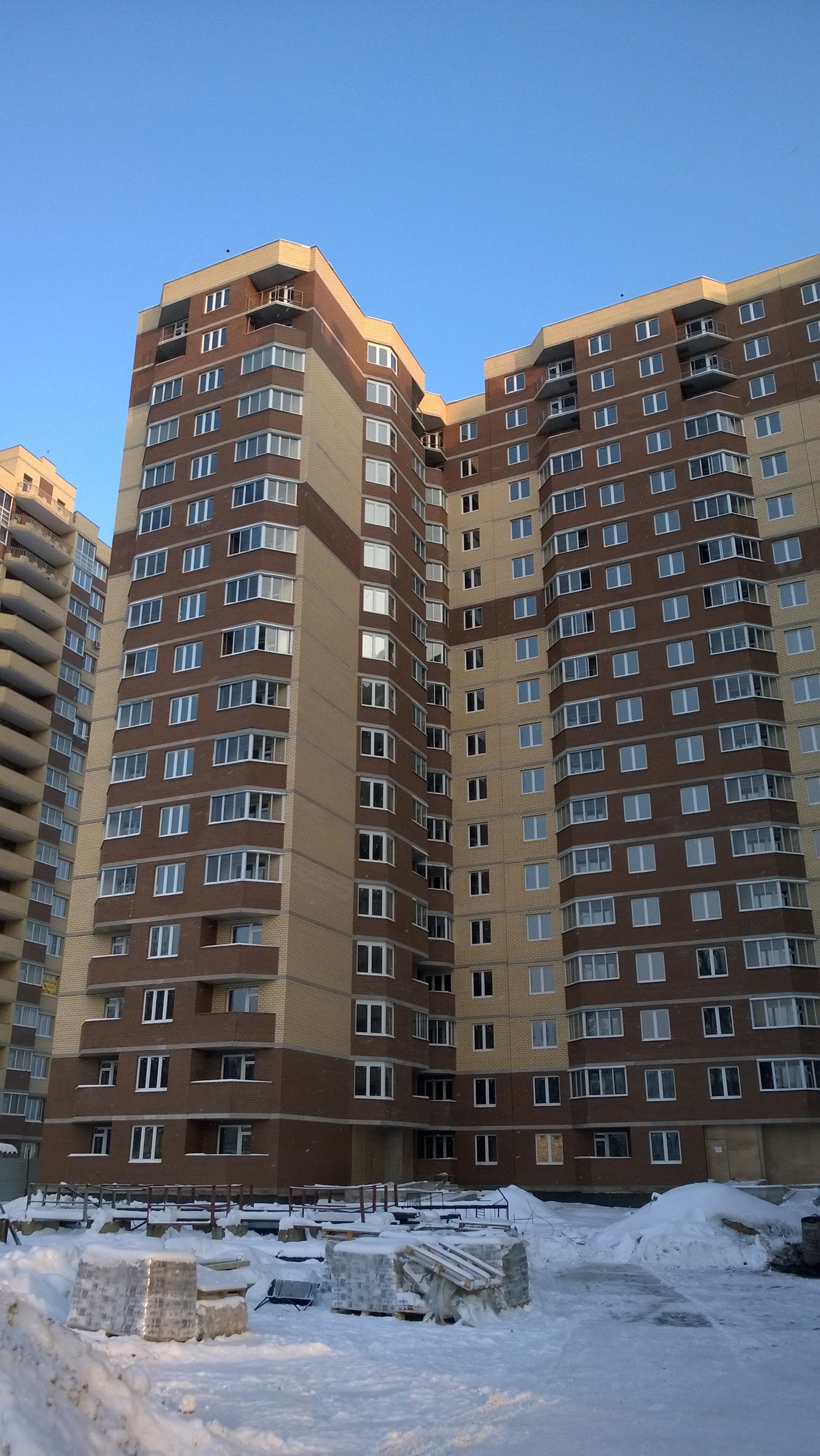

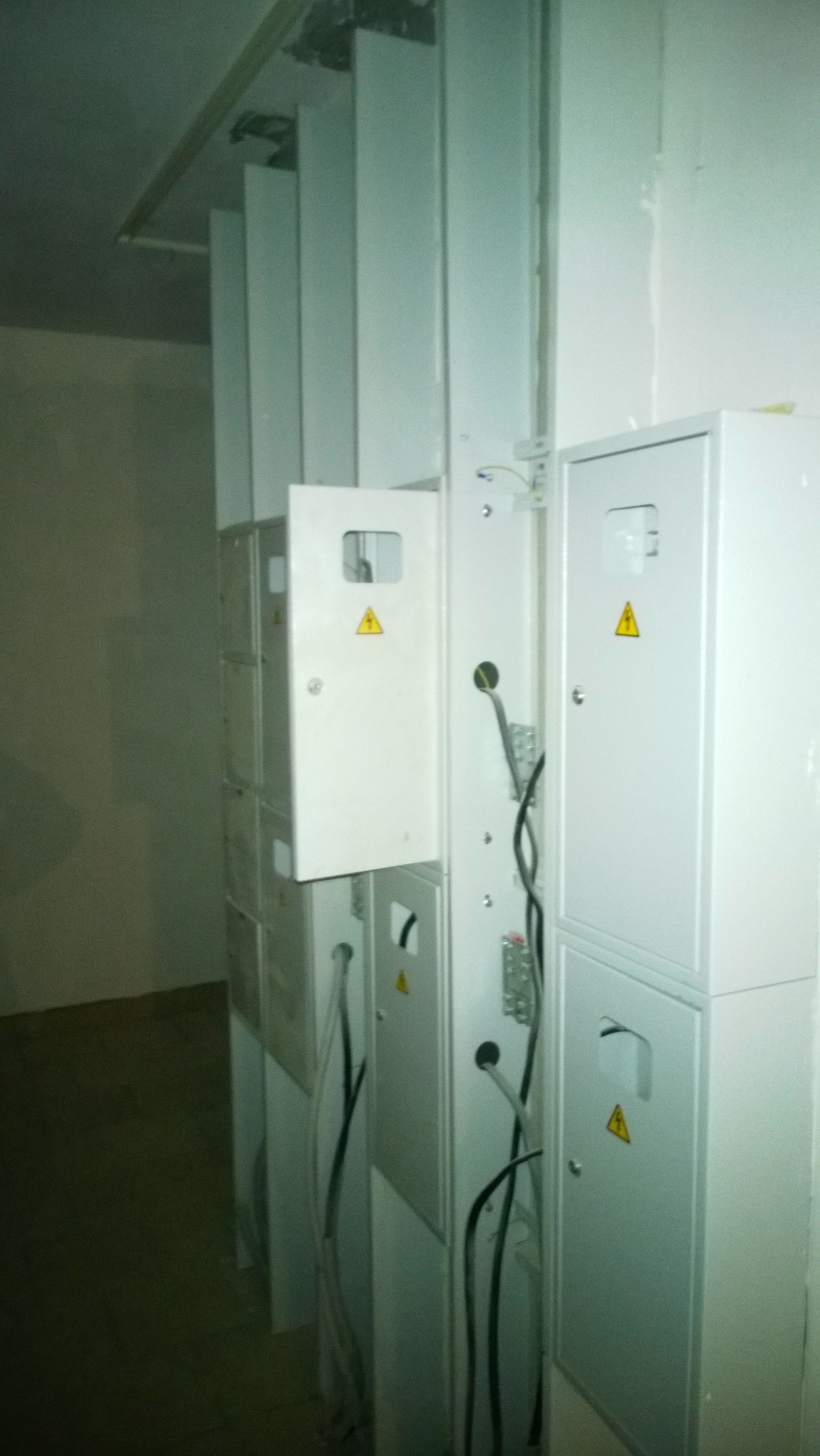

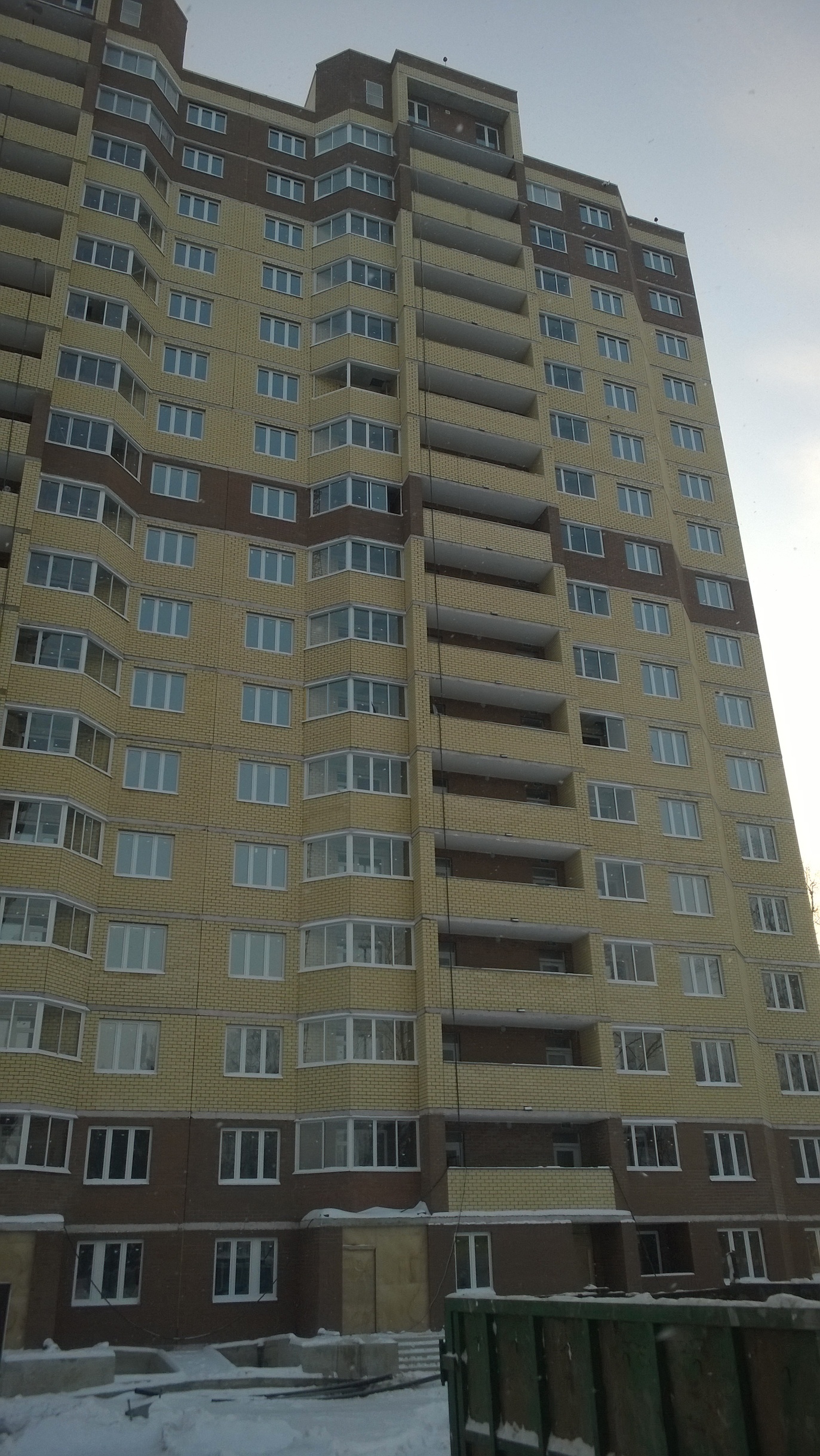

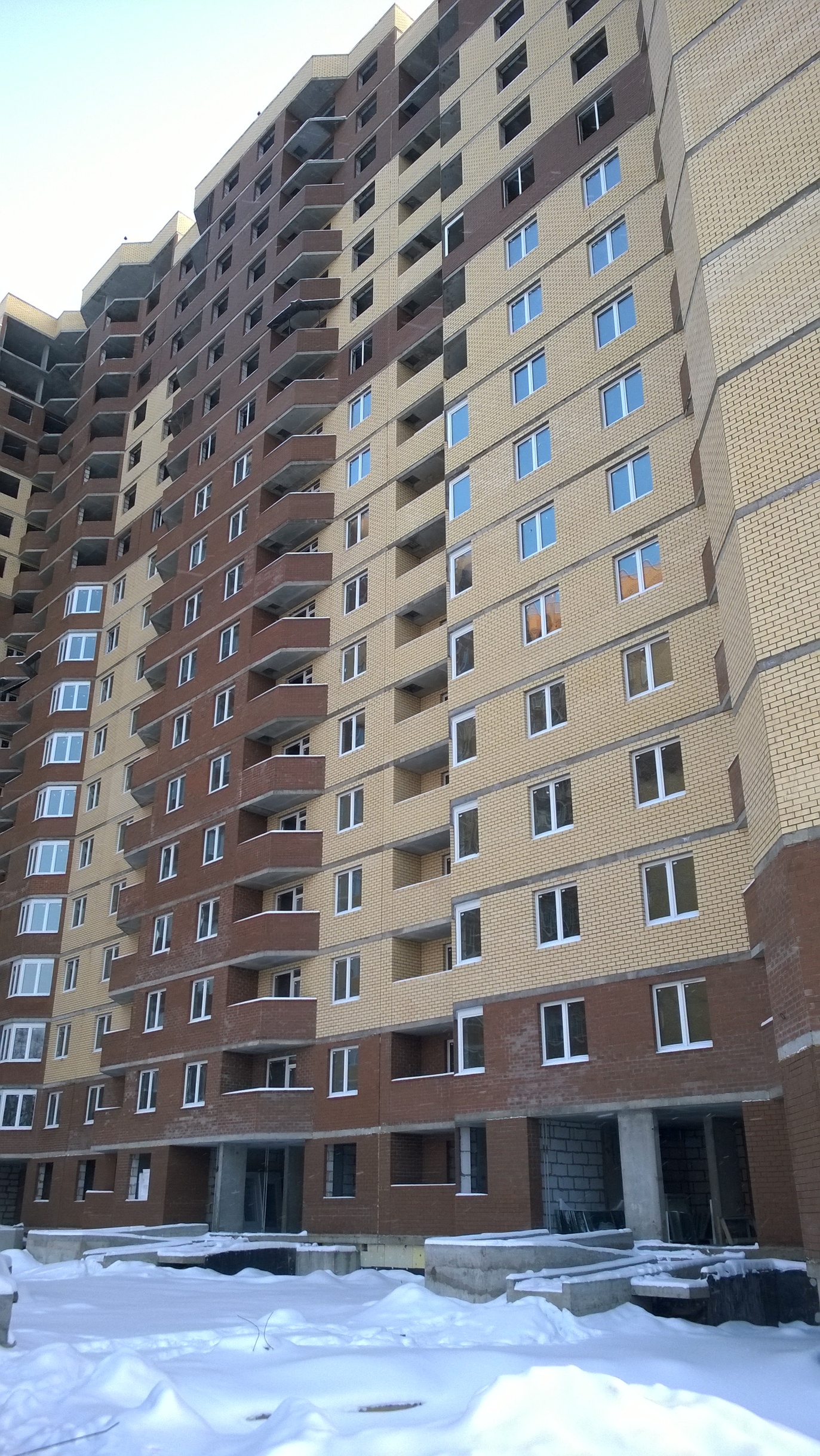

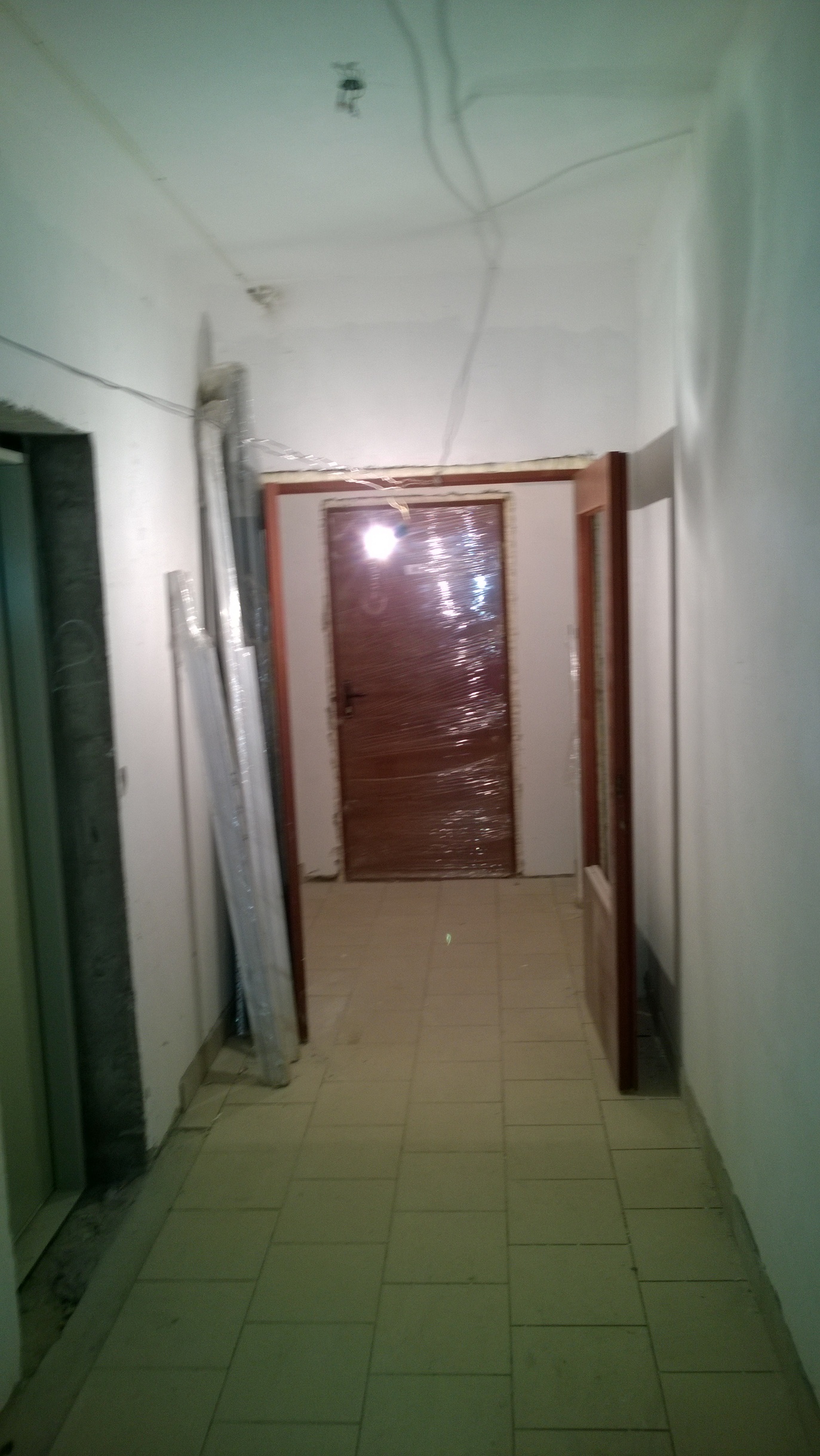

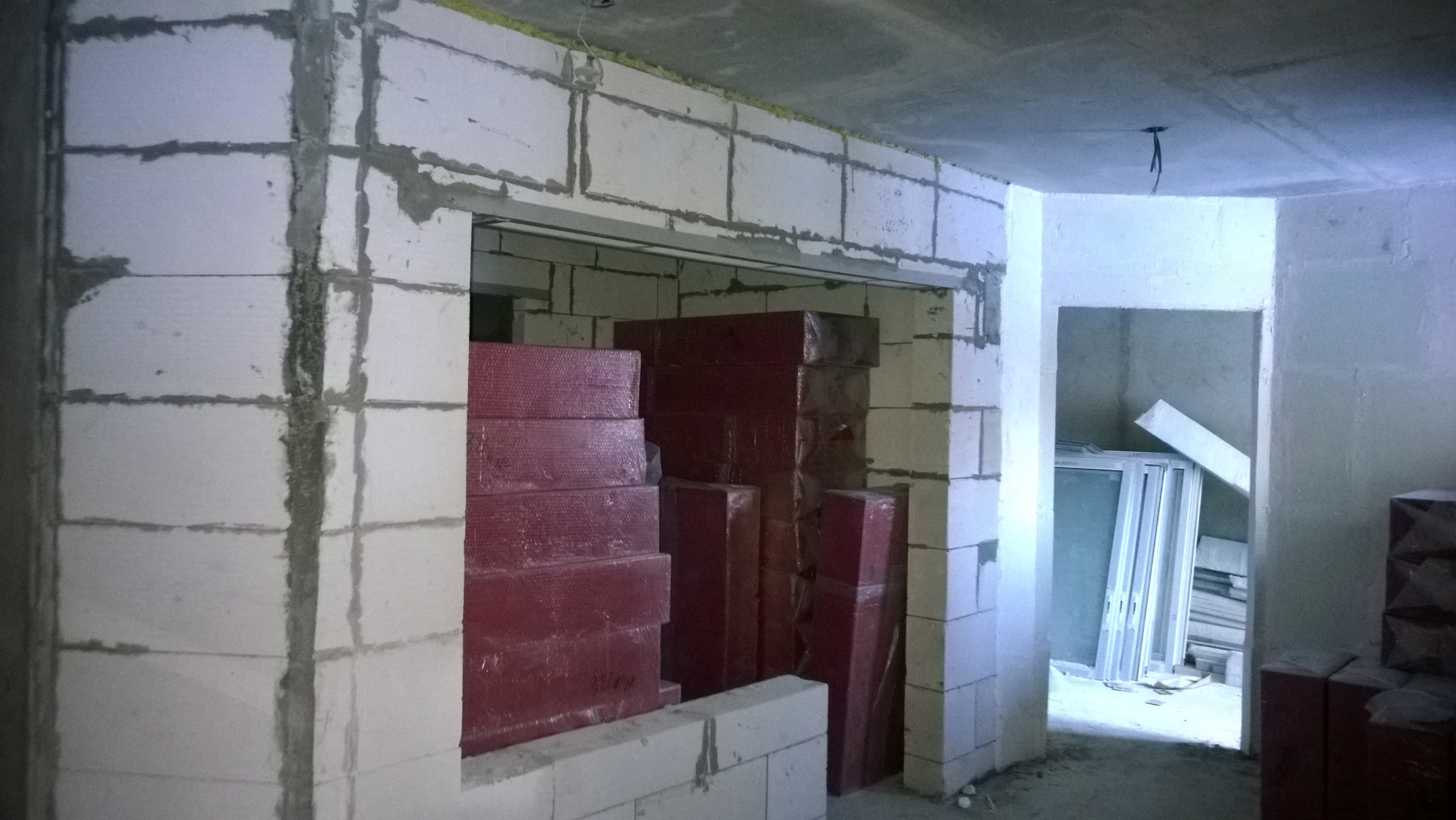

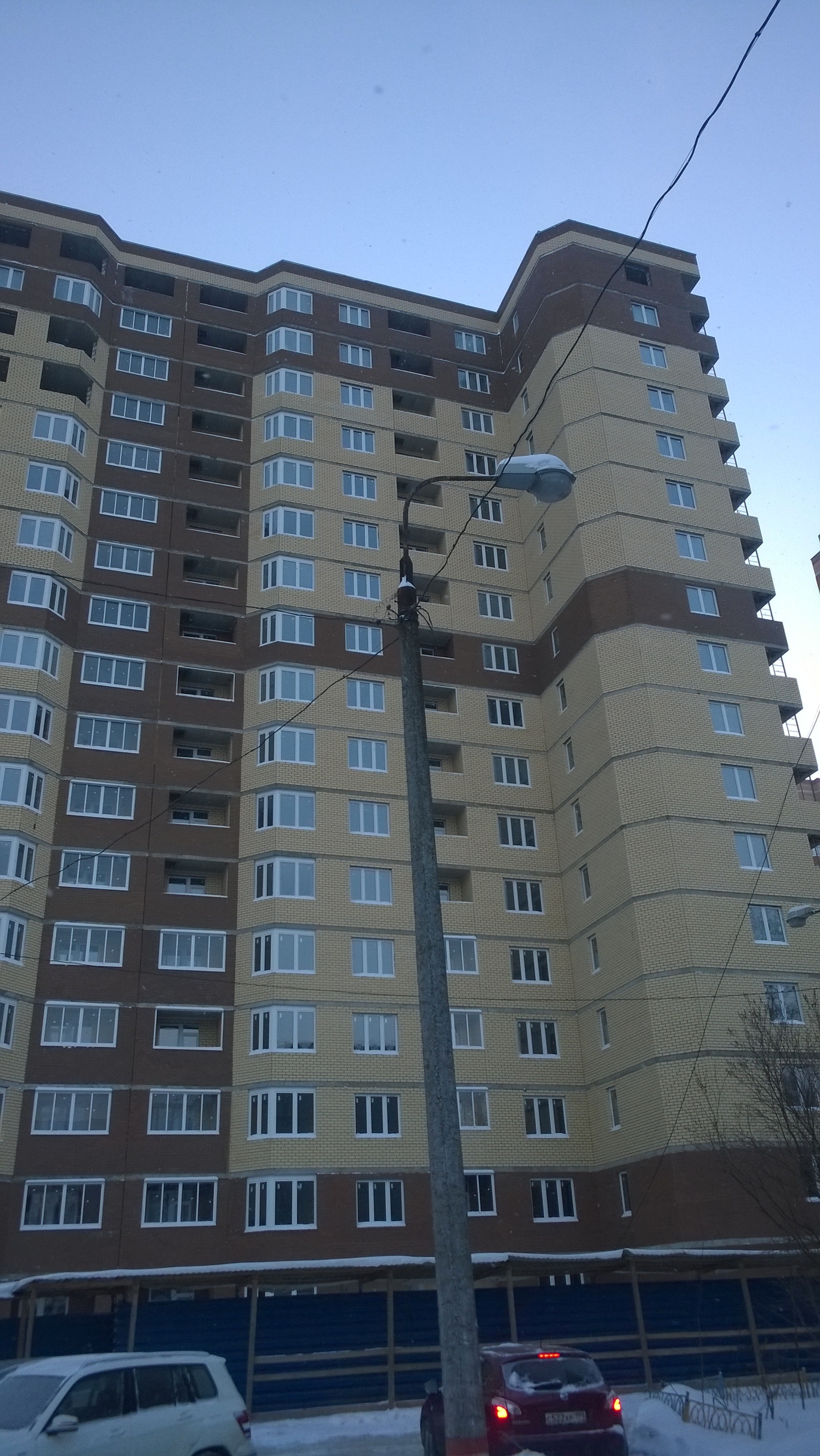

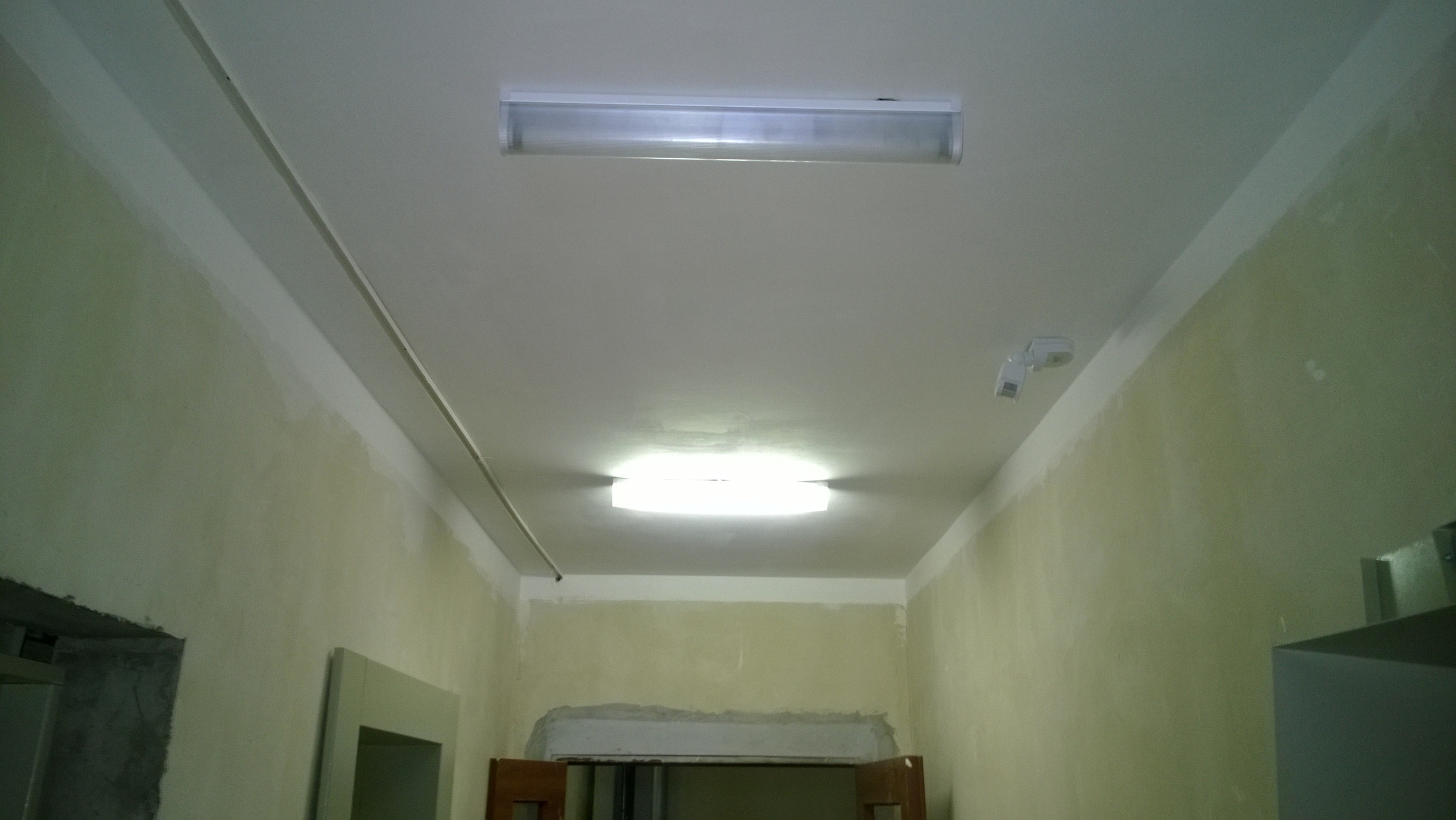

Дополнительные фото
Компания:
НИСКОМ.

Опубликовано: 26.01.2016 09:28
Просмотров: 1524
Автор: Антонина Разумова
