ООО «НИСКОМ» рассматривает возможность досрочной сдачи корпусов ЖК "Космическая гавань"

ООО «НИСКОМ» рассматривает возможность досрочной сдачи корпусов ЖК "Космическая гавань"


Динамика строительства ЖК Космическая гавань по состоянию на 01.06.15 г.

Корпус №2

Корпус № 2 (1-я секция).
1. Устройство  монолитного железобетонного каркаса  – 100 %
Корпус № 2 (2-я секция).
1. Устройство  монолитного железобетонного каркаса  – 100 %


Корпус № 2 (3-я секция).
1. Устройство плиты перекрытия 17-го этажа – 100 %
2. Устройство вертикальных конструкций 18-го этажа- 100 %



Корпус № 2 (4-5 -я секци).
1. Устройство вертикальных конструкций 14-го этажа секции № 5- 100 %
2. Устройство плиты перекрытия 14-го этажа секции № 5- 100 %
3. Устройство вертикальных конструкций 15 –го этажа секции № 4-100 %
4. Устройство вертикальных конструкций 15-го этажа секции № 5-100 %
Корпус № 2 (6-я секция).
1. Устройство вертикальных конструкций 14-го этажа 100 %
2. Устройство плиты перекрытия 14-го этажа – 100 %



Устройство наружных стен
Устройство наружных стен 2-го этажа секций № 1- №3- 90 %
Устройство наружных стен 4-го этажа секций № 1- №3- 90%
Устройство наружных стен 5-го этажа секций № 1- № 3- 80 %
Устройство наружных стен 6-го этажа секций № 1- № 3- 80- %
Устройство наружных стен 7-го этажа секции № 1- №3- 40 %
Устройство наружных стен 8-го этажа секции № 1- № 3- 15%
Устройство наружных стен 2-го этажа секции №4- № 6- 90 %
Устройство наружных стен 3-го этажа секции №4- № 6- 80 %
Устройство наружных стен 4-го этажа секции № 4- №6- 80 %
Устройство наружных стен 5-го этажа секции № 4- № 6- 80 %
Устройство наружных стен 6-го этажа секции № 4- № 6- 60 %
Устройство наружных стен 7-го этажа секции № 4- № 6-60 %
Устройство парапета 1-й секции – 100 %
Устройство парапета 2-й секции – 90%
Устройство оголовков вентшахт из кирпича секция № 1- 100 %
Устройство оголоков вентшахт из кирпича секции № 2- 100 %

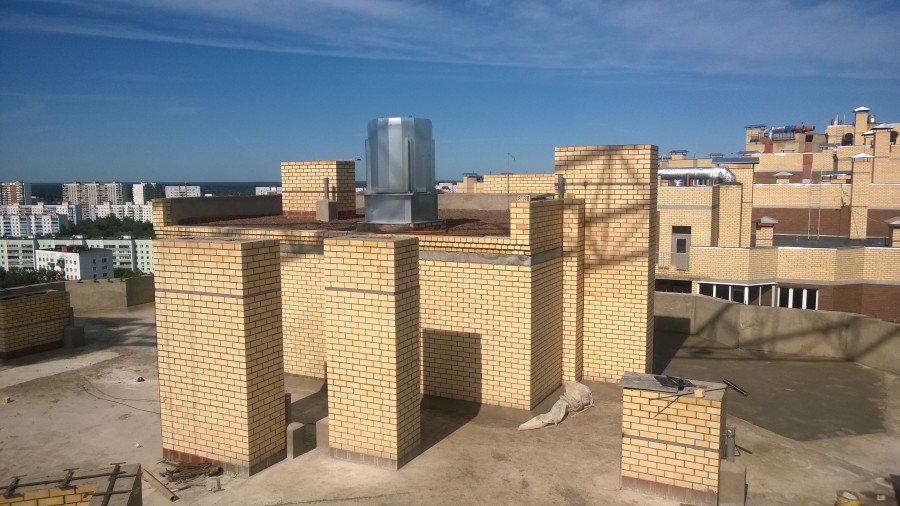

Устройство стен из лицевого кирпича машинных отделений  секции № 1- 100 %
Устройство стен из лицевого кирпича машинных отделений секции № 2- 100 %



Внутренние перегородки
Устройство внутренних перегородок 2-го этажа секции № 1- № 3 – 100 %
Устройство внутренних перегородок 2-го этажа секции № 4- № 6 – 100 %
Устройство внутренних перегородок 3-го этажа секции № 1- № 3 – 100 %
Устройство внутренних перегородок 3-го этажа секции № 4- № 6 – 100 %





Кровля
Устройство кровли на секции №1 – 60 %
Устройство кровли на секции № 2- 20 %







Установка оконных конструкций
Установка оконных конструкций секция № 1- 2; 3 ;4; этажи
Установка оконных конструкций секция № 2- 2 ; 3 4 ;  этажи





Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 50 % ( БС № 1-№3)
Монтаж вертикальных стояков систем ГВС и ХВС
Секция № 1-  1-15 эт
Секция № 2 – 1- 15 эт
Секция № 3- 1-12 эт
Секция № 4- 1-9 эт
Секция № 5- 1-9 эт.
Секция № 6 -1-9 эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция № 1 – 1-16 эт.
Секция № 2 – 1-16 эт.
Секция № 3-  1-9 эт.
Секция № 4- 1-6 эт.
Секция № 5- 1-6 эт
Секция № 6 -1-6 эт
Монтаж вертикальных стояков системы пожарного водопровода
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3-  1-10 эт.
Секция № 4- 1-9 эт.
Секция № 5-1-9 эт
Секция № 6 -1-9 эт.
Монтаж вертикальных стояков ливневой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.

Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- 1-тех/ эт
2 БС- 1-17 эт.
4 БС- 1-12 эт
5 БС- 1- 12 эт
6 БС-1-11 эт
Выполнены работы по устройству освещения в цокольной части секций № 1- № 3
Выполнены работы по устройству освещения в цокольной части секции № 4- № 6
Выполнены  работы по монтажу ВРУ-1 ( для секций №-1- № 2)
Выполнены работы по монтажу ВРУ-2 ( для секций № 3- № 4)
Выполнены работы по монтажу ВРУ-3 ( для секций № 5- № 6)

Корпус № 3.
1. Устройство плиты перекрытия 17-го этажа секции № 1- 100%
2. Устройство вертикальных конструкций 17-го этажа секции № 2- 100%
3. Устройство плиты перекрытия 17-го этажа секции № 2- 100 %
4. Устройство монолитных конструкций стен машинных отделений- 75 %





Устройство наружных стен
Устройство наружных стен из лицевого кирпича 3-го этажа – 90 %
Устройство кирпичных стен из лицевого кирпича 4-го этажа- 90 %
Устройство кирпичных стен из лицевого кирпича 2-го этажа- 90 %
Устройство наружных стен из лицевого кирпича 5-го этажа – 90 %
Устройство наружных стен из лицевого кирпича 6-го этажа – 90 %
Устройство наружных стен из лицевого кирпича 7-го этажа- 80 %
Устройство наружных стен из лицевого кирпича 8-го этажа- 10 %
Устройство парапета 1-й – 2- й секций из кирпича- 60 %

Внутренние перегородки
Устройство внутренних перегородок 2-го этажа  – 100 %
Устройство внутренних перегородок 3-го этажа – 100 %
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Выполнены работы по монтажу системы освещения в цокольной части здания
Монтаж ВРУ-1- 90 %
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС- 1-17 эт
2 БС- 1-17 эт.
Монтажу вертикальных стояков систем ГВС и ХВС
Секция № 1-  1-17 эт
Секция № 2 – 1- 17 эт
Монтаж вертикальных стояков системы бытовой канализации
Секция № 1 – 1-8 эт.
Секция № 2 – 1-8  эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-17  эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция № 1 – 1-17 эт.
Секция № 2 – 1-17 эт

Корпус № 4.
1. Устройство плиты перекрытия 9-го этажа секции № 2- 100 %
2. Устройство вертикальных конструкций 10-го этажа секции № 2- 100 %
3. Устройство плиты перекрытия 9-го этажа секции № 1- 100 %
4. Устройство вертикальных конструкций 10-го этажа секции № 1- 100%





Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Работы по устройству системы освещения в цокольной части здания- 90 %
