Динамика строительства ЖК «Космическая гавань» на 02.11.2015 г

Динамика строительства ЖК «Космическая гавань» на 02.11.2015 г

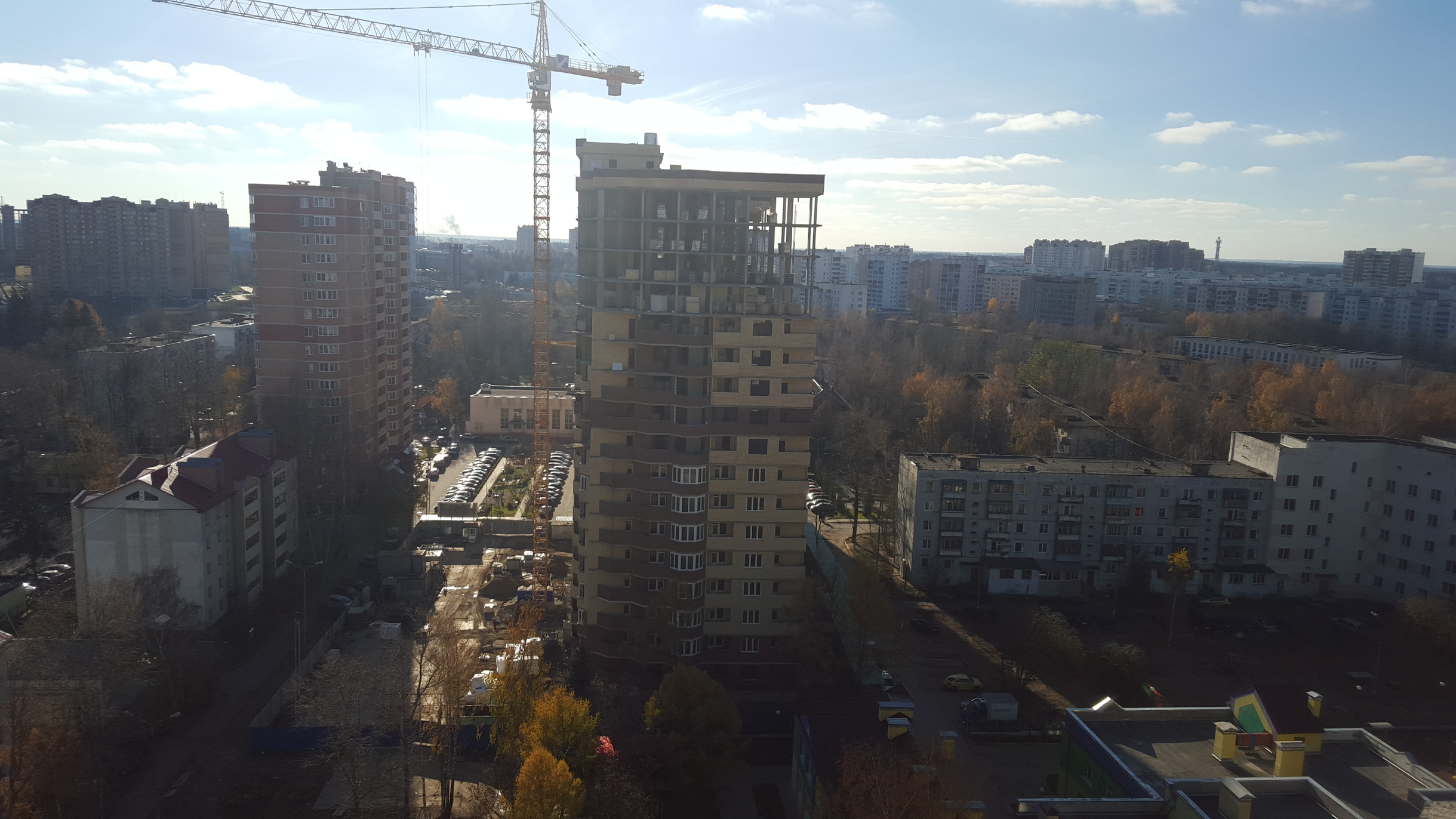

Корпус № 2 (1-я -6-я секция).

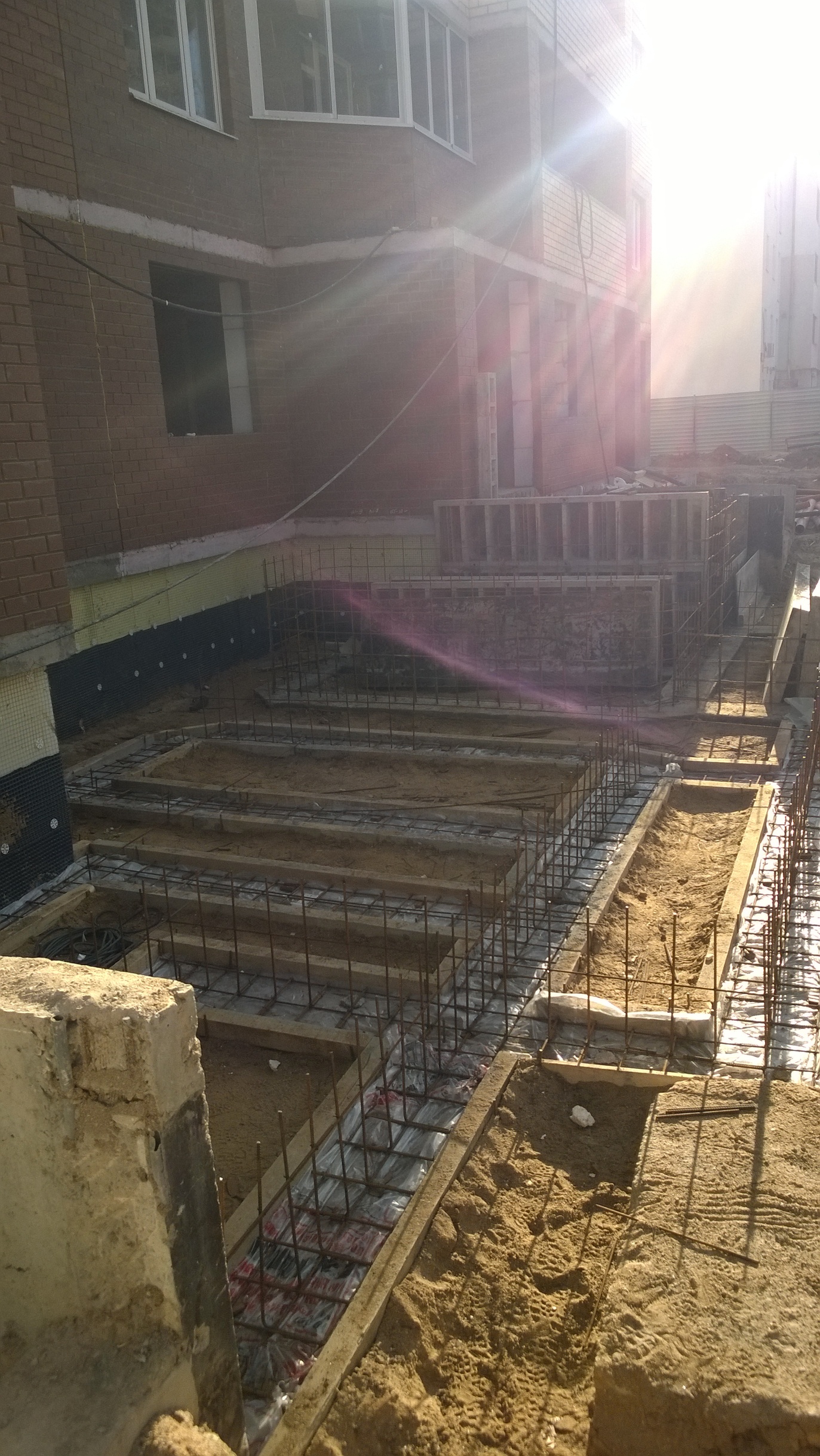

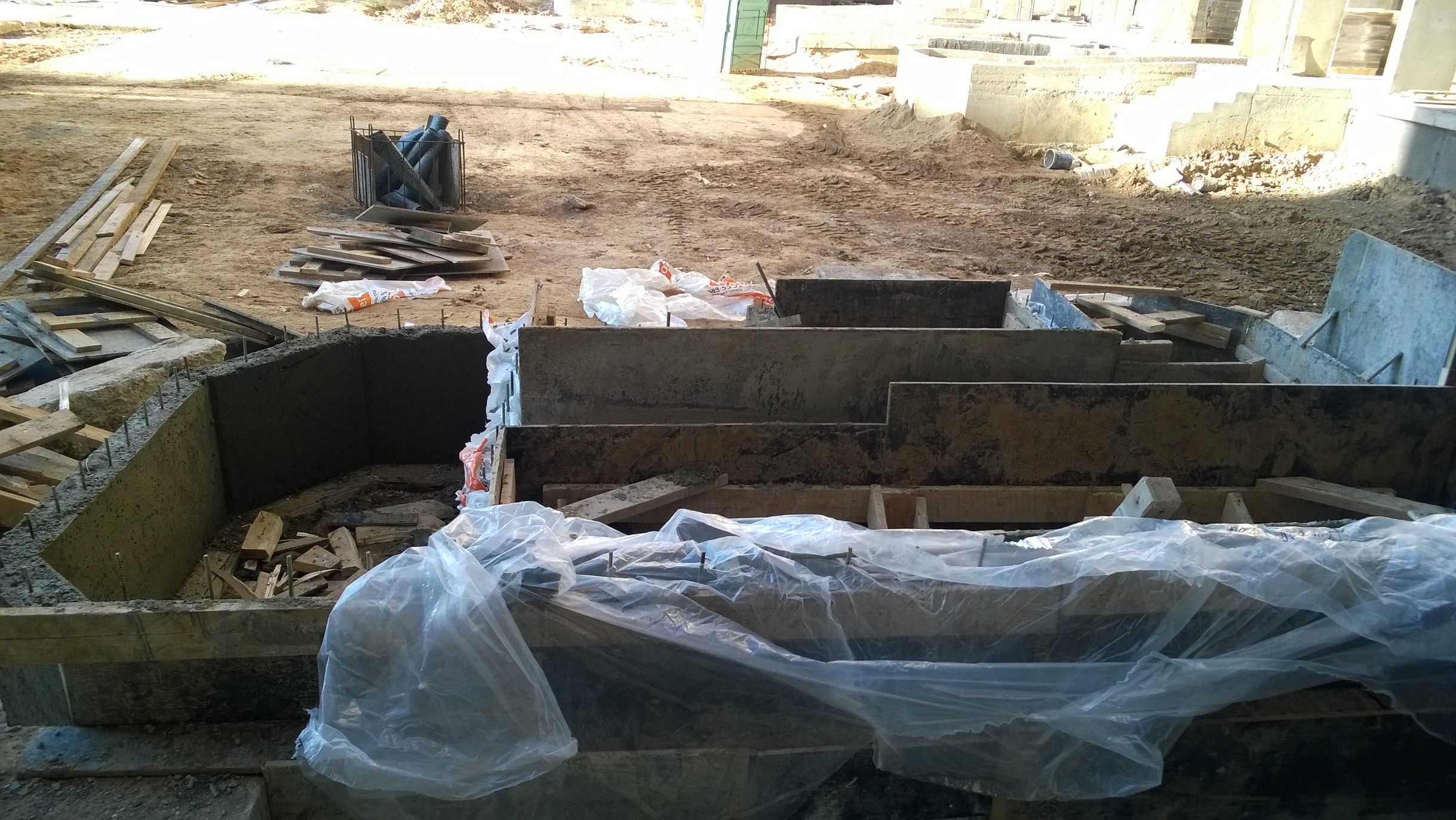

Устройство  монолитного железобетонного каркаса  – 100 %

    Устройство наружных стен

  Устройство наружных стен 1-го этажа секция № 1- 10 %

Устройство наружных стен 3-го этажа секции №1- №3- 100 %

Устройство наружных стен 2-го этажа секций №1- №3- 90%

Устройство наружных стен 4-го этажа секций №1- №3- 100%

Устройство наружных стен с  5-го по 18  этажи секций №1- №3- 90%



Устройство наружных стен 2-го – 10 этаж секции №4 - №6- 90%

Устройство наружных стен 12-го этажа секции № 4 –   10 %

Устройство наружных стен 12-го – 14  этаж секции №5 - №6- 90%

Устройство наружных стен 15-го этажа секции №5 - №6- 70%

Устройство парапета 1-й-6-й секции – 100%

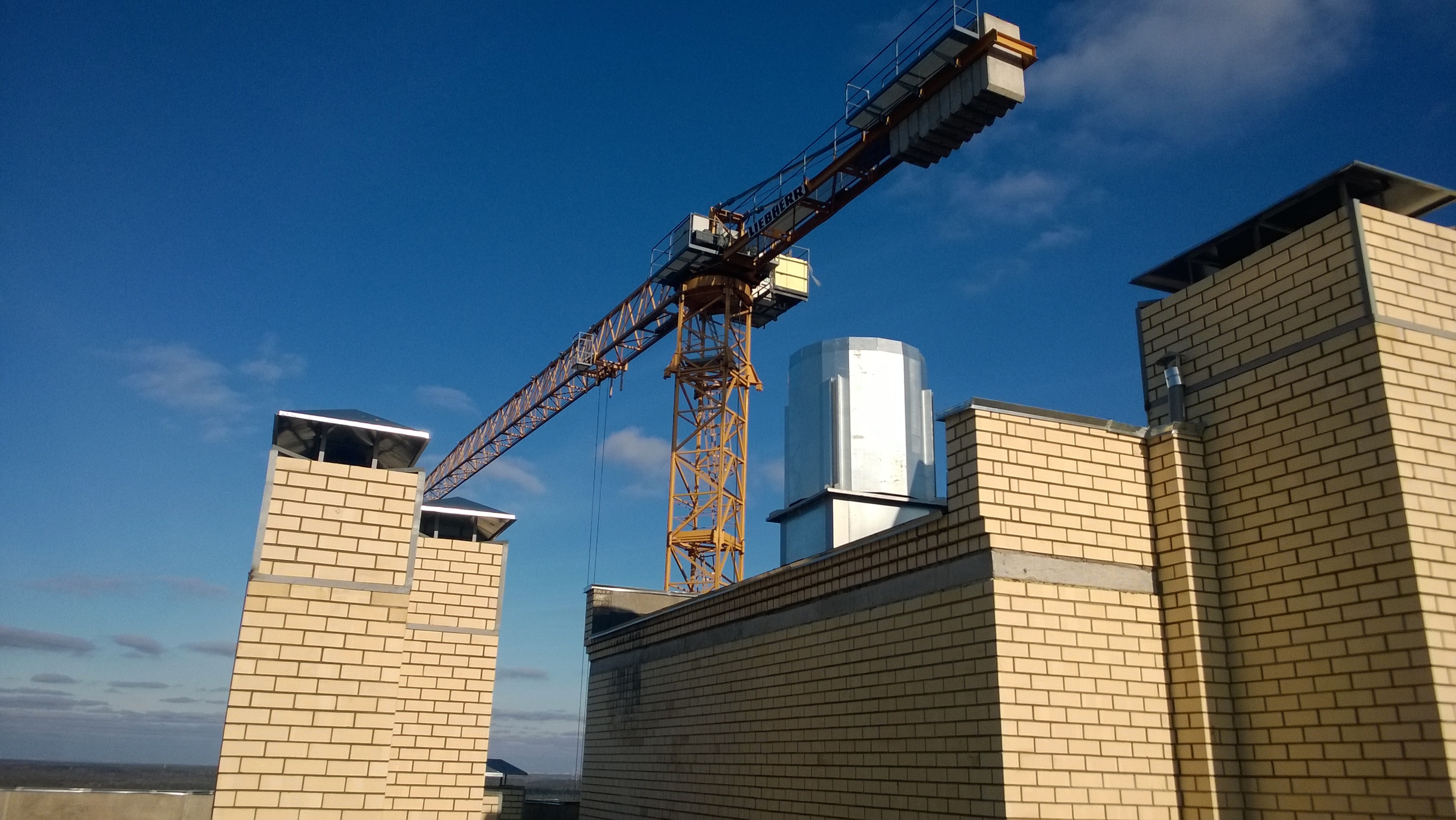

Устройство оголовков вентшахт из кирпича секция №1 - № 6 - 100 %



Устройство стен из лицевого кирпича машинных отделений  секции №1 - №6 - 100%



      Внутренние перегородки

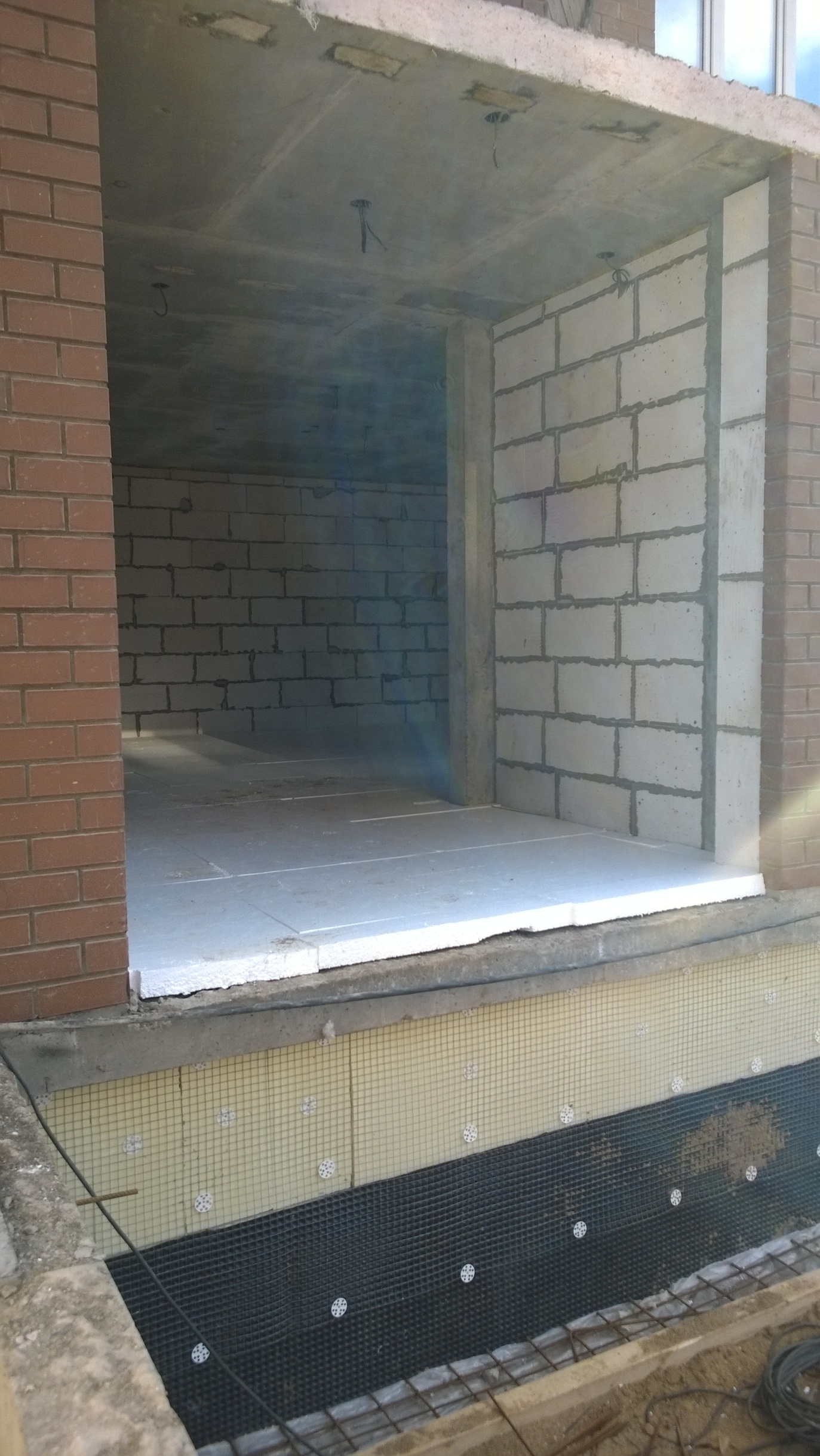

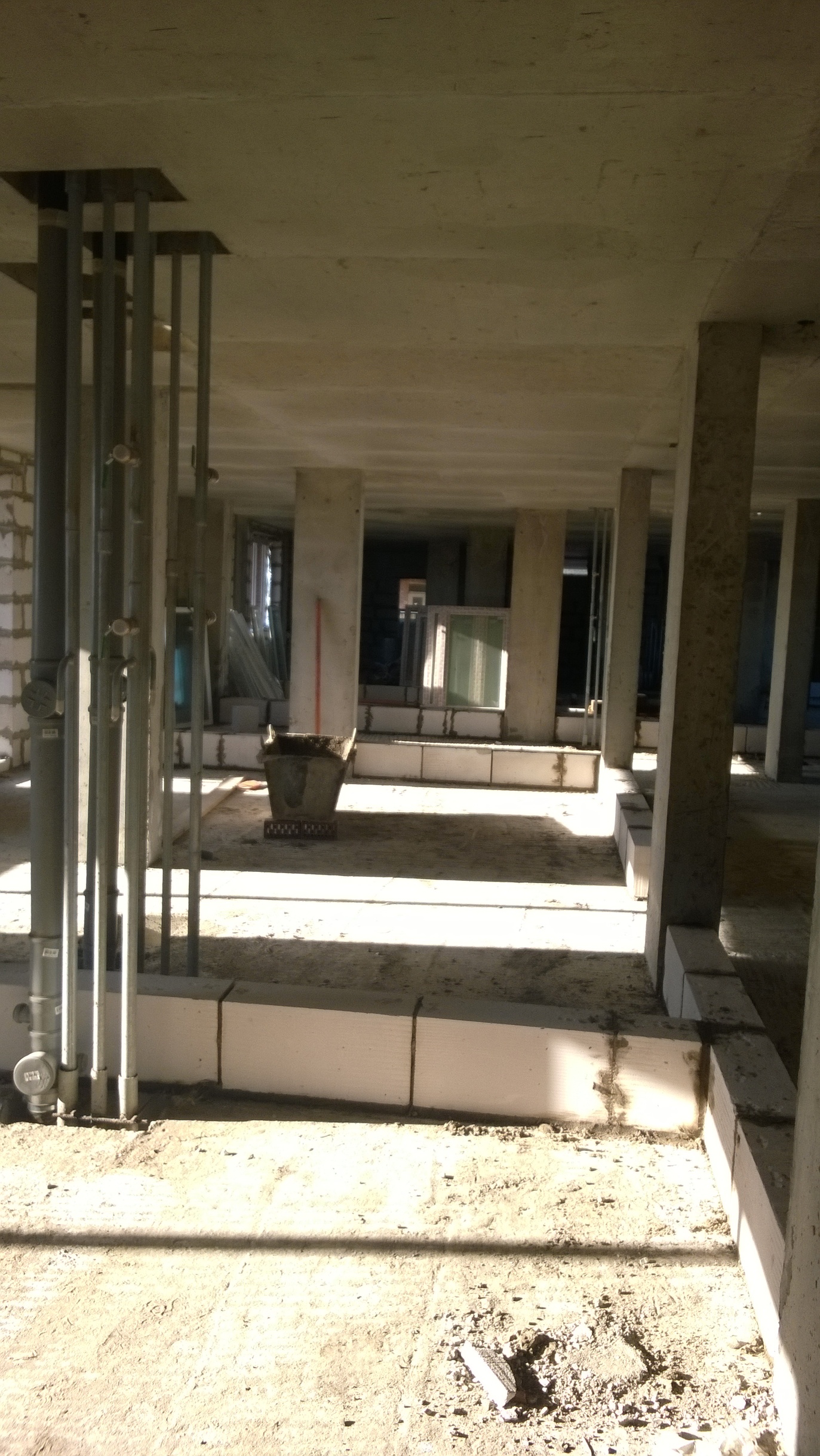

Устройство внутренних перегородок 2-го – 9-й  этаж все секции – 100 %

Устройство внутренних перегородок 10-го  - 16 этаж секции № 1- № 3- 100%

Устройство  внутренних перегородок 17-го этажа секции № 1- № 2- 50 %

Устройство внутренних перегородок 10-го  - 14 этаж секции № 4- № 6- 100%

Устройство внутренних перегородок 16-го – 18  этаж секции №3- 100 %

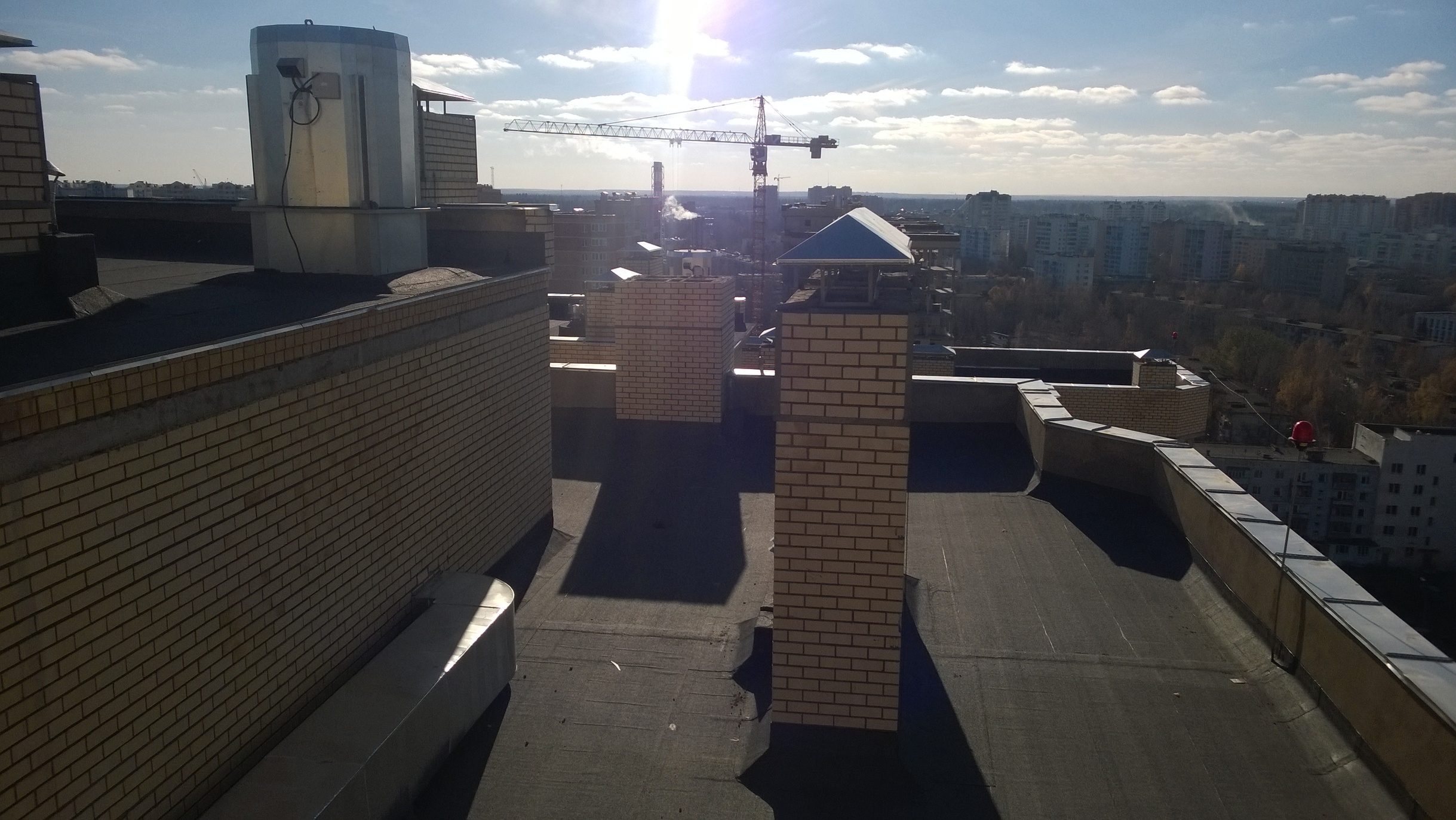

    Кровля

    Устройство кровли секция №1 - № 6 - 100%

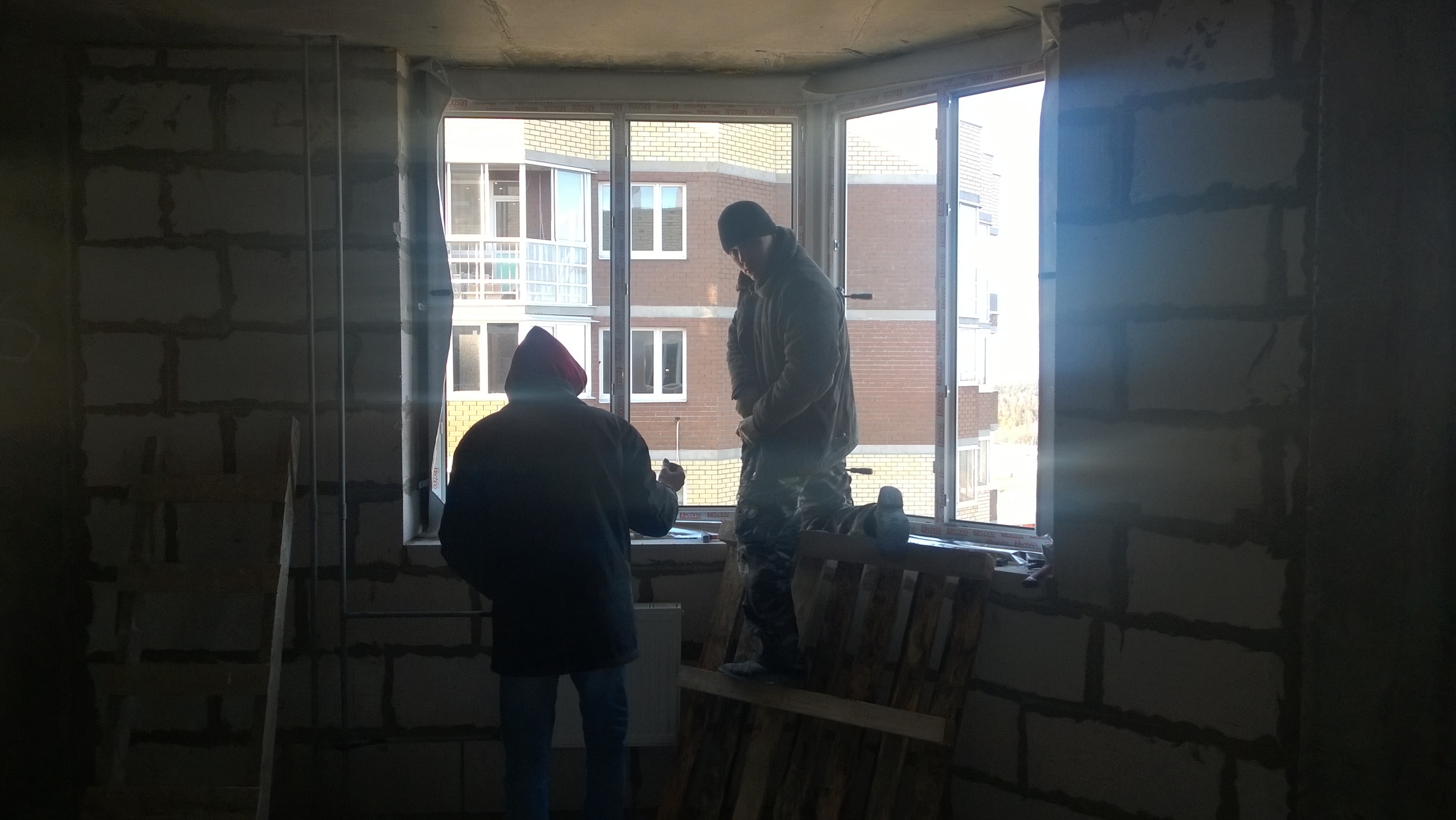

     Установка оконных конструкций

Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13; 14; 15 ; 16 ; 17 - этажи

Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9,10; 11; 12; 13 ; 14; 15 ; 16 - этажи

Установка оконных конструкций секции №3 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13 ; 14 - этажи

Установка оконных конструкций секции №4 – 2, 3, 4, 5, 6, 7, 8; 9; 10 ; 11 - этажи

Установка оконных конструкций секции №5 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 - этажи

Установка оконных конструкций секции №6 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 – этажи



Устройство остекления лоджий



Установка оконных конструкций секция №1 – , 9, 10; 11; 12 - этажи

Установка оконных конструкций секция №2 –   9,10; 11; 12 - этажи

Установка оконных конструкций секции №3 –  9, 10; 11; 12 - этажи



    Отделочные работы

Устройство стяжек по местам общего пользования секции №1 - №2 – 2 - 14 эт.

Устройство стяжек по местам общего пользования секции № 3 – 2 - 18 эт.

Устройство стяжек по местам общего пользования секции № 4 – 2 - 11 эт.

Устройство стяжек по местам общего пользования секции №5 - №6 – 2 -13 эт.

Устройство полов из плитки секции № 4;  5; 6-  2-7 эт.

Штукатурка стен по газобетону секции №1 - №2 – 2 - 14 эт.

Штукатурка стен по газобетону секции  №3  – 2 - 18 эт.

Штукатурка стен по газобетону секции  №4  – 2 - 11 эт.

Штукатурка стен по газобетону секции №5 - №6 – 2 - 13 эт.

Подготовка стен и потолков под окраску секции № 1 -  № 2—2 -12 эт.

Подготовка стен и потолков под окраску секции № 3 -  2-42 эт

Подготовка стен и потолков под окраску секции № 4  - 2-9 эт

Подготовка стен и потолков под окраску секции № 5- № 6- 2-10 эт

Установка дверной столярки 1БС- 2 БС----- 2- 14 эт

  5 БС- 6 БС------ 2- 6 эт





    Инженерные системы



Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%

Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %

Устройство горизонтальной разводки ливневой канализации – 90 % (БС№1 - №6)

 Монтажу вертикальных стояков систем ГВС и ХВС

     Секция № 1-  1-17 эт

     Секция № 2 – 1- 18 эт

     Секция № 3- 1-18 эт

     Секция № 4- 1-19 эт

     Секция № 5- 1-18 эт.

    Секция № 6 -1-17 эт.



 Монтаж вертикальных стояков системы бытовой канализации

           Секция № 1 – 1-17 эт.

    Секция № 2 – 1-18 эт.

    Секция № 3-  1-18 эт.

    Секция № 4- 1-19 эт.

    Секция № 5- 1-18 эт

           Секция № 6 -1-17 эт



Монтаж вертикальных стояков системы пожарного водопровода

           Секция № 1 – 1-17 эт.

          Секция № 2 – 1-18 эт.

    Секция № 3-  1-18 эт.

    Секция № 4- 1-19 эт.

    Секция № 5-1-18 эт

    Секция № 6 -1-17эт.



Монтаж вертикальных стояков ливневой канализации

   Секция № 1 – 1-17 эт.

   Секция № 2 – 1-18 эт.

          Секция № 3-  1-18 эт.

   Секция № 4- 1-19 эт.

   Секция № 5-1-18 эт.

   Секция № 6 -1- 17 эт.

Монтаж вентиляционных коробов систем дымоудаления и притока

    1БС- 1-тех/эт.

          2БС-1-тех/эт.

          3БС- 1- тех/ эт.

    4БС- 1-тех/ эт

    5БС- 1- тех/ эт

    6БС-1-тех/эт.

Установка этажных клапанов на системы подпора и дымоудаления

    1 БС- 2- 12 эт

    2БС-  2- 12 эт.

    3БС-   2- 12 эт.

    4БС-  2- 11 эт.

    5БС-  2- 12 эт.

    6БС-  2- 12 эт.





Устройство внутреннего электроснабжения

    1БС - 25 %

           2БС - 25 %

           3БС - 22 %

    4БС - 15%

           5БС - 20 %

          6БС - 20 %

Монтаж вертикальных стояков системы отопления

   Секция №1 – 1 – 17 эт.

          Секция №2 – 1 – 18 эт.

          Секция №3 – 1 – 18 эт.

    Секция № 4 – 1 – 11 эт.

     Секция № 5 – 1 – 11 эт.

    Секция № 6 – 1 – 11 эт.

Монтаж радиаторов  отопления

    Секция №1 –2- 17 эт.

    Секция №2 –2- 17 эт.

    Секция №3 –2- 14 эт.

    Секция № 4 – 2-6   эт.

    Секция № 5 – 2-6   эт.

    Секция № 6 –2-  6    эт.



Выполнены работы по устройству освещения в цокольной части секций №1 - №3

Выполнены работы по устройству освещения в цокольной части секции №4 - №6

 Выполнены  работы по монтажу ВРУ-1 (для секций №1 - №2)

Выполнены работы по монтажу ВРУ-2 (для секций №3 - №4)

Выполнены работы по монтажу ВРУ-3 (для секций №5 - №6)



    Монтаж лифтового оборудования

Монтаж пассажирского лифта секции № - 70 %

Монтаж грузопассажирского лифта секции № 1-10 %

Монтаж пассажирского лифта секции № 2

Монтаж грузопассажирского лифта секции № 2

Монтаж пассажирского лифта секции № 3

Монтаж грузопассажирского лифта секции № 3

Монтаж пассажирского лифта секции № 4- 30%

Монтаж грузопассажирского лифта секции № 4

Монтаж пассажирского лифта секции № 5

Монтаж грузопассажирского лифта секции № 5

Монтаж пассажирского лифта секции № 6- 50 %

Монтаж грузопассажирского лифта секции № 6- 10 %



     Начаты работы по монтажу узла учета тепла-  90 %





     Наружные сети

Завершены работы по прокладке сетей горячего водоснабжения и  отопления

Начаты работы по прокладке наружных сетей ливневой и хоз-бытовой канализации- 35 %.

Выполнены работы по отрывке траншеи под прокладку постоянных кабелей электроснабжения.

Выполнены  работы по прокладке кабелей постоянного электроснабжения -100 %



Корпус № 3.

1. Устройство монолитного железобетонного каркаса – 100 %

    Устройство наружных стен

Устройство наружных стен из лицевого кирпича 1-го этажа – 90 %

Устройство наружных стен из лицевого кирпича 3-го этажа – 100%

Устройство кирпичных стен из лицевого кирпича 4-го этажа - 100%

Устройство кирпичных стен из лицевого кирпича 2-го этажа - 100%

Устройство наружных стен из лицевого кирпича 5-го этажа – 100%

Устройство наружных стен из лицевого кирпича 6-го  - 15этаж – 95%

Устройство наружных стен из лицевого кирпича 16-го. 17-го этажа - 90%

Устройство парапета 1-й – 2-й секций из кирпича- 100 %

Устройство кирпичных стен машинных отделений и венткамер- 100 %



    Кровля

   Устройство кровли на секции №1- 100 %

          Устройство кровли на секции №2- 100 %



Внутренние перегородки

Устройство внутренних перегородок 1-го этажа – 50 %

Устройство внутренних перегородок 2-го этажа  – 100%

Устройство внутренних перегородок 3-го – 16 этаж – 100%

Устройство внутренних перегородок 17-го этажа –  50 %





  Установка оконных конструкций

Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9; 10; 11; 12 - этажи

Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9; 10 ; 11 ; 12 - этажи

Устройство остекления лоджий



Установка оконных конструкций секция №1 – , 2 ; 3 ; 4 ;  5; 6; 7 ; 8 - этажи

Установка оконных конструкций секция №2 –   2 ; 3 ; 4 ; 5;  6; 7 ; 8- этажи





   Отделочные работы



Устройство стяжек: 2 – 14 эт.

Штукатурка стен по газобетону: 2 – 15 эт.

Затирка стен по монолиту: 2 – 15 эт.

Подготовка стен под окарску – 2- 11 эт

Установка дверной столярки- 2-15 эт.

Устройство полов из плитки- 2-8 эт





    Инженерные системы





Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %

Выполнены работы по монтажу системы освещения в цокольной части здания

Начаты работы по монтажу узла учета тепла- 80 %

Монтаж ВРУ-1- 90 %



Монтаж вентиляционных коробов систем дымоудаления и притока

   1БС – 1 - 17эт.

   2БС – 1 - 17эт.

Монтажу вертикальных стояков систем ГВС и ХВС

   Секция №1 – 1 - 17эт.

  Секция №2 – 1 - 17эт.

Монтаж вертикальных стояков системы бытовой канализации



          Секция №1 – 1 - 17эт.

          Секция №2 – 1 - 17эт.



Монтаж вертикальных стояков системы ливневой канализации

         Секция №1 – 1-17эт.

         Секция №2 – 1-17эт.



Монтаж вертикальных стояков системы пожарного водопровода

          Секция №1 – 1 - 17эт.

  Секция №2 – 1 - 17эт.



Монтажу вертикальных стояков системы отопления

   Секция №1 – 1 – 13 эт.

         Секция №2 – 1 – 11 эт.

Монтаж радиаторов  отопления

          Секция №1 –2- 15 эт.

          Секция №2 –2- 15 эт.





Устройство внутреннего электроснабжения

     1БС - 25 %

          2БС – 25 %

Установка этажных клапанов на системы подпора и дымоудаления

    1 БС- 2- 12 эт

          2БС-  2- 12 эт.





   Монтаж лифтового оборудования



Монтаж пассажирского лифта секции №1 - 80 %

Монтаж грузопассажирского лифта секции № 1- 50 %

Монтаж пассажирского лифта секции № 2- 60 %

Монтаж грузопассажирского лифта секции № 2-  30 %





    Наружные сети

Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.

Выполнены работы по прокладке постоянных кабелей электроснабжения дома во  ВРУ.

Закончены работы по прокладке сетей бытовой и ливневой канализации.



  Корпус № 4.

1.      Устройство монолитного железобетонного каркаса- 100 %

    Устройство наружных стен

Устройство наружных стен из лицевого кирпича- 1-го этажа- 90 %

1   Устройство наружных стен из лицевого кирпича 2-го этажа – 90%

2   Устройство наружных стен 3-го – 12 этаж – 90%

3   Устройство наружных стен 13-го этажа-  80%



Устройство внутренних перегородок

Устройство внутренних перегородок 2 – 11 -эт- 100%

Устройство внутренних перегородок 12 эт-  40 %





Установка оконных конструкций

Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7   - этажи

Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7  - этажи



   Отделочные работы



Устройство стяжек: 2 – 11  эт.

Штукатурка стен по газобетону: 2 – 11 эт.

Затирка стен по монолиту: 2 – 11 эт.

Подготовка стен и потолков под окраску: 2 – 9 эт.- 60 %



Установка дверной столярки

  Двери входные в квартиры 1БС- 2-8 эт.

2БС-2- 12эт.



Устройство парапета 1-й – 2-й секций из кирпича- 100 %

Устройство кирпичных стен машинных отделений и венткамер- 100  %

Устройство оголовков вентшахт из кирпича секция №1 – 100 %

Устройство оголовков вентшахт из кирпича секции №2 - 100%



    Кровля

   Устройство кровли на секции №1- 90 %

    Устройство кровли на секции №2- 50 %



    Инженерные системы

Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %

Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- тех/ эт

    2 БС- тех/ эт.



Монтажу вертикальных стояков систем ГВС и ХВС – Секция № 1-  1-17 эт

  Секция № 2 – 1- 17 эт

Монтаж вертикальных стояков системы бытовой канализации



          Секция №1 – 1 – 17 эт.

  Секция №2 – 1 – 17 эт.



Монтаж вертикальных стояков системы ливневой канализации

         Секция №1 – 1-17 эт.

   Секция №2 – 1-17 эт.



Монтаж вертикальных стояков системы пожарного водопровода

  Секция №1 – 1 – 17 эт.

          Секция №2 – 1 – 17 эт.

Монтаж вертикальных стояков системы отопления

   Секция №1 – 1 – 5 эт.

   Секция №2 – 1 – 5 эт.

Устройство внутреннего электроснабжения

    1БС - 15 %

     2БС – 15 %



    Монтаж лифтового оборудования

Монтаж пассажирского лифта секции №1 - 30 %

Монтаж грузопассажирского лифта секции № 1- 10%

Монтаж пассажирского лифта секции № 2- 30 %

Монтаж грузопассажирского лифта секции № 2-  5 %







Работы по устройству системы освещения в цокольной части здания- 90 %

 Выполнен монтаж ВРУ-1  – 100 %

Начаты работы по монтажу узла учета тепла-  90 %

    Наружные сети

Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.

Выполнены работы по прокладке кабелей постоянного электроснабжения.

 Работы по прокладке наружных сетей ливневой канализации- 100 %

Выполнены работы по прокладке сетей бытовой канализации- 100 %


Дополнительные фото
