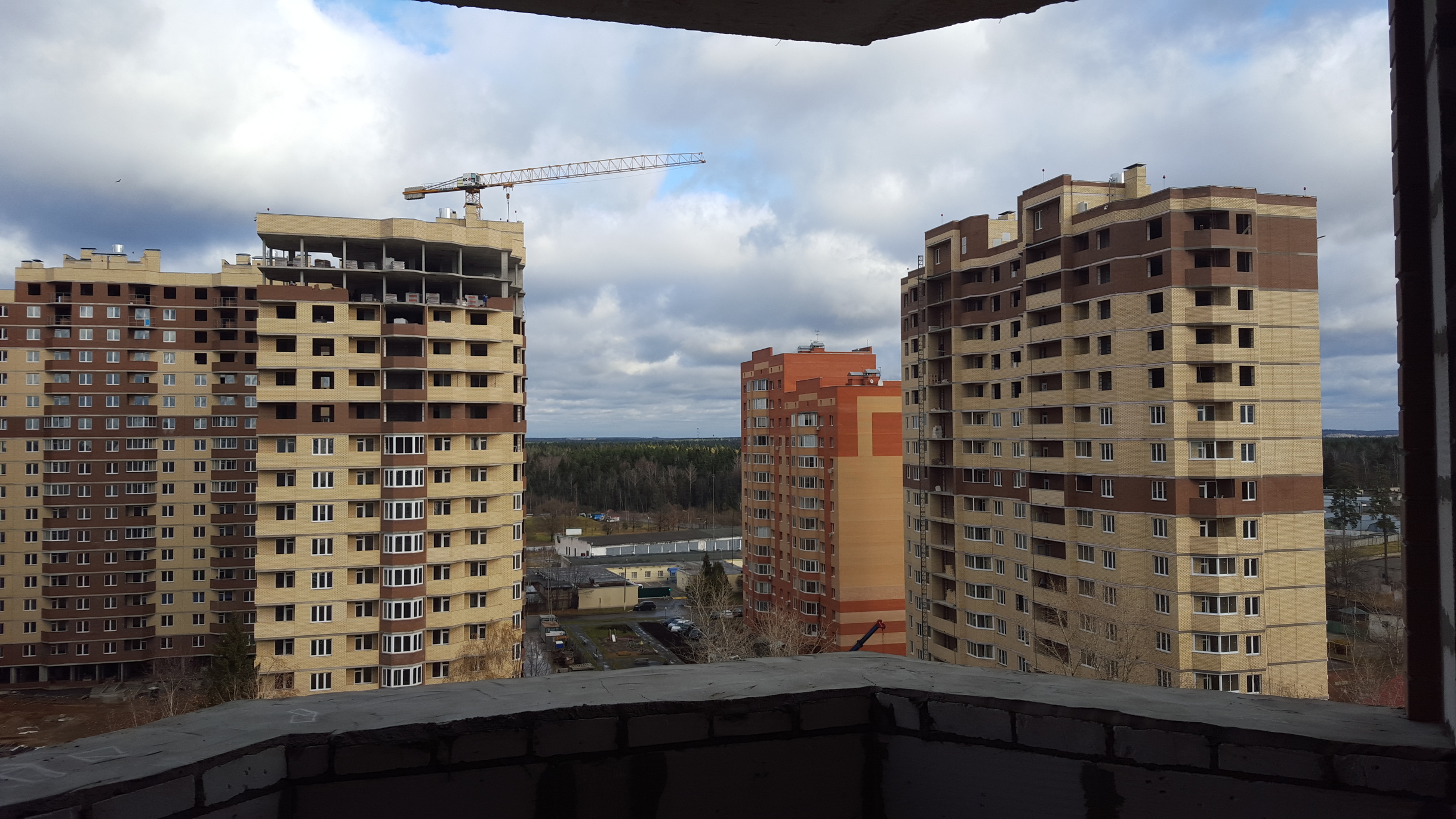

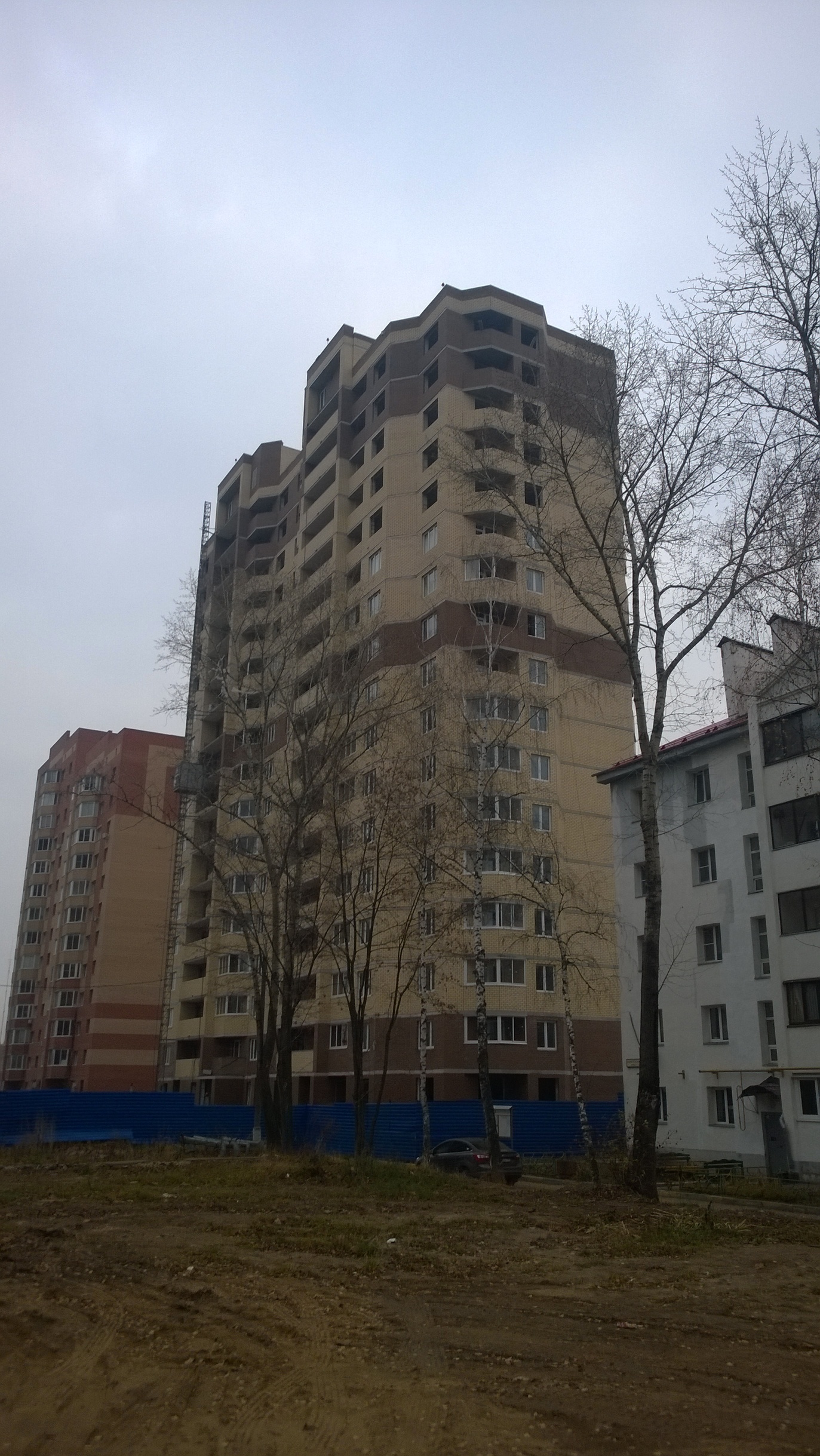

Динамика строительства ЖК «Космическая гавань» на 9 ноября 2015 г.
Корпус № 2 (1-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (2-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (3-я секция).
1. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (4-5 -я секции).
1. Устройство монолитных конструкций – 100 %
Корпус № 2 (6-я секция).
1. Устройство монолитного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен 1-го этажа секция № 1- № 3- 10 %
Устройство наружных стен 3-го, 4-го этажа секции №1- №3- 100 %
Устройство наружных стен 2-го, с 5-го – 19 этаж секций №1- №3- 90%
Устройство наружных стен с 2-го – 11 этаж секции №4 - №6- 90%
Устройство наружных стен 12-го этажа секции № 4 –50 %
Устройство наружных стен 12-го этажа секции №5 - №6- 90%
Устройство наружных стен 13-го этажа секции №5 - №6- 90%
Устройство наружных стен 14-го этажа секции №5 - №6- 90%
Устройство наружных стен 15-го этажа секции №5 - №6- 70%
Устройство наружных стен 16-го этажа секции № 6- 70 %
Устройство парапета 1-й - 6-ю секции – 100%
Устройство оголовков вентшахт из кирпича секция №1 – 6-ю - 100 %
Устройство стен из лицевого кирпича машинных отделений секции №1 -6-ю - 100%
Внутренние перегородки
Устройство внутренних перегородок 2-го – 9-й этаж все секции – 100 %
Устройство внутренних перегородок 10-го – 17-го этажа секции № 1- № 3- 100%
Устройство внутренних перегородок 18-го этажа секции № 2- 50 %
Устройство внутренних перегородок 10-го и 11-го этажа секции № 4- № 6- 100%
Устройство внутренних перегородок 12-го – 14-го этажа секции № 5- № 6- 100 %
Устройство внутренних перегородок 16-го – 18 этаж секции №3- 100 %
Кровля
Устройство кровли секция №1 - № 6 - 100%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13; 14; 15 ; 16 ; 17 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9,10; 11; 12; 13 ; 14; 15 ; 16 ; 17 - этажи
Установка оконных конструкций секции №3 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13 ; 14 - этажи
Установка оконных конструкций секции №4 – 2, 3, 4, 5, 6, 7, 8; 9; 10 ; 11 - этажи
Установка оконных конструкций секции №5 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 - этажи
Установка оконных конструкций секции №6 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 – этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – 5 ,6 ; 7 ; 9, 10; 11; 12 - этажи
Установка оконных конструкций секция №2 – 5 ; 6; 7 ; 9,10; 11; 12 - этажи
Установка оконных конструкций секции №3 – 9, 10; 11; 12 - этажи
Отделочные работы
Устройство стяжек по местам общего пользования секции №1 - №2 – 2 - 14 эт.
Устройство стяжек по местам общего пользования секции № 3 – 2 - 18 эт.
Устройство стяжек по местам общего пользования секции № 4 – 2 - 11 эт.
Устройство стяжек по местам общего пользования секции №5 - №6 – 2 -13 эт.
Устройство полов из плитки 1 БС- 2; 3 эт
2 БС – 2; 3 ; 4 эт.
3 БС – 2 ; 3 ; 4 эт
Устройство полов из плитки секции № 4; 5; 6- 2-7 эт.
Штукатурка стен по газобетону секции №1 - №2 – 2 - 16 эт.
Штукатурка стен по газобетону секции №3 – 2 - 18 эт.
Штукатурка стен по газобетону секции №4 – 2 - 11 эт.
Штукатурка стен по газобетону секции №5 - №6 – 2 - 14 эт.
Подготовка стен и потолков под окраску секции № 1 - № 2—2 -14 эт.
Подготовка стен и потолков под окраску секции № 3 - 2-18 эт
Подготовка стен и потолков под окраску секции № 4 - 2-11 эт
Подготовка стен и потолков под окраску секции № 5- № 6- 2-13 эт
Установка дверной столярки 1БС- 2 БС----- 2- 14 эт
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 90 % (БС№1 - №6)
Монтаж вертикальных стояков систем ГВС и ХВС
Секция № 1- 1-17 эт
Секция № 2 – 1- 18 эт
Секция № 3- 1-18 эт
Секция № 4- 1-19 эт
Секция № 5- 1-18 эт.
Секция № 6 -1-17 эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5- 1-18 эт
Секция № 6 -1-17 эт
Монтаж вертикальных стояков системы пожарного водопровода
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5-1-18 эт
Секция № 6 -1-17эт.
Монтаж вертикальных стояков ливневой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5-1-18 эт.
Секция № 6 -1- 17 эт.
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС- 1-тех/эт.
2БС-1-тех/эт.
3БС- 1- тех/ эт.
4БС- 1-тех/ эт
5БС- 1- тех/ эт
6БС-1-тех/эт.
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 12 эт
2БС- 2- 12 эт.
3БС- 2- 12 эт.
4БС- 2- 11 эт.
5БС- 2- 12 эт.
6БС- 2- 12 эт.

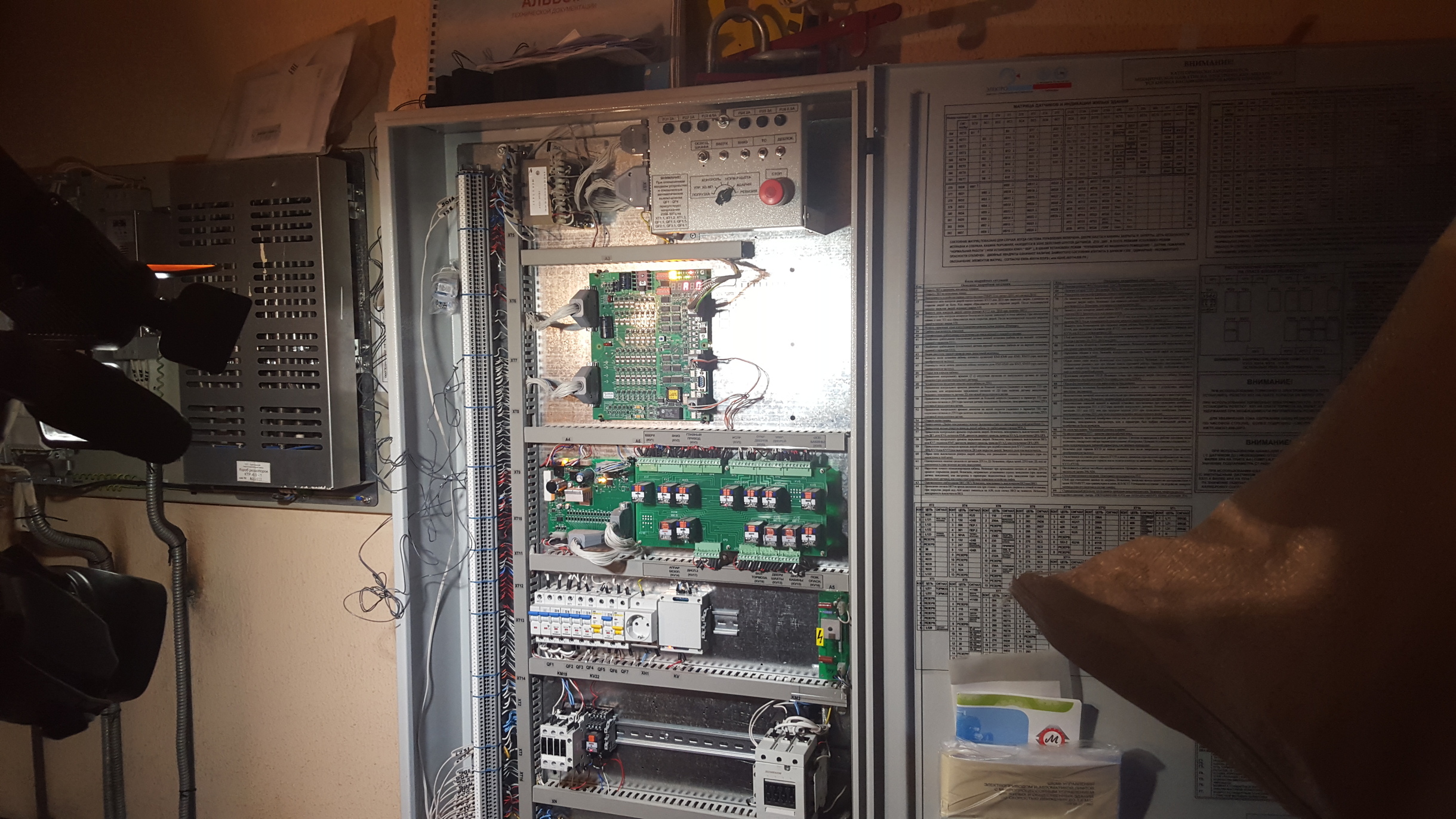

Устройство внутреннего электроснабжения
1БС - 25 %
2БС - 25 %
3БС - 22 %
4БС - 15%
5БС - 20 %
6БС - 20 %
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 18 эт.
Секция №3 – 1 – 18 эт.
Секция № 4 – 1 – 11 эт.
Секция № 5 – 1 – 11 эт.
Секция № 6 – 1 – 11 эт.
Монтаж радиаторов отопления
Секция №1 –2- 17 эт.
Секция №2 –2- 18 эт.
Секция №3 –2- 18 эт.
Секция № 4 – 2- 10 эт.
Секция № 5 – 2- 10 эт.
Секция № 6 –2- 10 эт.
Выполнены работы по устройству освещения в цокольной части секций №1 - №3
Выполнены работы по устройству освещения в цокольной части секции №4 - №6
Выполнены работы по монтажу ВРУ-1 (для секций №1 - №2)
Выполнены работы по монтажу ВРУ-2 (для секций №3 - №4)
Выполнены работы по монтажу ВРУ-3 (для секций №5 - №6)
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции № - 70 %
Монтаж грузопассажирского лифта секции № 1-15 %
Монтаж пассажирского лифта секции № 2
Монтаж грузопассажирского лифта секции № 2
Монтаж пассажирского лифта секции № 3
Монтаж грузопассажирского лифта секции № 3
Монтаж пассажирского лифта секции № 4- 30%
Монтаж грузопассажирского лифта секции № 4
Монтаж пассажирского лифта секции № 5
Монтаж грузопассажирского лифта секции № 5
Монтаж пассажирского лифта секции № 6- 60 %
Монтаж грузопассажирского лифта секции № 6- 10 %
Работы по монтажу узла учета тепла- 90 %
Наружные сети
Завершены работы по прокладке сетей горячего водоснабжения и отопления
Начаты работы по прокладке наружных сетей ливневой и хоз-бытовой канализации- 35 %.
Выполнены работы по отрывке траншеи под прокладку постоянных кабелей электроснабжения.
Выполнены работы по прокладке кабелей постоянного электроснабжения -100 %
Корпус № 3.
1. Устройство монолитного железобетонного каркаса – 100 % Устройство наружных стен – 100 %
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Кровля
Устройство кровли на секции №1 2 - 100 %
Внутренние перегородки
Устройство внутренних перегородок 1-го этажа – 50 %
Устройство внутренних перегородок 2-го – 17 этаж – 100%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9; 10; 11; 12 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9; 10 ; 11 ; 12 - этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – , 2 ; 3 ; 4 ; 5; 6; 7 ; 8 - этажи
Установка оконных конструкций секция №2 – 2 ; 3 ; 4 ; 5; 6; 7 ; 8- этажи
Отделочные работы
Устройство стяжек: 2 – 14 эт.
Штукатурка стен по газобетону: 2 – 15 эт.
Затирка стен по монолиту: 2 – 15 эт.
Подготовка стен под окарску – 2- 11 эт
Установка дверной столярки- 2-15 эт.

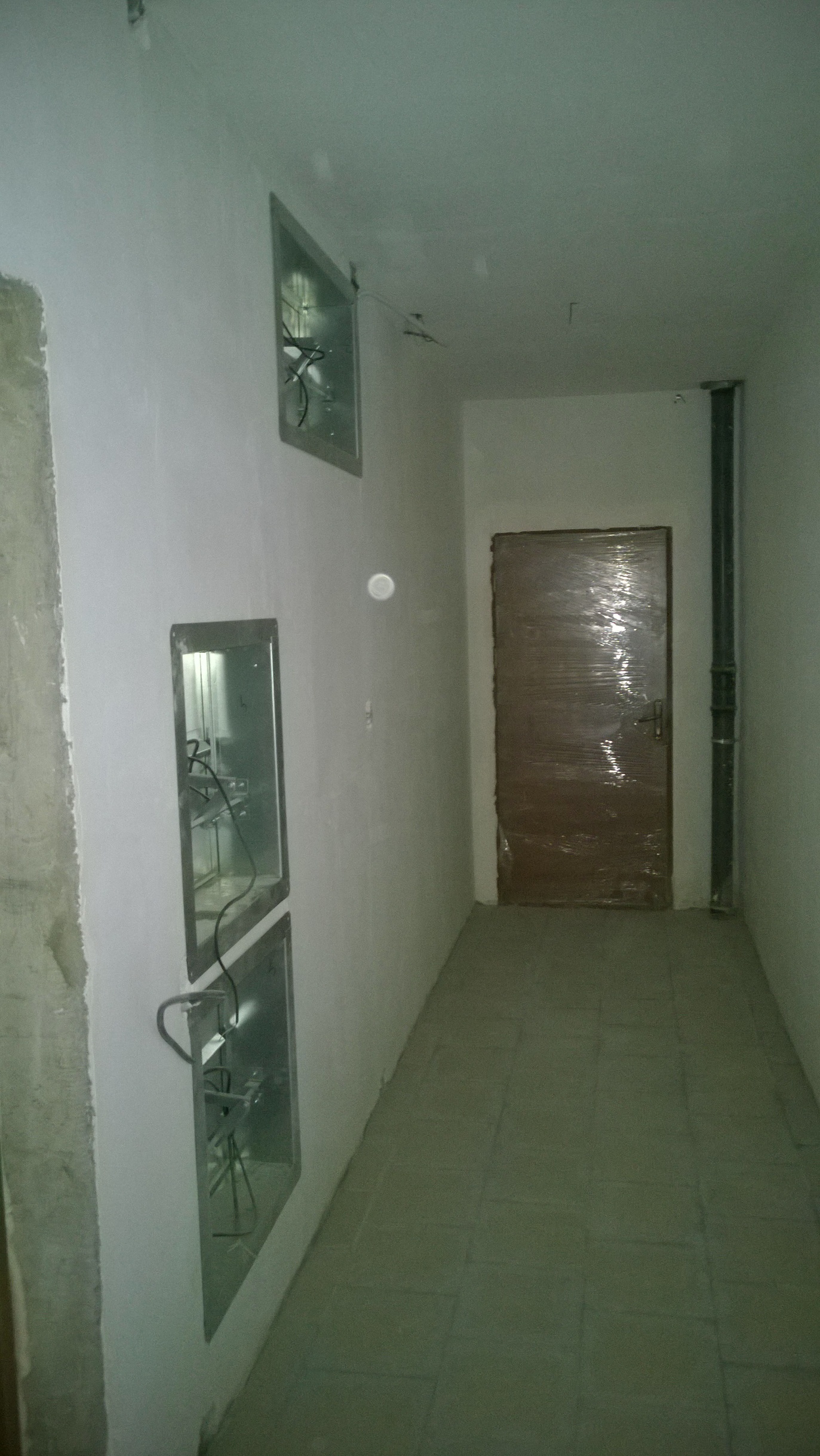

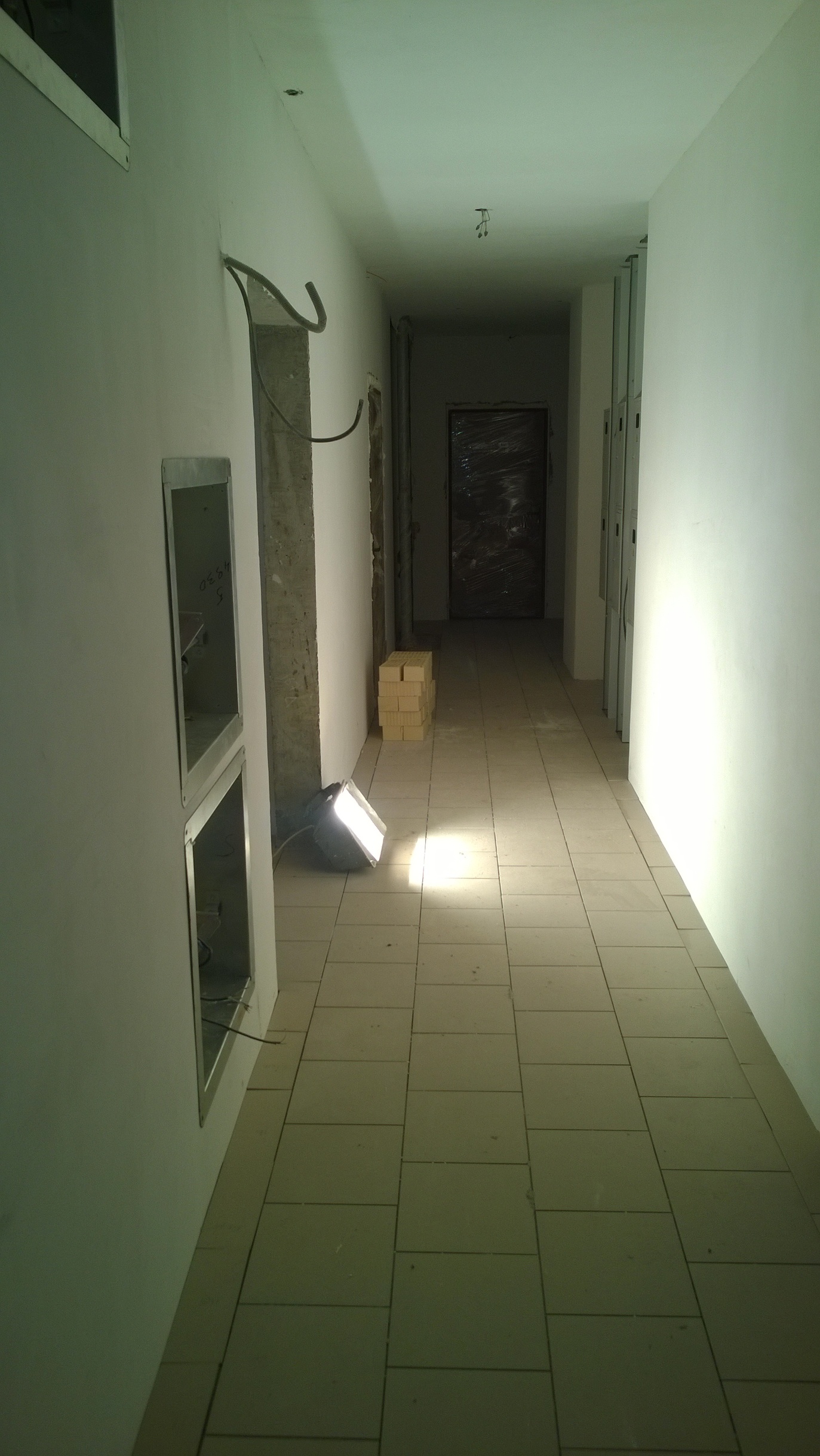

Устройство полов из плитки- 2-12 эт
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Выполнены работы по монтажу системы освещения в цокольной части здания
Начаты работы по монтажу узла учета тепла- 80 %
Монтаж ВРУ-1- 90 %
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС – 1 - 17эт.
2БС – 1 - 17эт.
Монтажу вертикальных стояков систем ГВС и ХВС
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17эт.
Секция №2 – 1-17эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтажу вертикальных стояков системы отопления
Секция №1 – 1 – 13 эт.
Секция №2 – 1 – 11 эт.
Монтаж радиаторов отопления
Секция №1 –2- 15 эт.
Секция №2 –2- 15 эт.

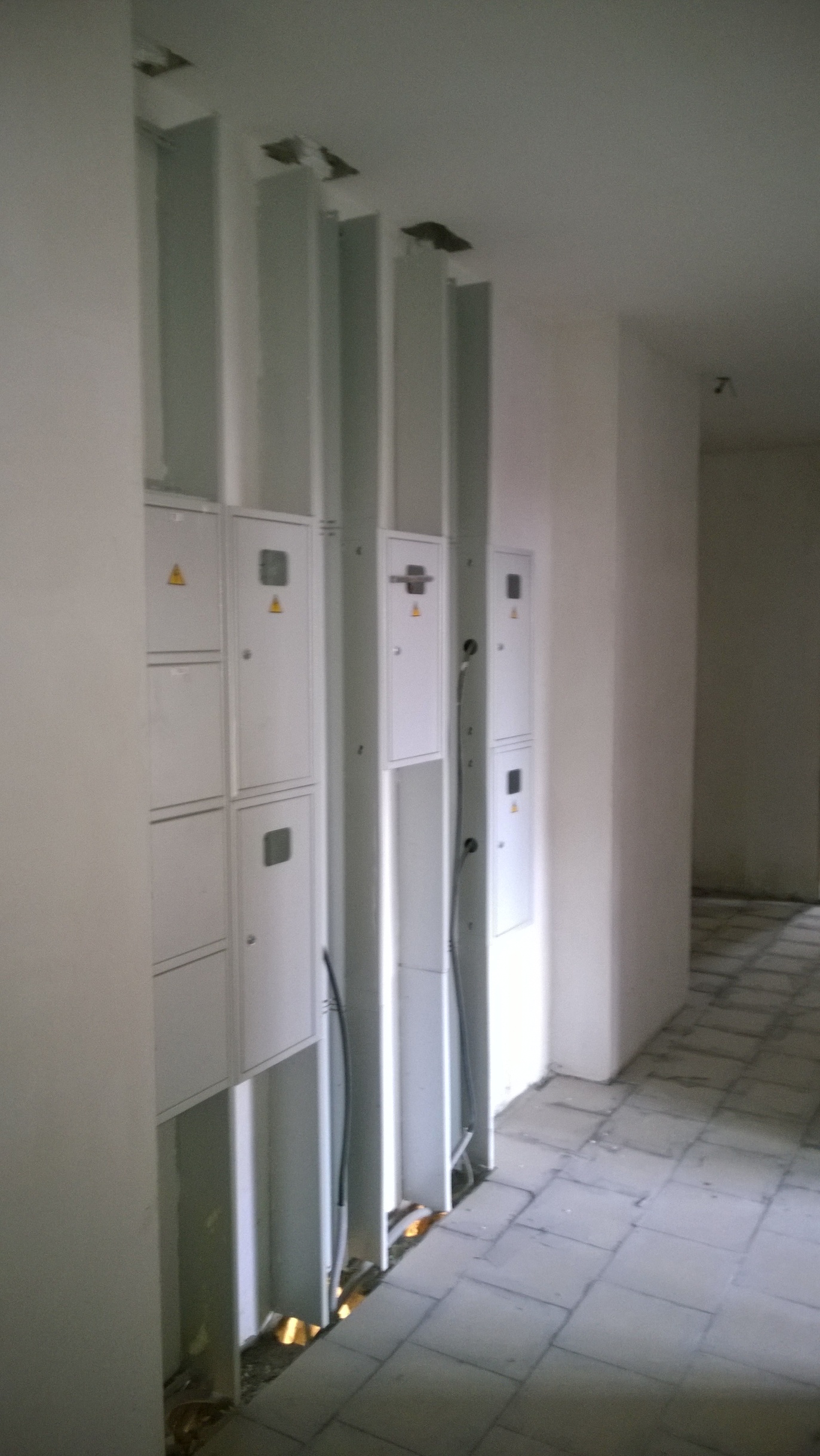

Устройство внутреннего электроснабжения
1БС - 25 %
2БС – 25 %
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 12 эт
2БС- 2- 12 эт.
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 80 %
Монтаж грузопассажирского лифта секции № 1- 50 %
Монтаж пассажирского лифта секции № 2- 60 %
Монтаж грузопассажирского лифта секции № 2- 30 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке постоянных кабелей электроснабжения дома ВРУ.
Закончены работы по прокладке сетей бытовой и ливневой канализации.
Корпус № 4.
Устройство монолитного железобетонного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен из лицевого кирпича- 1-го этажа- 90 %
Устройство наружных стен из лицевого кирпича 2-го этажа – 90%
Устройство наружных стен 3-го – 13 этажа – 90%
Устройство наружных стен 14-го этажа – 30 %
Устройство внутренних перегородок
Устройство внутренних перегородок 2-эт- - 12 этаж - 100%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7 - этажи
Отделочные работы
Устройство стяжек: 2 – 11 эт.
Штукатурка стен по газобетону: 2 – 12 эт.
Затирка стен по монолиту: 2 – 12 эт.
Подготовка стен и потолков под окраску: 2 – 10 эт.- 60 %
Установка дверной столярки
Двери входные в квартиры 1БС- 2-10 эт.
2БС-2- 12эт.
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Устройство оголовков вентшахт из кирпича секция №1, 2 – 100 %
Кровля
Устройство кровли на секции №1- 90 %
Устройство кровли на секции №2- 90 %
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- тех/ эт
2 БС- тех/ эт.
Монтажу вертикальных стояков систем ГВС и ХВС – Секция № 1- 1-17 эт
Секция № 2 – 1- 17 эт
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17 эт.
Секция №2 – 1-17 эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 5 эт.
Секция №2 – 1 – 5 эт.
Устройство внутреннего электроснабжения
1БС - 15 %
2БС – 15 %
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 30 %
Монтаж грузопассажирского лифта секции № 1- 10%
Монтаж пассажирского лифта секции № 2- 30 %
Монтаж грузопассажирского лифта секции № 2- 10 %
Работы по устройству системы освещения в цокольной части здания- 90 %
Выполнен монтаж ВРУ-1 – 100 %
Начаты работы по монтажу узла учета тепла- 90 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке кабелей постоянного электроснабжения.
Работы по прокладке наружных сетей ливневой канализации- 100 %
Просмотров: 1476
Источник: НИСКОМ
Лучшие комментарии
