Динамика строительства Жилого квартала «Космическая гавань» на 30 ноября 2015 года

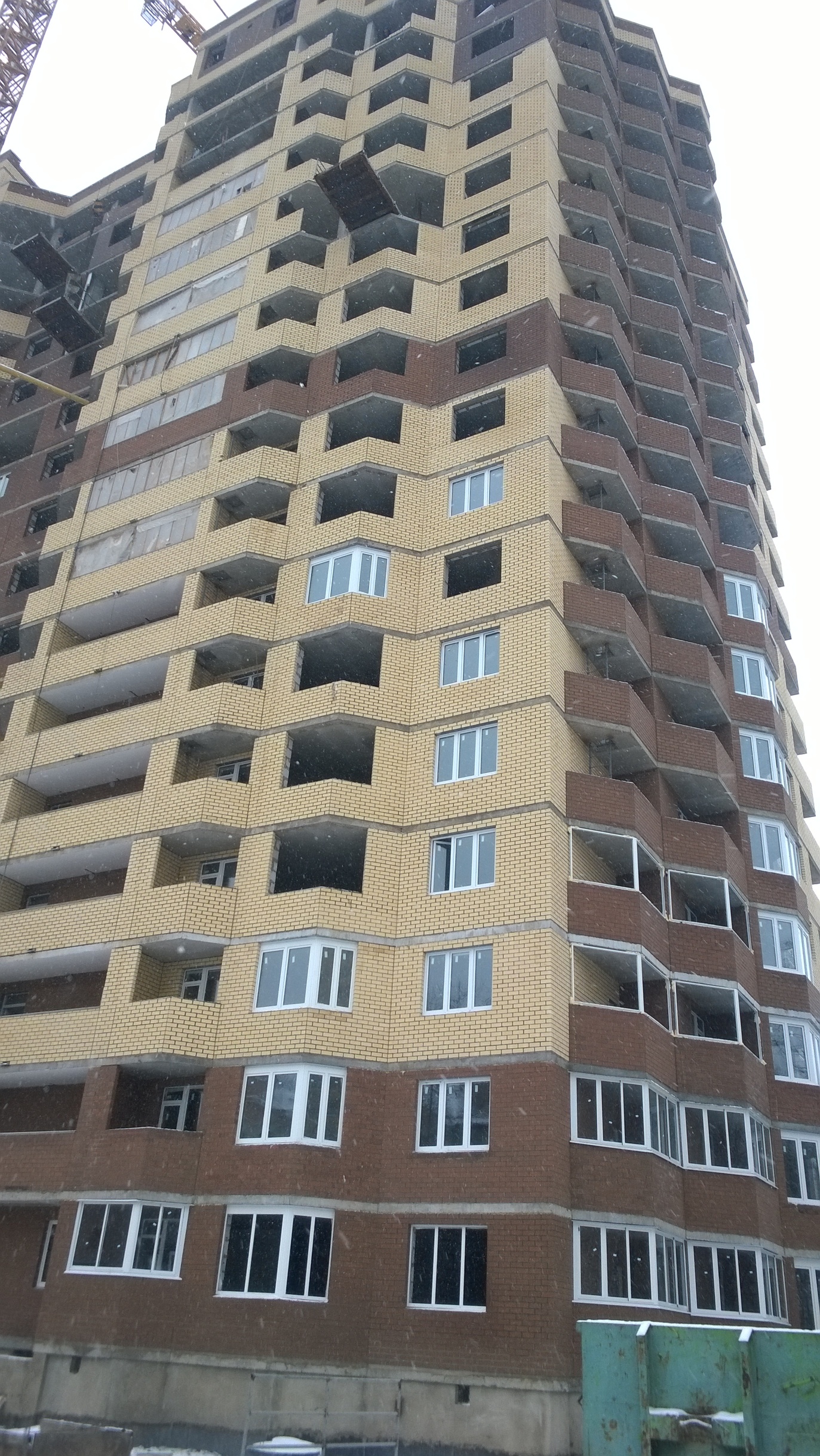

Корпус № 2 (1-я – 3-я секция).. Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (4-5 -я секции).
1. Устройство монолитных конструкций – 100 %
Корпус № 2 (6-я секция).
Устройство монолитного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен 1-го этажа секция № 1- № 3- 100 %
Устройство наружных стен 3-го-18-го этажа секции №1- №3- 100 %
Устройство наружных стен 19-го этажа секции № 3- 100%
Устройство наружных стен 1-го этажа секции № 4- 50 %
Устройство наружных стен 2-го-11-го этажа секции №4 - №6- 100%
Устройство наружных стен 12-го этажа секции № 4 – 90 %
Устройство наружных стен 13-го этажа секции № 4- 90 %
Устройство наружных стен 12-го-15-го этажа секции №5 - №6- 90%
Устройство наружных стен 16-го-18-го этажа секции № 5- 90 %
Устройство наружных стен 16-го и 17-го этажа секции № 6- 100 %
Устройство парапета 1-й – 6-й секции – 100%
Устройство оголовков вентшахт из кирпича секция №1 - № 6- 100 %
Устройство стен из лицевого кирпича машинных отделений секции №1 - № 6 - 100%
Внутренние перегородки
Устройство внутренних перегородок 2-го – 9-го этажа все секции – 100 %
Устройство внутренних перегородок 10-го - № 17 этажа секции № 1- № 3- 100%
Устройство внутренних перегородок 18-го этажа секции № 2- 100 %
Устройство внутренних перегородок 10-го этажа секции № 4- № 6- 100%
Устройство внутренних перегородок 11-го этажа секции № 4- № 6- 100%
Устройство внутренних перегородок 12-го – 14 этажа секции № 5- № 6- 100 %
Устройство внутренних перегородок 16-го - 18 этажа секции №3- 100 %
Устройство внутренних перегородок 15-го – 17этажа секции № 6- 100 %
Устройство внутренних перегородок 15-го – 16 этажа секции № 5- 100 %
Кровля
Устройство кровли секция №1 - № 6 - 100%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13; 14; 15 ; 16 ; 17 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7, 8, 9,10; 11; 12; 13 ; 14; 15 ; 16 ; 17; 18 - этажи
Установка оконных конструкций секции №3 – 2, 3, 4, 5, 6, 7, 8, 9, 10; 11; 12; 13 ; 14 ; 15 - этажи
Установка оконных конструкций секции №4 – 2, 3, 4, 5, 6, 7, 8; 9; 10 ; 11 - этажи
Установка оконных конструкций секции №5 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 - этажи
Установка оконных конструкций секции №6 – 2, 3, 4, 5, 6, 7, 8; 9 ; 10 ; 11 – этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – 5 ,6 ; 7 ; 9, 10; 11; 12 - этажи
Установка оконных конструкций секция №2 – 5 ; 6; 7 ; 9,10; 11; 12 - этажи
Установка оконных конструкций секции №3 –5 ; 6 ; 7 ; 9, 10; 11; 12 - этажи
Отделочные работы
Устройство стяжек по местам общего пользования секции №1 - №2 – 2 - 17 эт.
Устройство стяжек по местам общего пользования секции № 3 – 2 - 18 эт.
Устройство стяжек по местам общего пользования секции № 4 – 2 - 11 эт.
Устройство стяжек по местам общего пользования секции №5 - №6 – 2 -14 эт.
Устройство полов из плитки 1 БС- 2; 3 ; 4 ; 5 : 6 эт
2 БС – 2; 3 ; 4; 5 ; 6 эт.
3 БС – 2 ; 3 ; 4 ; 5 ; 6 эт
Устройство полов из плитки секции № 4; 5; 6- 2-7 эт.
Штукатурка стен по газобетону секции №1 - №2 – 2 - 17 эт.
Штукатурка стен по газобетону секции №3 – 2 - 18 эт.
Штукатурка стен по газобетону секции №4 – 2 - 11 эт.
Штукатурка стен по газобетону секции №5 - №6 – 2 - 14 эт.
Подготовка стен и потолков под окраску секции № 1 - № 2—2 -15 эт.
Подготовка стен и потолков под окраску секции № 3 - 2-18 эт
Подготовка стен и потолков под окраску секции № 4 - 2-11 эт
Подготовка стен и потолков под окраску секции № 5- № 6- 2-13 эт
Установка дверной столярки 1БС- 2 БС----- 2- 16 эт
3 БС- 2-12 эт
5 БС- 6 БС------ 2- 6 эт
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 90 % (БС№1 - №6)
Монтажу вертикальных стояков систем ГВС и ХВС
Секция № 1- 1-17 эт
Секция № 2 – 1- 18 эт
Секция № 3- 1-18 эт
Секция № 4- 1-19 эт
Секция № 5- 1-18 эт.
Секция № 6 -1-17 эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5- 1-18 эт
Секция № 6 -1-17 эт
Монтаж вертикальных стояков системы пожарного водопровода
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5-1-18 эт
Секция № 6 -1-17эт.
Монтаж вертикальных стояков ливневой канализации
Секция № 1 – 1-17 эт.
Секция № 2 – 1-18 эт.
Секция № 3- 1-18 эт.
Секция № 4- 1-19 эт.
Секция № 5-1-18 эт.
Секция № 6 -1- 17 эт.

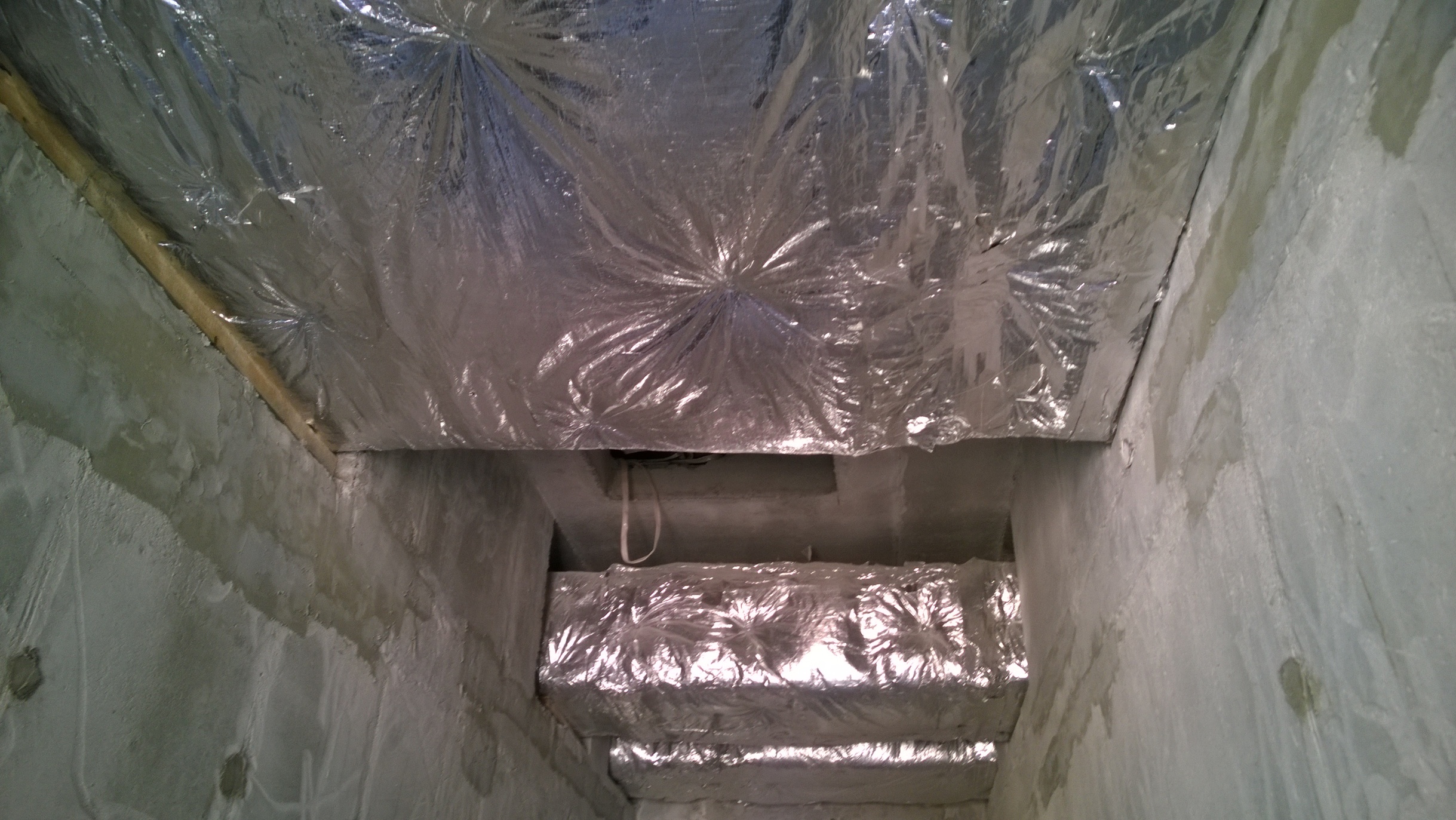

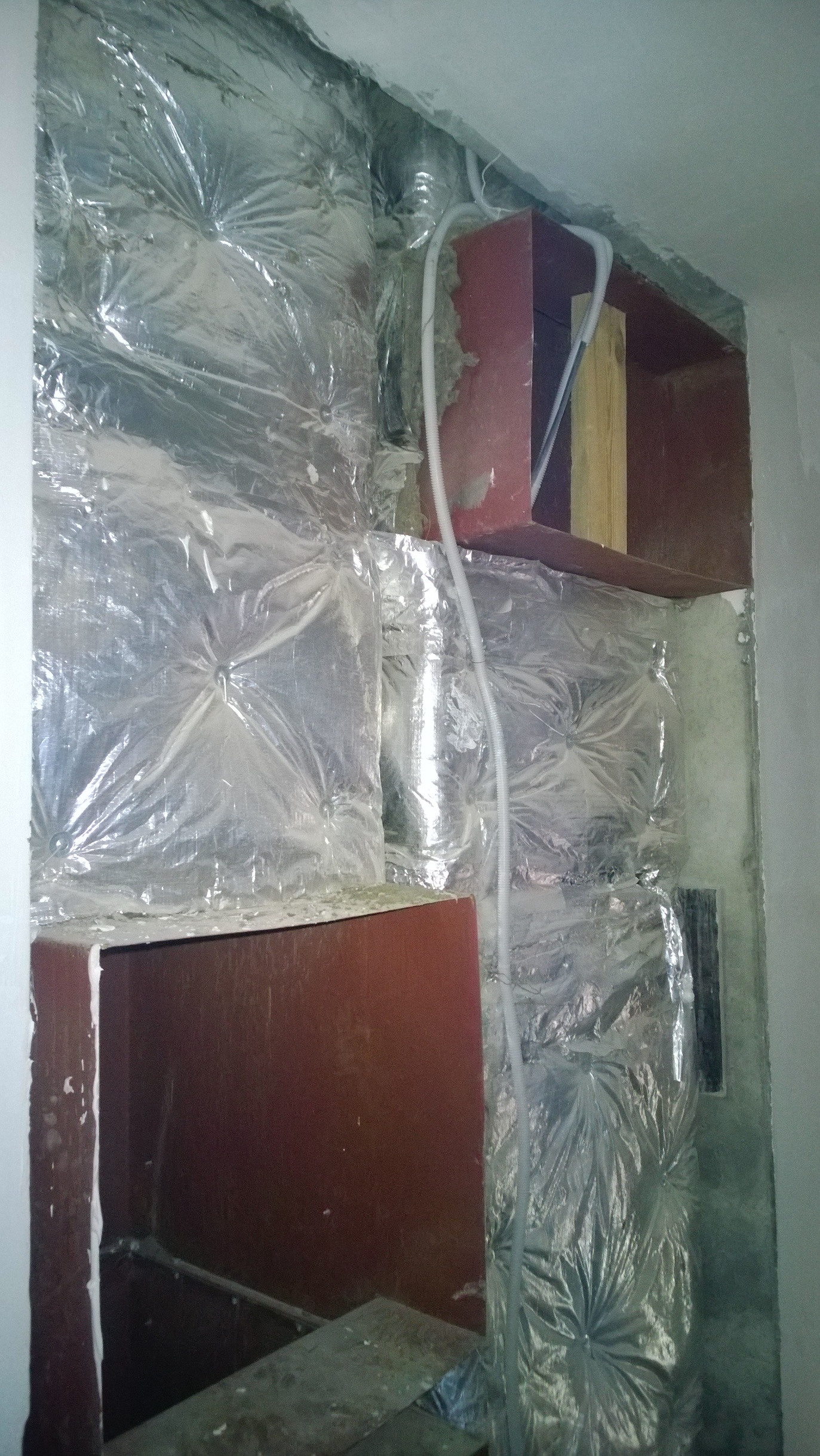

Монтаж вентиляционных коробов систем дымоудаления и притока
1БС- 1-тех/эт.
2БС-1-тех/эт.
3БС- 1- тех/ эт.
4БС- 1-тех/ эт
5БС- 1- тех/ эт
6БС-1-тех/эт.
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 17 эт
2БС- 2- 18 эт.
3БС- 2- 18 эт.
4БС- 2- 11 эт.
5БС- 2- 16 эт.
6БС- 2- 16 эт.
Устройство внутреннего электроснабжения
1БС - 27 %
2БС - 27 %
3БС - 27 %
4БС - 15%
5БС - 25 %
6БС - 25 %
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 18 эт.
Секция №3 – 1 – 18 эт.
Секция № 4 – 1 – 11 эт.
Секция № 5 – 1 – 15 эт.
Секция № 6 – 1 – 15 эт.
Монтаж радиаторов отопления
Секция №1 –2- 17 эт.
Секция №2 –2- 18 эт.
Секция №3 –2- 18 эт.
Секция № 4 – 2- 12 эт.
Секция № 5 – 2- 12 эт.
Секция № 6 –2- 12 эт.
Устройство противопожарной сигнализации
1БС - 4 %
2БС - 4 %
3БС - 4 %
4БС – 2%
5БС - 4 %
6БС - 4 %
Выполнены работы по устройству освещения в цокольной части секций №1 - №3
Выполнены работы по устройству освещения в цокольной части секции №4 - №6
Выполнены работы по монтажу ВРУ-1 (для секций №1 - №2)
Выполнены работы по монтажу ВРУ-2 (для секций №3 - №4)
Выполнены работы по монтажу ВРУ-3 (для секций №5 - №6)
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции № - 70 %
Монтаж грузопассажирского лифта секции № 1-30 %
Монтаж пассажирского лифта секции № 2
Монтаж грузопассажирского лифта секции № 2
Монтаж пассажирского лифта секции № 3
Монтаж грузопассажирского лифта секции № 3
Монтаж пассажирского лифта секции № 4- 30%
Монтаж грузопассажирского лифта секции № 4
Монтаж пассажирского лифта секции № 5
Монтаж грузопассажирского лифта секции № 5
Монтаж пассажирского лифта секции № 6- 70 %
Монтаж грузопассажирского лифта секции № 6- 20 %

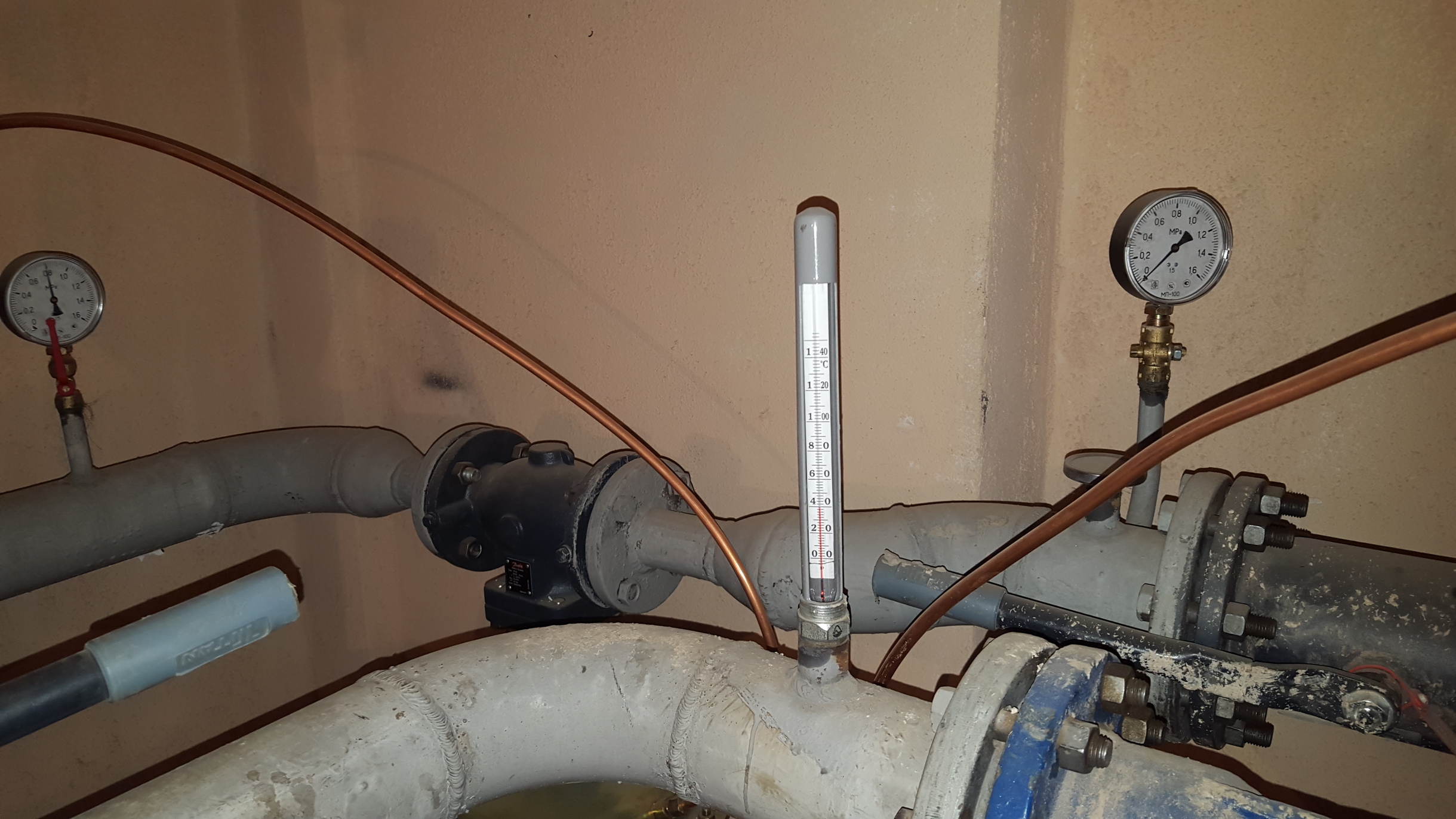

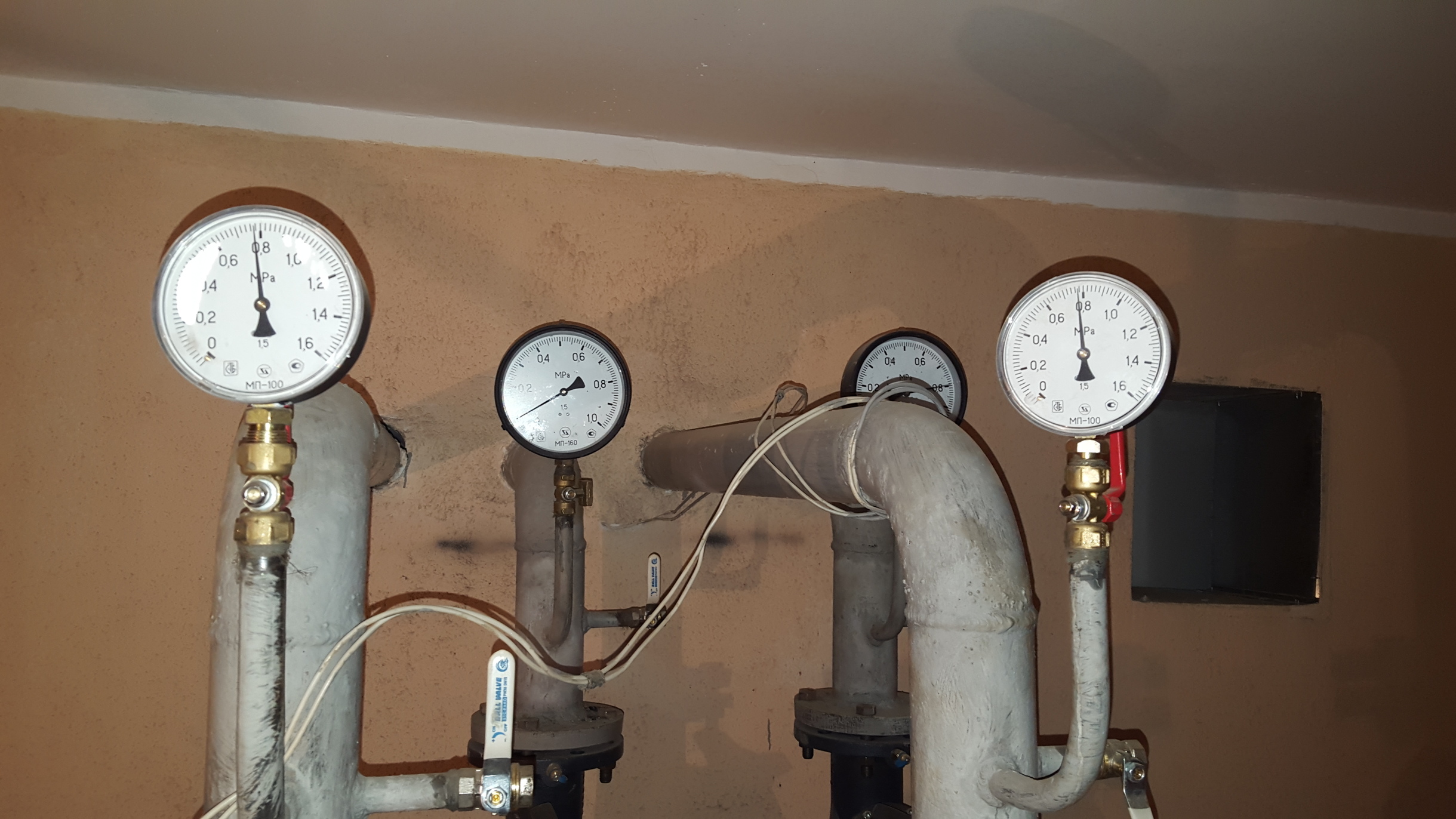

Монтаж узла учета тепла- 90 %
Наружные сети
Завершены работы по прокладке сетей горячего водоснабжения и отопления
Начаты работы по прокладке наружных сетей ливневой и хоз-бытовой канализации- 40 %.
Выполнены работы по отрывке траншеи под прокладку постоянных кабелей электроснабжения. Выполнены работы по прокладке кабелей постоянного электроснабжения -100 %

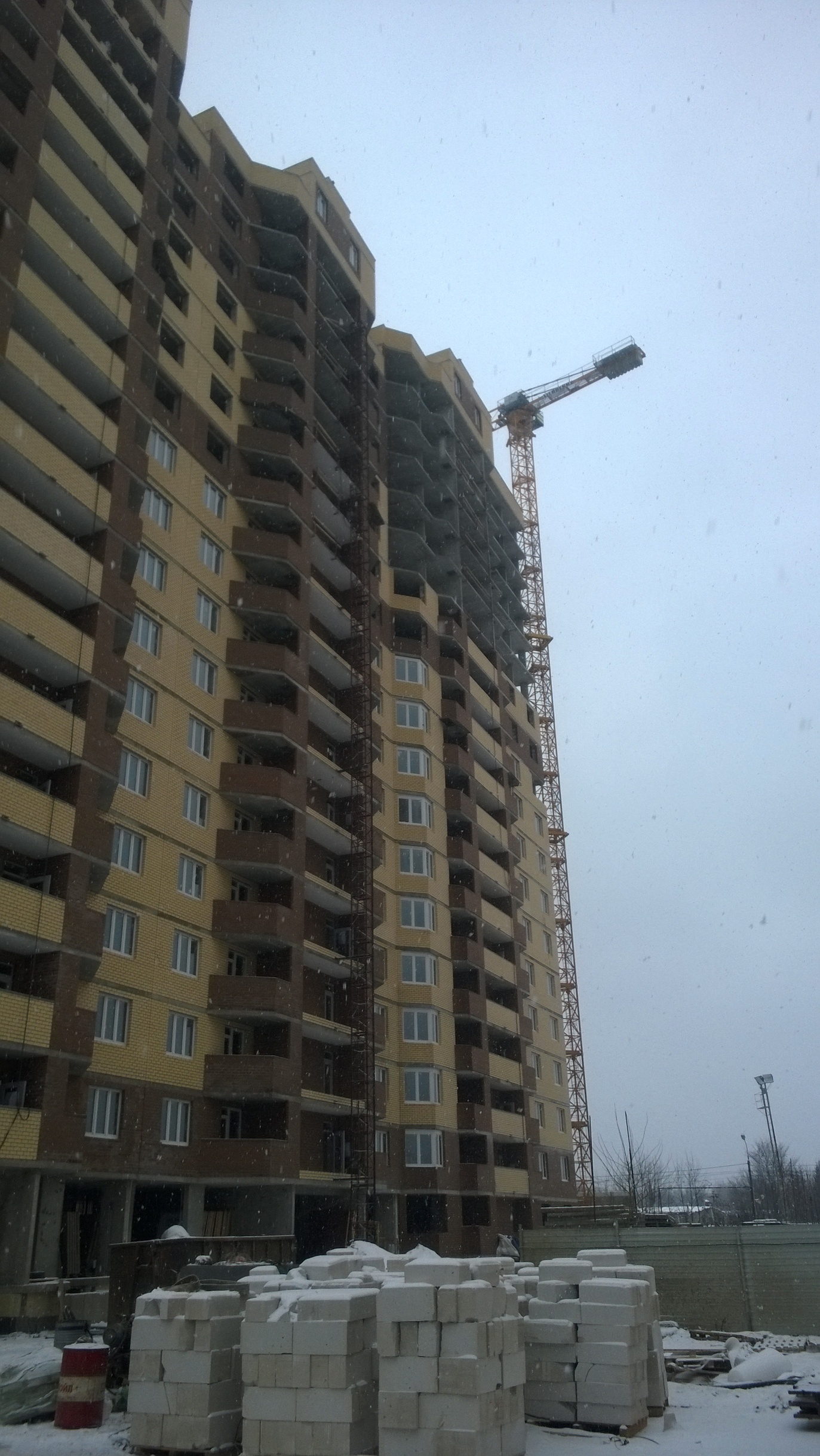

Корпус № 3.
Устройство монолитного железобетонного каркаса – 100 % Устройство наружных стен – 100 %
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Кровля
Устройство кровли на секции №1 и № 2 - 100 %
Устройство внутренних перегородок – 100 %
Установка оконных конструкций
Установка оконных конструкций секция №1 –со 2-го по 17 - этажи
Установка оконных конструкций секция №2 – со 2 по 17 – этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – со 2-го по 17 - этажи
Установка оконных конструкций секция №2 – со 2-го по 17 - этажи
Отделочные работы
Устройство стяжек: 2 – 16 эт.
Штукатурка стен по газобетону: 2 – 17 эт.
Затирка стен по монолиту: 2 – 17 эт.
Подготовка стен под окраску – 2- 12 эт
Установка дверной столярки- 2-17 эт.
Устройство полов из плитки- 2-12 эт
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Выполнены работы по монтажу системы освещения в цокольной части здания

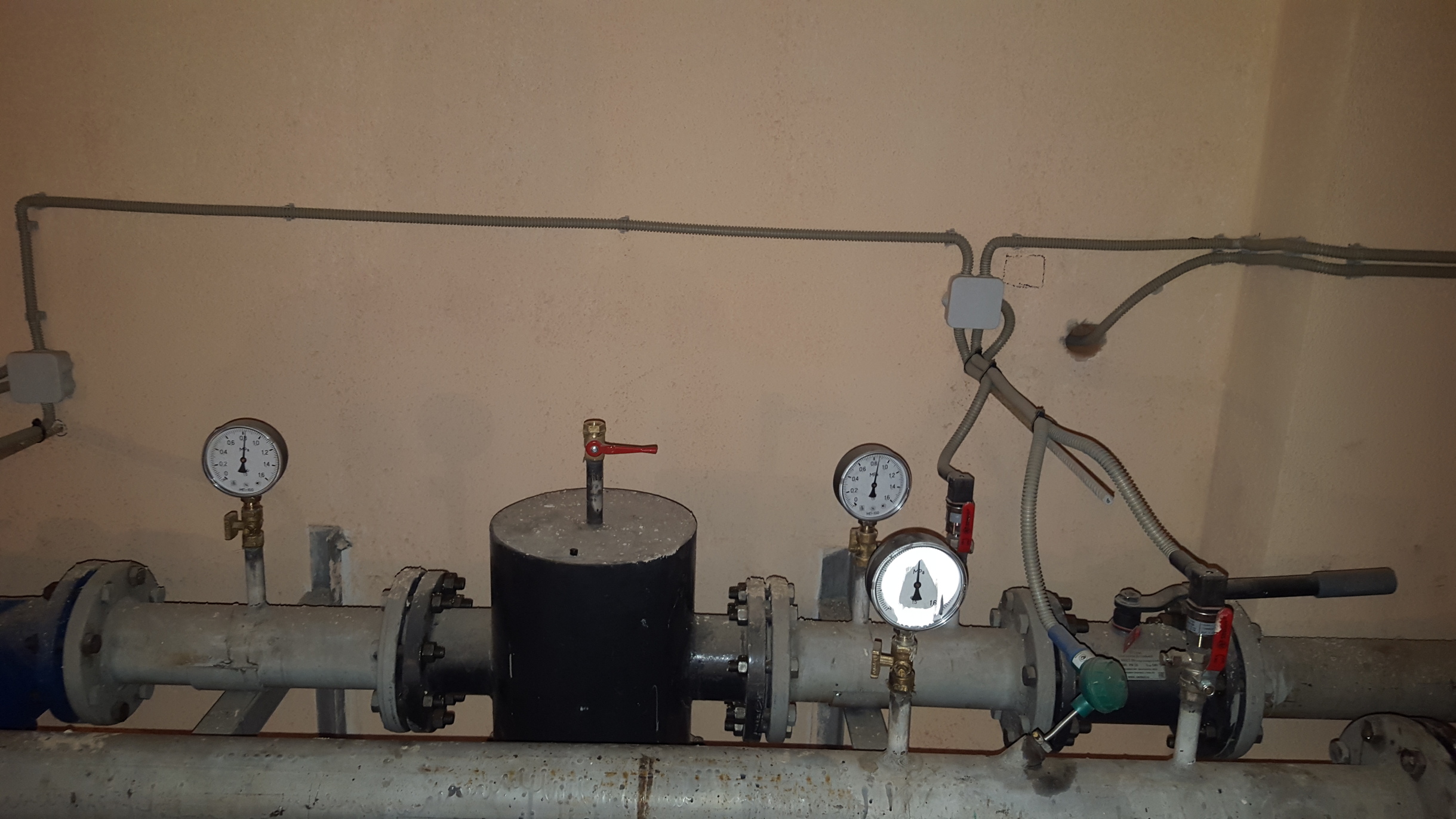

Монтаж узла учета тепла- 100 %
27.11.15 г.- осуществлен запуск системы отопления на корпусе.
Монтаж ВРУ-1- 90 %
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС – 1 - 17эт.
2БС – 1 - 17эт.
Монтажу вертикальных стояков систем ГВС и ХВС
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17эт.
Секция №2 – 1-17эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтажу вертикальных стояков системы отопления
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж радиаторов отопления
Секция №1 –2- 17 эт.
Секция №2 –2- 17 эт.
Устройство внутреннего электроснабжения
1БС - 32 %
2БС – 32 %
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 17 эт
2БС- 2- 17 эт.
Устройство противопожарной сигнализации
1БС - 7 %
2БС - 7 %
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 80 %
Монтаж грузопассажирского лифта секции № 1- 50 %
Монтаж пассажирского лифта секции № 2- 80 %
Монтаж грузопассажирского лифта секции № 2- 50 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке постоянных кабелей электроснабжения дома во ВРУ.
Закончены работы по прокладке сетей бытовой и ливневой канализации.
Корпус № 4.
Устройство монолитного железобетонного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен из лицевого кирпича- 1-го и 2-го этажа- 90 %
Устройство наружных стен 3-го – 14 этажа – 90%
Устройство наружных стен 15-го этажа- 80 %
Устройство наружных стен 16-го и 17 этажа – 50 %
Устройство внутренних перегородок
Устройство внутренних перегородок 2-эт – 14 - 100%
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2, 3, 4, 5, 6, 7; 8 - этажи
Установка оконных конструкций секция №2 – 2, 3, 4, 5, 6, 7 ; 9 ; 10 ; 11 - этажи
Отделочные работы
Устройство стяжек: 2 – 13 эт.
Штукатурка стен по газобетону: 2 – 13 эт.
Затирка стен по монолиту: 2 – 13 эт.
Подготовка стен и потолков под окраску: 2 – 11 эт.- 60 %
Установка дверной столярки
Двери входные в квартиры 1БС- 2-14 эт.
2БС-2- 14эт.
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Устройство оголовков вентшахт из кирпича секция №1 и № 2 – 100 %
Кровля
Устройство кровли на секции №1 и № 2 - 100 %
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- тех/ эт
2 БС- тех/ эт.
Монтажу вертикальных стояков систем ГВС и ХВС – Секция № 1- 1-17 эт
Секция № 2 – 1- 17 эт
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17 эт.
Секция №2 – 1-17 эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 10 эт.
Секция №2 – 1 – 10 эт.
Устройство внутреннего электроснабжения
1БС - 20 %
2БС – 20 %
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 16 эт
2БС- 2- 16 эт.
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 40 %
Монтаж грузопассажирского лифта секции № 1- 30%
Монтаж пассажирского лифта секции № 2- 40 %
Монтаж грузопассажирского лифта секции № 2- 30 %
Работы по устройству системы освещения в цокольной части здания- 90 %
Выполнен монтаж ВРУ-1 – 100 %
Начаты работы по монтажу узла учета тепла- 90 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке кабелей постоянного электроснабжения.
Работы по прокладке наружных сетей ливневой канализации- 100 %
Выполнены работы по прокладке сетей бытовой канализации- 100 %
