Динамика строительства Жилого квартала «Космическая гавань» на 14 декабря 2016 года.
Корпус № 2 (1-я – 3-я секция).
Устройство монолитного железобетонного каркаса – 100 %
Корпус № 2 (4-5 -я секции).
Устройство монолитных конструкций – 100 %
Корпус № 2 (6-я секция).
Устройство монолитного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен 1-го – 19 этажа секция № 1- № 3- 100 %
Устройство наружных стен 1-го этажа секции № 4- 80 %
Устройство наружных стен 1-го этажа секции № 5- 60 %
Устройство наружных стен 1-го этажа секции № 6- 25 %
Устройство наружных стен 2-го – 11 этажа секции №4 - №6- 100%
Устройство наружных стен 12-го - 14 этажа секции № 4 – 90 %
Устройство наружных стен 15-го этажа секции № 4 80 %
Устройство наружных стен 16-го этажа секции № 4 20 %
Устройство наружных стен 12-го – 15 этажа секции №5 - №6- 90%
Устройство наружных стен 16-го – 18 этажа секции № 5- 90 %
Устройство наружных стен 16-го – 17 этажа секции № 6- 100 %
Устройство парапета 1-й – 6-й секции – 100%
Устройство оголовков вентшахт из кирпича секция №1 – №6 - 100 %
Устройство стен из лицевого кирпича машинных отделений секции №1 - № 6 - 100%
Внутренние перегородки
Устройство внутренних перегородок 2-го – 9 этажа все секции – 100 %
Устройство внутренних перегородок 10-го – 17 этажа секции № 1- № 3- 100%
Устройство внутренних перегородок 18-го этажа секции № 2- 100 %
Устройство внутренних перегородок 10-го – 14 этажа секции № 4- № 6- 100%
Устройство внутренних перегородок 16-го – 18 этажа секции №3- 100 %
Устройство внутренних перегородок 15-го – 17 этажа секции № 6- 100 %
Устройство внутренних перегородок 15-го – 17 этажа секции № 5- 100 %
Кровля
Устройство кровли секция №1 - № 6 - 100%

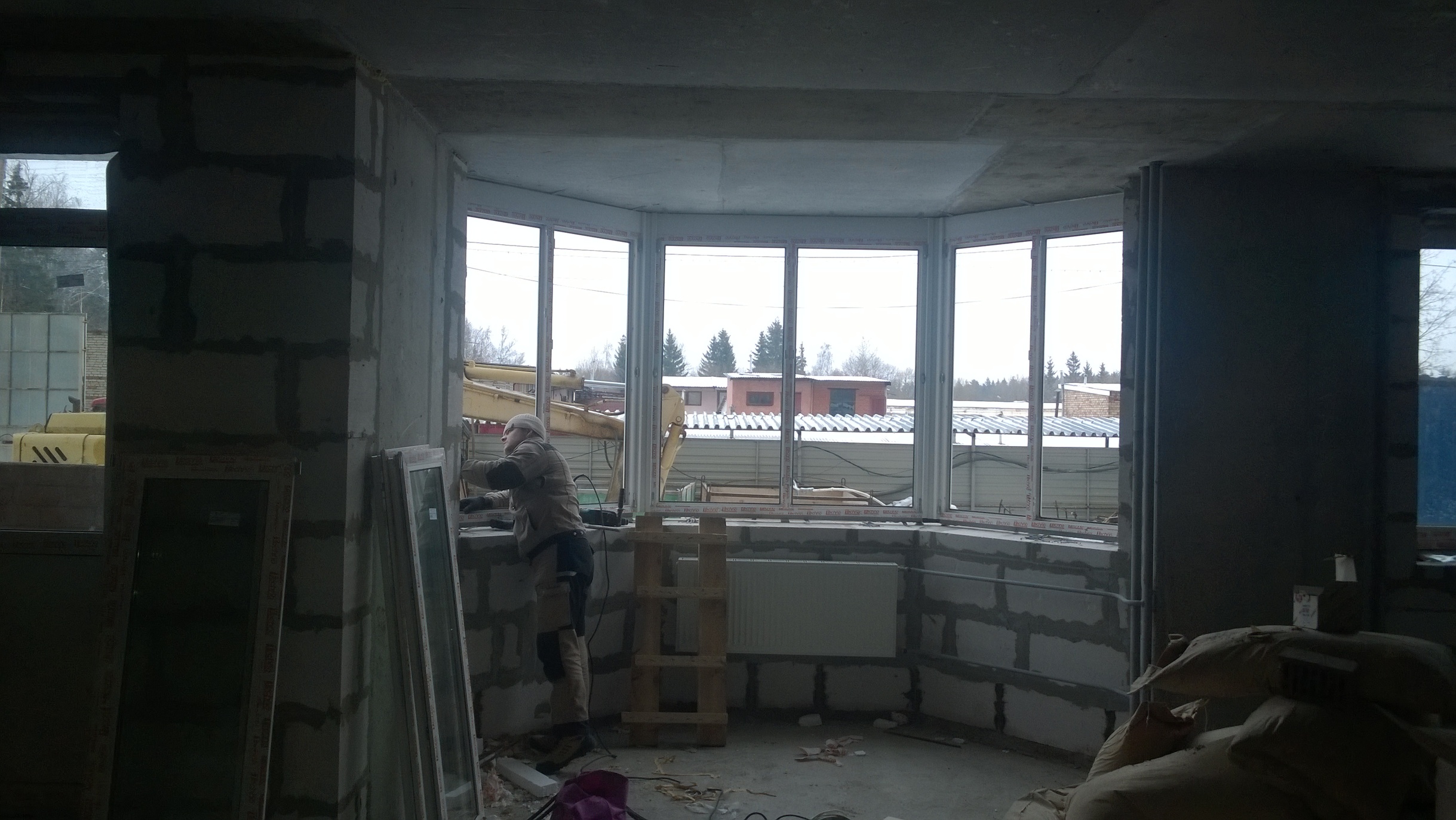

Установка оконных конструкций
Установка оконных конструкций секция №1 – 2- 17 - этажи
Установка оконных конструкций секция №2 – 2 - 18 - этажи
Установка оконных конструкций секции №3 – 2 - 18 - этажи
Установка оконных конструкций секции №4 – 2- 11 - этажи
Установка оконных конструкций секции №5 – 2 - 11 - этажи
Установка оконных конструкций секции №6 – 2- 11 – этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – 4 - 12 - этажи
Установка оконных конструкций секция №2 –4 -12 - этажи
Установка оконных конструкций секции №3 –4 - 12 - этажи

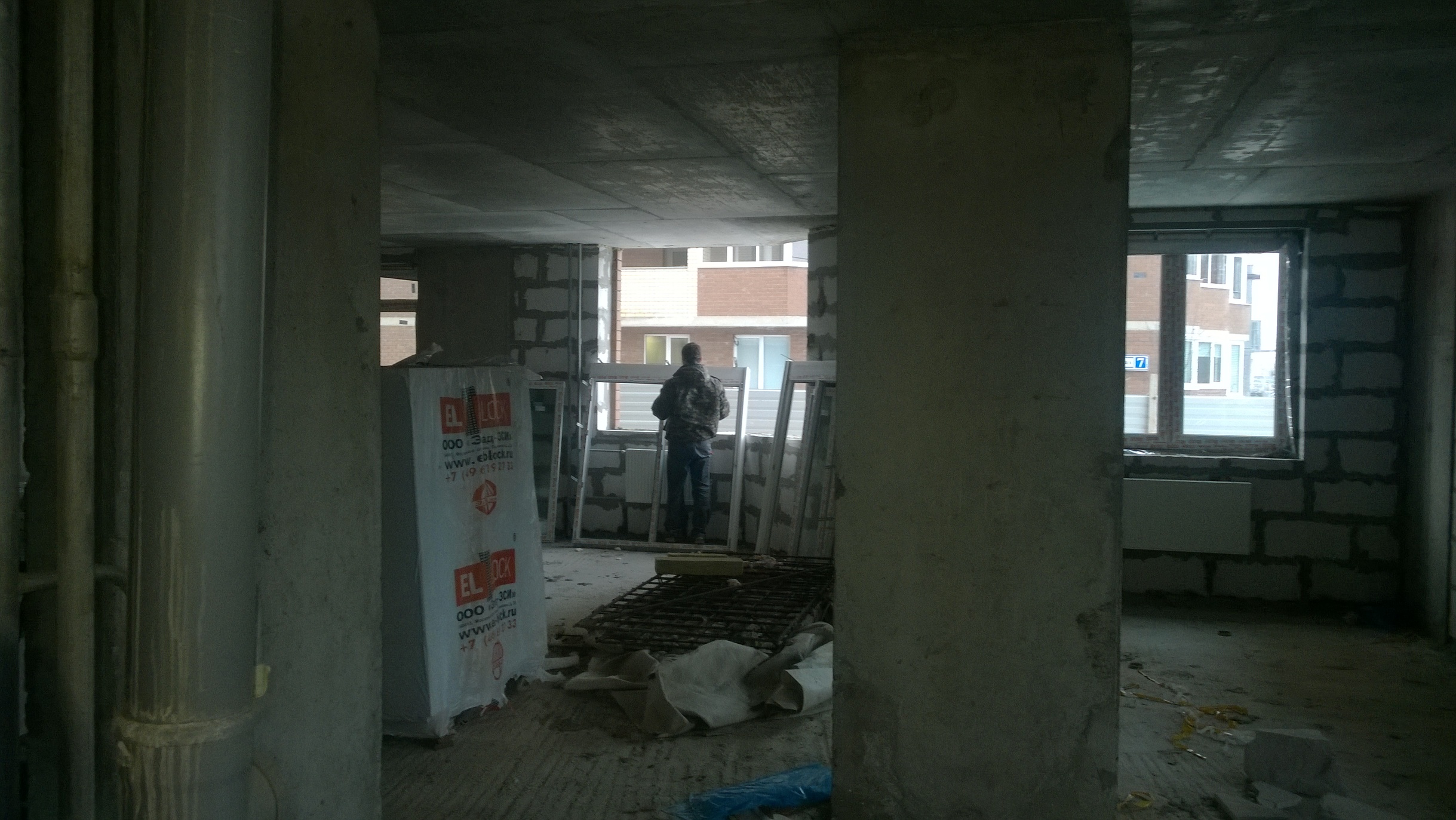

Отделочные работы
Устройство стяжек по местам общего пользования секции №1 - №2 – 2 - 17 эт.
Устройство стяжек по местам общего пользования секции № 3 – 2 - 18 эт.
Устройство стяжек по местам общего пользования секции № 4 – 2 - 11 эт.
Устройство стяжек по местам общего пользования секции №5 - №6 – 2 -14 эт.
Устройство полов из плитки 1 БС- 2; 3 ; 4 ; 5 : 6 эт
2 БС – 2; 3 ; 4; 5 ; 6 эт.
3 БС – 2 ; 3 ; 4 ; 5 ; 6 эт
Устройство полов из плитки секции № 4; 5; 6- 2-7 эт.
Штукатурка стен по газобетону секции №1 - №2 – 2 - 17 эт.
Штукатурка стен по газобетону секции №3 – 2 - 18 эт.
Штукатурка стен по газобетону секции №4 – 2 - 11 эт.
Штукатурка стен по газобетону секции №5 - №6 – 2 - 16 эт.
Подготовка стен и потолков под окраску секции № 1 - № 2—2 -15 эт.
Подготовка стен и потолков под окраску секции № 3 - 2-18 эт
Подготовка стен и потолков под окраску секции № 4 - 2-11 эт
Подготовка стен и потолков под окраску секции № 5- № 6- 2-13 эт
Установка дверной столярки 1БС- 2 БС----- 2- 17 эт
3 БС- 2-15 эт
4 БС- 2- 11 эт.
5 БС- 6 БС-- 2- 13 эт
Инженерные системы
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 90 % (БС№1 - №6)
Монтажу вертикальных стояков систем ГВС и ХВС - во всех секциях, на всех этажах.
Монтаж вертикальных стояков системы бытовой канализации - во всех секциях, на всех этажах.
Монтаж вертикальных стояков системы пожарного водопровода - во всех секциях, на всех этажах.
Монтаж вертикальных стояков ливневой канализации - во всех секциях, на всех этажах.

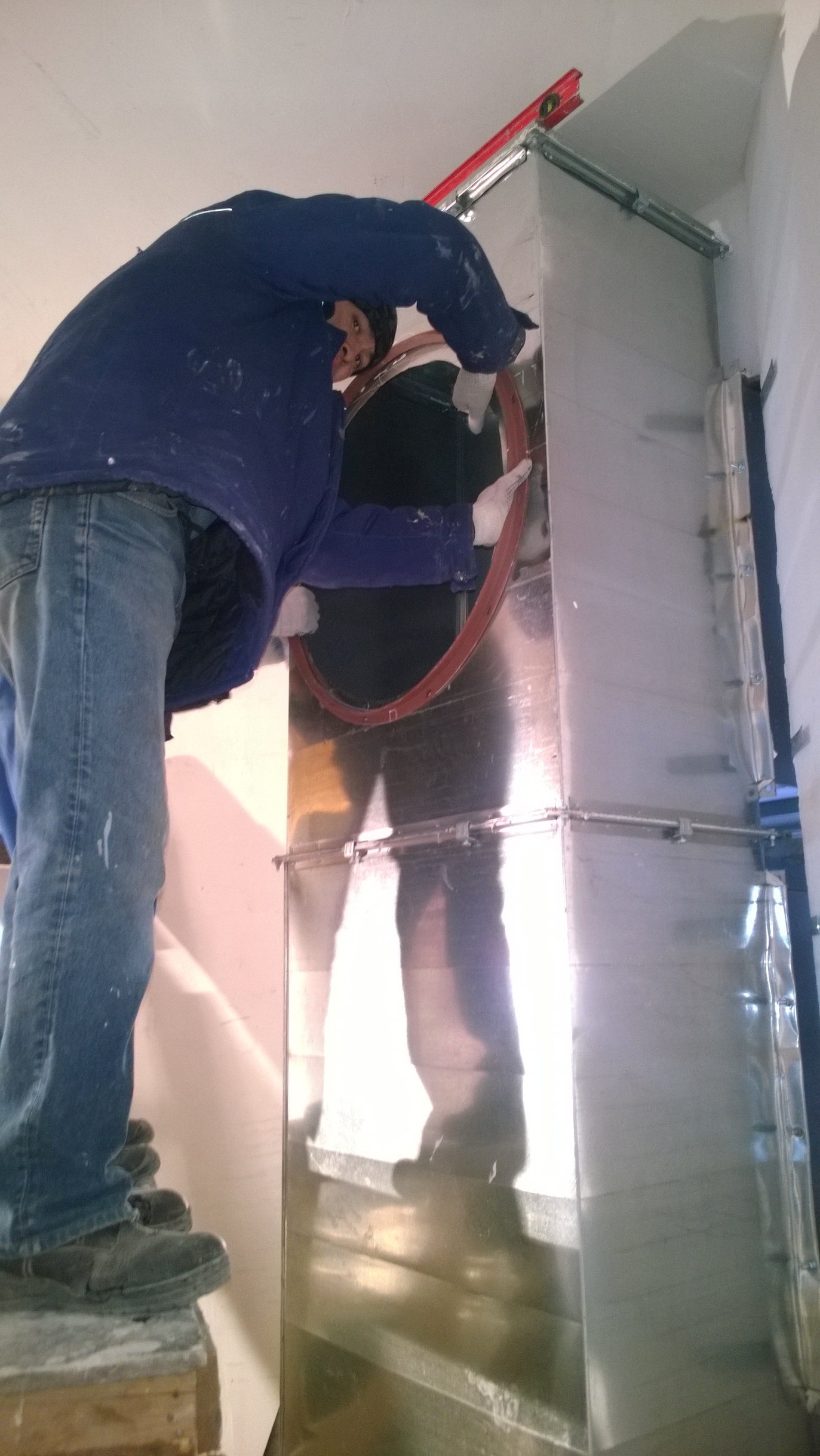

Монтаж вентиляционных коробов систем дымоудаления и притока
1БС- 1-тех/эт.
2БС-1-тех/эт.
3БС- 1- тех/ эт.
4БС- 1-тех/ эт
5БС- 1- тех/ эт
6БС-1-тех/эт.
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 17 эт
2БС- 2- 18 эт.
3БС- 2- 18 эт.
4БС- 2- 11 эт.
5БС- 2- 16 эт.
6БС- 2- 16 эт.
Устройство внутреннего электроснабжения
1БС - 30 %
2БС - 30 %
3БС - 30 %
4БС - 15%
5БС - 25 %
6БС - 25 %
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 18 эт.
Секция №3 – 1 – 18 эт.
Секция № 4 – 1 – 11 эт.
Секция № 5 – 1 – 18 эт.
Секция № 6 – 1 – 17 эт.
Монтаж радиаторов отопления
Секция №1 –2- 17 эт.
Секция №2 –2- 18 эт.
Секция №3 –2- 18 эт.
Секция № 4 – 2- 12 эт.
Секция № 5 – 2- 12 эт.
Секция № 6 –2- 12 эт.
Устройство противопожарной сигнализации
1БС - 4 %
2БС - 4 %
3БС - 4 %
4БС – 2%
5БС - 4 %
6БС - 4 %
Выполнены работы по устройству освещения в цокольной части секций №1 - №3
Выполнены работы по устройству освещения в цокольной части секции №4 - №6
Выполнены работы по монтажу ВРУ-1 (для секций №1 - №2)
Выполнены работы по монтажу ВРУ-2 (для секций №3 - №4)
Выполнены работы по монтажу ВРУ-3 (для секций №5 - №6)

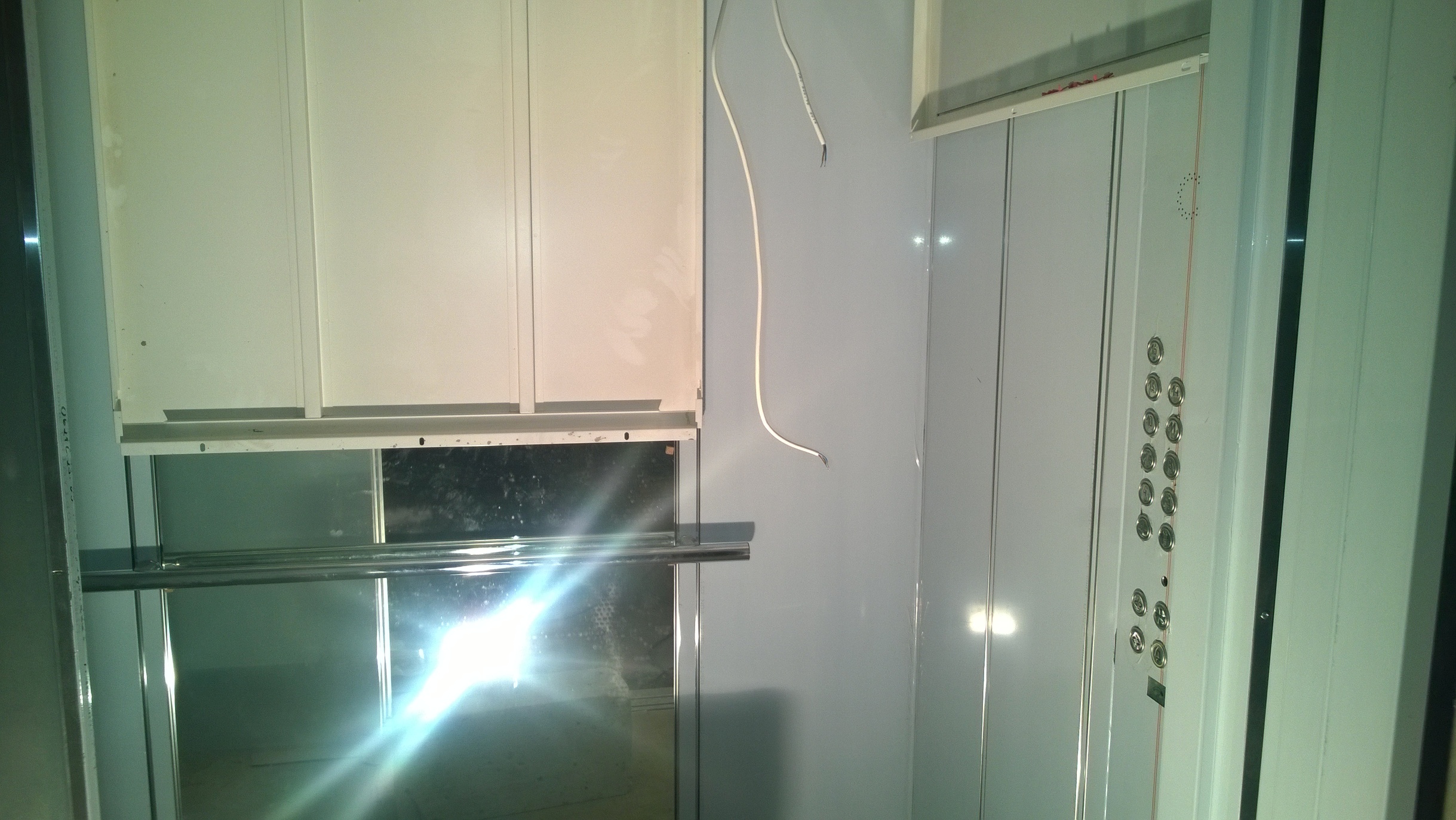

Монтаж лифтового оборудования
Монтаж пассажирского лифта секции № 1 - 70 %
Монтаж грузопассажирского лифта секции № 1-30 %
Монтаж пассажирского лифта секции № 2- 30 %
Монтаж грузопассажирского лифта секции № 2 – 10 %
Монтаж пассажирского лифта секции № 3- 30%
Монтаж грузопассажирского лифта секции № 3- 10 %
Монтаж пассажирского лифта секции № 4- 40%
Монтаж грузопассажирского лифта секции № 4- 10%
Монтаж пассажирского лифта секции № 5
Монтаж грузопассажирского лифта секции № 5
Монтаж пассажирского лифта секции № 6- 70 %
Монтаж грузопассажирского лифта секции № 6- 30 %
Монтаж узла учета тепла- 100 %
Наружные сети
Завершены работы по прокладке сетей горячего водоснабжения и отопления
Начаты работы по прокладке наружных сетей ливневой и хоз-бытовой канализации- 40 %.
Выполнены работы по отрывке траншеи под прокладку постоянных кабелей электроснабжения.
Выполнены работы по прокладке кабелей постоянного электроснабжения -100 %
Выполнен демонтаж и вывоз башенного крана № 3
Корпус № 3.
Устройство монолитного железобетонного каркаса, устройство наружных стен – 100 %
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Кровля
Устройство кровли на секции №1 и 2 - 100 %
Устройство внутренних перегородок – 100 %
Установка оконных конструкций
Установка оконных конструкций секция №1 – 1 -17 - этажи
Установка оконных конструкций секция №2 – 1 - 17 - этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – 2 - 17 - этажи
Установка оконных конструкций секция №2 – 2 - 17- этажи
Отделочные работы
Устройство стяжек: 2 – 17 эт.
Штукатурка стен по газобетону: 2 – 17 эт.
Затирка стен по монолиту: 2 – 17 эт.
Подготовка стен под окараску – 2- 13 эт
Установка дверной столярки- 2-17 эт.
Устройство полов из плитки- 2-12 эт
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Выполнены работы по монтажу системы освещения в цокольной части здания
Монтаж узла учета тепла- 100 %
27.11.15 г.- осуществлен запуск системы отопления на корпусе.
Монтаж ВРУ-1- 90 %
Монтаж вентиляционных коробов систем дымоудаления и притока
1БС – 1 - 17эт.
2БС – 1 - 17эт.
Монтажу вертикальных стояков систем ГВС и ХВС
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17эт.
Секция №2 – 1-17эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 - 17эт.
Секция №2 – 1 - 17эт.
Монтажу вертикальных стояков системы отопления
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж радиаторов отопления
Секция №1 –2- 17 эт.
Секция №2 –2- 17 эт.
Устройство внутреннего электроснабжения
1БС - 35 %
2БС – 35 %
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 17 эт
2БС- 2- 17 эт.
Устройство противопожарной сигнализации
1БС - 10 %
2БС - 10 %
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 80 %
Монтаж грузопассажирского лифта секции № 1- 60 %
Монтаж пассажирского лифта секции № 2- 80 %
Монтаж грузопассажирского лифта секции № 2- 60 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке постоянных кабелей электроснабжения дома во ВРУ.
Закончены работы по прокладке сетей бытовой и ливневой канализации.
Корпус № 4
Устройство монолитного железобетонного каркаса- 100 %
Устройство наружных стен
Устройство наружных стен из лицевого кирпича- 1-го этажа- 90 %
Устройство наружных стен из лицевого кирпича 2-го этажа – 90%
Устройство наружных стен 3-го – 15 этажа – 90%
Устройство наружных стен 16-го – 17 этажа – 80 %
Устройство наружных стен 17-го этажа- 80 %
Устройство внутренних перегородок
Устройство внутренних перегородок 2-эт – 14 эт- 100%
Устройство внутренних перегородок 15 эт- 50 %
Установка оконных конструкций
Установка оконных конструкций секция №1 – 2 - 11 - этажи
Установка оконных конструкций секция №2 – 2 - 11 - этажи
Устройство остекления лоджий
Установка оконных конструкций секция №1 – , 2 - 5; - этажи
Установка оконных конструкций секция №2 – 2 - 5; - этажи
Отделочные работы
Устройство стяжек: 2 – 14 эт.
Штукатурка стен по газобетону: 2 – 15 эт.
Затирка стен по монолиту: 2 – 15 эт.
Подготовка стен и потолков под окраску: 2 – 11 эт.- 60 %
Установка дверной столярки
Двери входные в квартиры 1БС- 2-14 эт.
2БС-2- 14эт.
Устройство парапета 1-й – 2-й секций из кирпича- 100 %
Устройство кирпичных стен машинных отделений и венткамер- 100 %
Устройство оголовков вентшахт из кирпича секция №1 – 100 %
Устройство оголовков вентшахт из кирпича секции №2 - 100%
Кровля
Устройство кровли на секции №1 и 2- 100 %
Инженерные системы
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Монтаж вентиляционных коробов систем дымоудаления и притока 1БС- тех/ эт
2 БС- тех/ эт.
Монтажу вертикальных стояков систем ГВС и ХВС – Секция № 1- 1-17 эт
Секция № 2 – 1- 17 эт
Монтаж вертикальных стояков системы бытовой канализации
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы ливневой канализации
Секция №1 – 1-17 эт.
Секция №2 – 1-17 эт.
Монтаж вертикальных стояков системы пожарного водопровода
Секция №1 – 1 – 17 эт.
Секция №2 – 1 – 17 эт.
Монтаж вертикальных стояков системы отопления
Секция №1 – 1 – 13 эт.
Секция №2 – 1 – 13 эт.
Монтаж радиаторов отопления
Секция №1 –2- 7 эт.
Секция №2 –2- 7 эт.
Устройство внутреннего электроснабжения
1БС - 22 %
2БС – 22 %
Установка этажных клапанов на системы подпора и дымоудаления
1 БС- 2- 17 эт
2БС- 2- 17 эт.
Монтаж лифтового оборудования
Монтаж пассажирского лифта секции №1 - 50 %
Монтаж грузопассажирского лифта секции № 1- 40%
Монтаж пассажирского лифта секции № 2- 50 %
Монтаж грузопассажирского лифта секции № 2- 40 %
Работы по устройству системы освещения в цокольной части здания- 90 %
Выполнен монтаж ВРУ-1 – 100 %
Выполнены работы по монтажу узла учета тепла- 100 %
Наружные сети
Выполнены работы по вводу в дом сетей горячего, холодного водоснабжения и сетей отопления.
Выполнены работы по прокладке кабелей постоянного электроснабжения.
Работы по прокладке наружных сетей ливневой канализации- 100 %
Выполнены работы по прокладке сетей бытовой канализации- 100 %
