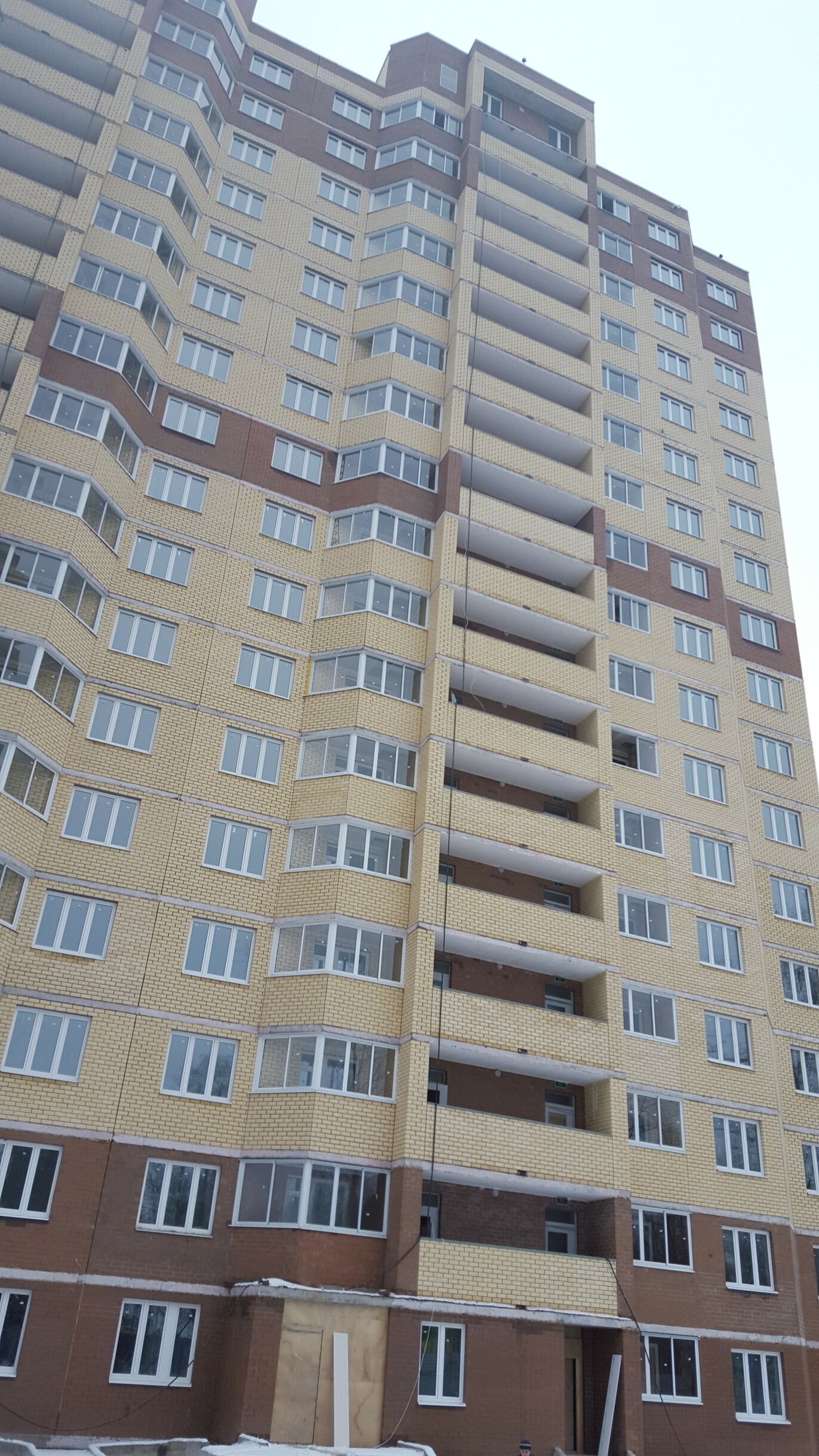

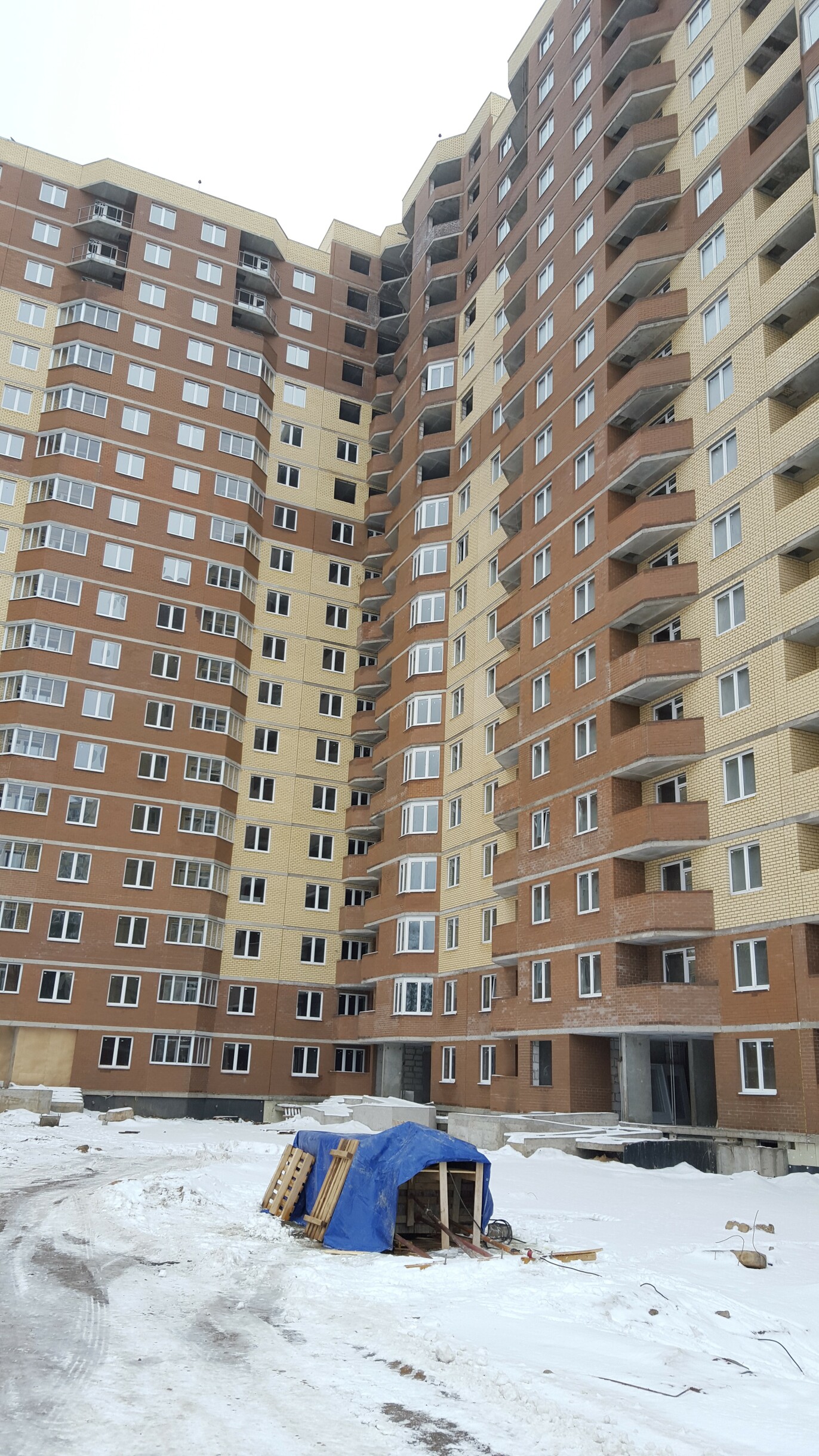

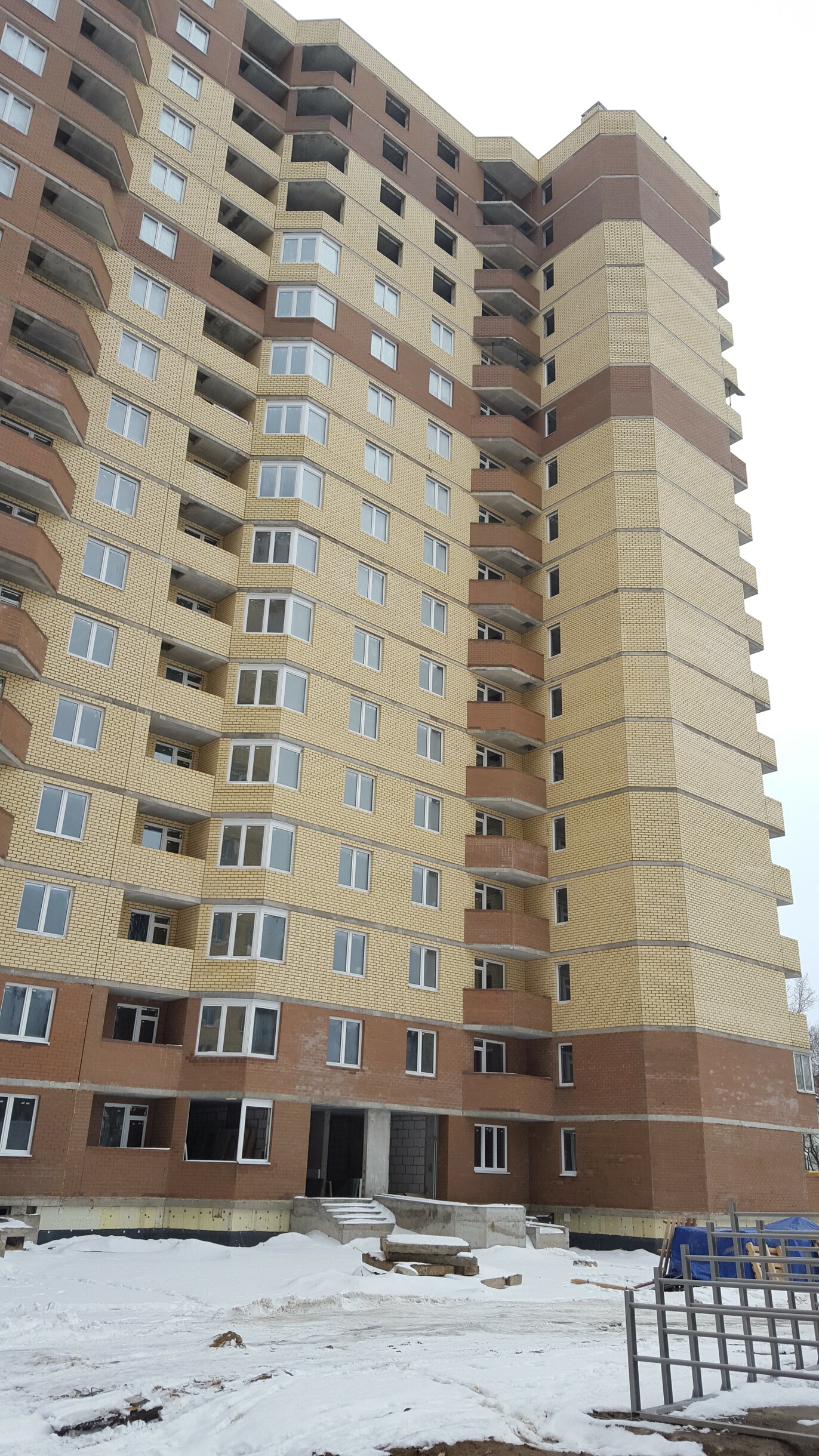

Динамика строительства ЖК «Космическая гавань» на 24.02.2016 г

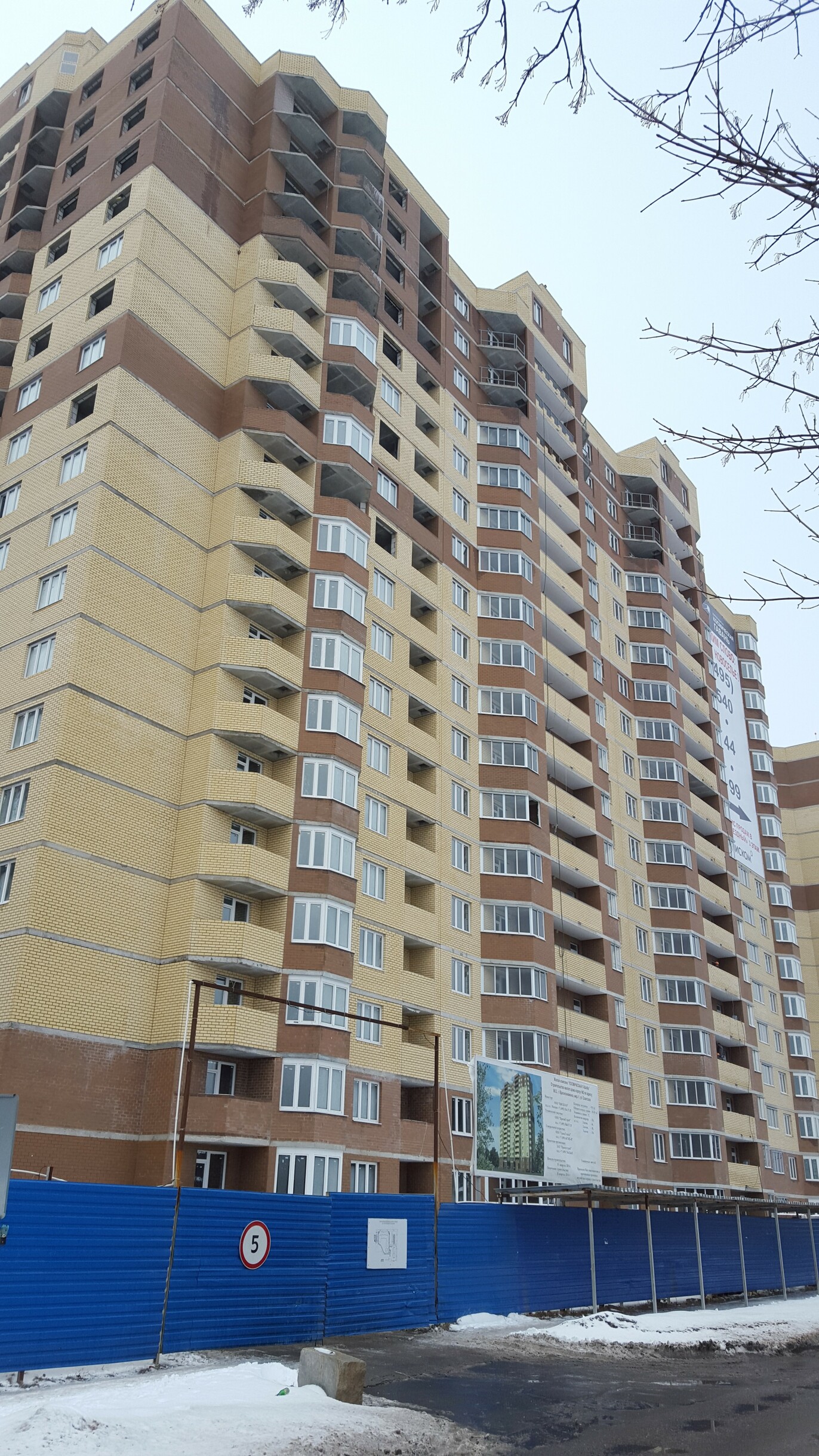

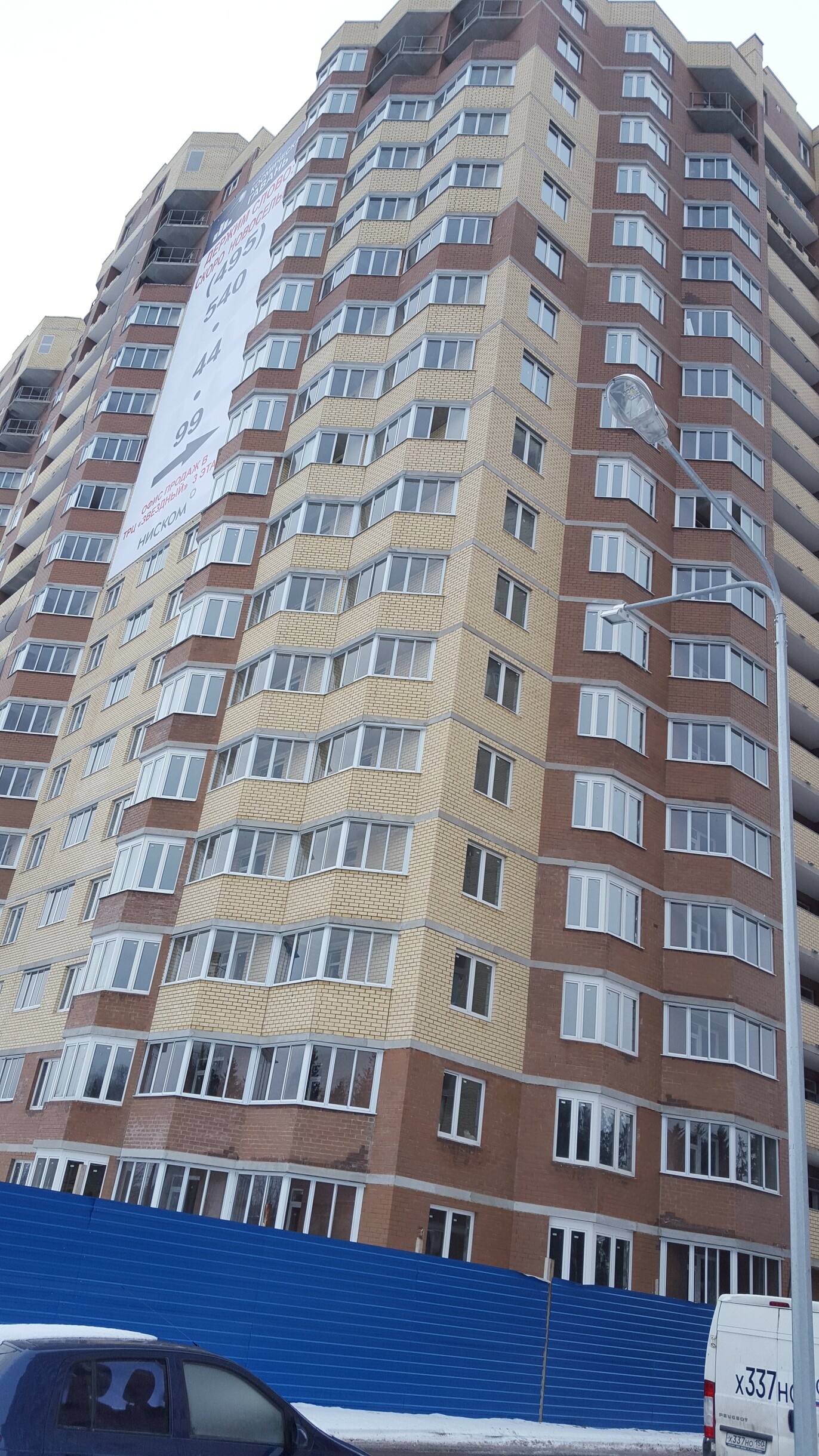

Динамика строительства ЖК «Космическая гавань» на 24.02.2016 г


[CENTER] Краткая справка:[/CENTER]                                                                    Корпус № 2
.Завершены работы по устройству наружных стен. Начаты работы по секции № 1 по устройству «маячных» рядов в квартирах, для обозначения перегородок. Выполнены работы по установке оконных конструкций  на секции № 5. На завершающей стадии работы по монтажу вентиляционных  систем дымоудаления и притока – 90 %. Начаты работы по прокладке кабельных линий по этажам на секциях № 1- № 2. Начаты работы по монтажу системы противопожарной сигнализации на секции № 1. Завезены двери шахт лифтов на секцию № 6.
                                                                     Корпус № 3
Начаты работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок. Выполнены работы по монтажу системы освещения- 100 %. Ведутся  работы по отделке лифтовых шахт. Начаты работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.

                                                                     Корпус № 4
Ведутся работы по остеклению лоджий. Начаты работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок. Ведутся работы по устройству полов из керамической плитки.  Ведутся работы по штукатурке стен на 14-17 этажах.   Ведутся работы по монтажу светильников в местах общего пользования.  Начаты работы по прокладке кабельных линий по этажам на секциях № 1- № 2.  Выполнены работы по установке обрамлений шахтных дверей.




Детальная справка по динамике строительства ЖК «Космическая гавань»


                                                           [CENTER]Корпус № 2[/CENTER]


1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %

                                                    Устройство наружных стен
1.Завершены работы по устройству наружных стен.

                                                        Внутренние перегородки
Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 95 %

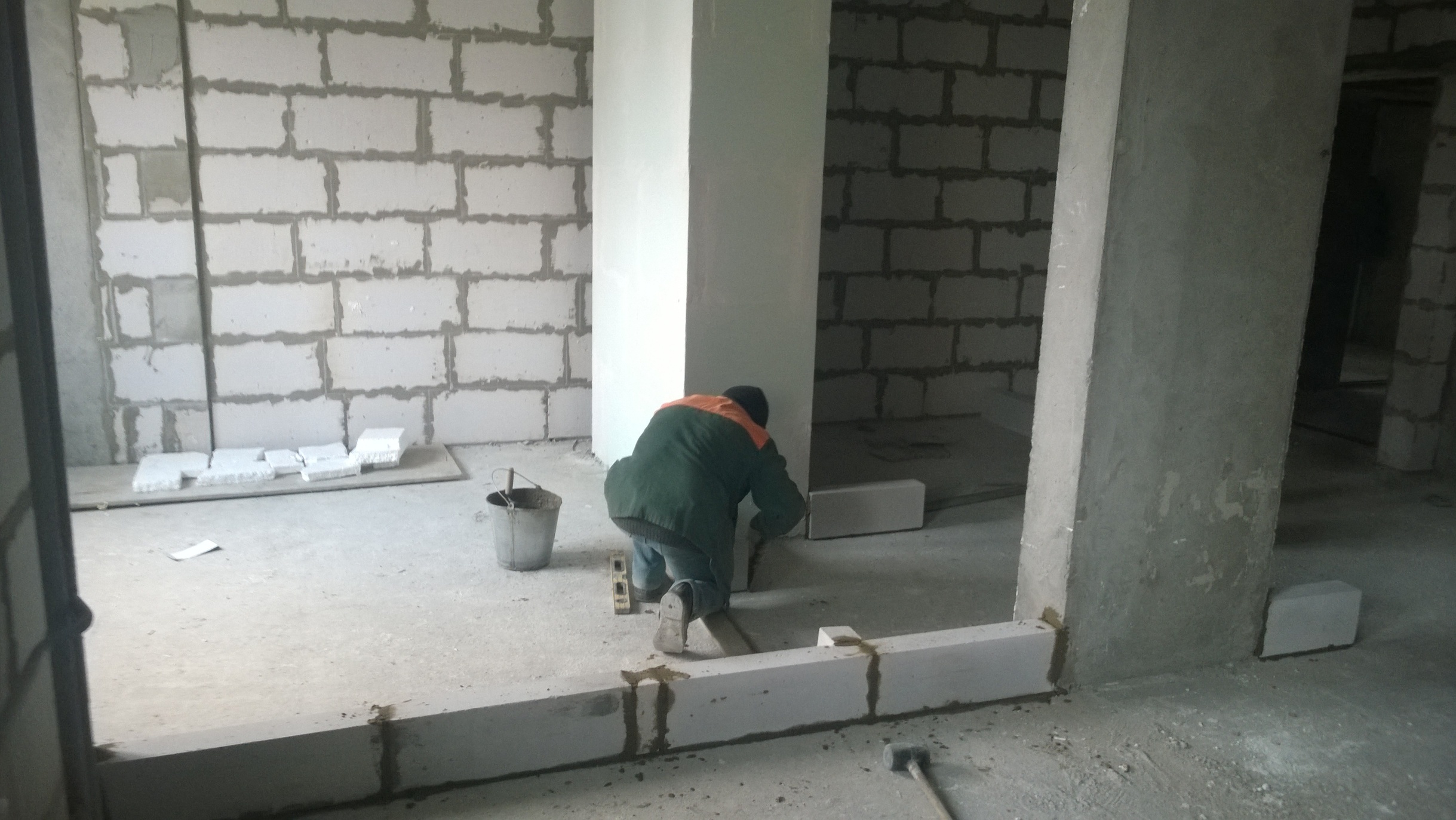

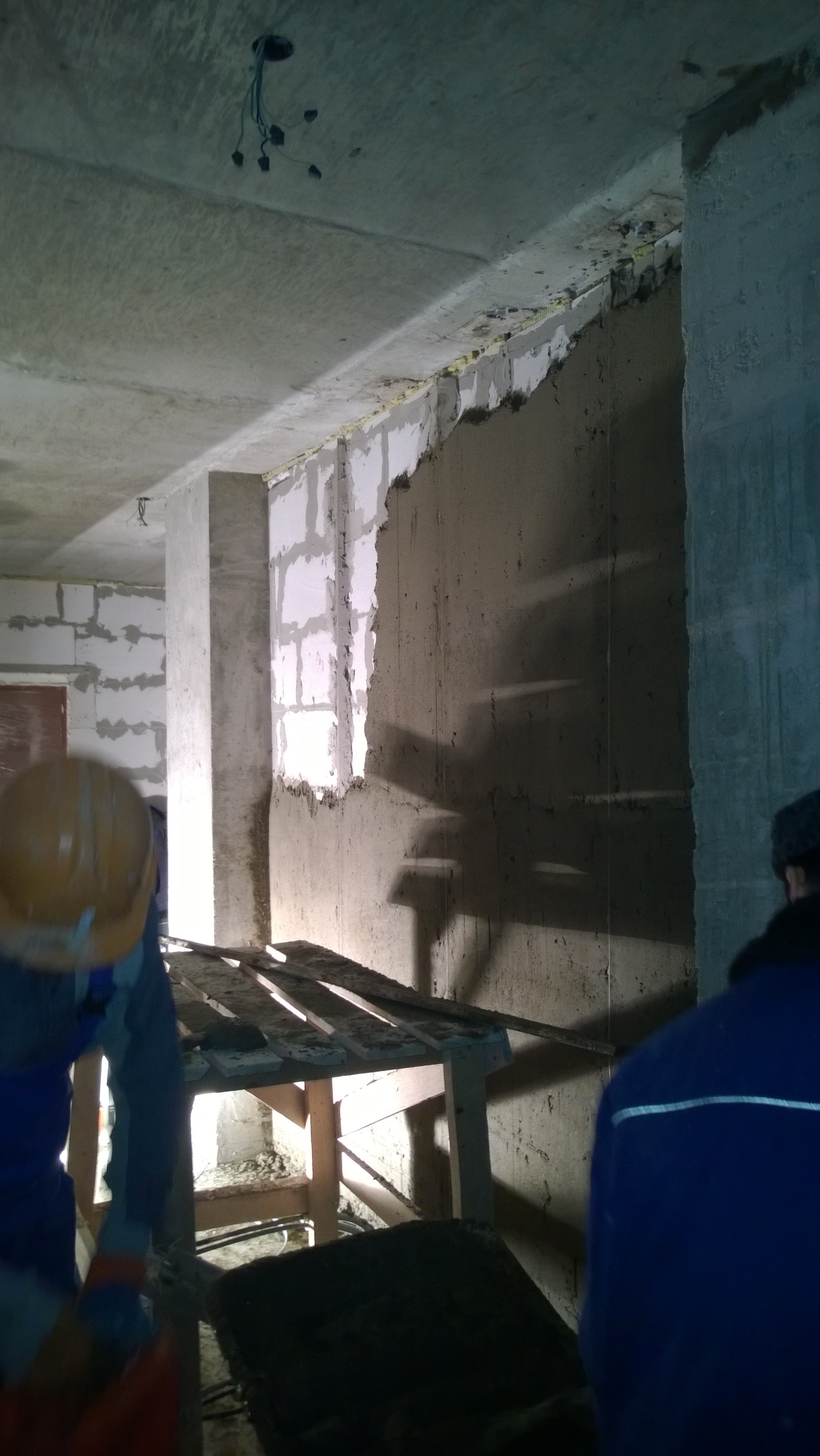

Начаты работы по секции № 1 по устройству «маячных» рядов в квартирах, для обозначения перегородок

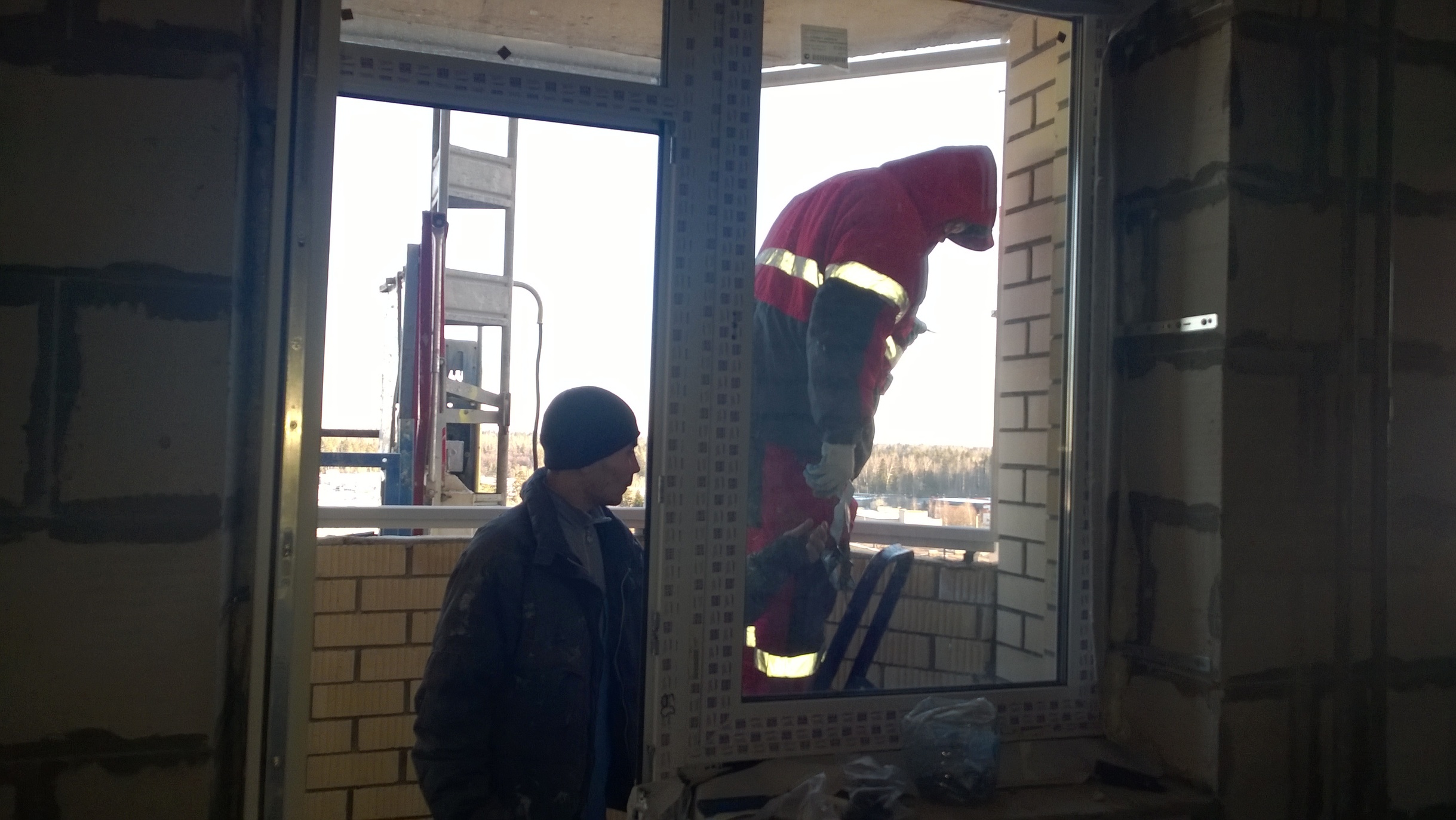

                             Установка оконных конструкций
 Установка оконных конструкций секция №1- № 3 –  100 %
Установка оконных конструкций секции №4 - № 6 –  70 %
Ведутся работы по остеклению секций № 4- № 6
Выполнены работы по установке оконных конструкций  на секции № 5.

                                    Устройство остекления лоджий
 Установка оконных конструкций секция №1 –  № 3----- 80 %

                                        Отделочные работы
Устройство полов –  40 %

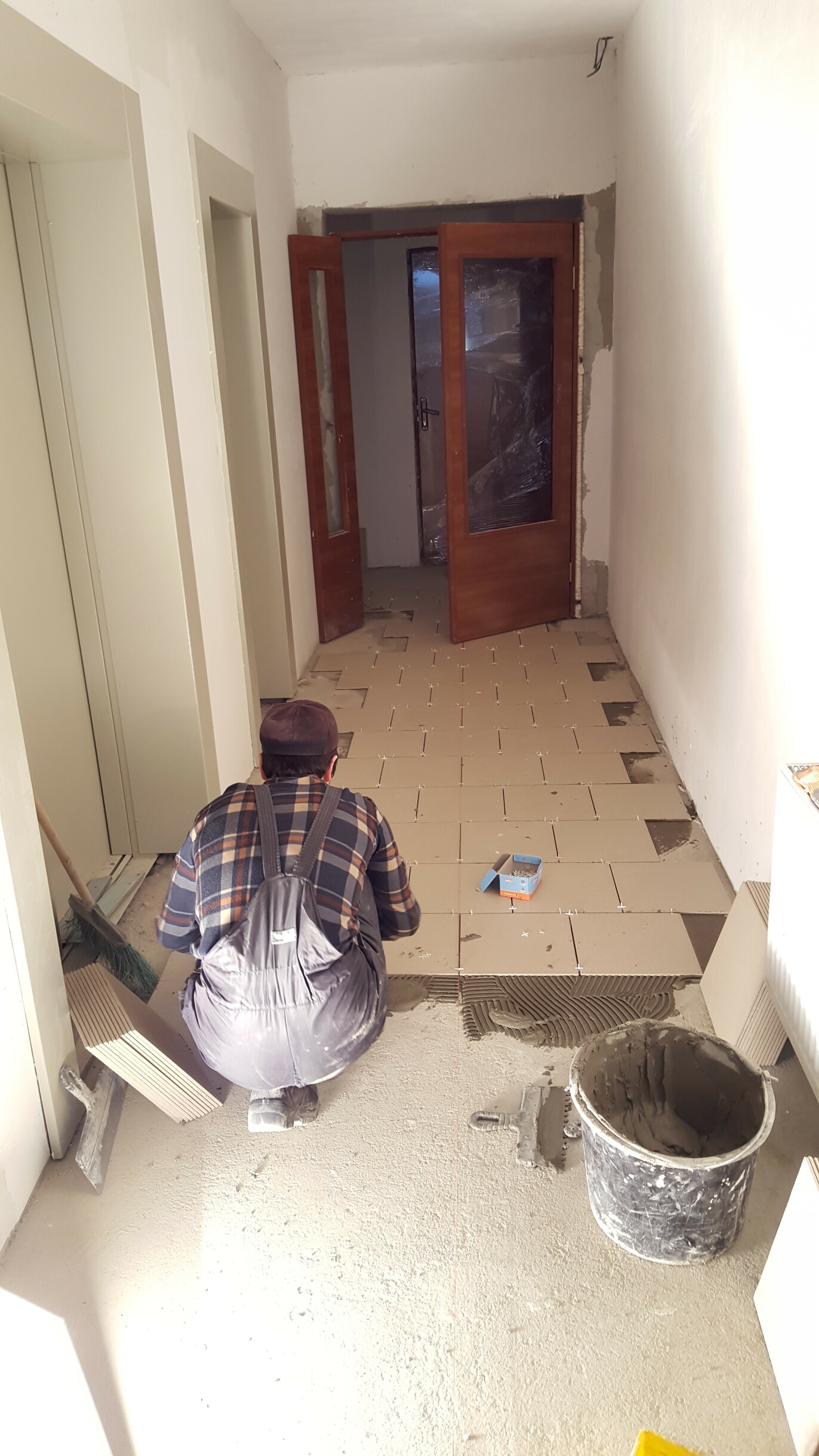

Выполнены работы по устройству полов из плитки на секциях № 1 и № 2
Ведутся работы по устройству полов из плитки на секции № 3
Подготовка стен и потолков под окраску – 40 %
Ведутся работы по подготовке стен и потолков на секциях № 1 и № 2
Установка дверной столярки- 60 %
Выполнены работы в полном объеме на секциях № 1, № 2 и № 3

                                        Инженерные системы
 Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
 Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%

 Монтаж вентиляционных  систем дымоудаления и притока – 90 %

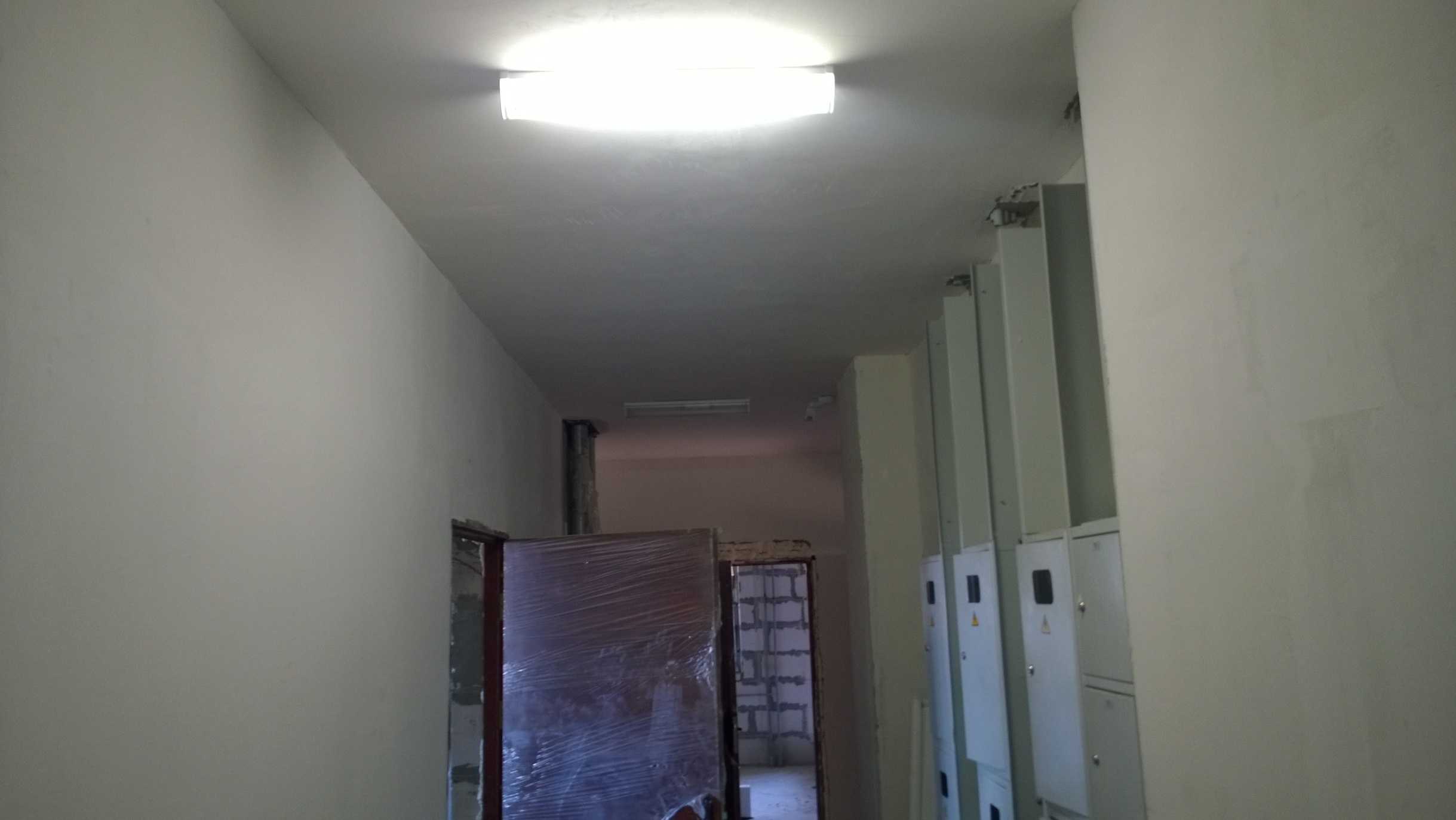

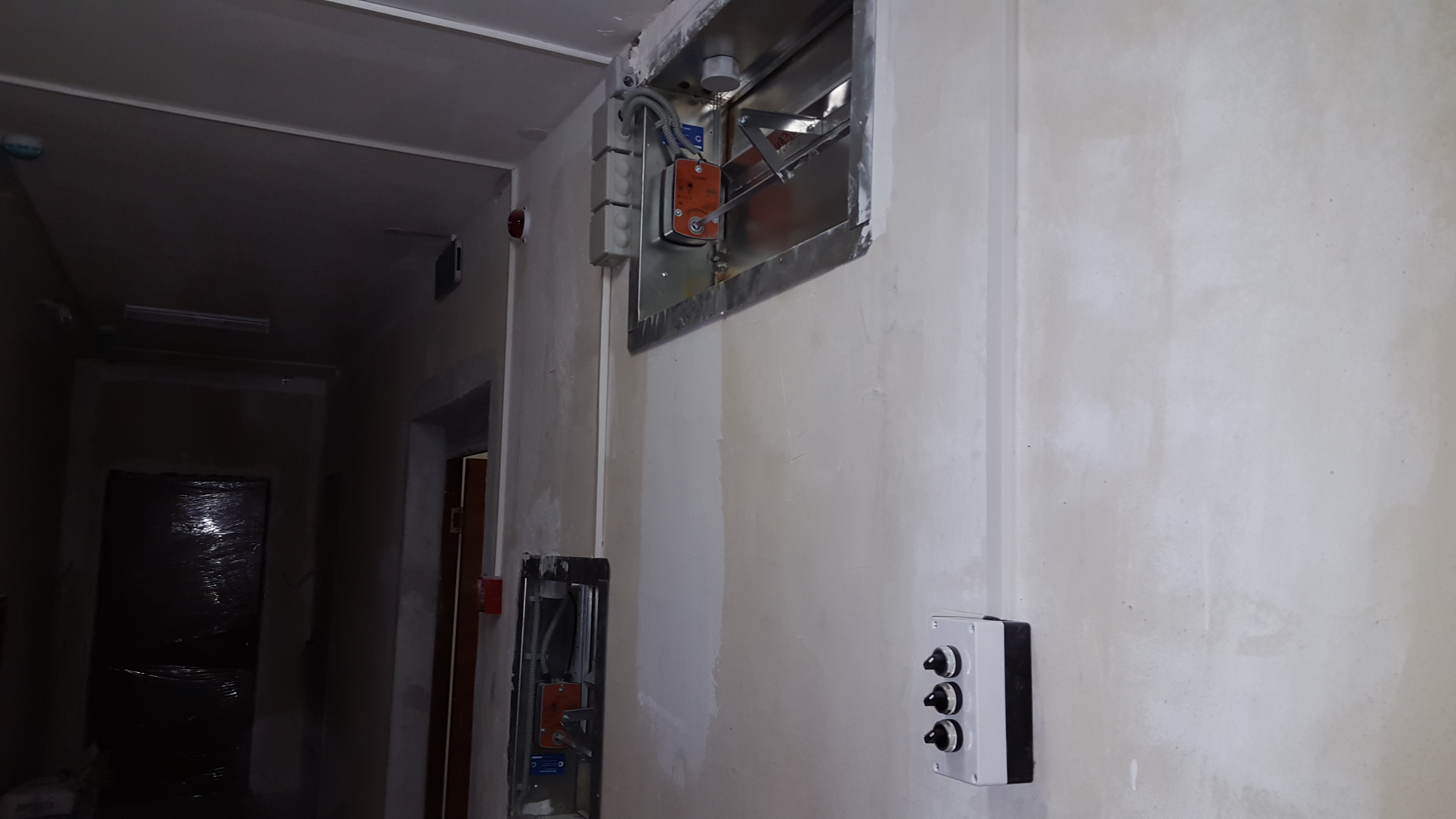

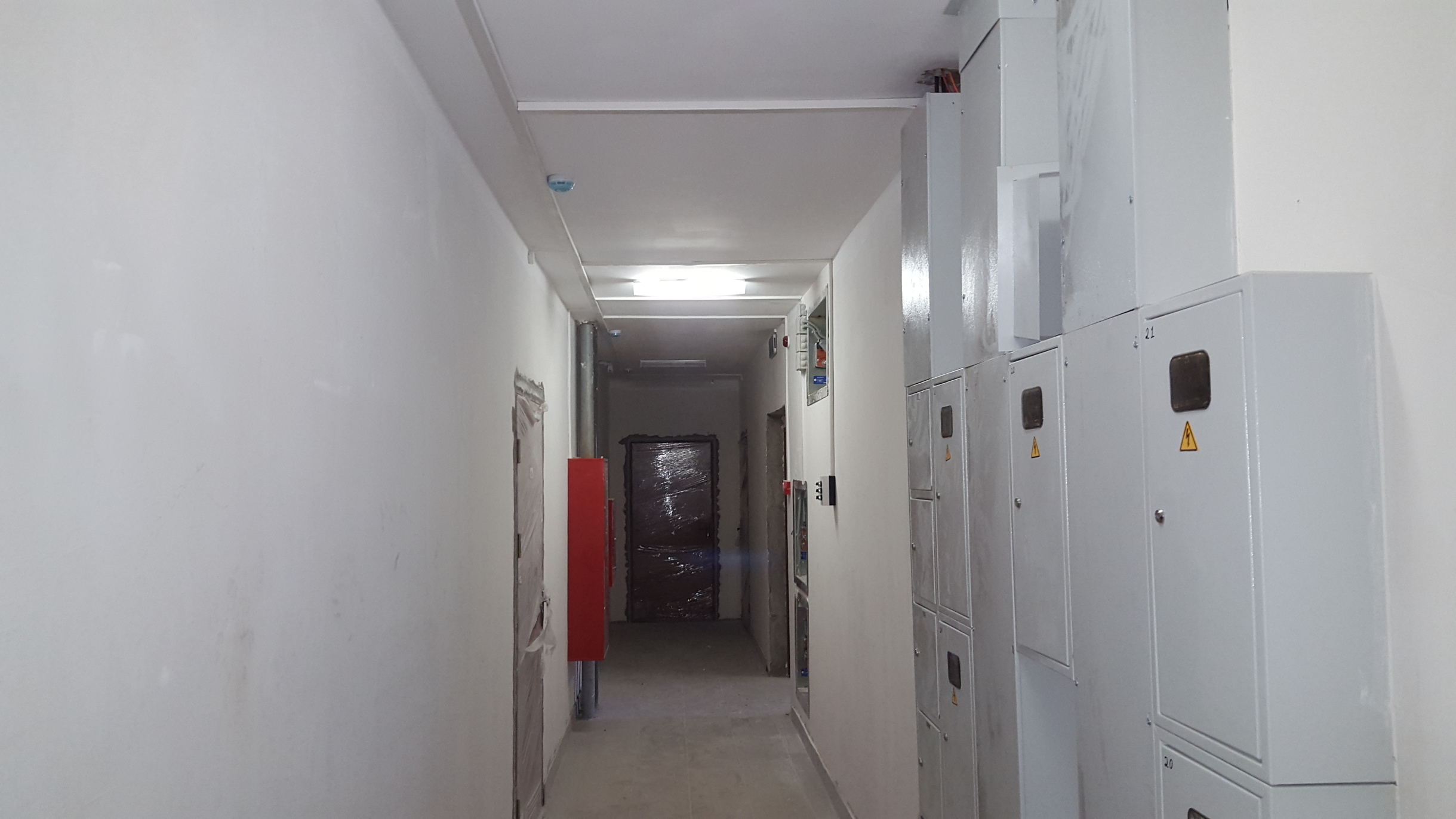

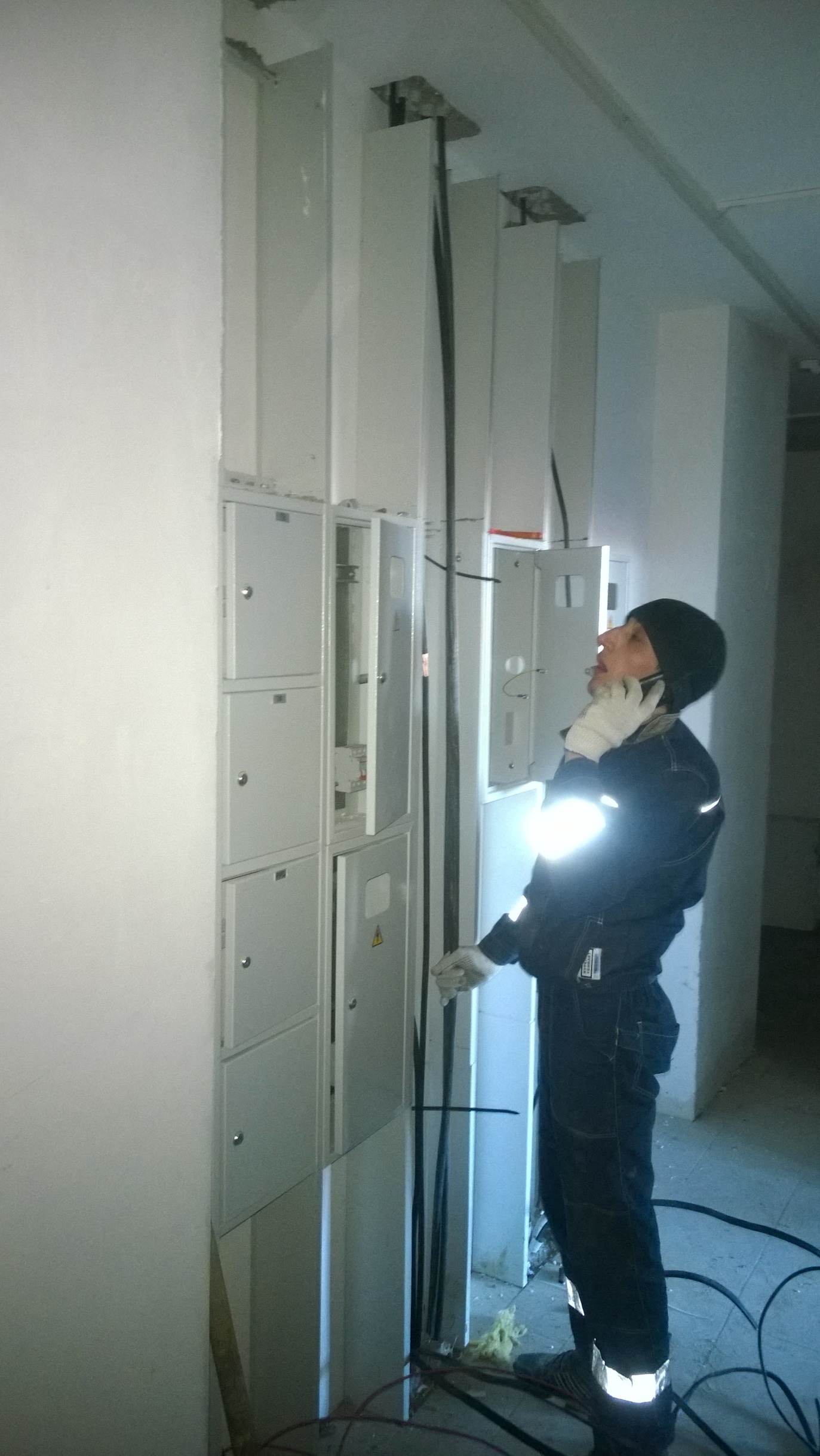

Устройство внутреннего электроснабжения  ------------------------- 40 %
 Начаты работы по установке светильников на секции № 1
Начаты работы по прокладке кабельных линий по этажам на секциях № 1- № 2

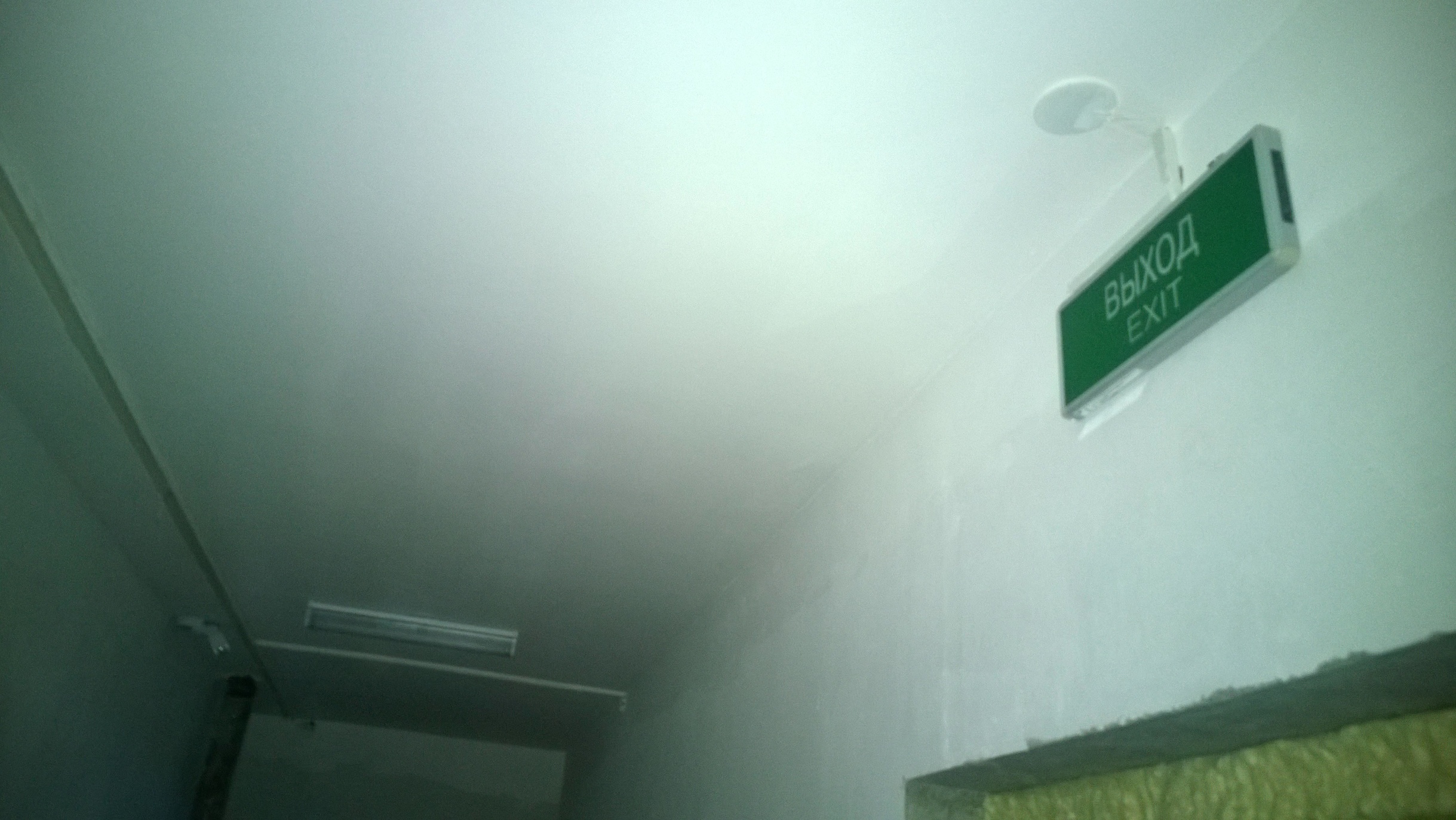

Начаты работы по монтажу системы противопожарной сигнализации на секции № 1

Монтаж  системы отопления -------------------------------------------- 75 %
( Подано отопление на секции № 1 и № 2)
08.02 2016 подано отопление в штатном режиме на секцию № 3

Монтаж лифтового оборудования -    45 %

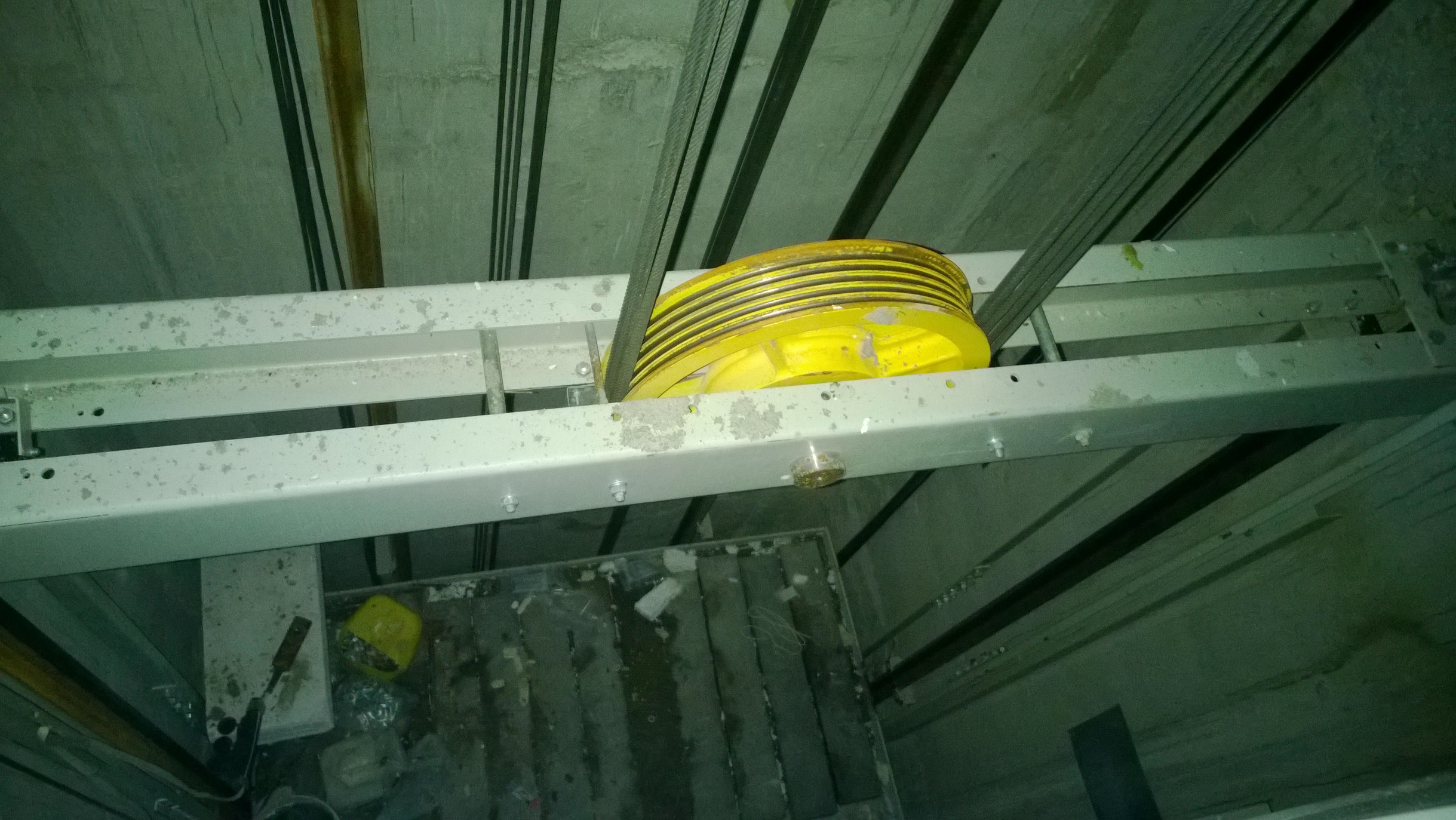

Выполнены работы по монтажу лебедок на грузовых  лифтах секции № 4 и № 5

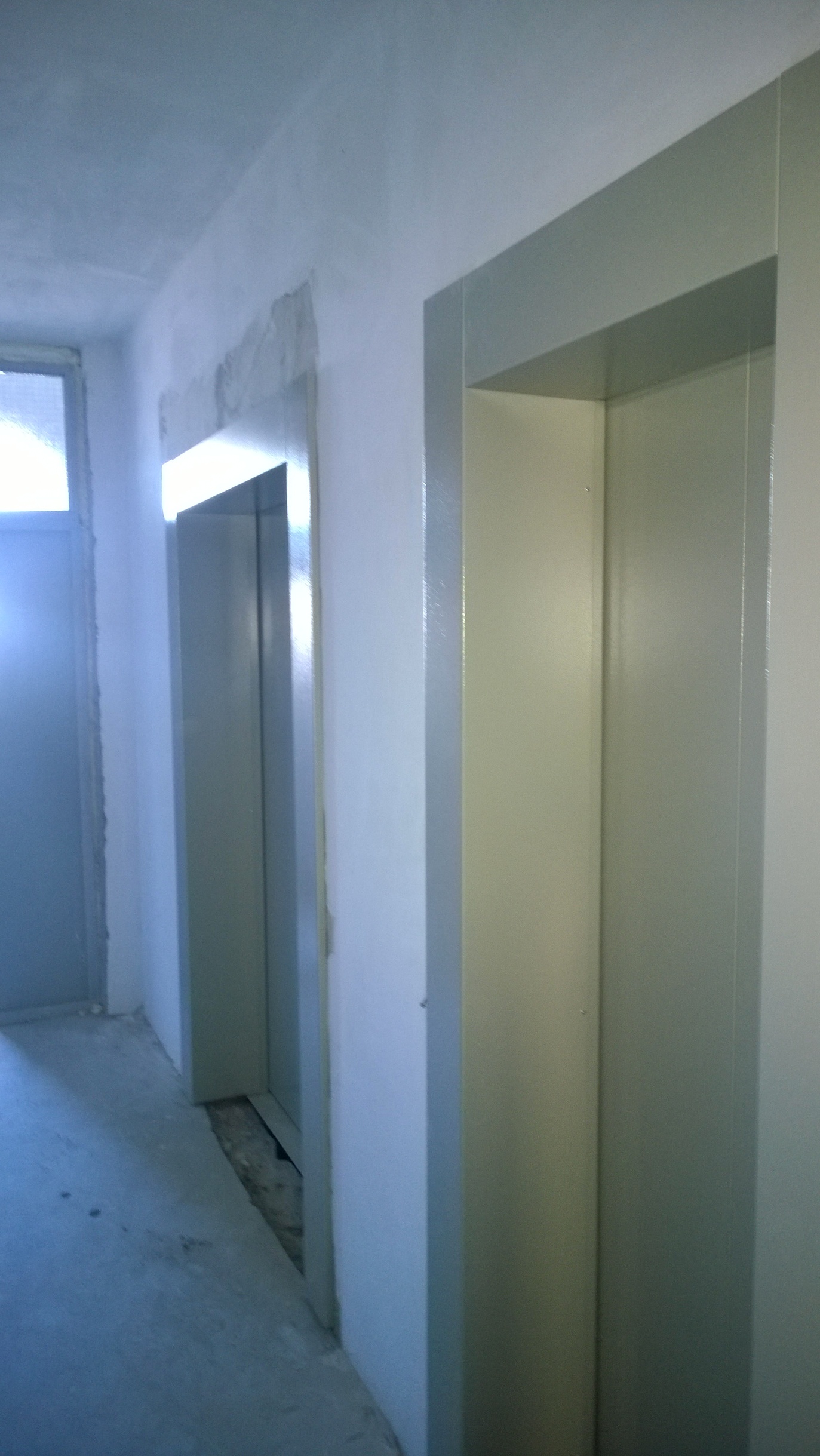

Выполнены работы по установке дверей и обрамлений порталов на секциях № 1 и № 2.
Начаты работы по установке дверей в шахтах лифтов на секции № 3, ; № 4, и № 5.
Завезены двери шахт лифтов на секцию № 6.


                                                   Корпус № 3
1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %
  Устройство внутренних перегородок ------------------------------- 100 %
 Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Начаты работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.


                                        Отделочные работы
Устройство полов –  70 %
Выполнены работы по устройству полов из плитки на секции № 2.
Ведутся работы по устройству полов из плитки на секции № 1
Подготовка стен и потолков под окраску – 65 %
Установка дверной столярки- 90 %

                                        Инженерные системы
 Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
 Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%

 Монтаж вентиляционных  систем дымоудаления и притока – 90 %
  Устройство внутреннего электроснабжения  ------------------------- 82 %
 Выполнены работы по монтажу системы освещения- 100 %
Выполнен монтаж системы учета  электроэнергии, ведутся пусконаладочные работы.
Ведутся работы  по монтажу пожарной сигнализации – 70 %
 Выполнены работы по монтажу кабельных линий системы телевидения и домофонной связи.

Осуществлен запуск системы отопления в штатном режиме.

 Монтаж лифтового оборудования -    90 %
Ведутся  работы по отделке лифтовых шахт.

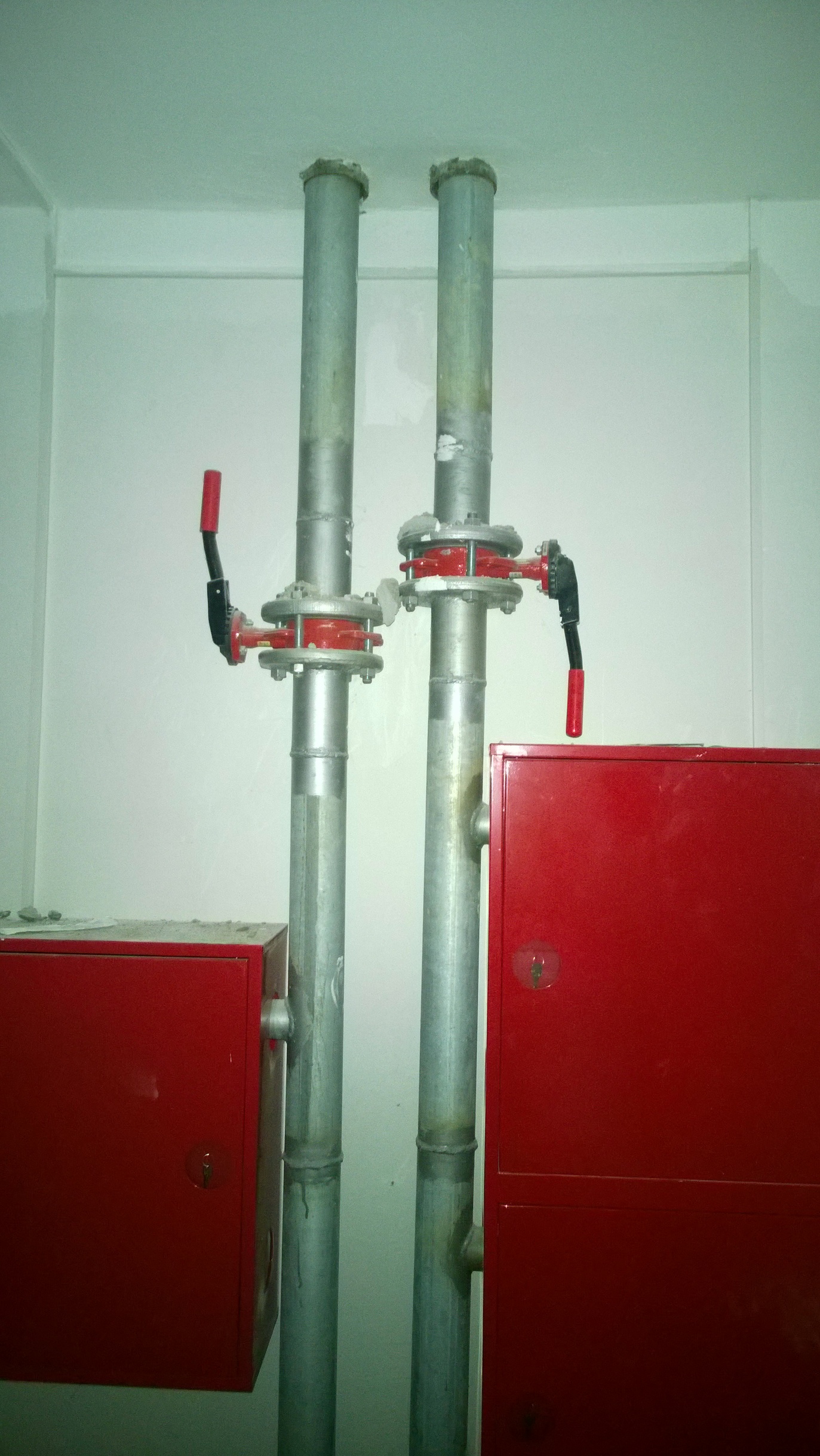

Начаты работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.


                                                                     Корпус № 4
1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
 Устройство наружных стен ---------------------------------------- 100 %
  Устройство внутренних перегородок ------------------------------- 100 %

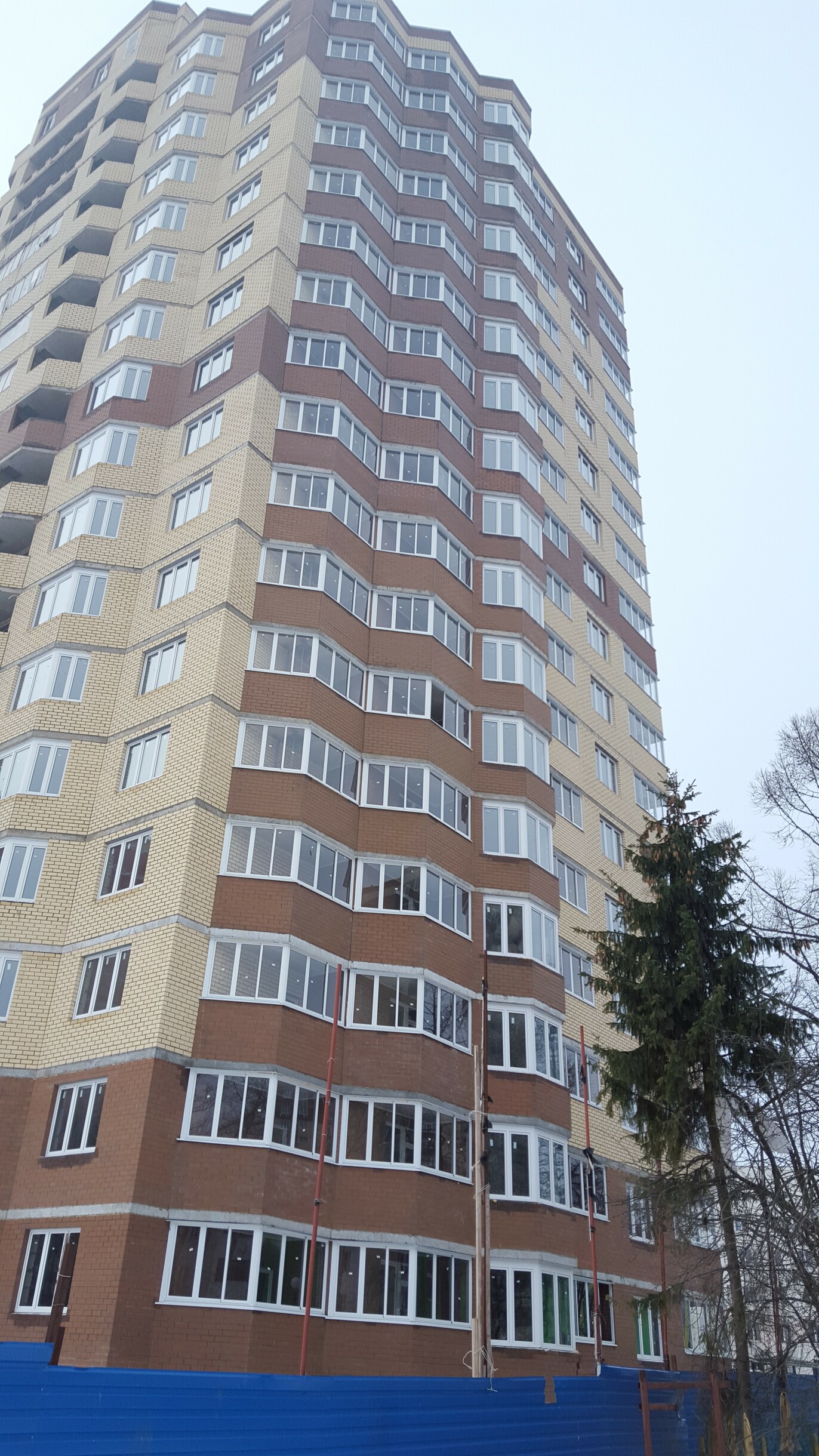

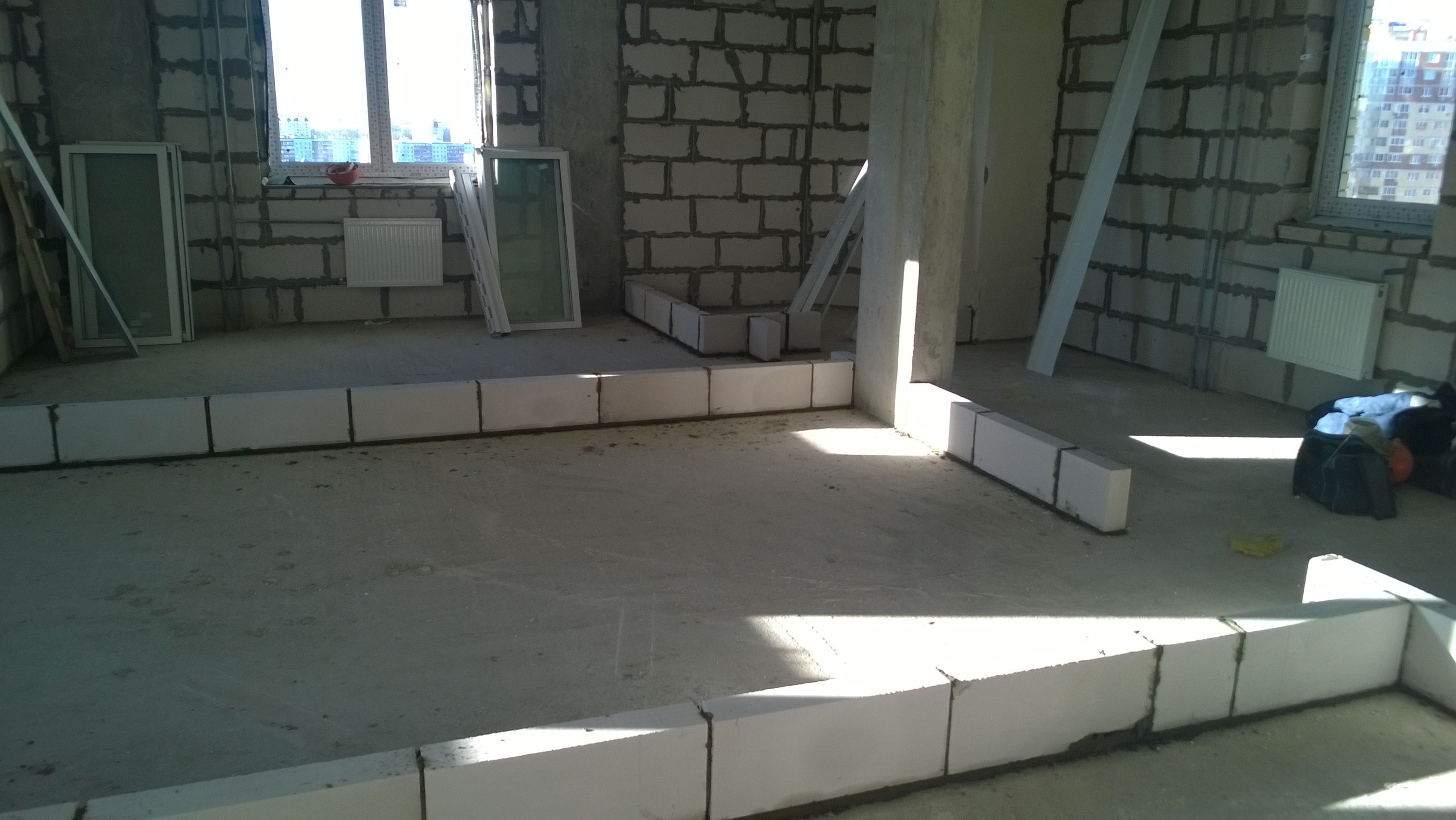

Выполнены работы по установке оконных конструкций   -------- 100 %
Устройство остекления лоджий------------------------------------------- 65 %.

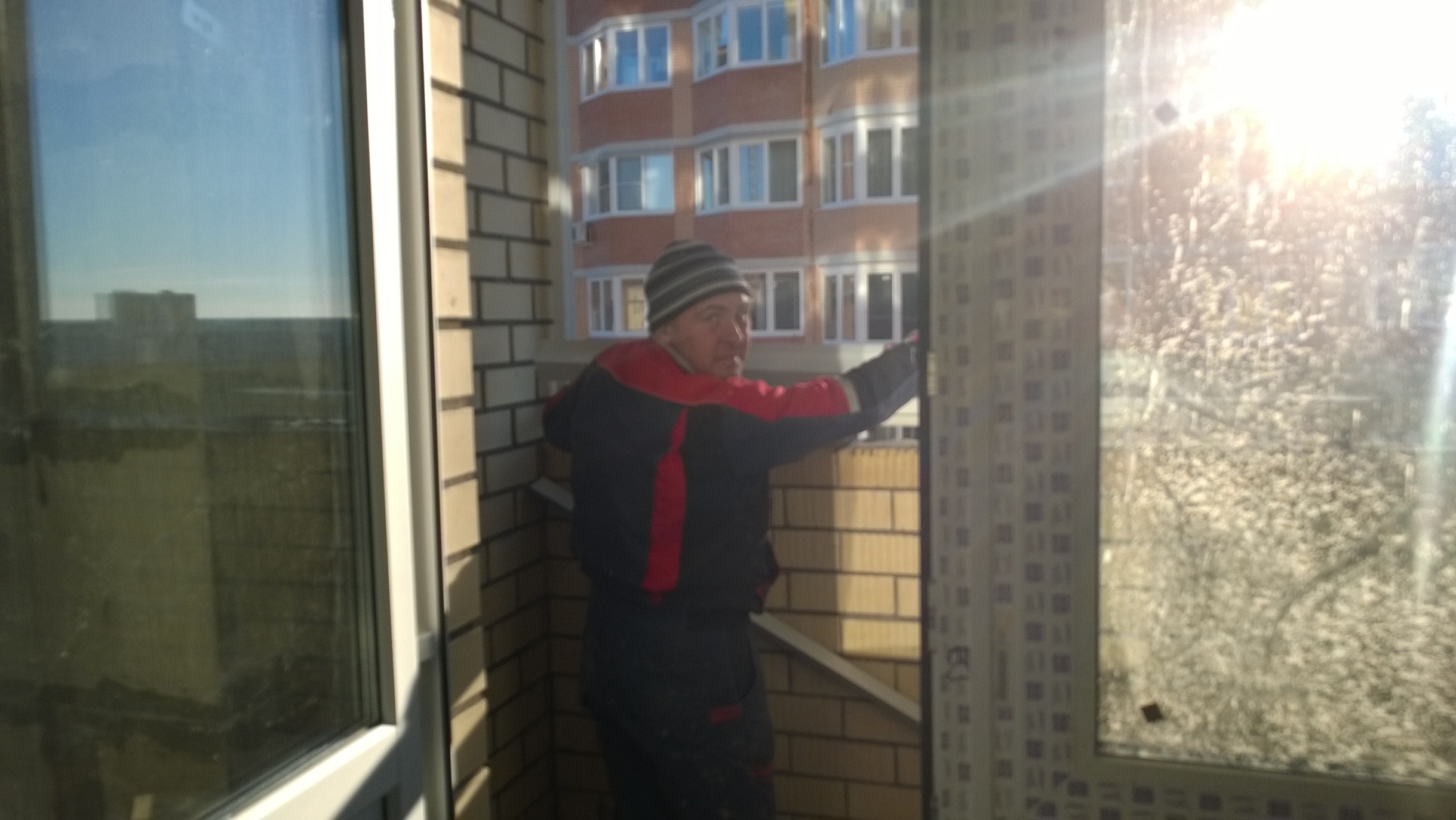

Ведутся работы по остеклению лоджий
Начаты работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.


                                                                  [CENTER]Отделочные работы[/CENTER]

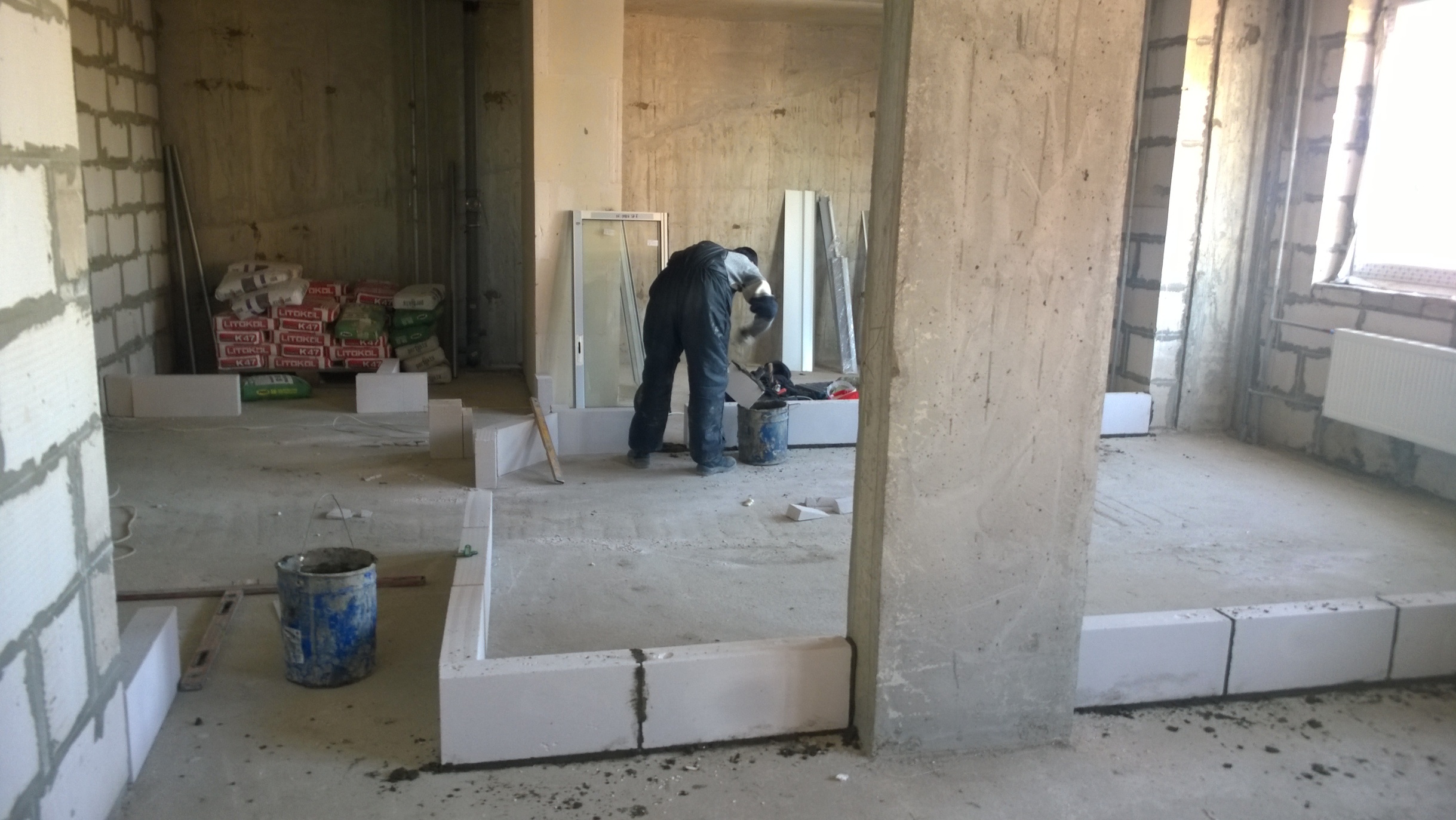

Устройство полов –  40 %
Ведутся работы по устройству полов из керамической плитки
Подготовка стен и потолков под окраску – 45 %
Ведутся работы по штукатурке стен на 14-17 этажах .
Ведутся работы по отделке стен и потолков в машинных отделениях лифтов
Установка дверной столярки- 90 %
Выполнены работы по установке входных дверей в квартиры на обеих секциях и дверных блоков в местах общего пользования по секции № 2 и № 1


                                                                   [CENTER]Инженерные системы[/CENTER]
 Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
 Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%

Монтаж вентиляционных  систем дымоудаления и притока – 80 %
 Устройство внутреннего электроснабжения  ------------------------- 50 %

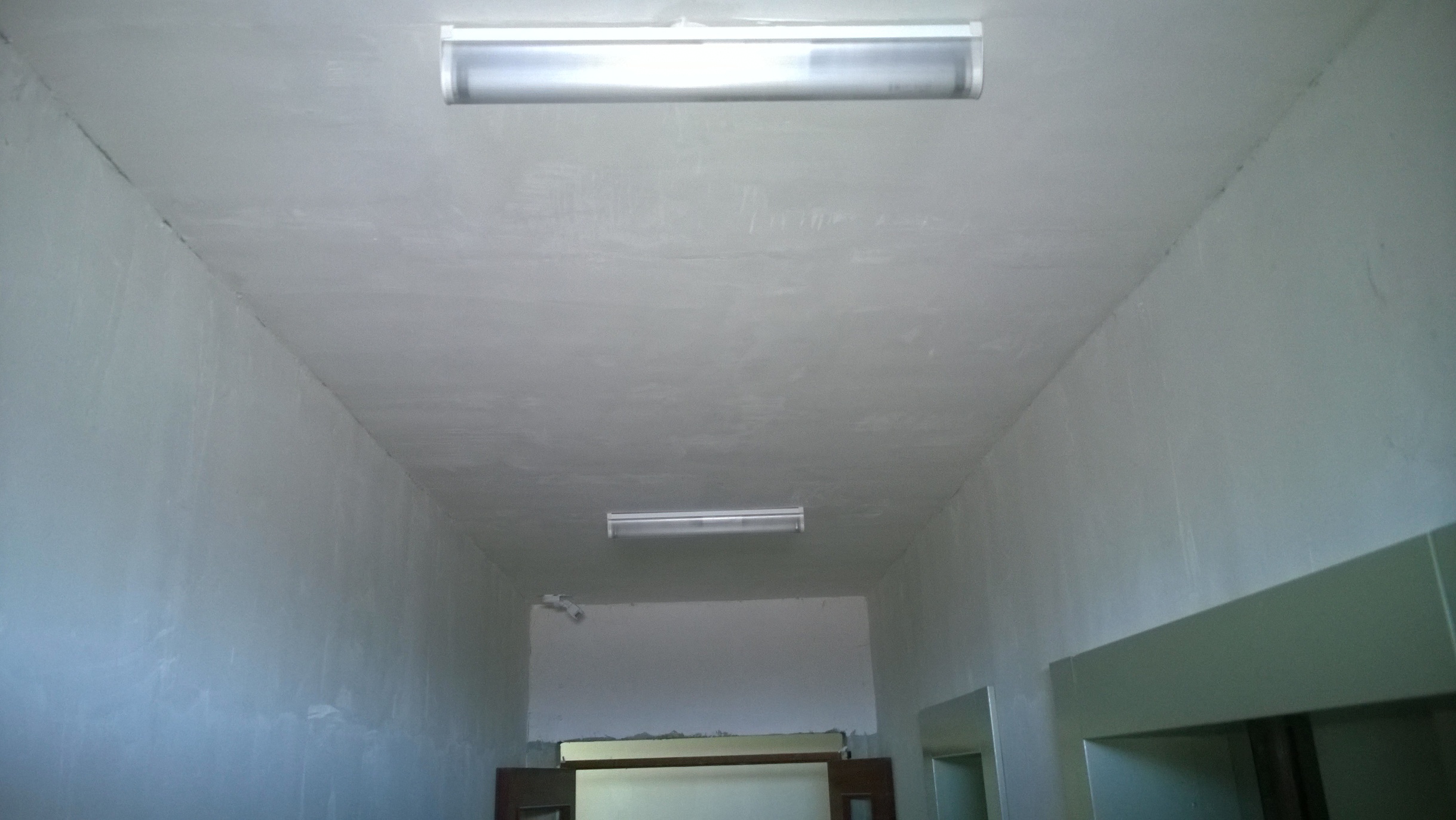

 Ведутся работы по монтажу светильников в местах общего пользования.
Начаты работы по прокладке кабельных линий по этажам на секциях № 1- № 2

Монтаж  системы отопления -------------------------------------------- 100 %
Выполнены работы по обеспечению теплового контура, для осуществления запуска отопления в штатном режиме 12.02.16
Осуществлен запуск тепла на узел учета.
15.02.16-  осуществлен запуск системы отопления по корпусу в штатном режиме.
Монтаж лифтового оборудования -    90 %
 Выполнены работы по установке обрамлений шахтных дверей.

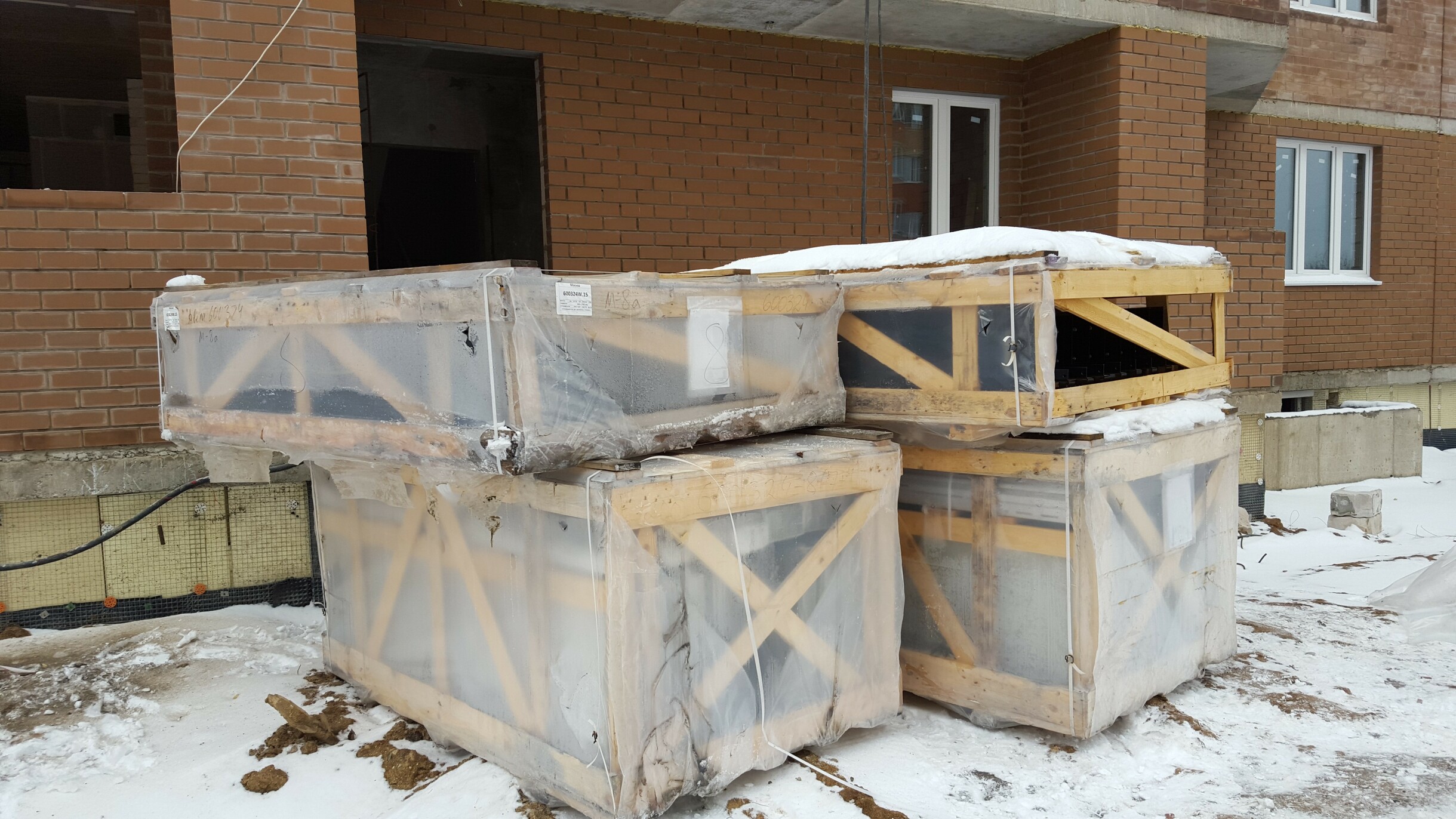

Дополнительные фото
Компания:
НИСКОМ.

Опубликовано: 25.02.2016 10:57
Просмотров: 1313
Автор: Антонина Разумова
