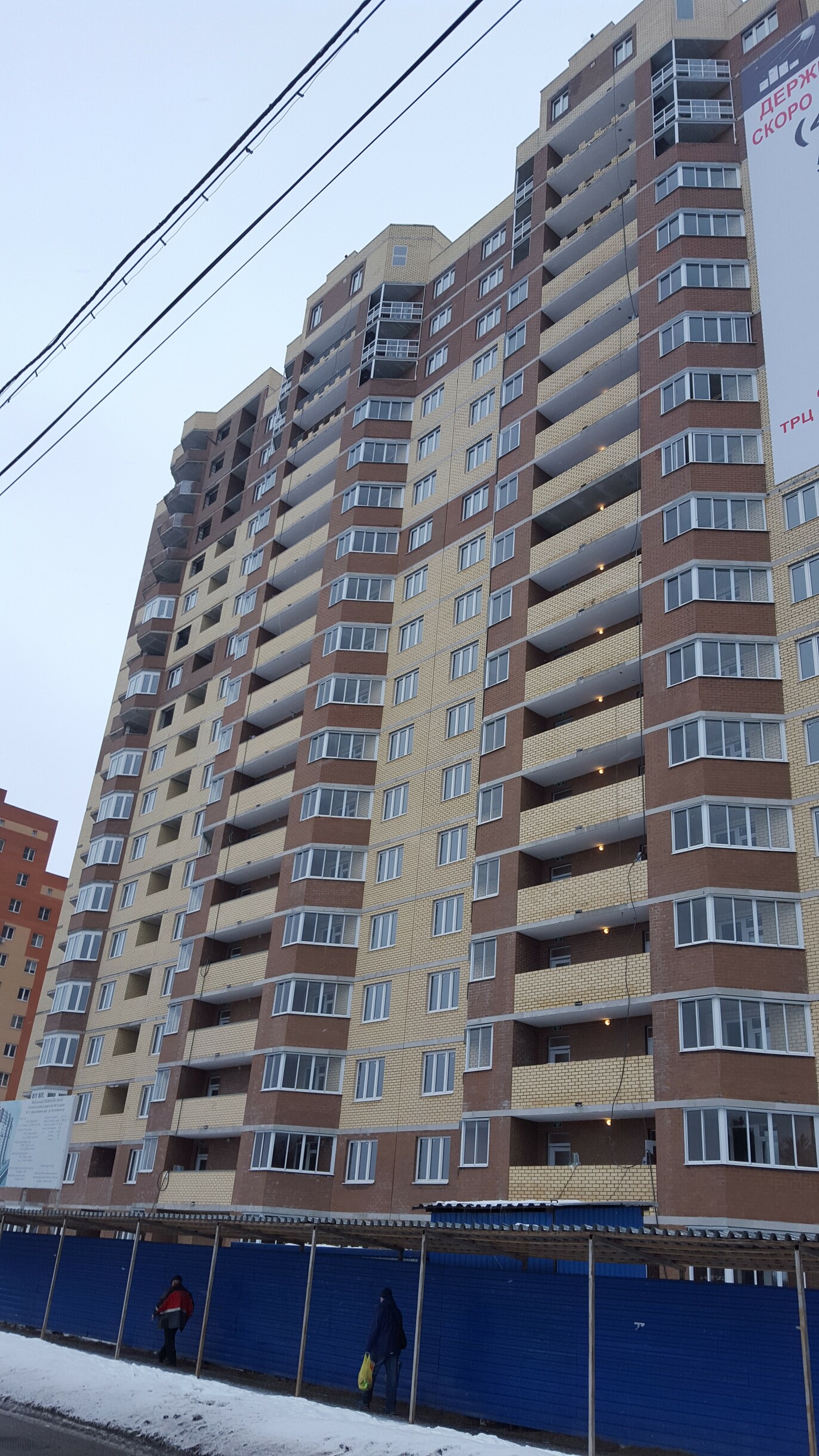

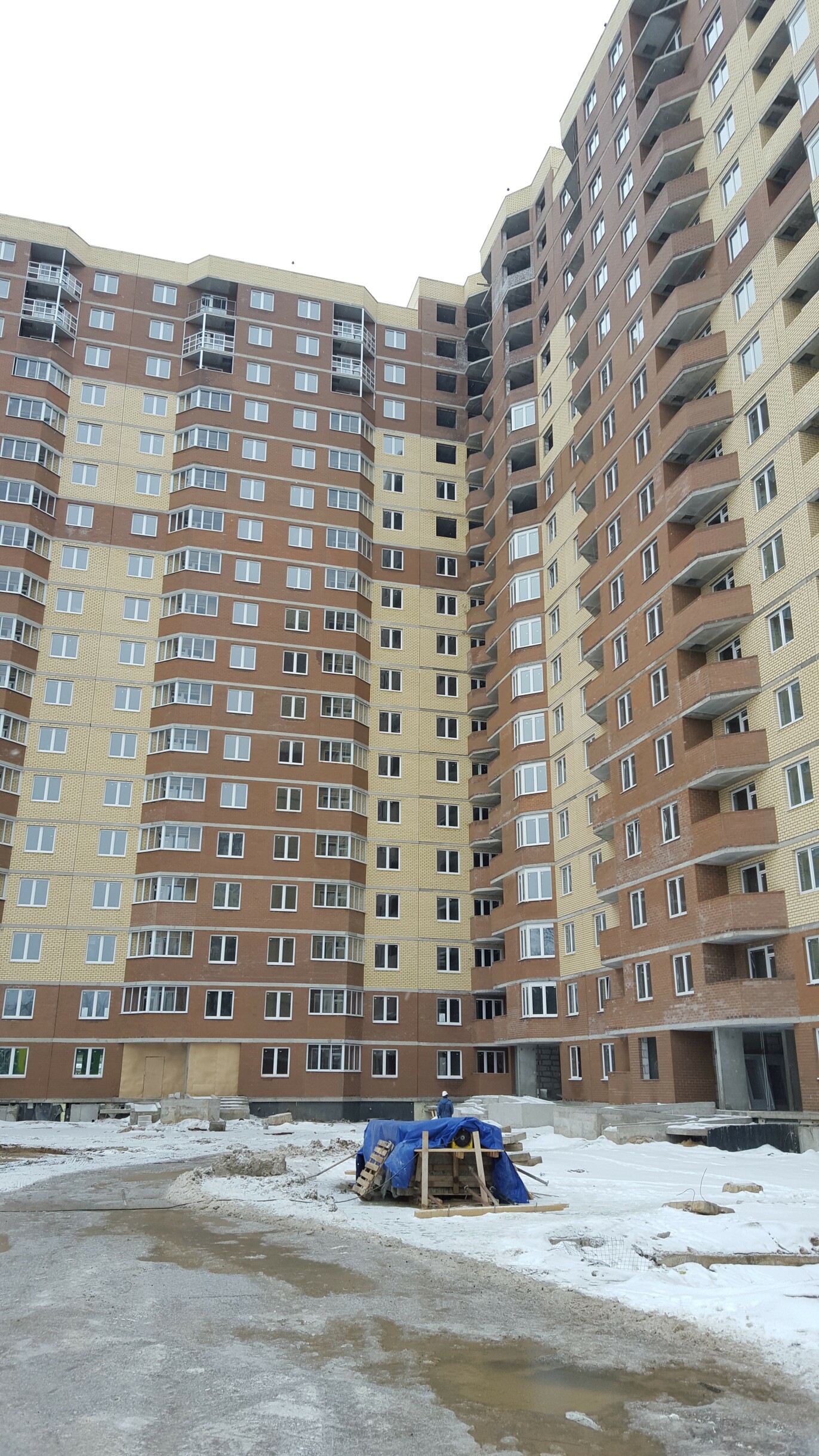

Динамика строительства ЖК «Космическая гавань» по состоянию на 29.02.2016 г
[CENTER]
[/CENTER]КРАТКАЯ СПРАВКА:
[CENTER]Корпус № 2[/CENTER]
[CENTER] [/CENTER]
[CENTER]Внутренние перегородки[/CENTER]

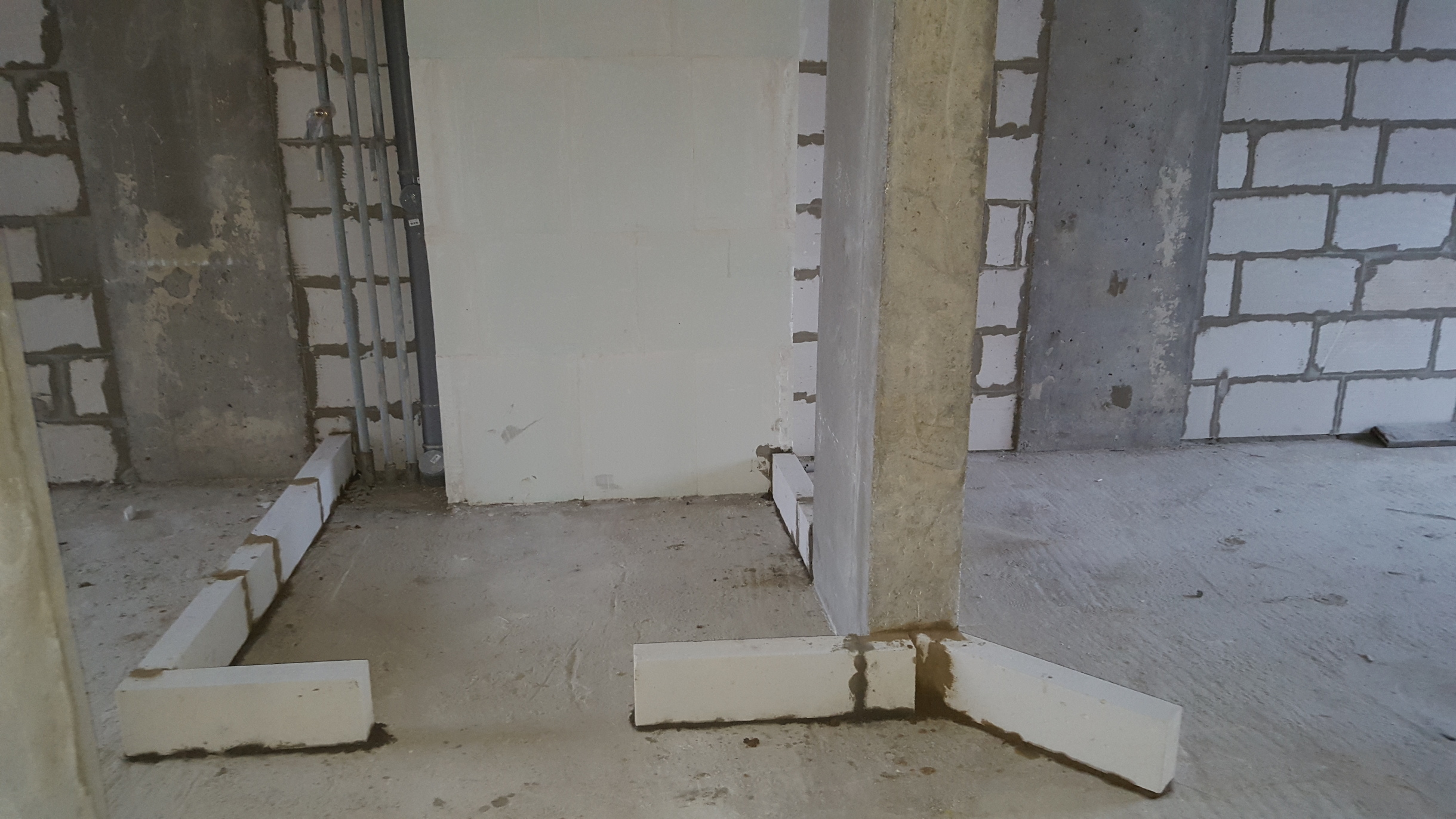

Выполнены работы по устройству «маячных» рядов в квартирах на секции № 1 ( 17-й – 11- й эт.).
Начаты работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Приступили к работам по закладке технологических проемов между секциями № 1 и № 2; №2- № 3
[CENTER]Установка оконных конструкций[/CENTER]

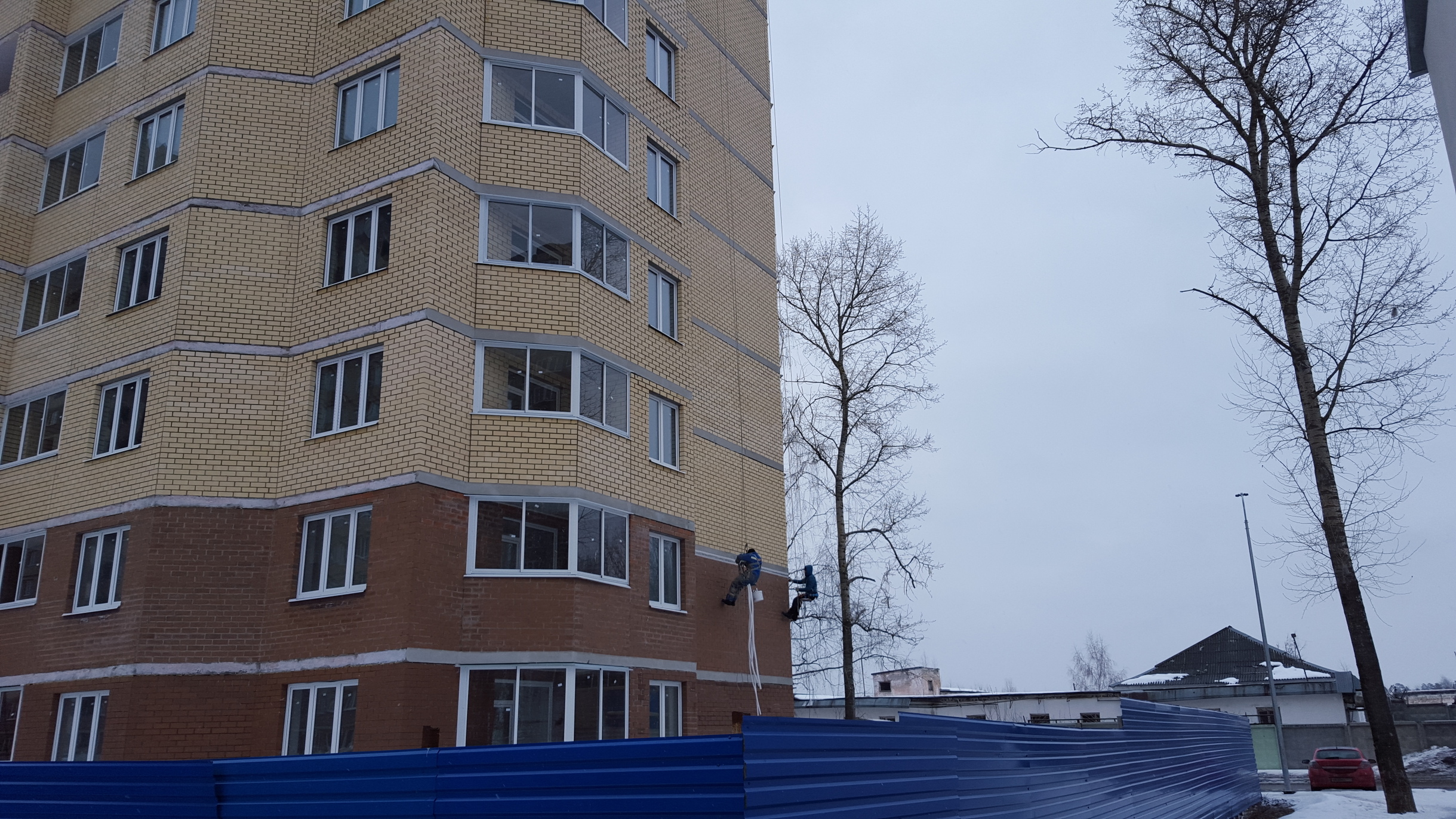

Приступили к работам по витражному остеклению лоджий в квартирах верхних этажей по секциям № 1 и № 2.
Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
[CENTER]Отделочные работы[/CENTER]
Ведутся работы по подготовке стен и потолков под покраску на секции № 3
[CENTER]Инженерные системы[/CENTER]
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3 Выполнены работы по установке светильников на секции № 1

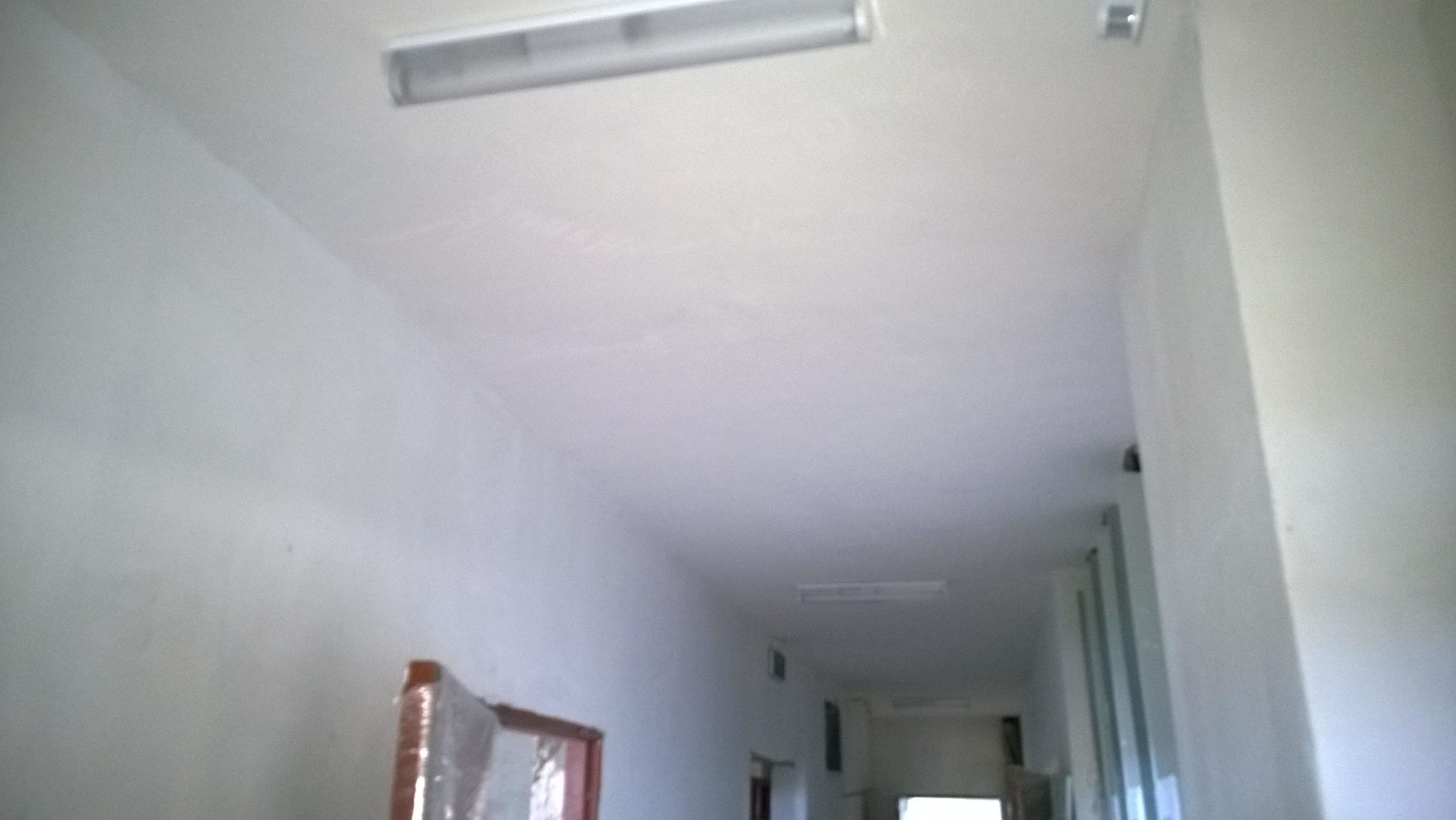

Выполнены работы по установке светильников на секции № 2
Ведутся работы по установке светильников на секции № 3
Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.
Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Начаты работы по прокладке кабельных линий по этажам на секции № 3
Начаты работы по монтажу системы противопожарной сигнализации на секции № 2
[CENTER]Монтаж лифтового оборудования - 55 %[/CENTER]
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.
Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
[CENTER]Корпус № 3[/CENTER]
[CENTER] [/CENTER]
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Выполнены работы по закладке технологических проемов между секциями.
[CENTER]Отделочные работы[/CENTER]
Ведутся работы по наклейке обоев в муниципальных квартирах.
Начаты работы по устройству полов в муниципальных квартирах из ламината
[CENTER]Инженерные системы[/CENTER]
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 .
[CENTER]Монтаж лифтового оборудования - 95 %[/CENTER]
Приступили к пусконаладочным работам по лифтовому оборудованию
Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме, для технических нужд и испытания систем.
[CENTER]Корпус № 4[/CENTER]
[CENTER] [/CENTER]

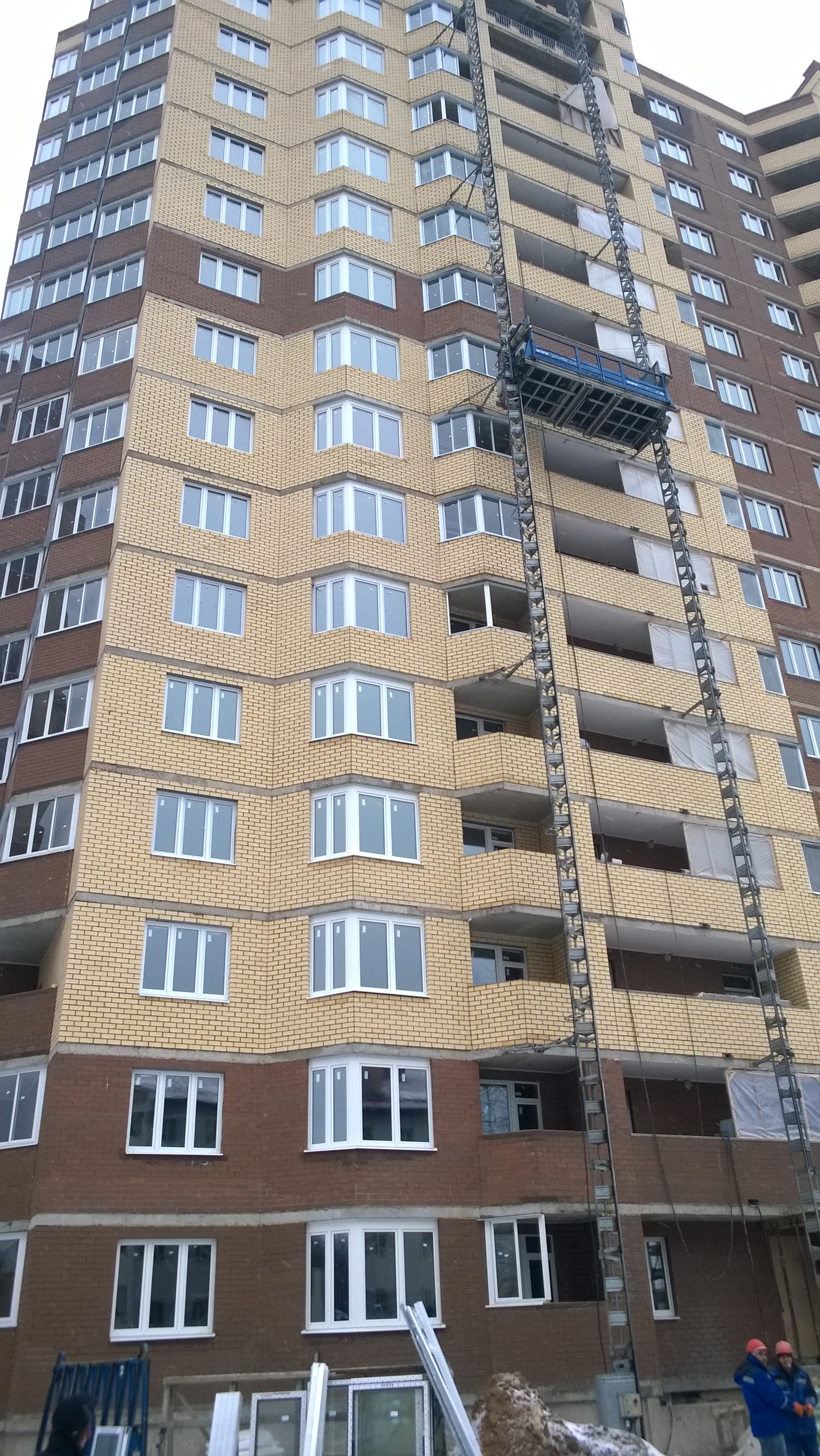

Устройство остекления лоджий- 80 %.
Выполнены работы по устройству маячных рядов 11-й – 17-й этажи
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Приступили к работам по отделке лифтовых шахт и подготовке к пуско-наладочным работам.
ДЕТАЛЬНАЯ СПРАВКА ПО КОРПУСАМ И ПО ВИДАМ РАБОТ:
[CENTER]Корпус № 2[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен
1.Завершены работы по устройству наружных стен.
Внутренние перегородки

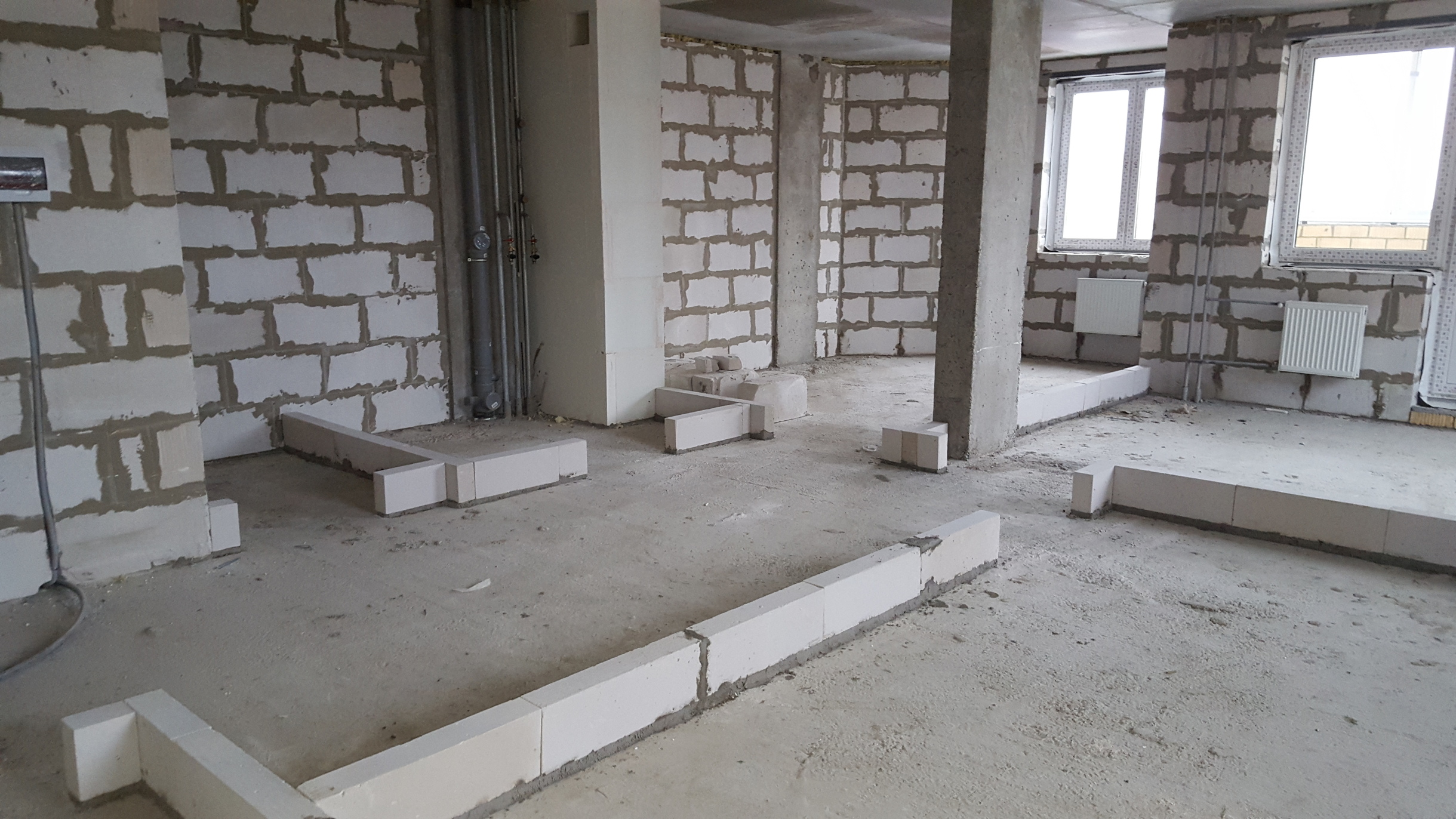

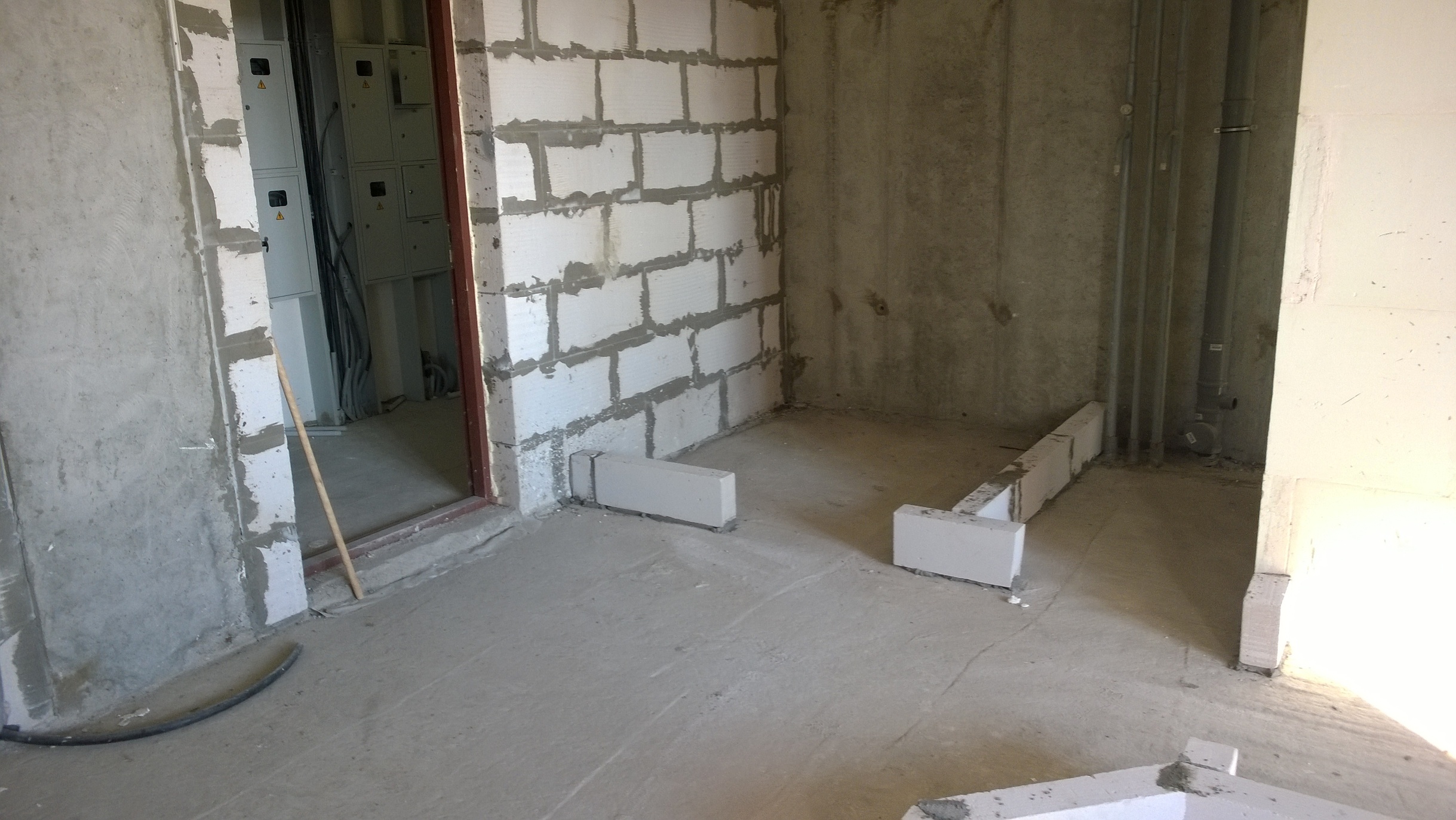

Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 95 %

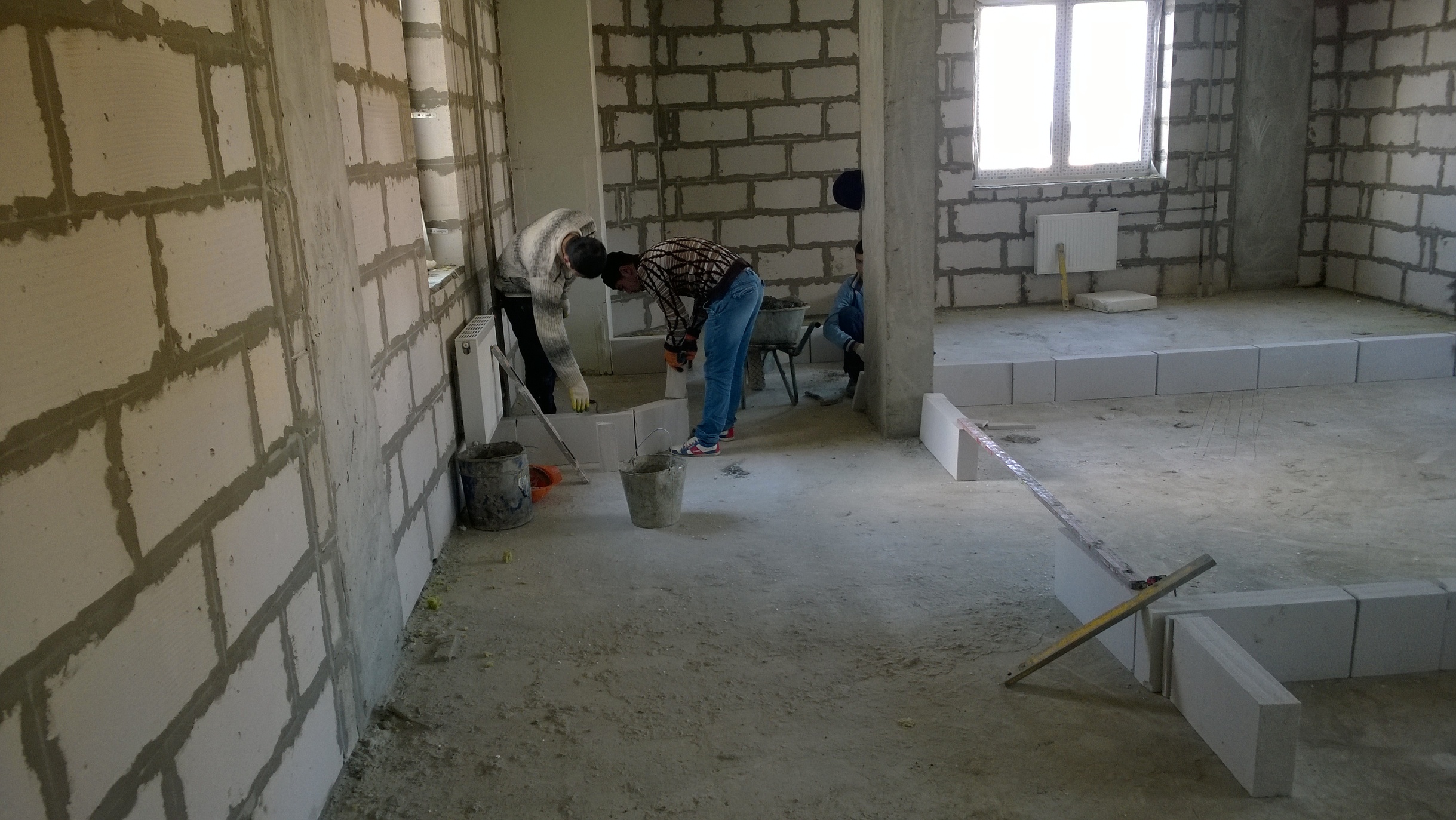

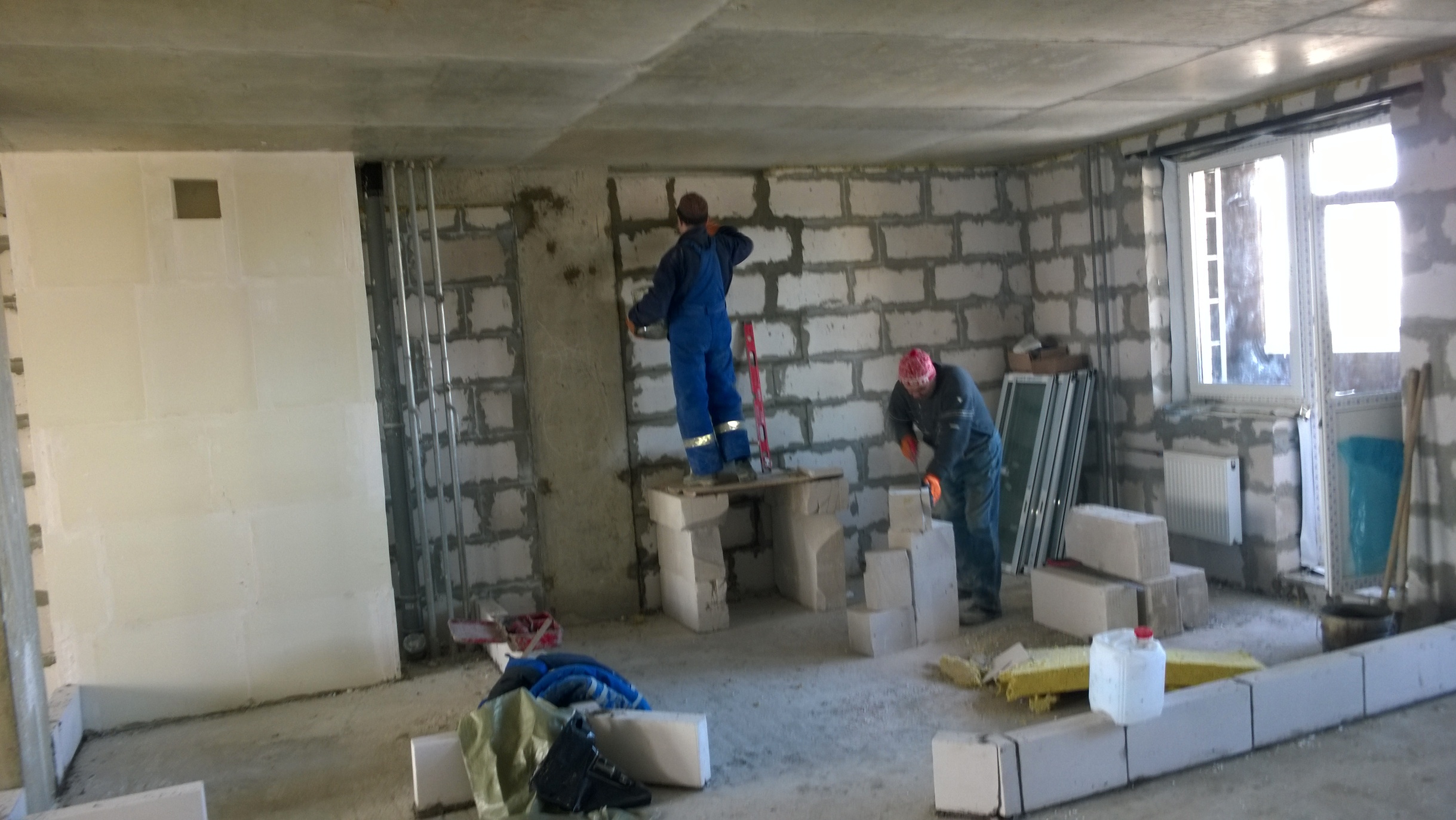

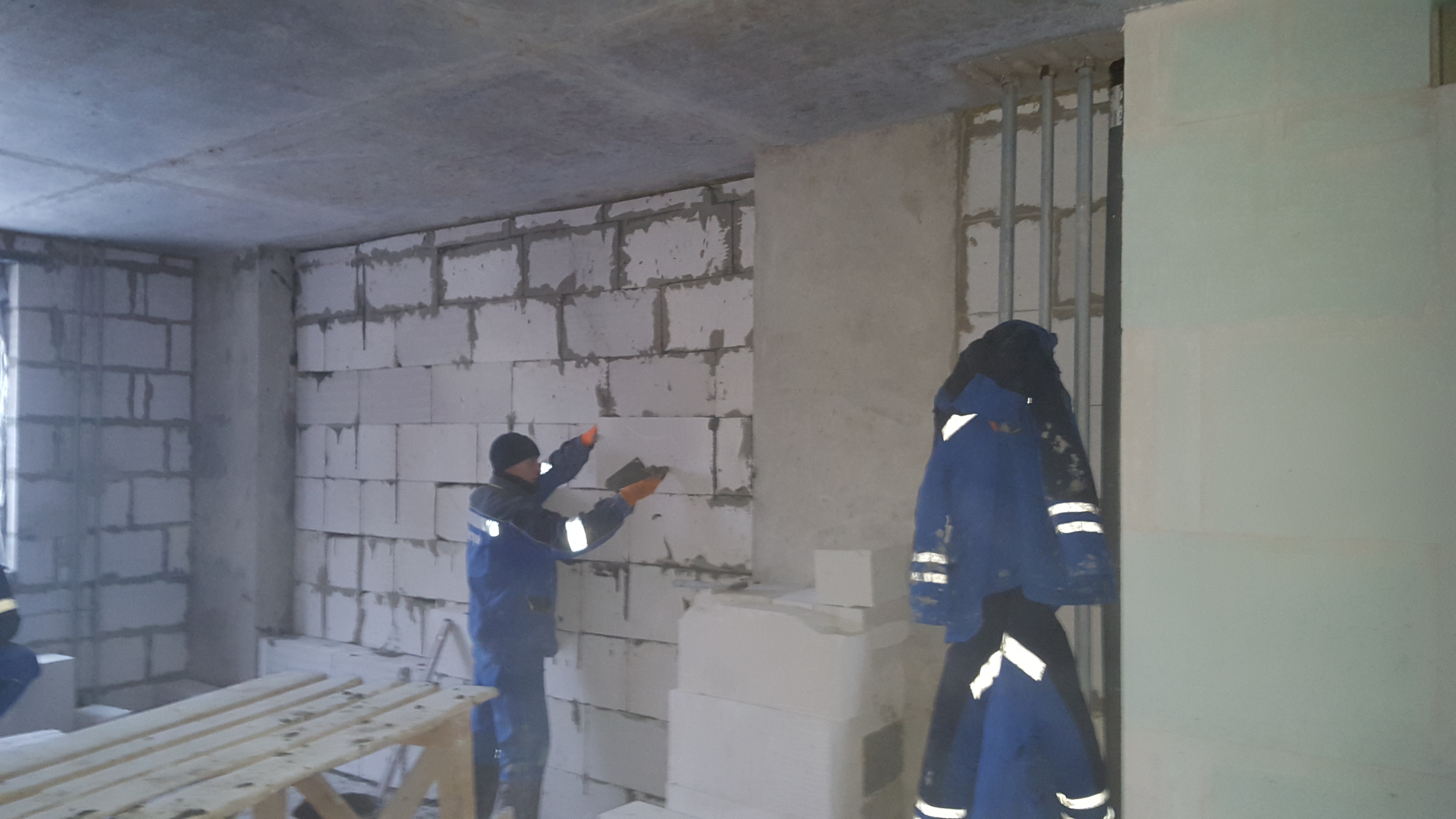

Начаты работы по секции № 1 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов в квартирах на секции № 1 ( 17-й – 11- й эт.).
Начаты работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Приступили к работам по закладке технологических проемов между секциями № 1 и № 2; №2- № 3
[CENTER]Установка оконных конструкций[/CENTER]

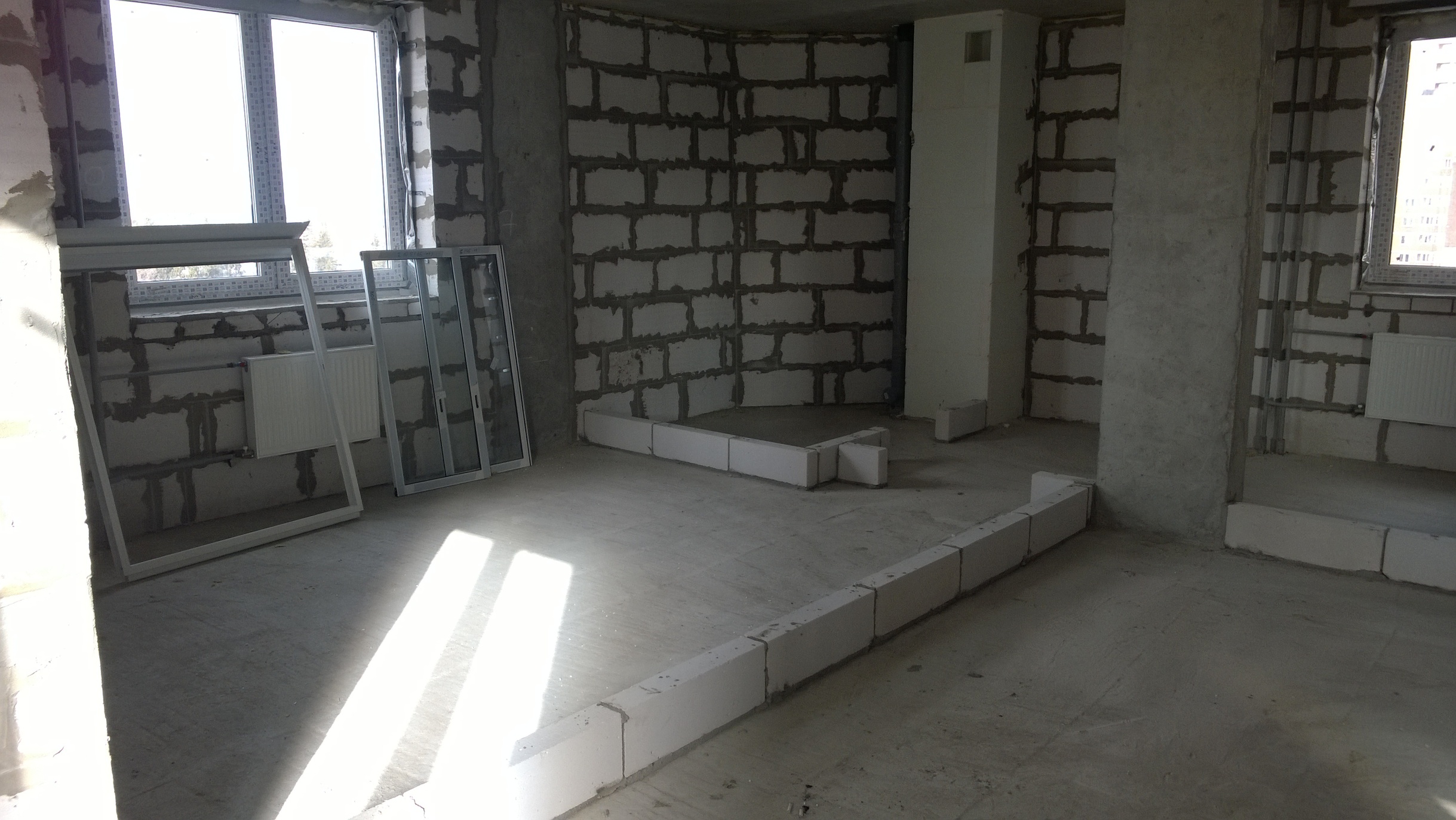

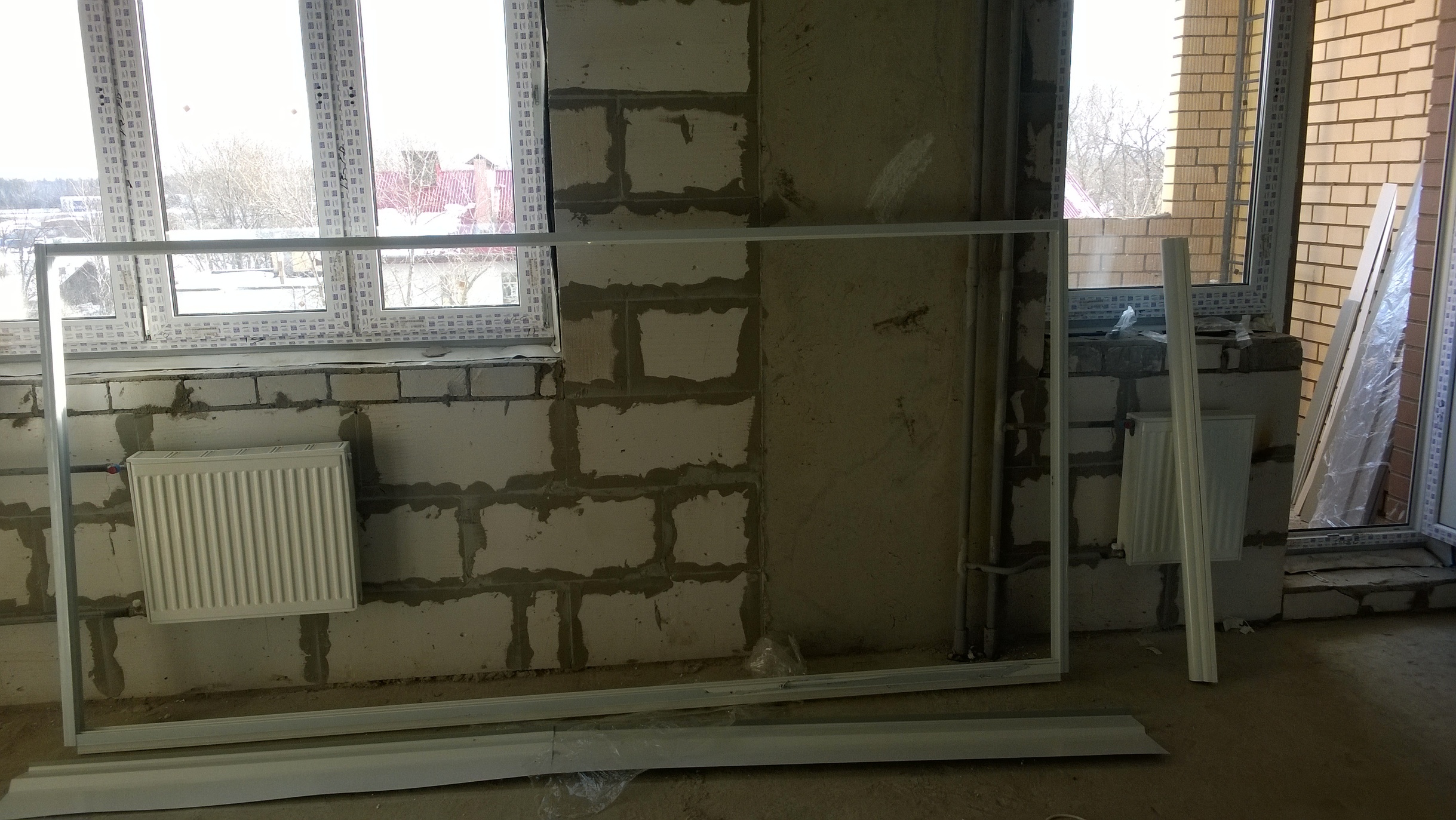

Установка оконных конструкций секция №1- № 3 – 100 %

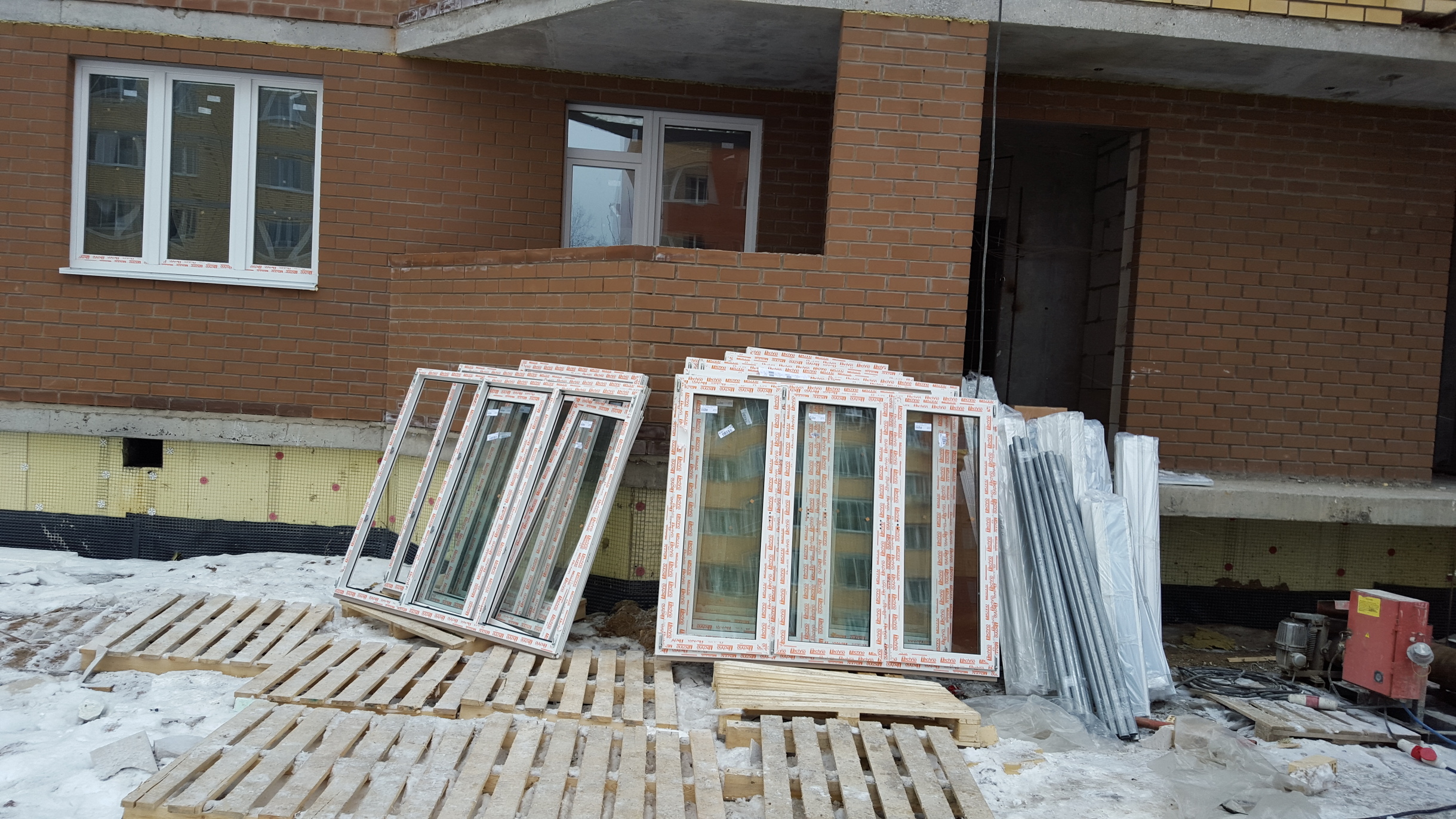

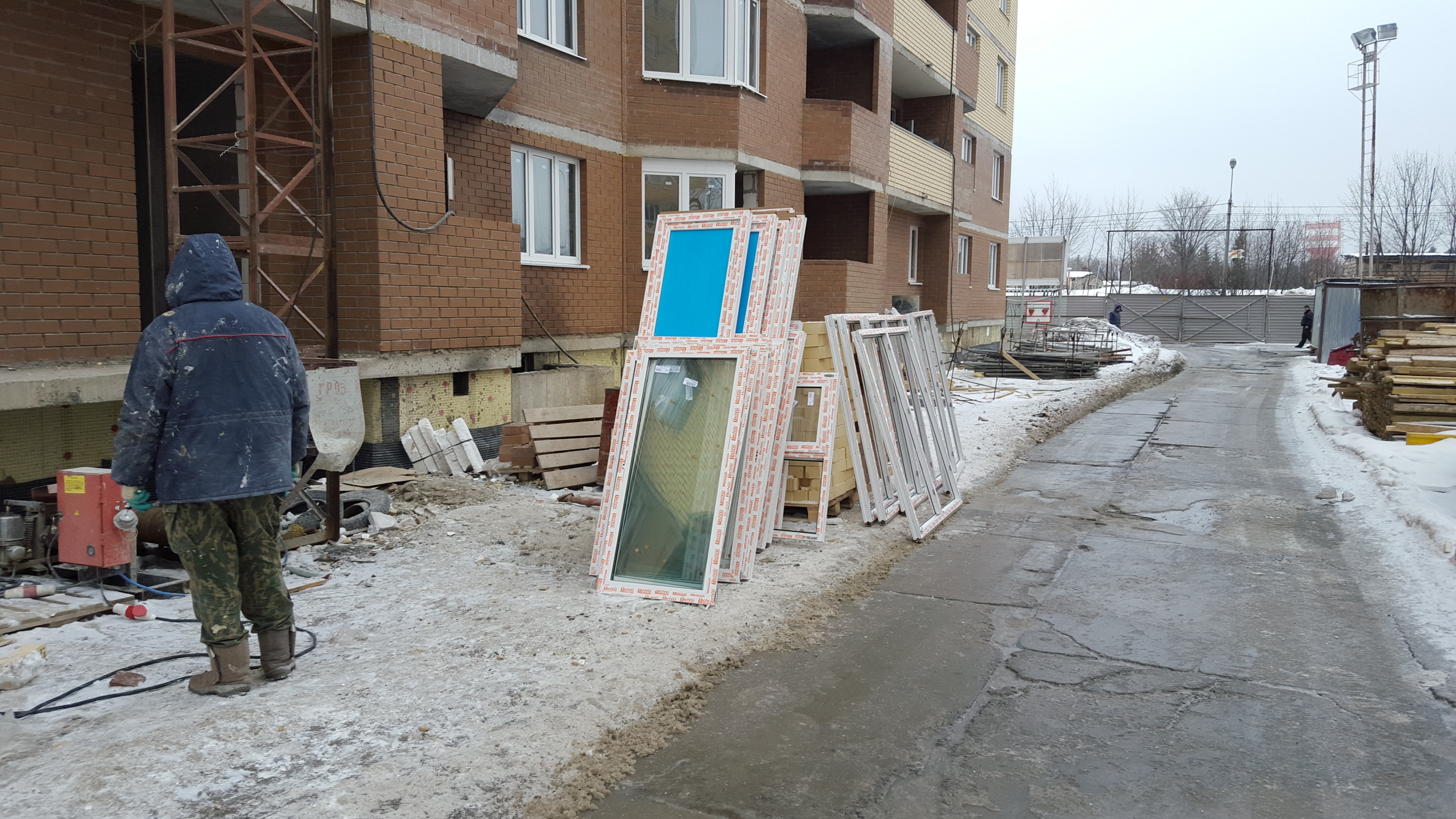

Установка оконных конструкций секции №4 - № 6 – 75 %
Ведутся работы по остеклению секций № 4- № 6
Выполнены работы по установке оконных конструкций на секции № 5.

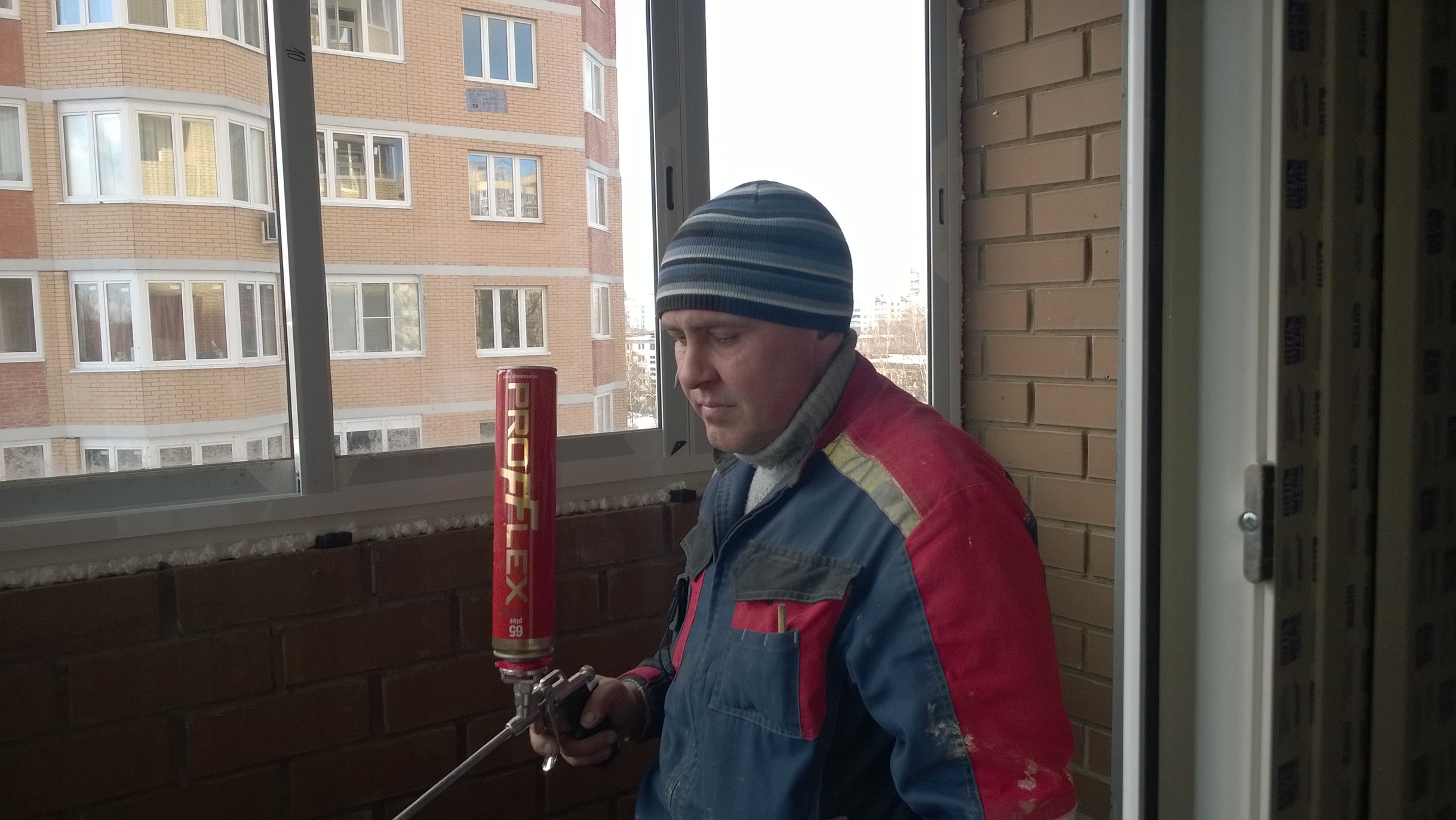

Приступили к работам по витражному остеклению лоджий в квартирах верхних этажей по секциям № 1 и № 2.
Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
[CENTER]Устройство остекления лоджий[/CENTER]
Установка оконных конструкций секция №1 – № 3----- 80 %
[CENTER]Отделочные работы[/CENTER]

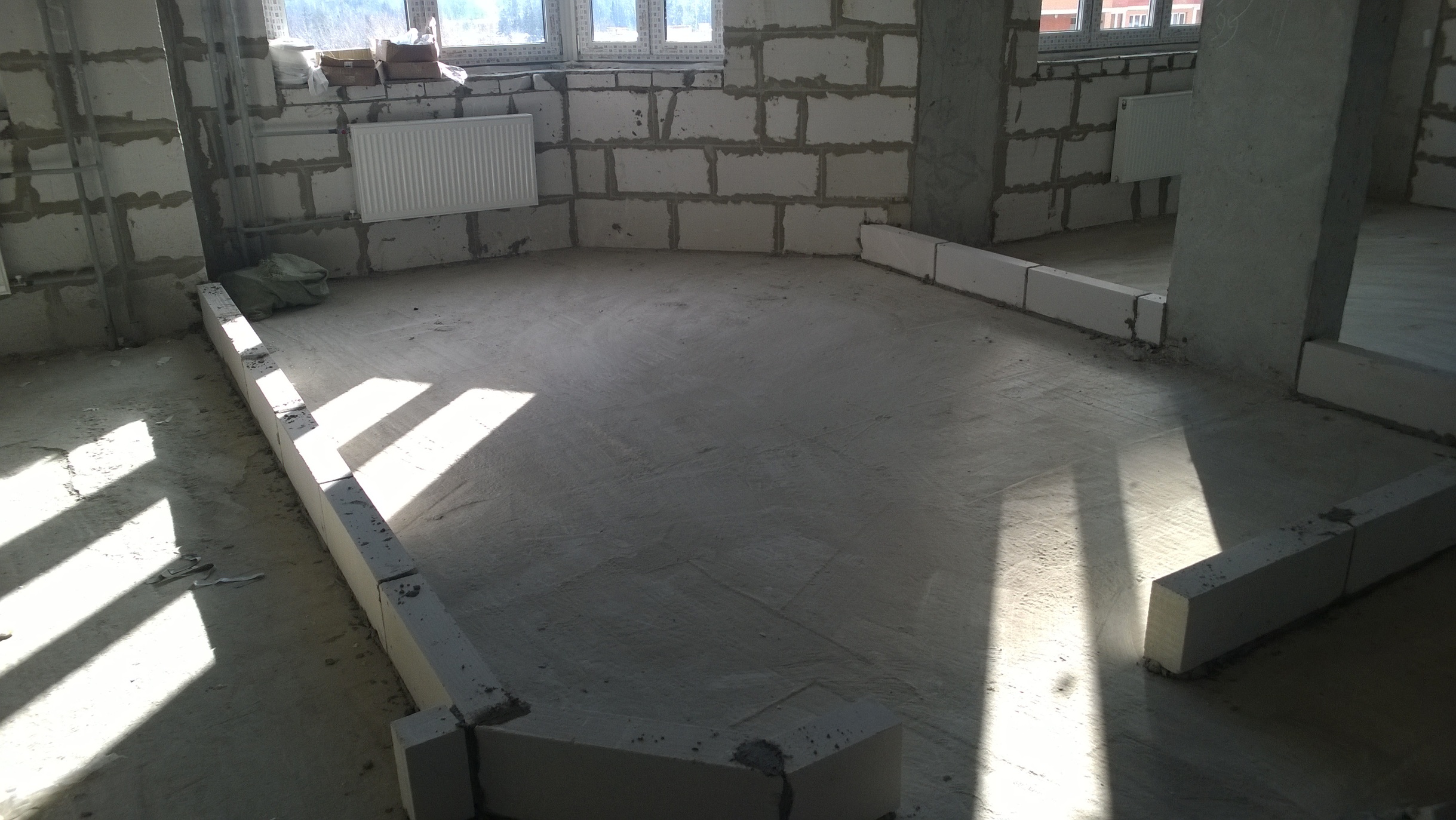

Устройство полов – 40 %

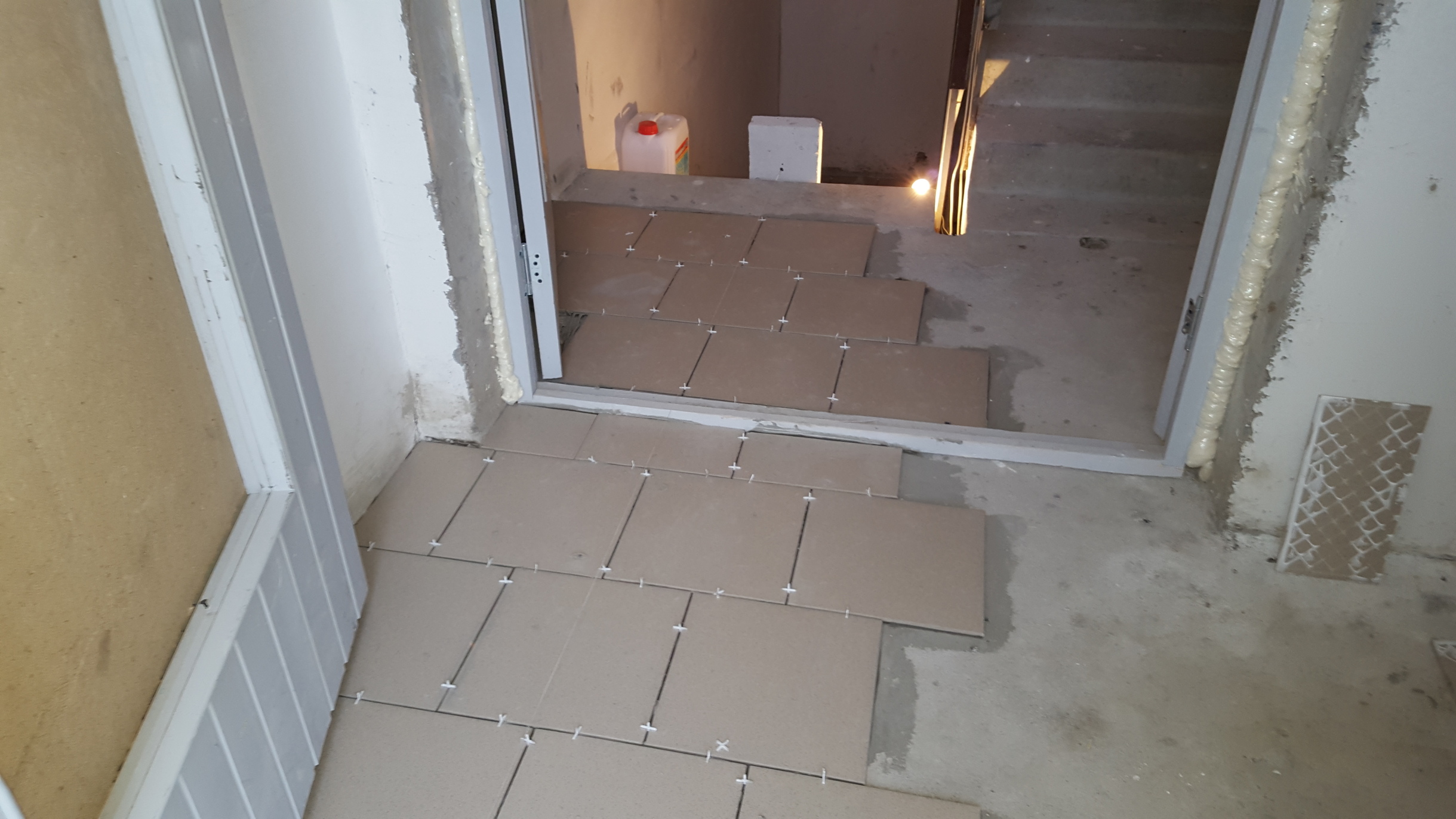

Выполнены работы по устройству полов из плитки на секциях № 1 и № 2
Ведутся работы по устройству полов из плитки на секции № 3
Ведутся работы по устройству полов из плитки на секции № 3

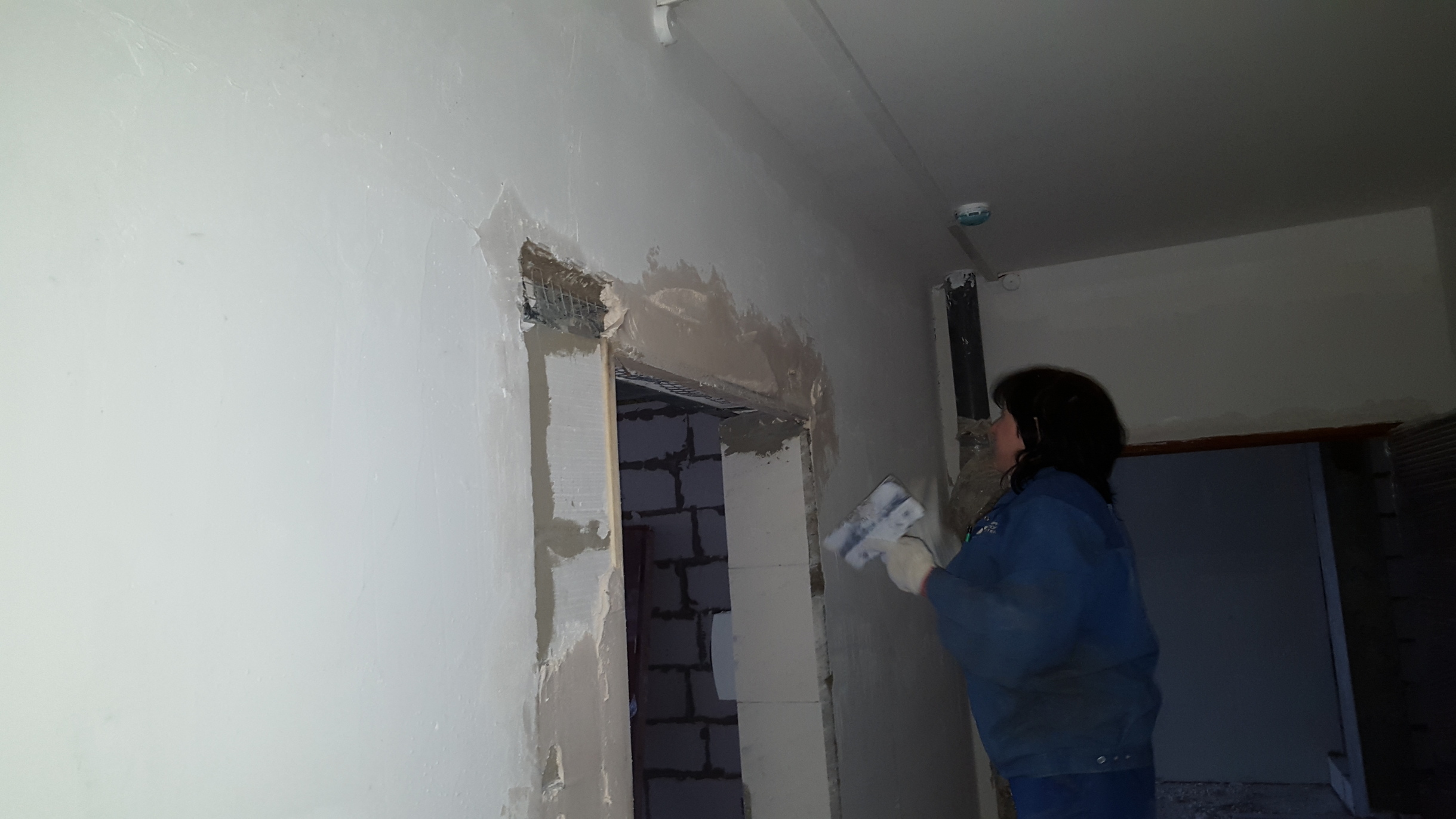

Подготовка стен и потолков под окраску – 40 %
Ведутся работы по подготовке стен и потолков на секциях № 1 и № 2

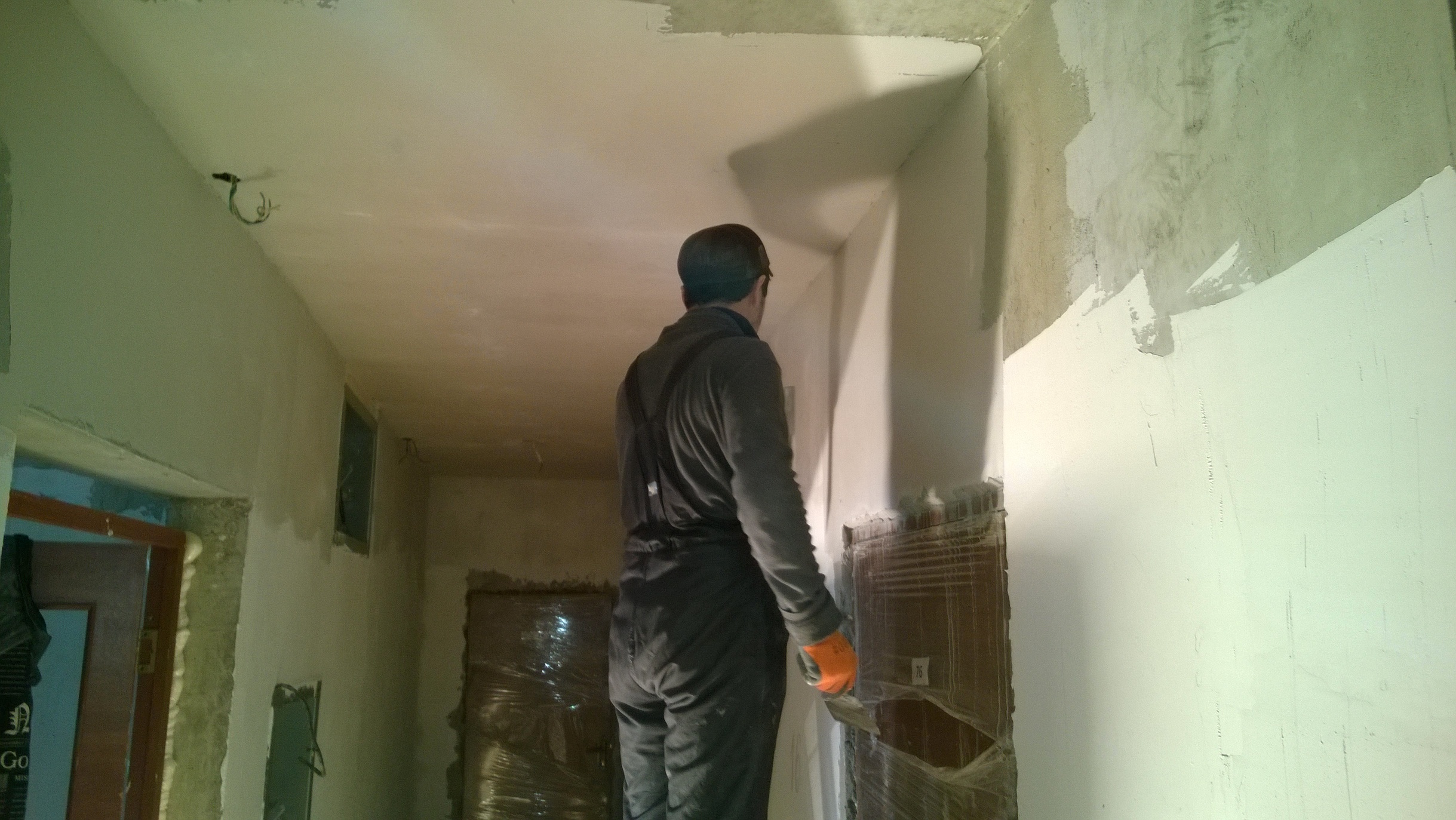

Ведутся работы по подготовке стен и потолков под покраску на секции № 3
Установка дверной столярки- 60 %
Выполнены работы в полном объеме на секциях № 1, № 2 и № 3
[CENTER]Инженерные системы[/CENTER]

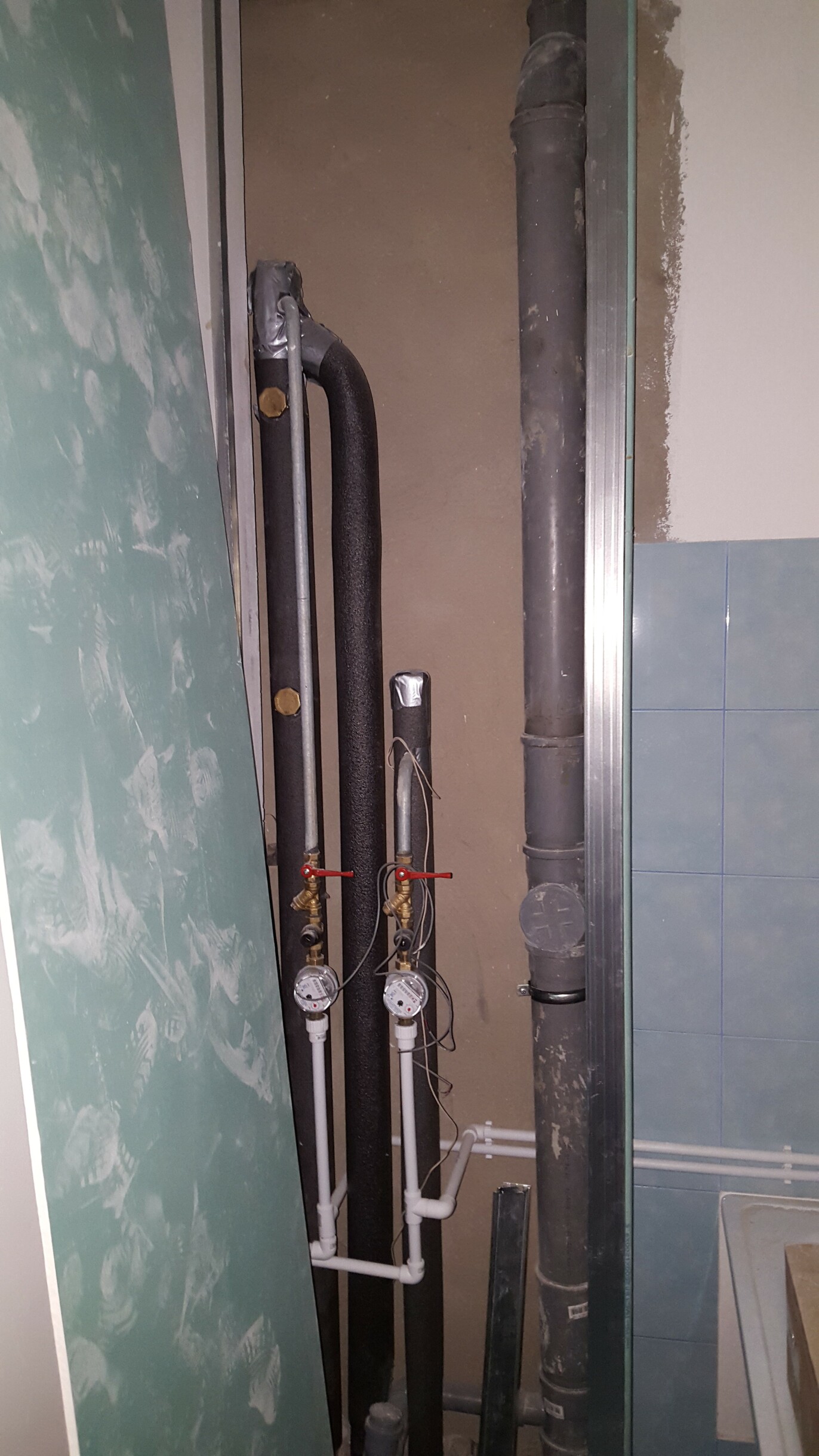

Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%

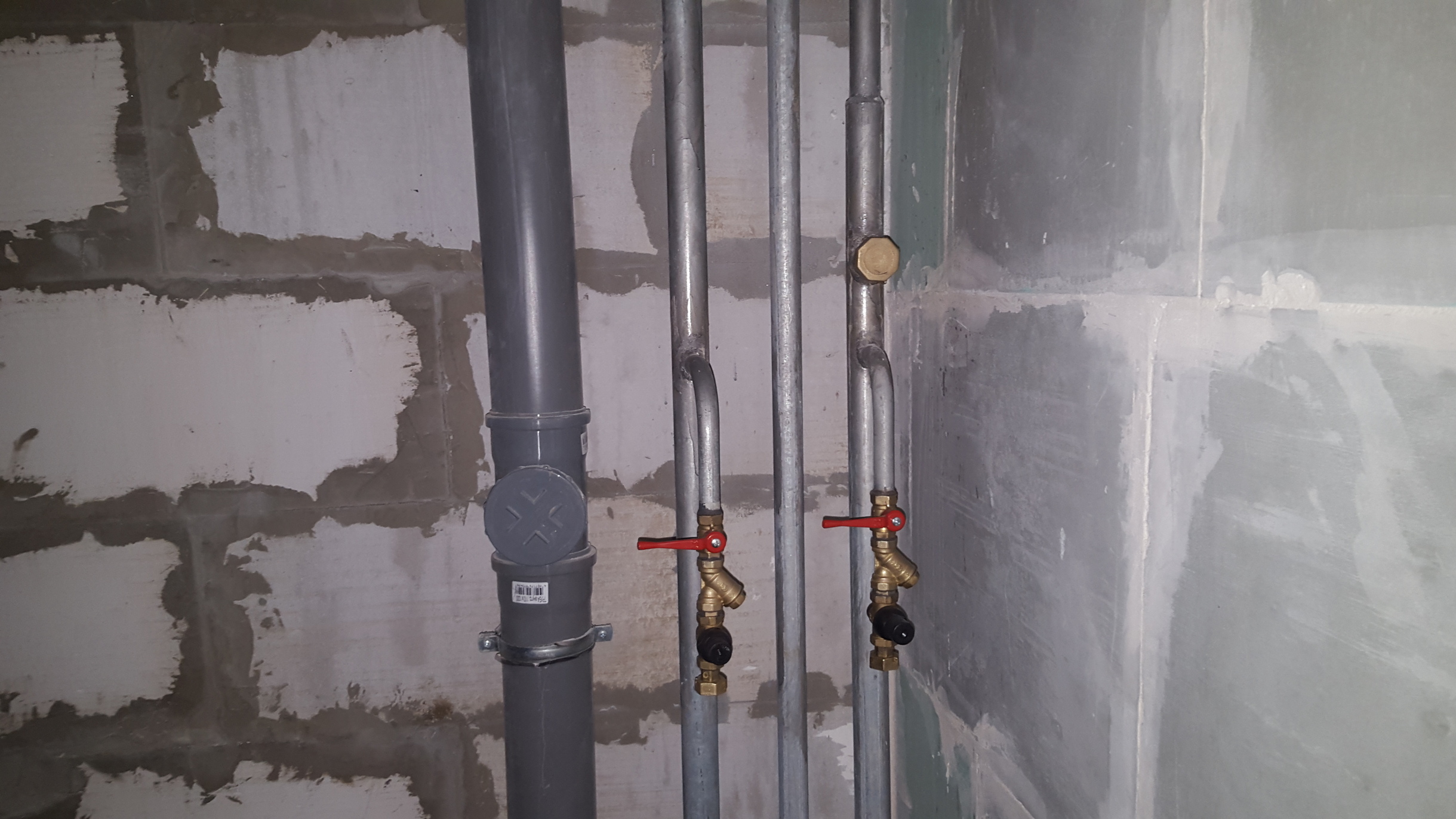

Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %

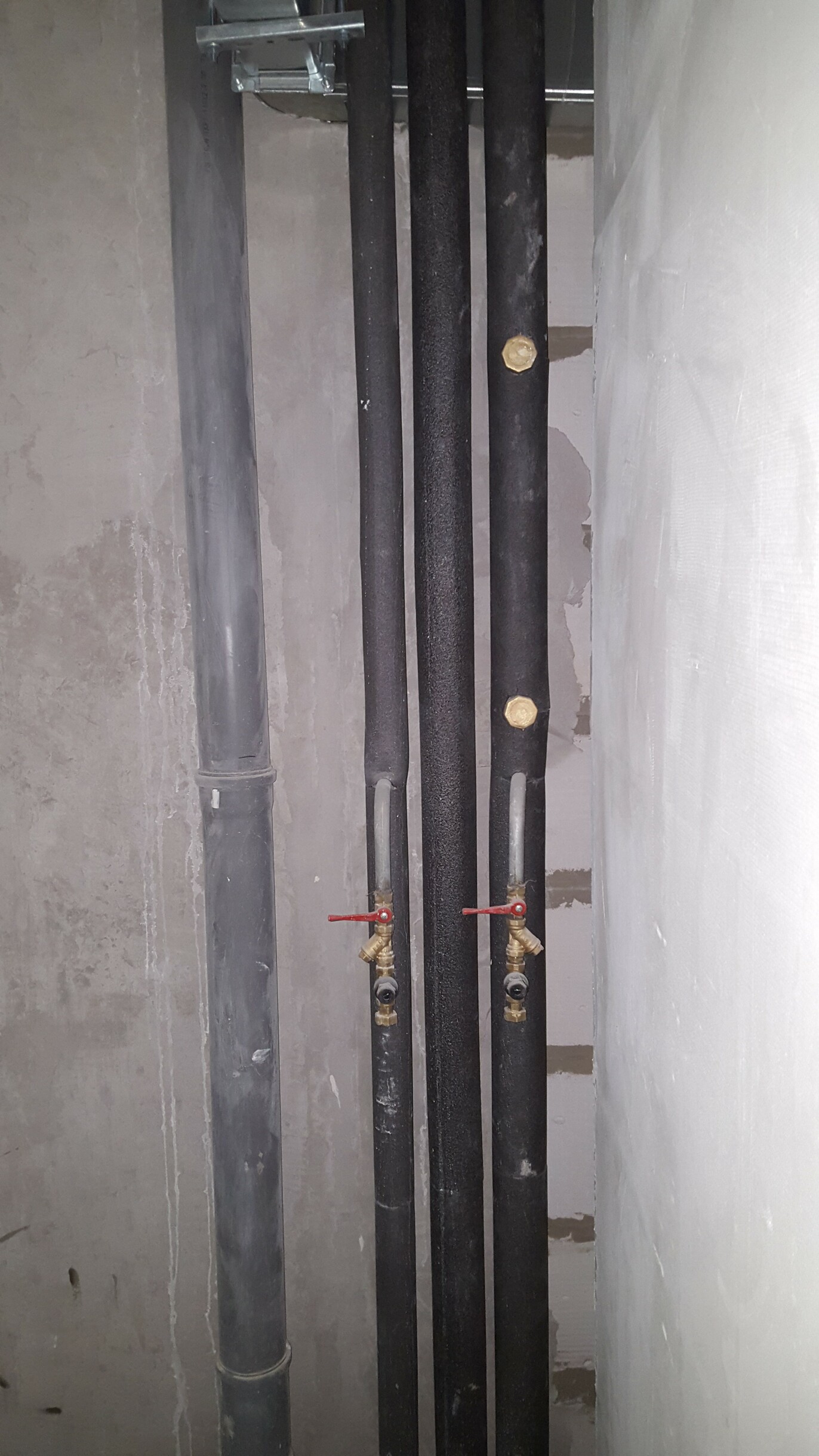

Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%

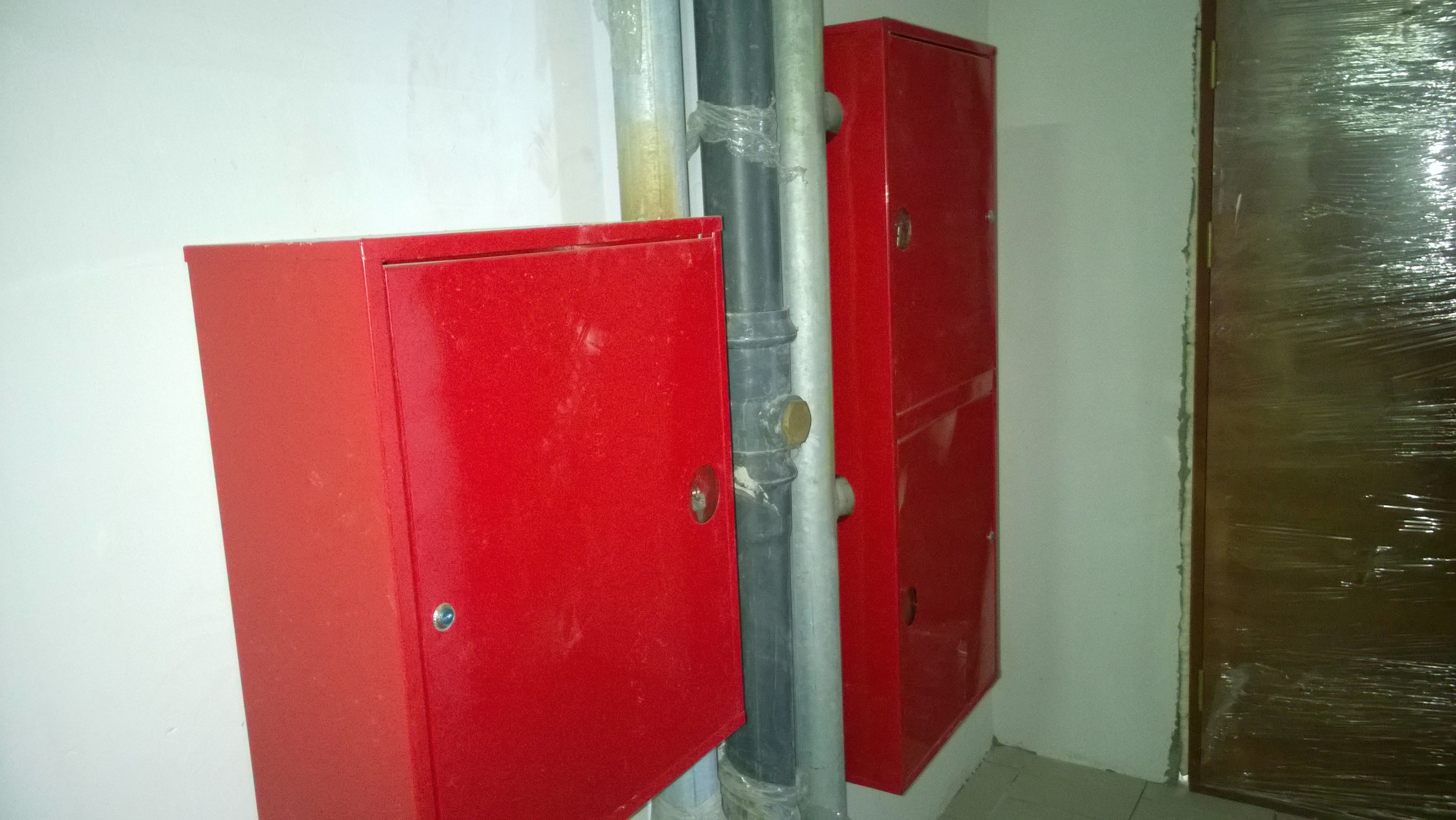

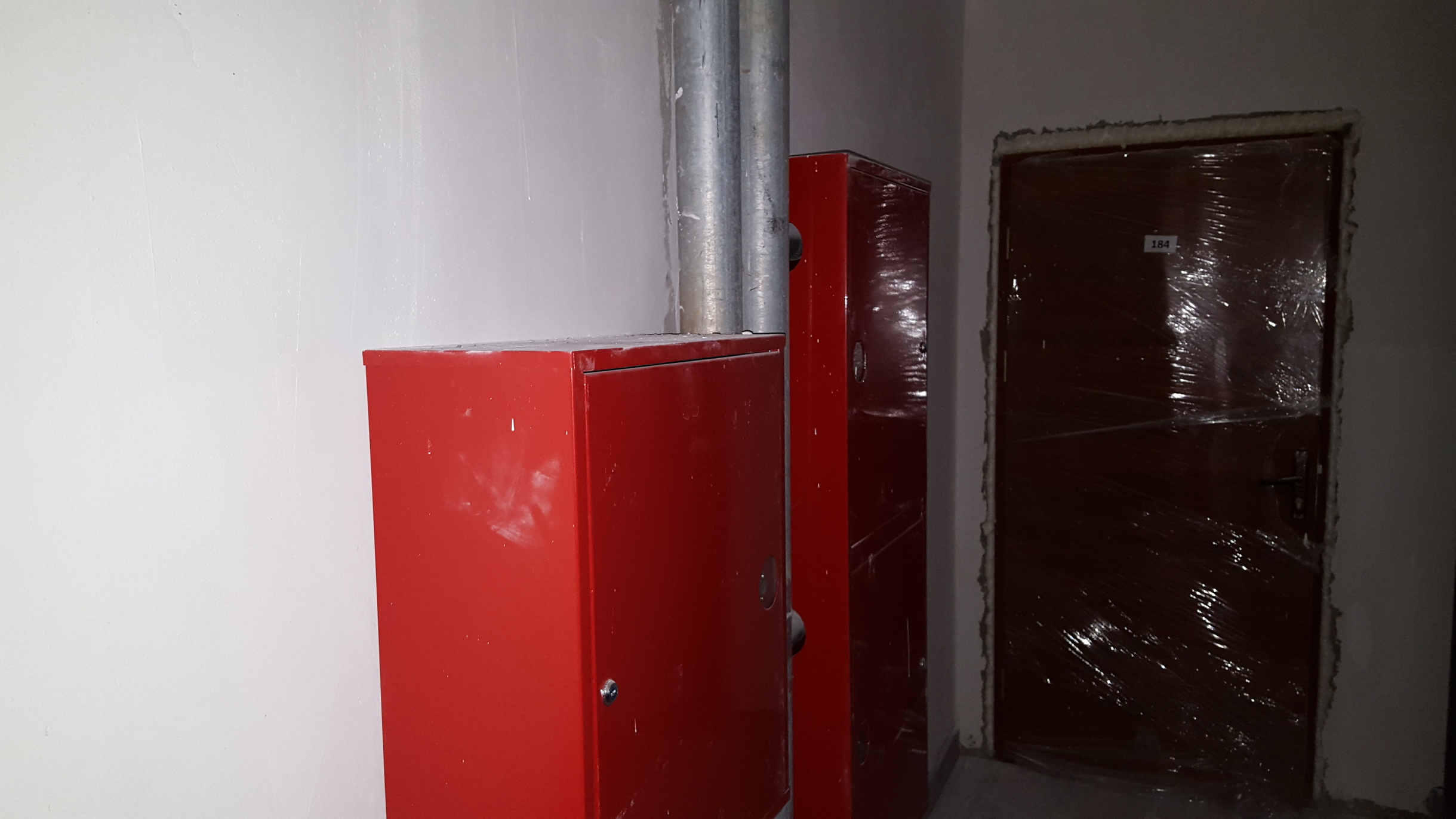

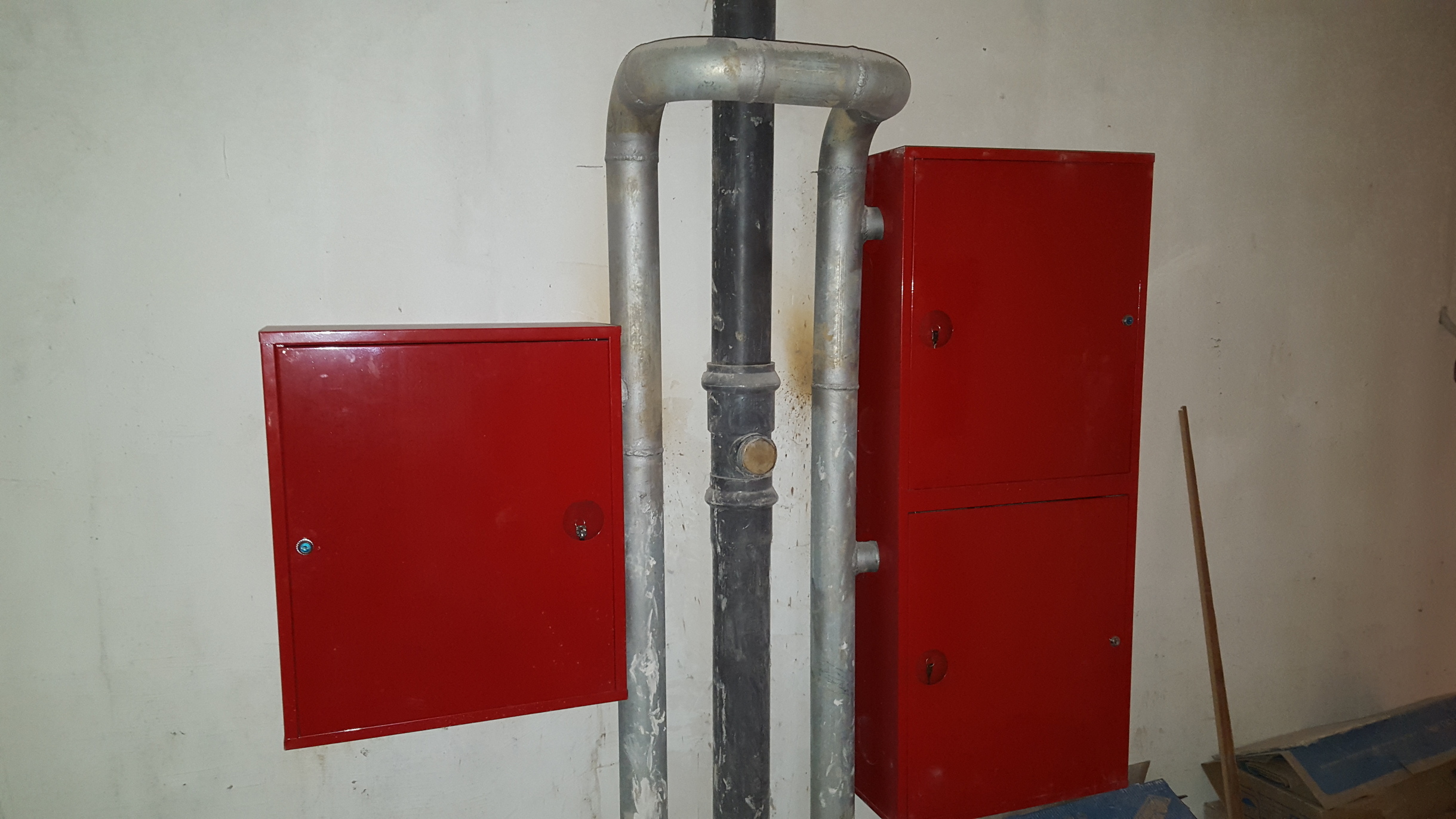

Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3
Монтаж вентиляционных систем дымоудаления и притока – 90 %

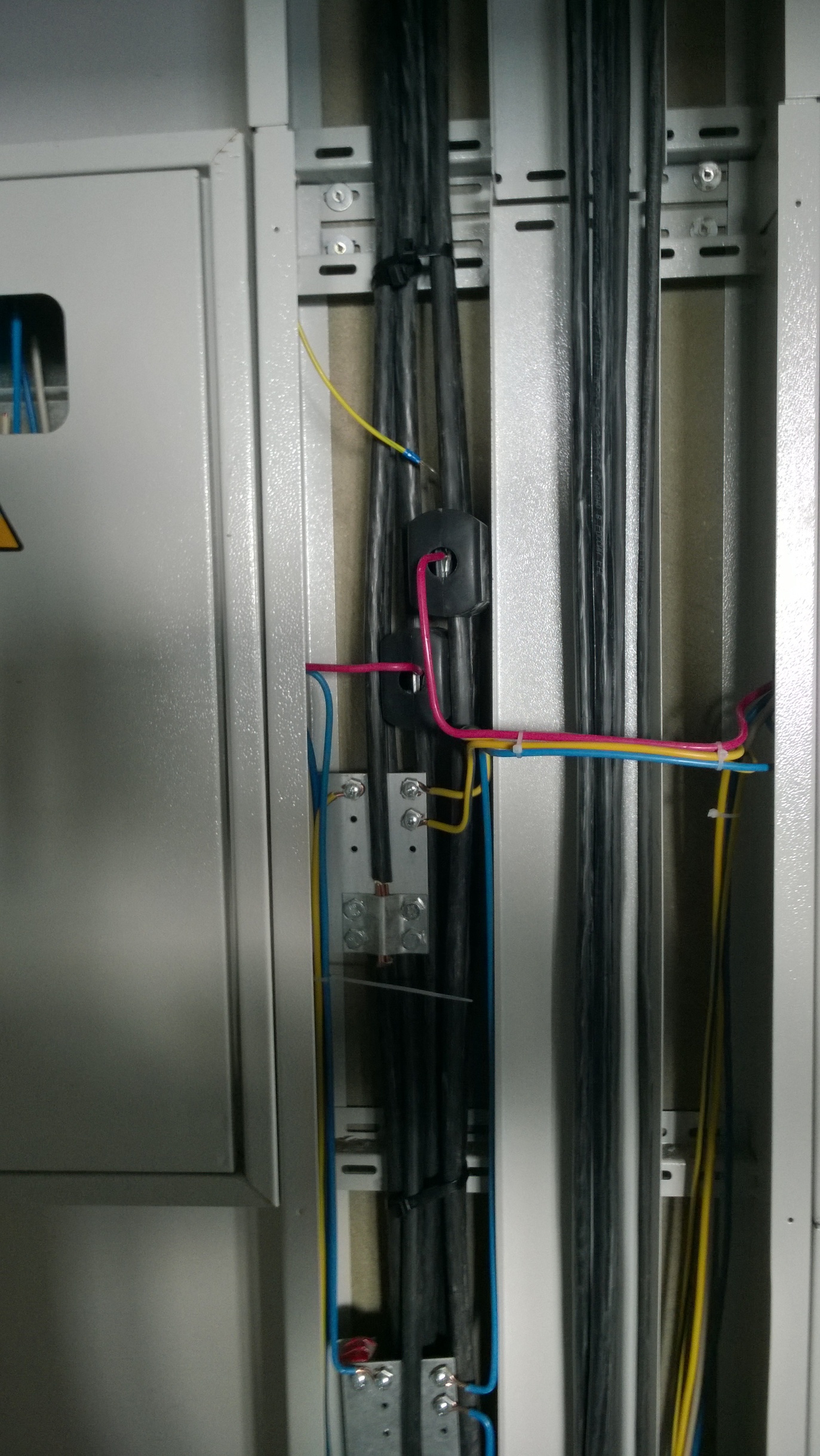

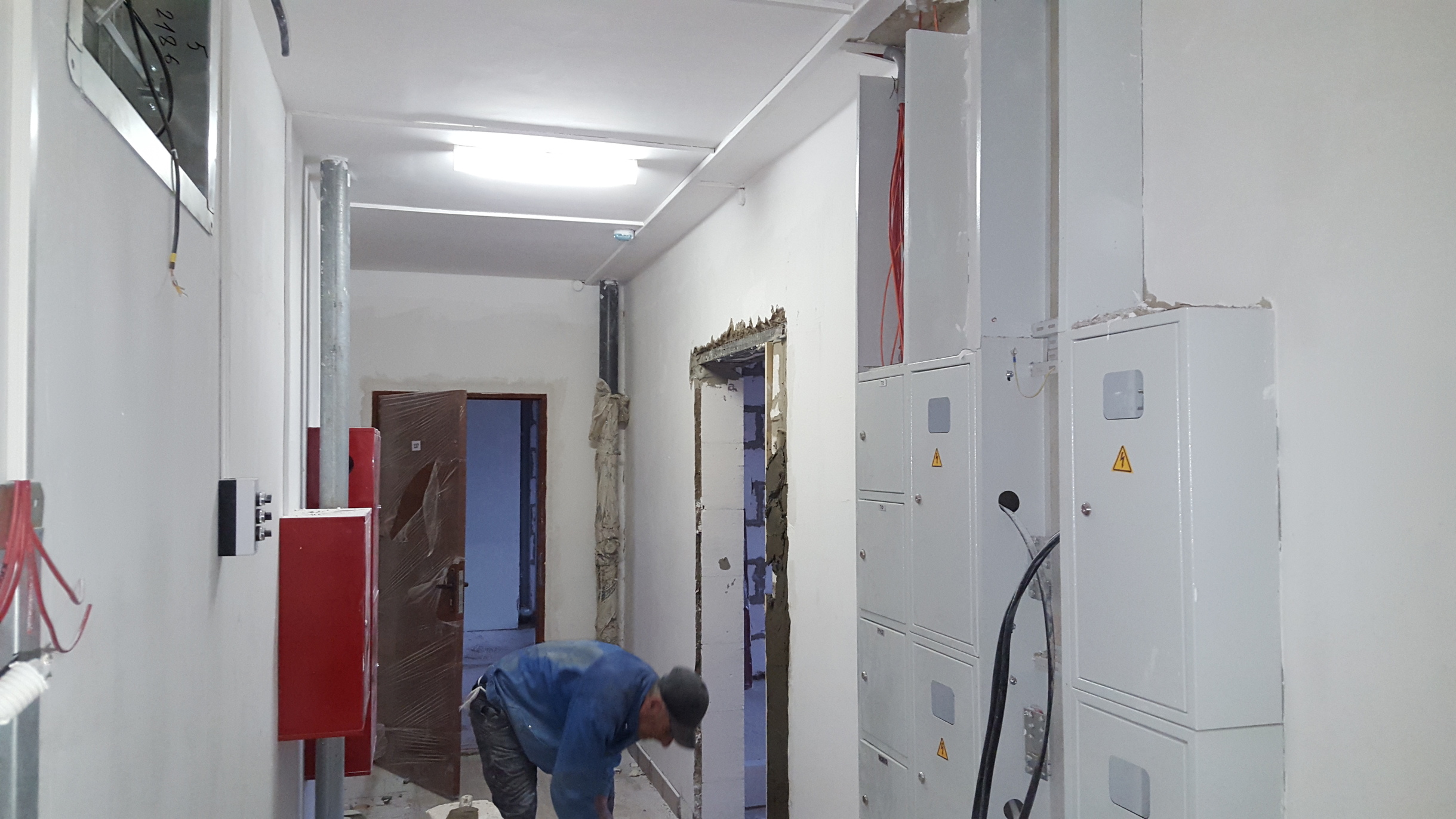

Устройство внутреннего электроснабжения ------------------------- 45 %

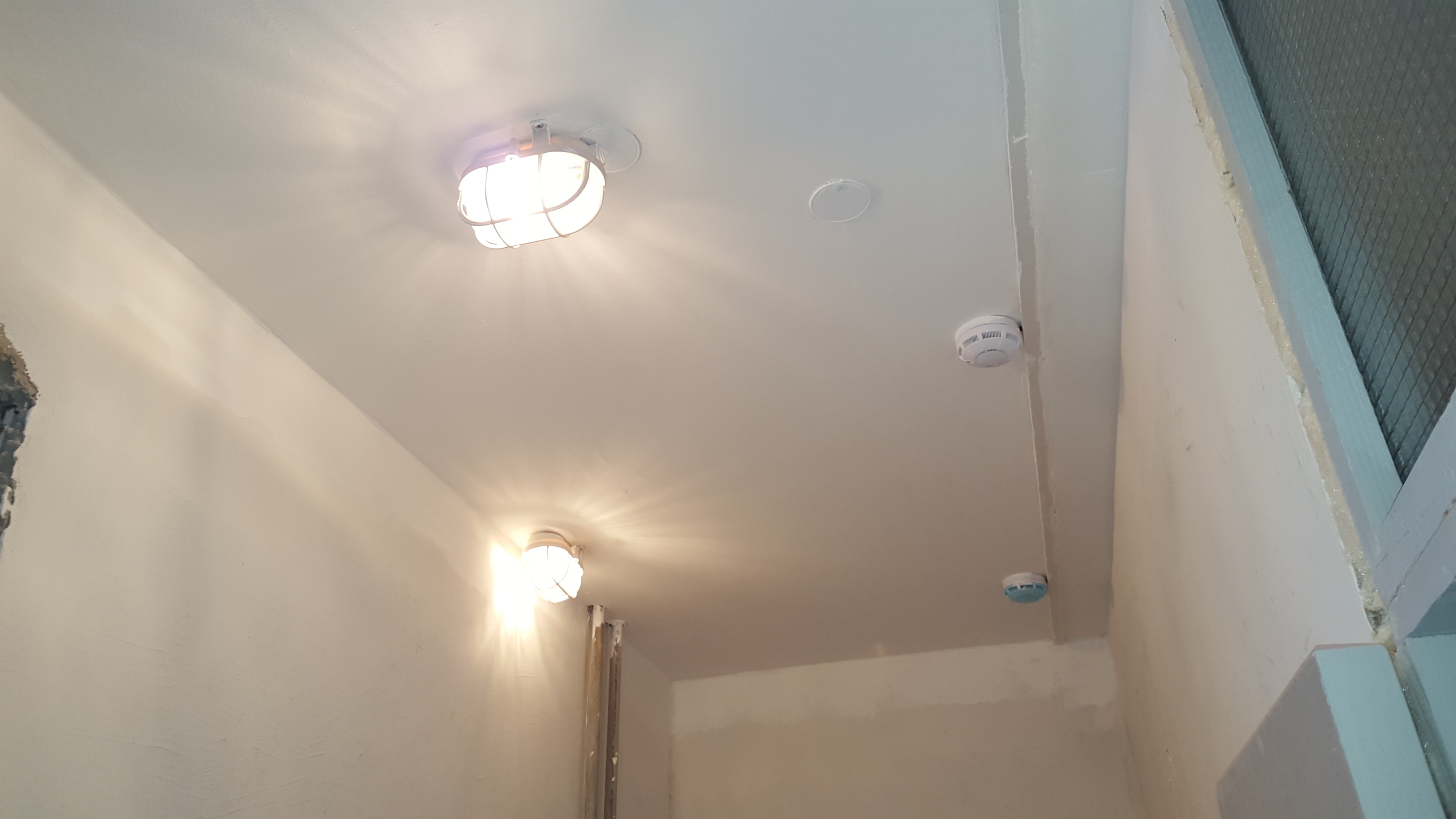

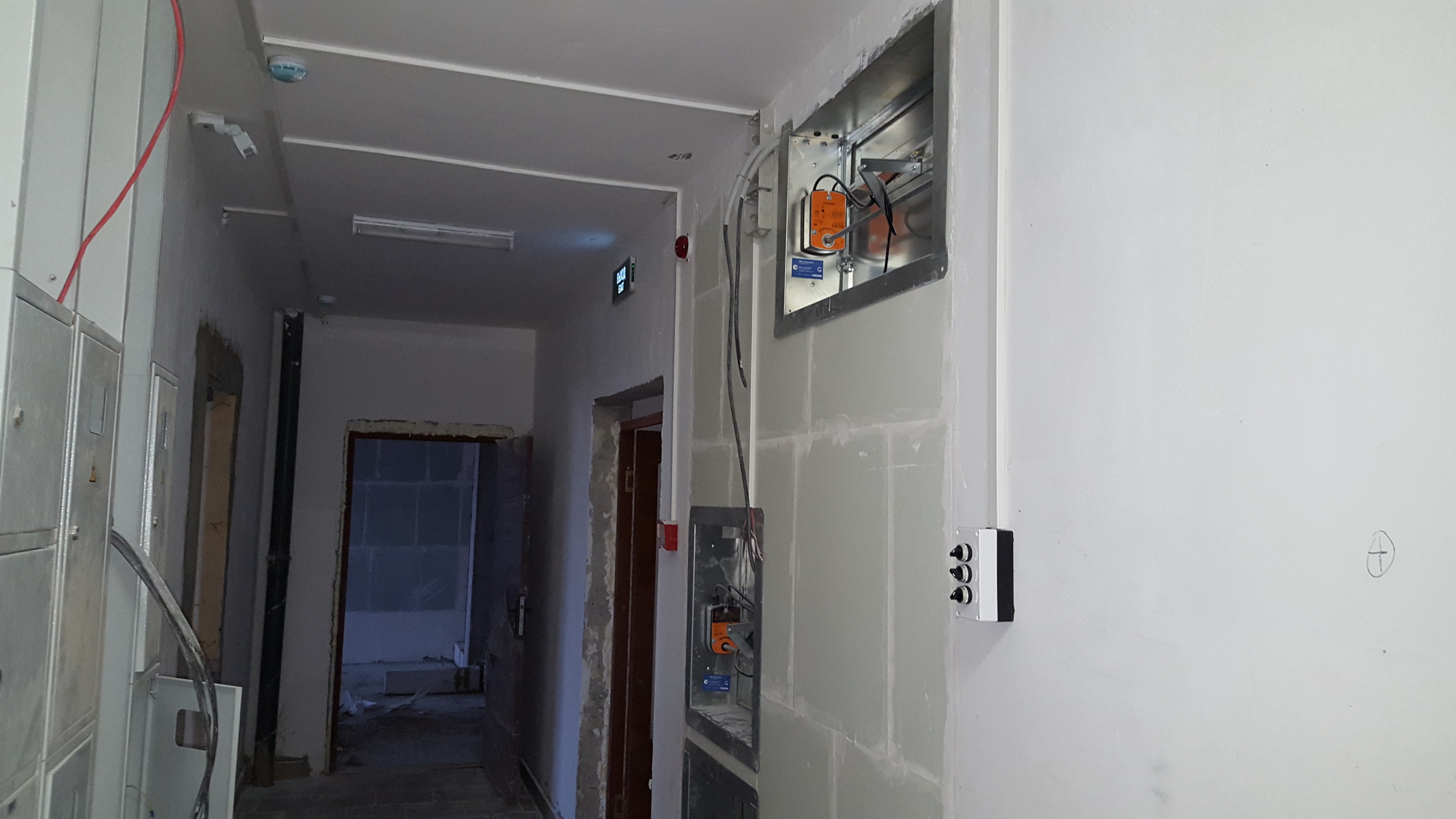

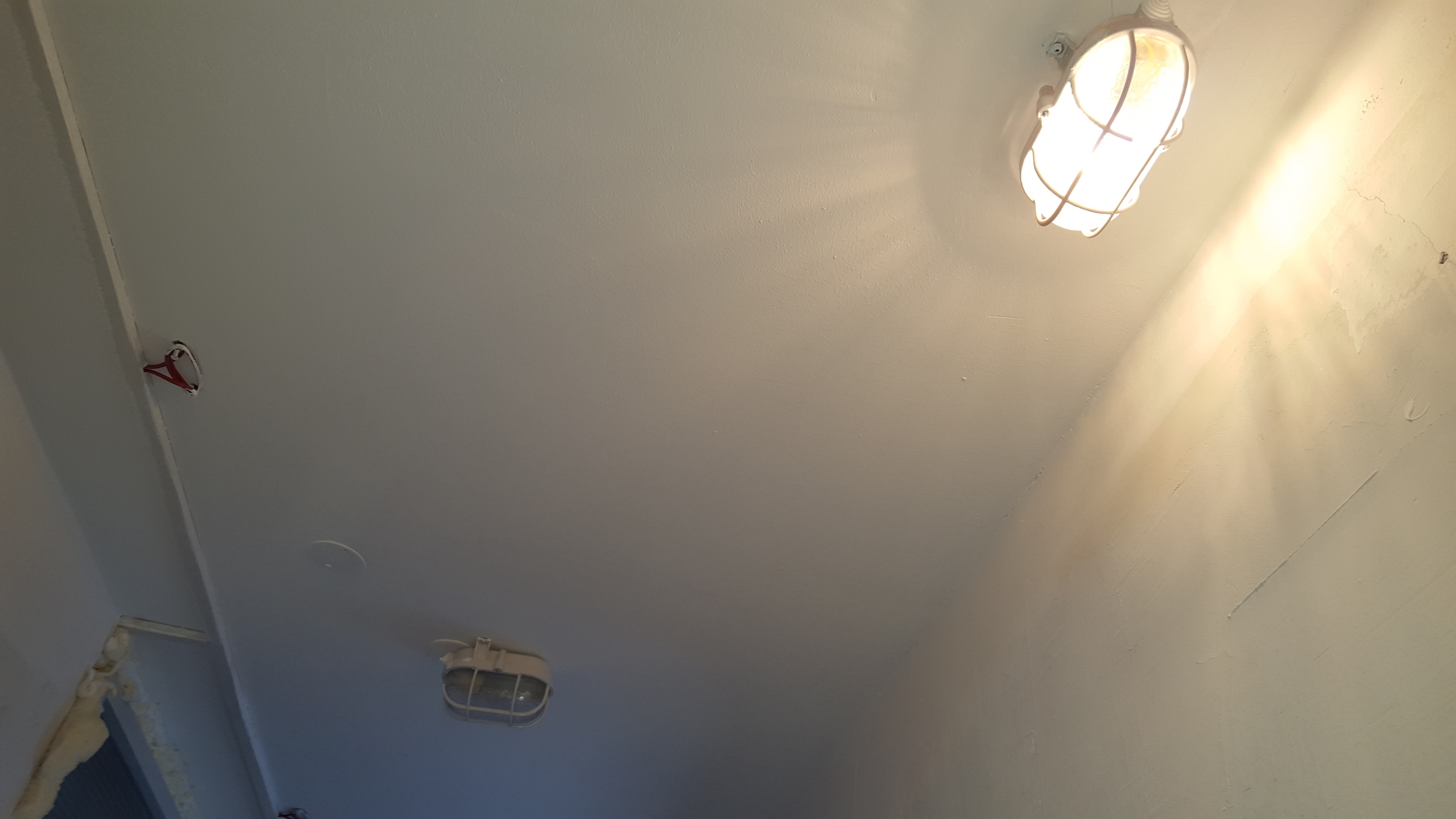

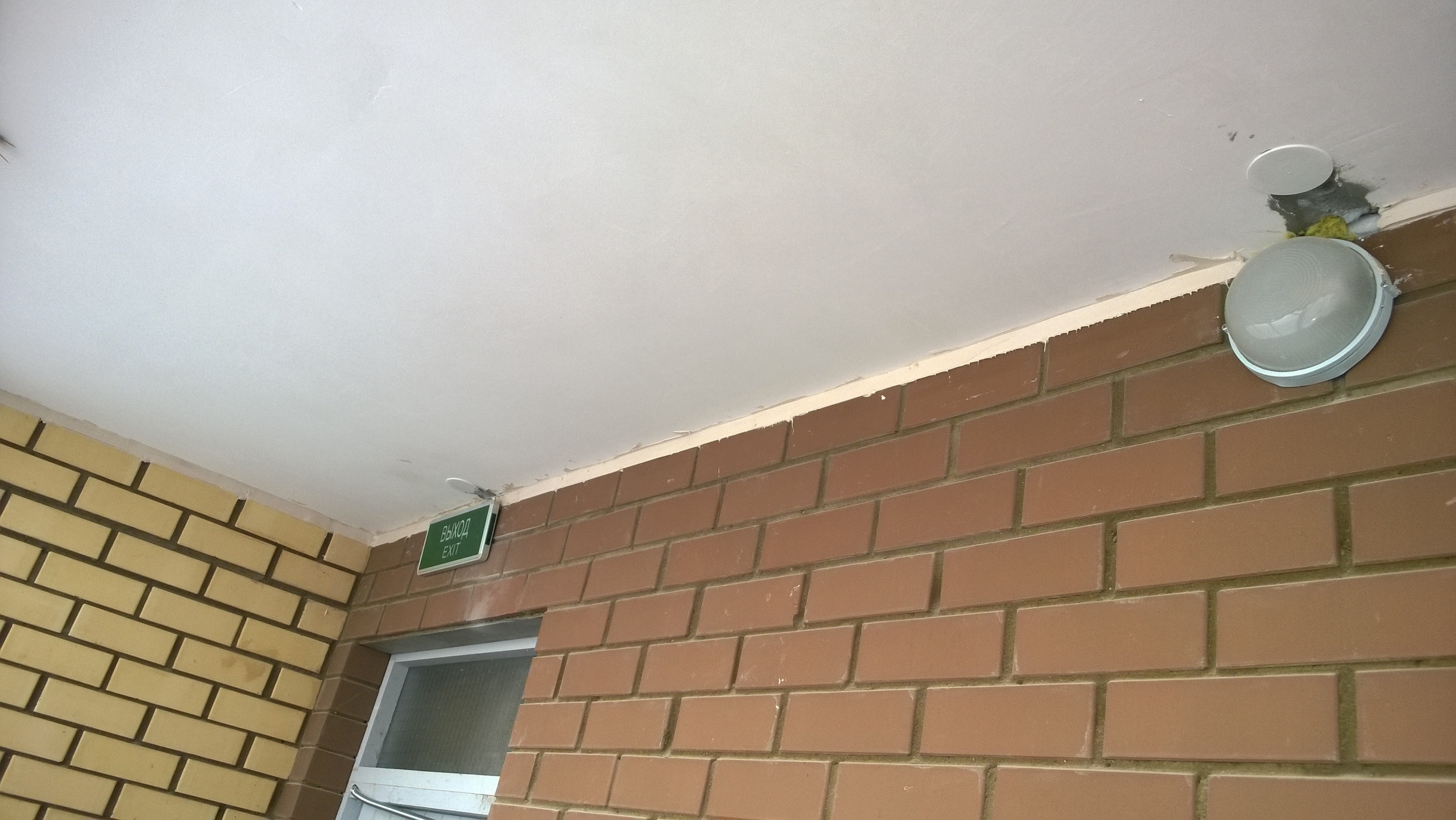

Выполнены работы по установке светильников на секции № 1
Выполнены работы по установке светильников на секции № 2
Ведутся работы по установке светильников на секции № 3
Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.

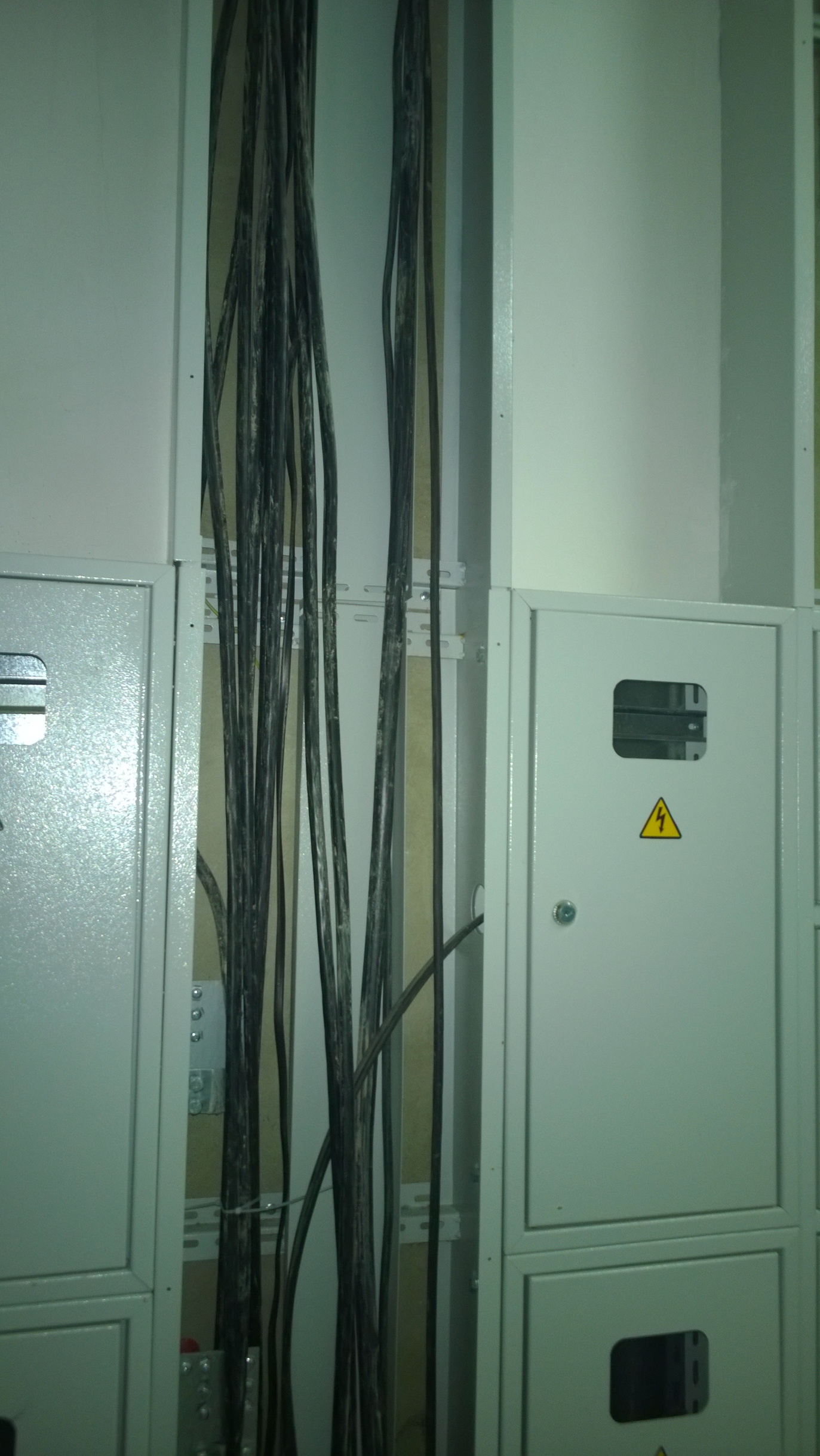

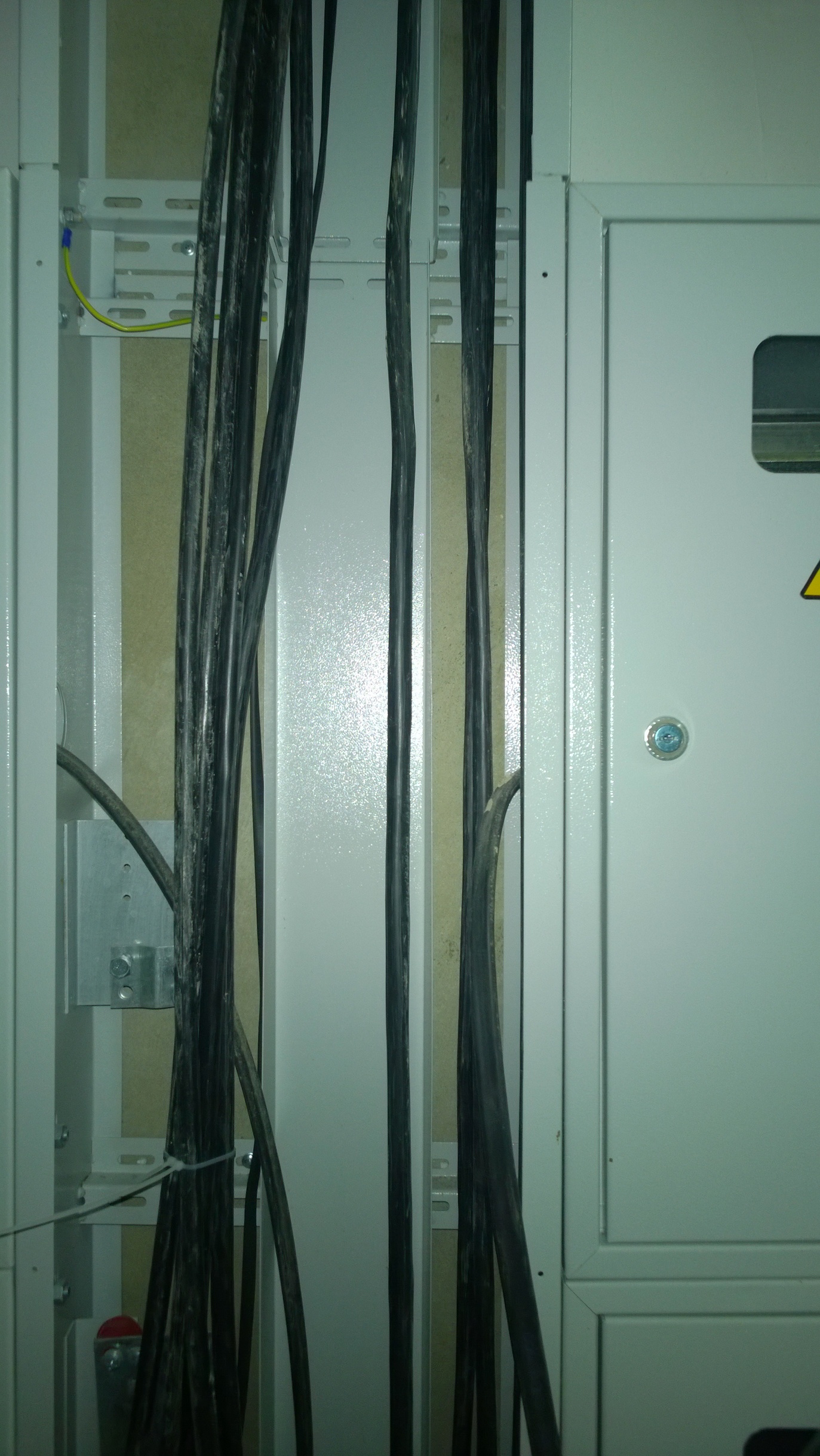

Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Начаты работы по прокладке кабельных линий по этажам на секции № 3
Ведутся работы по монтажу системы противопожарной сигнализации на секции № 1.

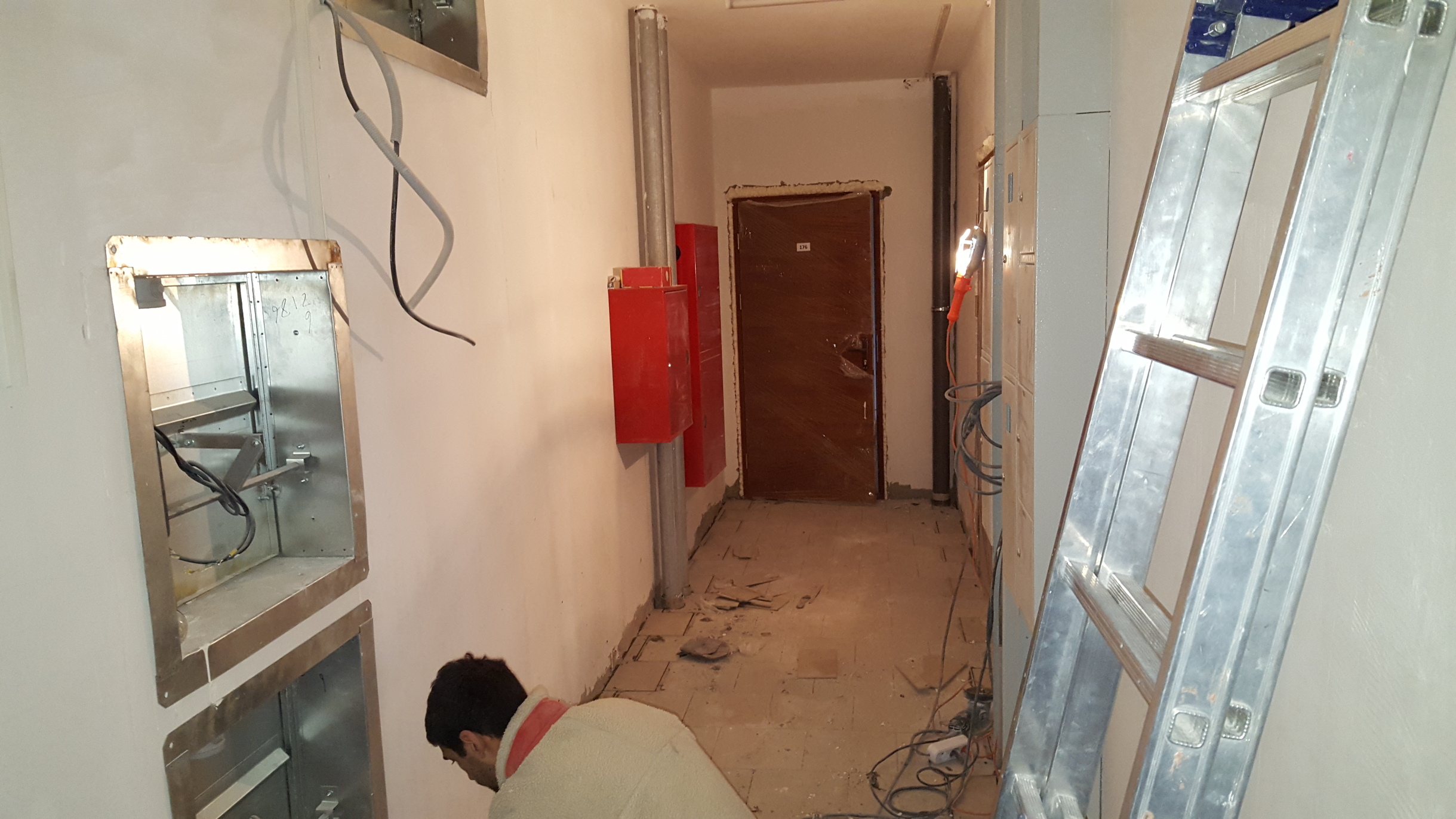

Начаты работы по монтажу системы противопожарной сигнализации на секции № 2

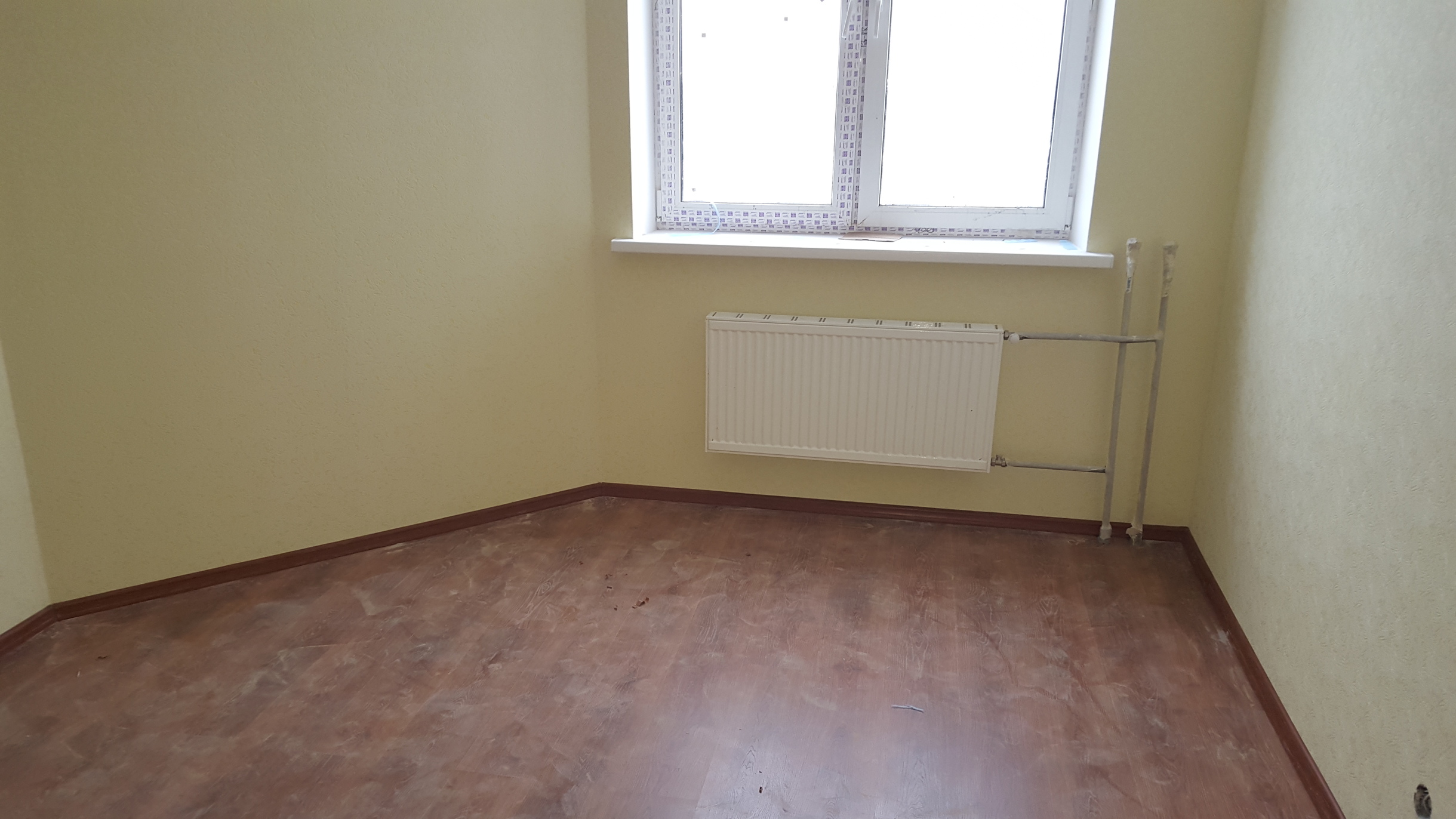

Монтаж системы отопления -------------------------------------------- 75 %
( Подано отопление на секции № 1 и № 2)
08.02 2016 подано отопление в штатном режиме на секцию № 3
[CENTER]Монтаж лифтового оборудования - 55 %[/CENTER]
Выполнены работы по монтажу лебедок на грузовых лифтах секции № 4 и № 5
Выполнены работы по установке дверей и обрамлений порталов на секциях № 1 и № 2.
Ведутся работы по установке дверей в шахтах лифтов на секции № 4, и № 5.
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.
Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
Завезены двери шахт лифтов на секцию № 6.
[CENTER]Корпус № 3[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Выполнены работы по закладке технологических проемов между секциями.
[CENTER]Отделочные работы[/CENTER]
Устройство полов – 70 %
Выполнены работы по устройству полов из плитки на секции № 2.
Ведутся работы по устройству полов из плитки на секции № 1
Подготовка стен и потолков под окраску – 65 %
Установка дверной столярки- 90 %
Ведутся работы по наклейке обоев в муниципальных квартирах.

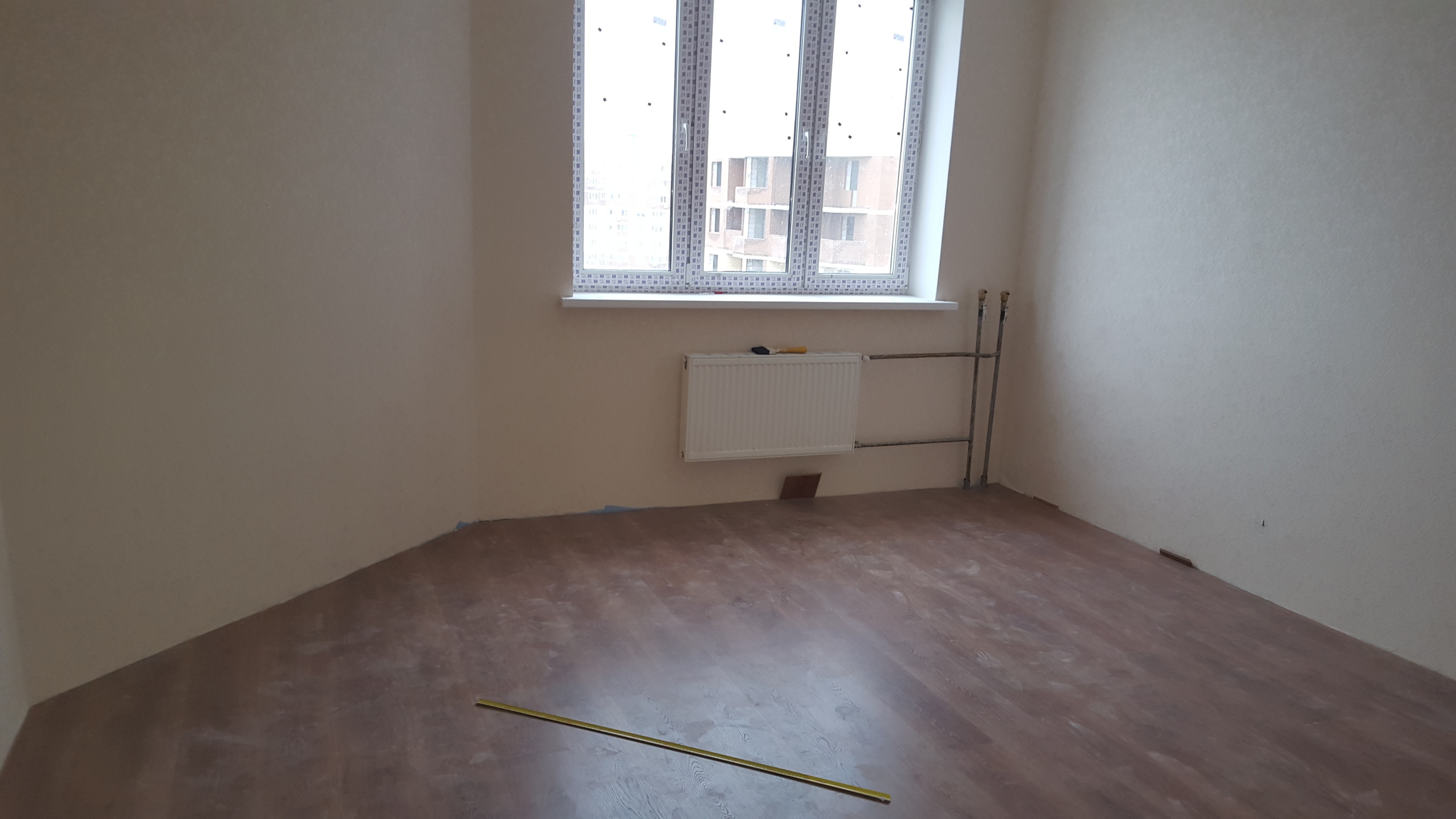

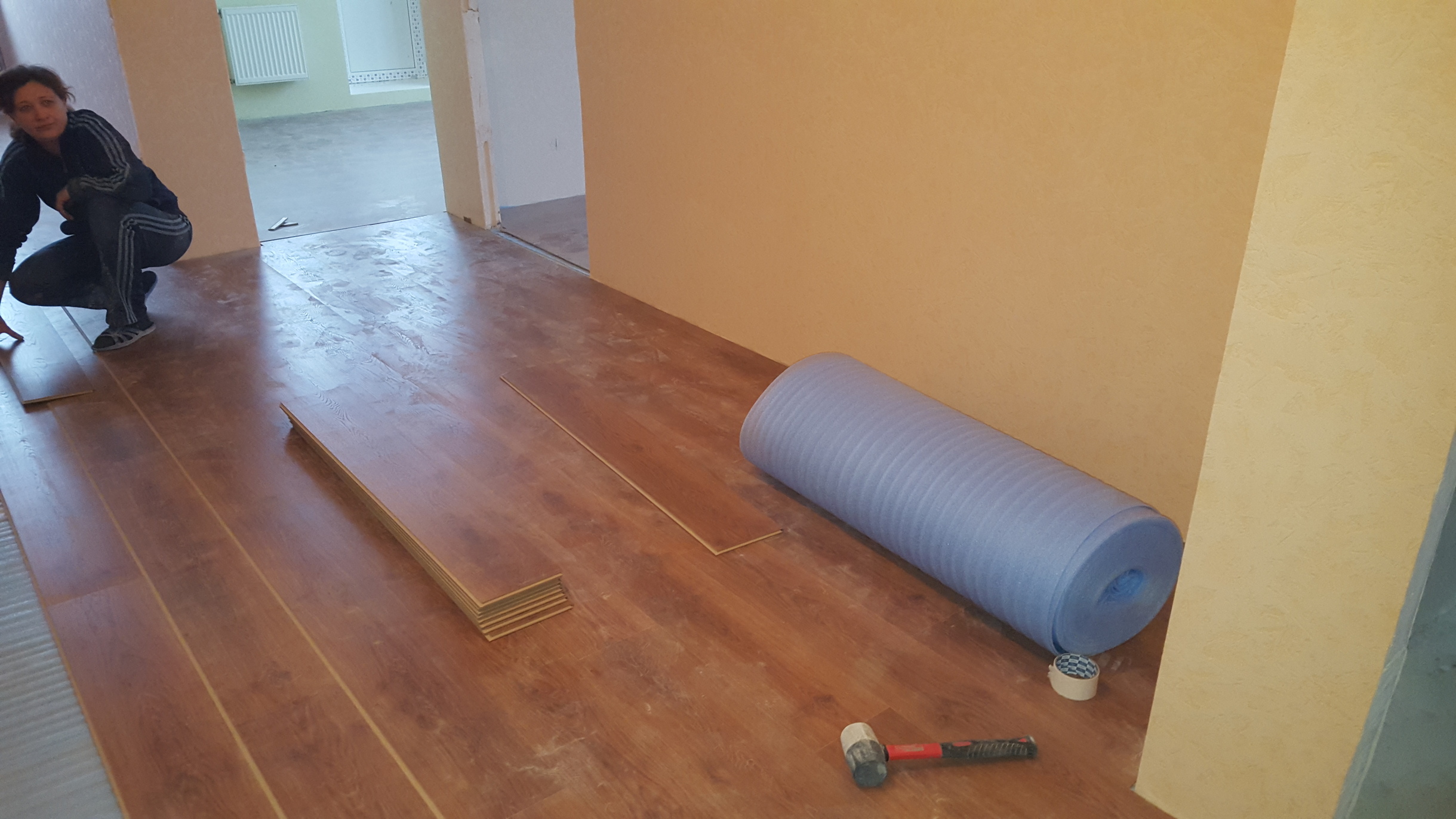

Начаты работы по устройству полов в муниципальных квартирах из ламината
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 .
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения ------------------------- 82 %
Выполнены работы по монтажу системы освещения- 100 %
Выполнен монтаж системы учета электроэнергии, ведутся пусконаладочные работы.
Ведутся работы по монтажу пожарной сигнализации – 70 %
Выполнены работы по монтажу кабельных линий системы телевидения и домофонной связи.
Осуществлен запуск системы отопления в штатном режиме.
[CENTER] [/CENTER]
[CENTER]Монтаж лифтового оборудования - 95 %[/CENTER]

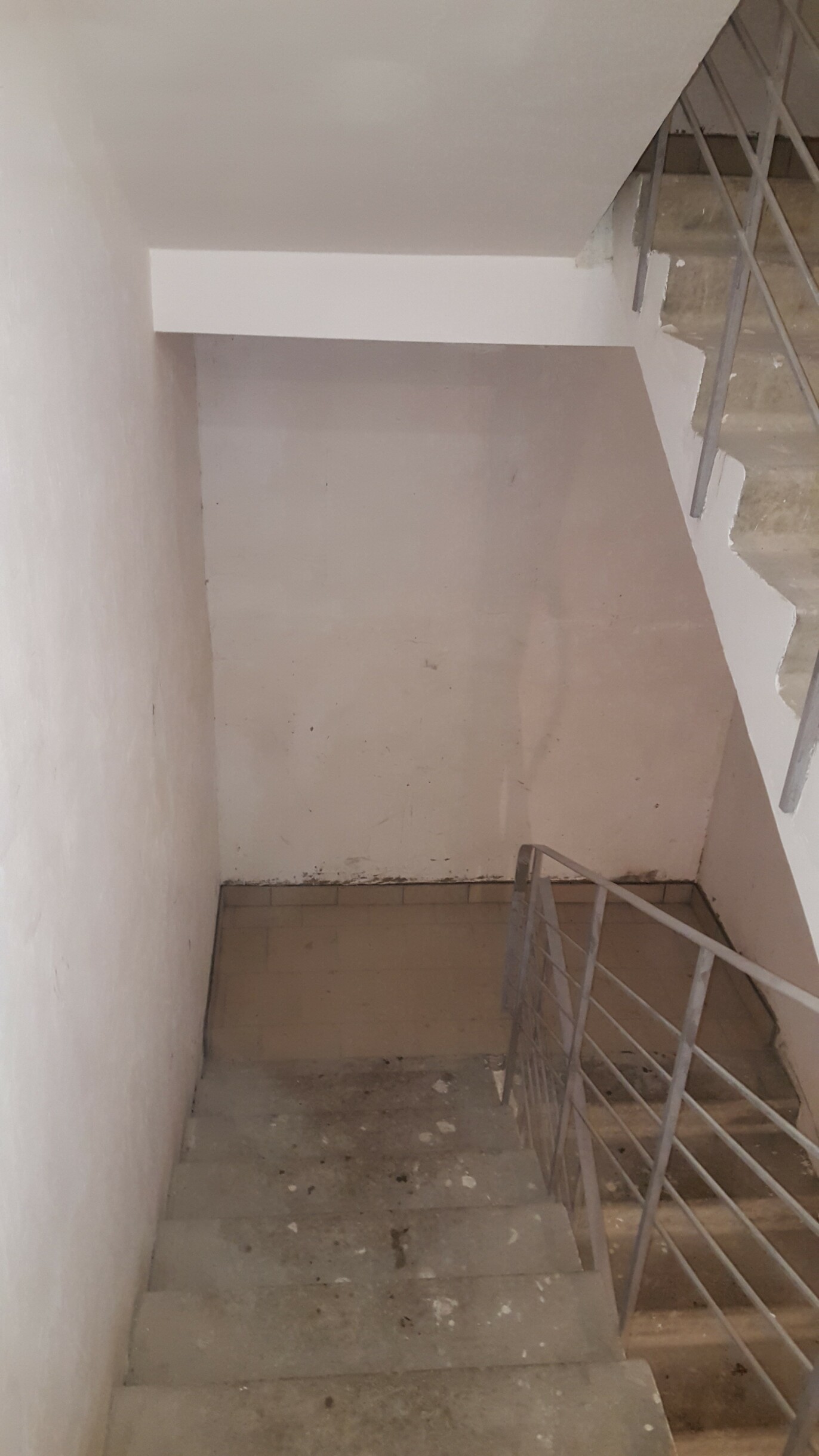

Ведутся работы по отделке лифтовых шахт.

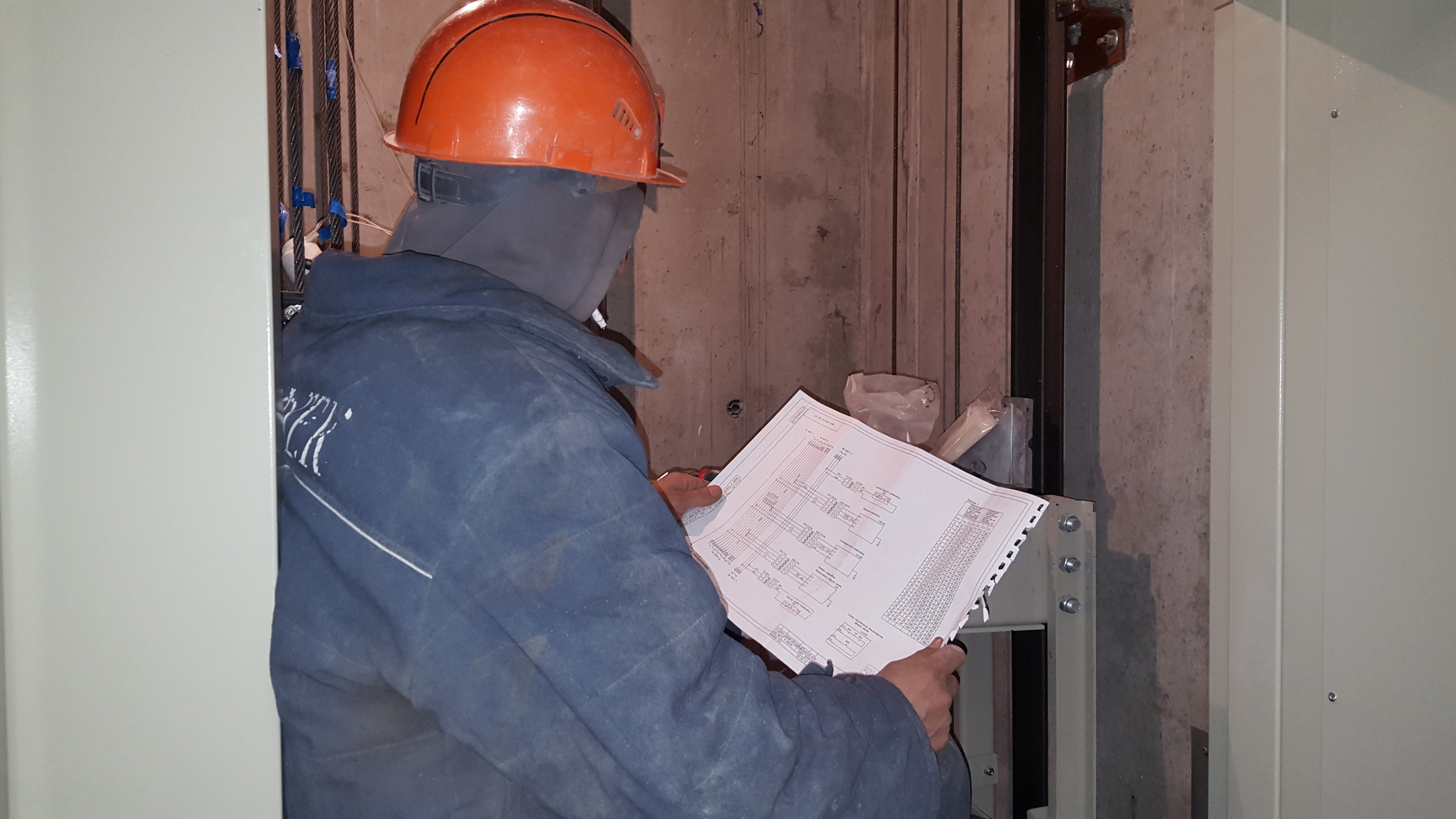

Приступили к пусконаладочным работам по лифтовому оборудованию
Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.

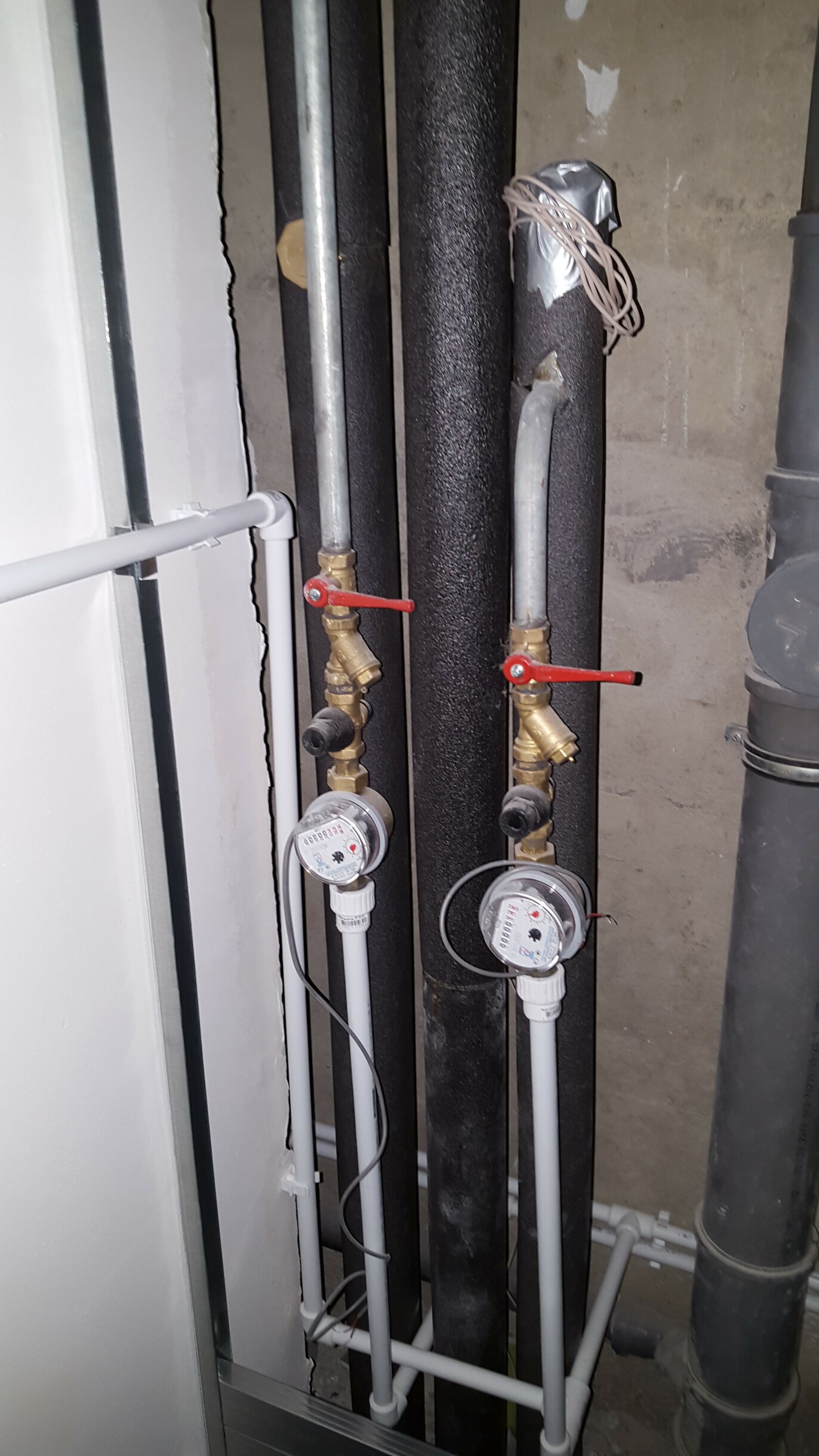

Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме, для технических нужд и испытания систем.
[CENTER]Корпус № 4[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
3. Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Выполнены работы по установке оконных конструкций -------- 100 %
Устройство остекления лоджий------------------------------------------- 80 %.
Ведутся работы по остеклению лоджий
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству маячных рядов 11-й – 17-й этажи
[CENTER]Отделочные работы[/CENTER]
Устройство полов – 40 %
Ведутся работы по устройству полов из керамической плитки
Подготовка стен и потолков под окраску – 45 %
Ведутся работы по штукатурке стен на 14-17 этажах .
Ведутся работы по отделке стен и потолков в машинных отделениях лифтов
Установка дверной столярки- 90 %
Выполнены работы по установке входных дверей в квартиры на обеих секциях и дверных блоков в местах общего пользования по секции № 2 и № 1
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 80 %
Устройство внутреннего электроснабжения ------------------------- 50 %
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Монтаж системы отопления -------------------------------------------- 100 %
Выполнены работы по обеспечению теплового контура, для осуществления запуска отопления в штатном режиме 12.02.16
Осуществлен запуск тепла на узел учета.
15.02.16- осуществлен запуск системы отопления по корпусу в штатном режиме.
[/CENTER]КРАТКАЯ СПРАВКА:
[CENTER]Корпус № 2[/CENTER]
[CENTER] [/CENTER]
[CENTER]Внутренние перегородки[/CENTER]
Выполнены работы по устройству «маячных» рядов в квартирах на секции № 1 ( 17-й – 11- й эт.).
Начаты работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Приступили к работам по закладке технологических проемов между секциями № 1 и № 2; №2- № 3
[CENTER]Установка оконных конструкций[/CENTER]
Приступили к работам по витражному остеклению лоджий в квартирах верхних этажей по секциям № 1 и № 2.
Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
[CENTER]Отделочные работы[/CENTER]
Ведутся работы по подготовке стен и потолков под покраску на секции № 3
[CENTER]Инженерные системы[/CENTER]
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3 Выполнены работы по установке светильников на секции № 1
Выполнены работы по установке светильников на секции № 2
Ведутся работы по установке светильников на секции № 3
Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.
Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Начаты работы по прокладке кабельных линий по этажам на секции № 3
Начаты работы по монтажу системы противопожарной сигнализации на секции № 2
[CENTER]Монтаж лифтового оборудования - 55 %[/CENTER]
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.
Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
[CENTER]Корпус № 3[/CENTER]
[CENTER] [/CENTER]
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Выполнены работы по закладке технологических проемов между секциями.
[CENTER]Отделочные работы[/CENTER]
Ведутся работы по наклейке обоев в муниципальных квартирах.
Начаты работы по устройству полов в муниципальных квартирах из ламината
[CENTER]Инженерные системы[/CENTER]
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 .
[CENTER]Монтаж лифтового оборудования - 95 %[/CENTER]
Приступили к пусконаладочным работам по лифтовому оборудованию
Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме, для технических нужд и испытания систем.
[CENTER]Корпус № 4[/CENTER]
[CENTER] [/CENTER]

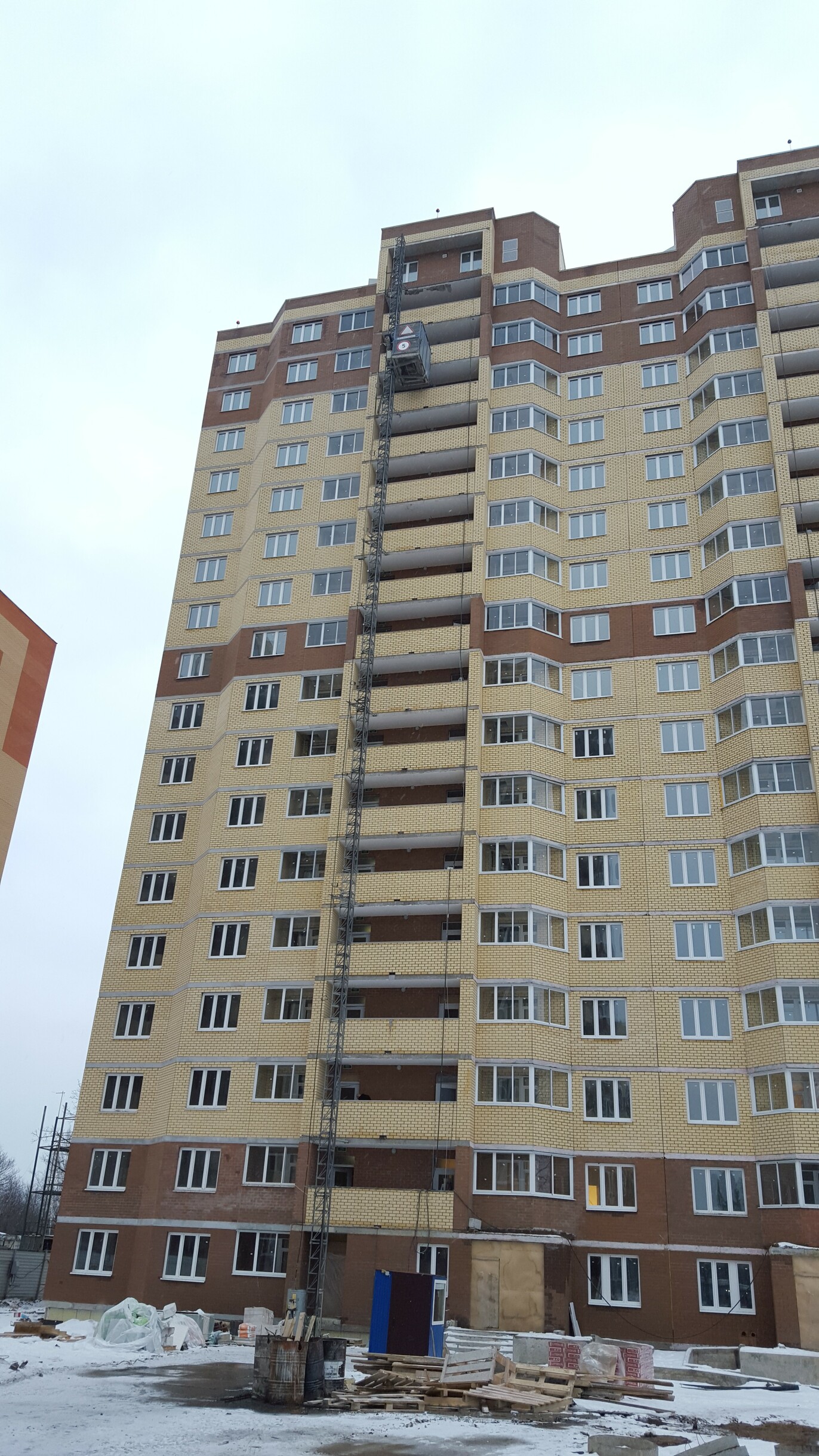

Устройство остекления лоджий- 80 %.
Выполнены работы по устройству маячных рядов 11-й – 17-й этажи
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2

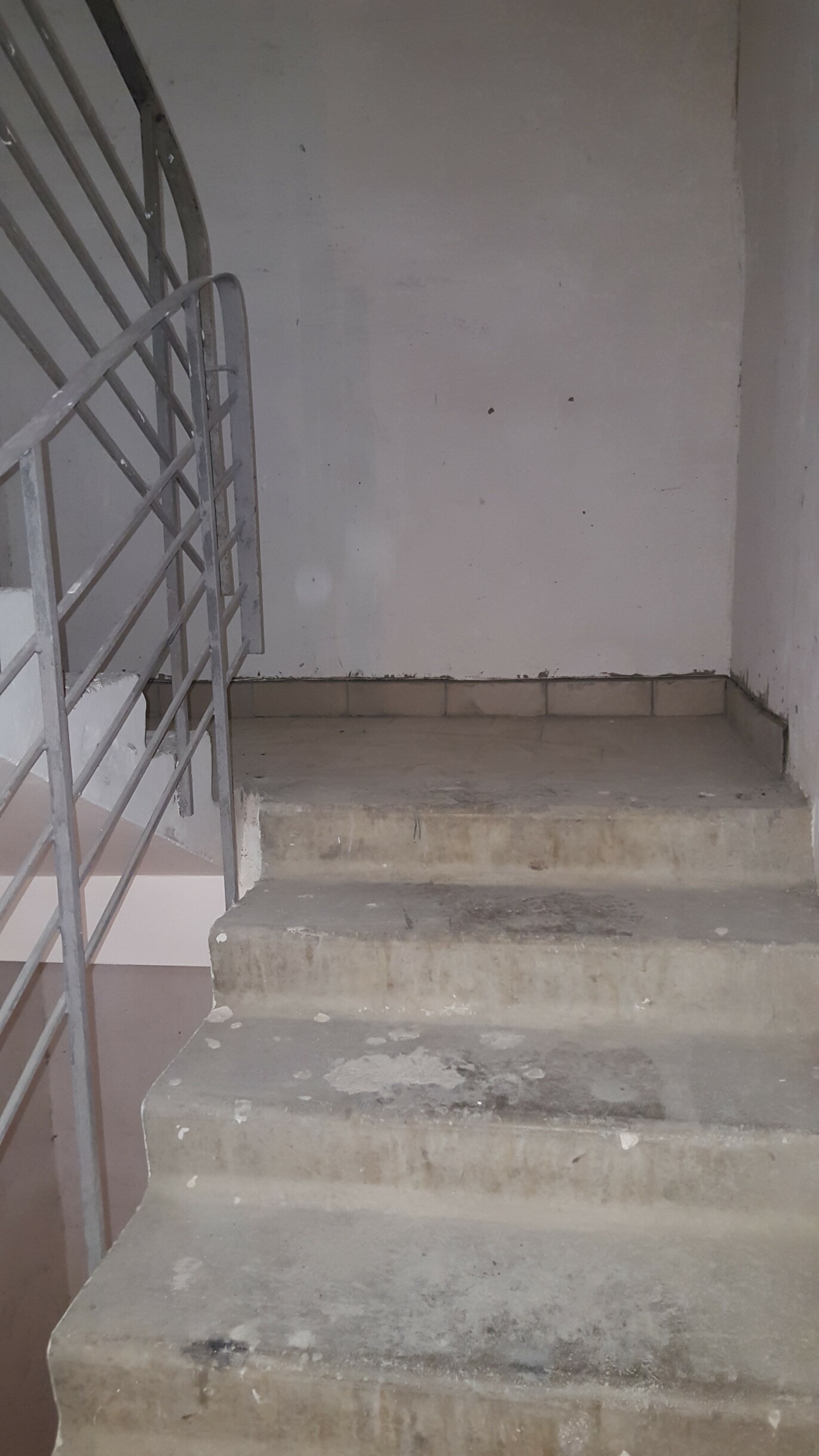

Приступили к работам по отделке лифтовых шахт и подготовке к пуско-наладочным работам.
ДЕТАЛЬНАЯ СПРАВКА ПО КОРПУСАМ И ПО ВИДАМ РАБОТ:
[CENTER]Корпус № 2[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен
1.Завершены работы по устройству наружных стен.
Внутренние перегородки
Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 95 %
Начаты работы по секции № 1 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов в квартирах на секции № 1 ( 17-й – 11- й эт.).
Начаты работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Приступили к работам по закладке технологических проемов между секциями № 1 и № 2; №2- № 3
[CENTER]Установка оконных конструкций[/CENTER]
Установка оконных конструкций секция №1- № 3 – 100 %
Установка оконных конструкций секции №4 - № 6 – 75 %
Ведутся работы по остеклению секций № 4- № 6
Выполнены работы по установке оконных конструкций на секции № 5.
Приступили к работам по витражному остеклению лоджий в квартирах верхних этажей по секциям № 1 и № 2.
Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
[CENTER]Устройство остекления лоджий[/CENTER]
Установка оконных конструкций секция №1 – № 3----- 80 %
[CENTER]Отделочные работы[/CENTER]
Устройство полов – 40 %
Выполнены работы по устройству полов из плитки на секциях № 1 и № 2
Ведутся работы по устройству полов из плитки на секции № 3
Ведутся работы по устройству полов из плитки на секции № 3
Подготовка стен и потолков под окраску – 40 %
Ведутся работы по подготовке стен и потолков на секциях № 1 и № 2
Ведутся работы по подготовке стен и потолков под покраску на секции № 3
Установка дверной столярки- 60 %
Выполнены работы в полном объеме на секциях № 1, № 2 и № 3
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения ------------------------- 45 %
Выполнены работы по установке светильников на секции № 1
Выполнены работы по установке светильников на секции № 2
Ведутся работы по установке светильников на секции № 3
Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.
Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Начаты работы по прокладке кабельных линий по этажам на секции № 3
Ведутся работы по монтажу системы противопожарной сигнализации на секции № 1.
Начаты работы по монтажу системы противопожарной сигнализации на секции № 2
Монтаж системы отопления -------------------------------------------- 75 %
( Подано отопление на секции № 1 и № 2)
08.02 2016 подано отопление в штатном режиме на секцию № 3
[CENTER]Монтаж лифтового оборудования - 55 %[/CENTER]
Выполнены работы по монтажу лебедок на грузовых лифтах секции № 4 и № 5
Выполнены работы по установке дверей и обрамлений порталов на секциях № 1 и № 2.
Ведутся работы по установке дверей в шахтах лифтов на секции № 4, и № 5.
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.
Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
Завезены двери шахт лифтов на секцию № 6.
[CENTER]Корпус № 3[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Выполнены работы по закладке технологических проемов между секциями.
[CENTER]Отделочные работы[/CENTER]
Устройство полов – 70 %
Выполнены работы по устройству полов из плитки на секции № 2.
Ведутся работы по устройству полов из плитки на секции № 1
Подготовка стен и потолков под окраску – 65 %
Установка дверной столярки- 90 %
Ведутся работы по наклейке обоев в муниципальных квартирах.
Начаты работы по устройству полов в муниципальных квартирах из ламината
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 .
Монтаж вентиляционных систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения ------------------------- 82 %
Выполнены работы по монтажу системы освещения- 100 %
Выполнен монтаж системы учета электроэнергии, ведутся пусконаладочные работы.
Ведутся работы по монтажу пожарной сигнализации – 70 %
Выполнены работы по монтажу кабельных линий системы телевидения и домофонной связи.
Осуществлен запуск системы отопления в штатном режиме.
[CENTER] [/CENTER]
[CENTER]Монтаж лифтового оборудования - 95 %[/CENTER]
Ведутся работы по отделке лифтовых шахт.
Приступили к пусконаладочным работам по лифтовому оборудованию
Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме, для технических нужд и испытания систем.
[CENTER]Корпус № 4[/CENTER]
1. Устройство монолитного железобетонного каркаса – 100 %
2. Устройство кровли --------------------------------------------------100 %
3. Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Выполнены работы по установке оконных конструкций -------- 100 %
Устройство остекления лоджий------------------------------------------- 80 %.
Ведутся работы по остеклению лоджий
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству маячных рядов 11-й – 17-й этажи
[CENTER]Отделочные работы[/CENTER]
Устройство полов – 40 %
Ведутся работы по устройству полов из керамической плитки
Подготовка стен и потолков под окраску – 45 %
Ведутся работы по штукатурке стен на 14-17 этажах .
Ведутся работы по отделке стен и потолков в машинных отделениях лифтов
Установка дверной столярки- 90 %
Выполнены работы по установке входных дверей в квартиры на обеих секциях и дверных блоков в местах общего пользования по секции № 2 и № 1
[CENTER]Инженерные системы[/CENTER]
Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации - 100%
Монтаж вентиляционных систем дымоудаления и притока – 80 %
Устройство внутреннего электроснабжения ------------------------- 50 %
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Монтаж системы отопления -------------------------------------------- 100 %
Выполнены работы по обеспечению теплового контура, для осуществления запуска отопления в штатном режиме 12.02.16
Осуществлен запуск тепла на узел учета.
15.02.16- осуществлен запуск системы отопления по корпусу в штатном режиме.
Опубликовано: 01.03.2016 10:43
Просмотров: 1440
Просмотров: 1440
Лучшие комментарии
