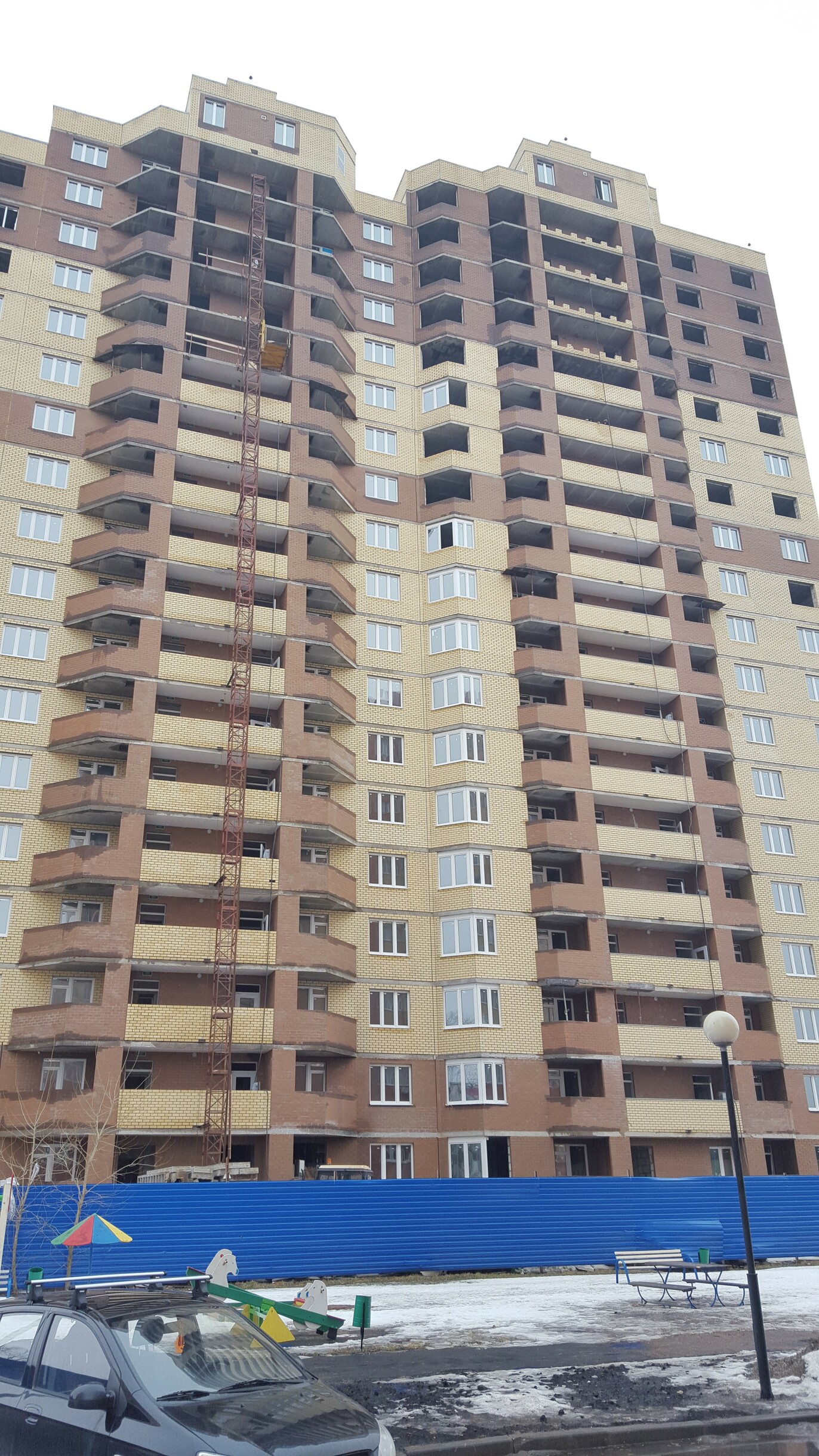

Динамика строительства Жилого квартала «Космическая гавань» на 09.03.2016г.

Динамика строительства Жилого квартала «Космическая гавань» на 09.03.2016г.

[CENTER]
[/CENTER]                                                                     Корпус № 2
Выполнены работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.( 17-11-й этажи)
Выполнены работы по закладке технологических проемов между секциями № 3 и № 4

[CENTER]Установка оконных конструкций[/CENTER]

Начаты работы по остеклению 13-го и 14-го этажей на секции №6
Выполнены работы по остеклению 1-го этажа на секции № 6

[CENTER]Устройство остекления лоджий[/CENTER]

Выполнены работы по установке светильников на секции № 3
Включено освещение в тестовом режиме по местам общего пользования по секции № 3
Начаты работы по монтажу противопожарной сигнализации на секции № 3

  [CENTER]Монтаж лифтового оборудования -    55 %[/CENTER]

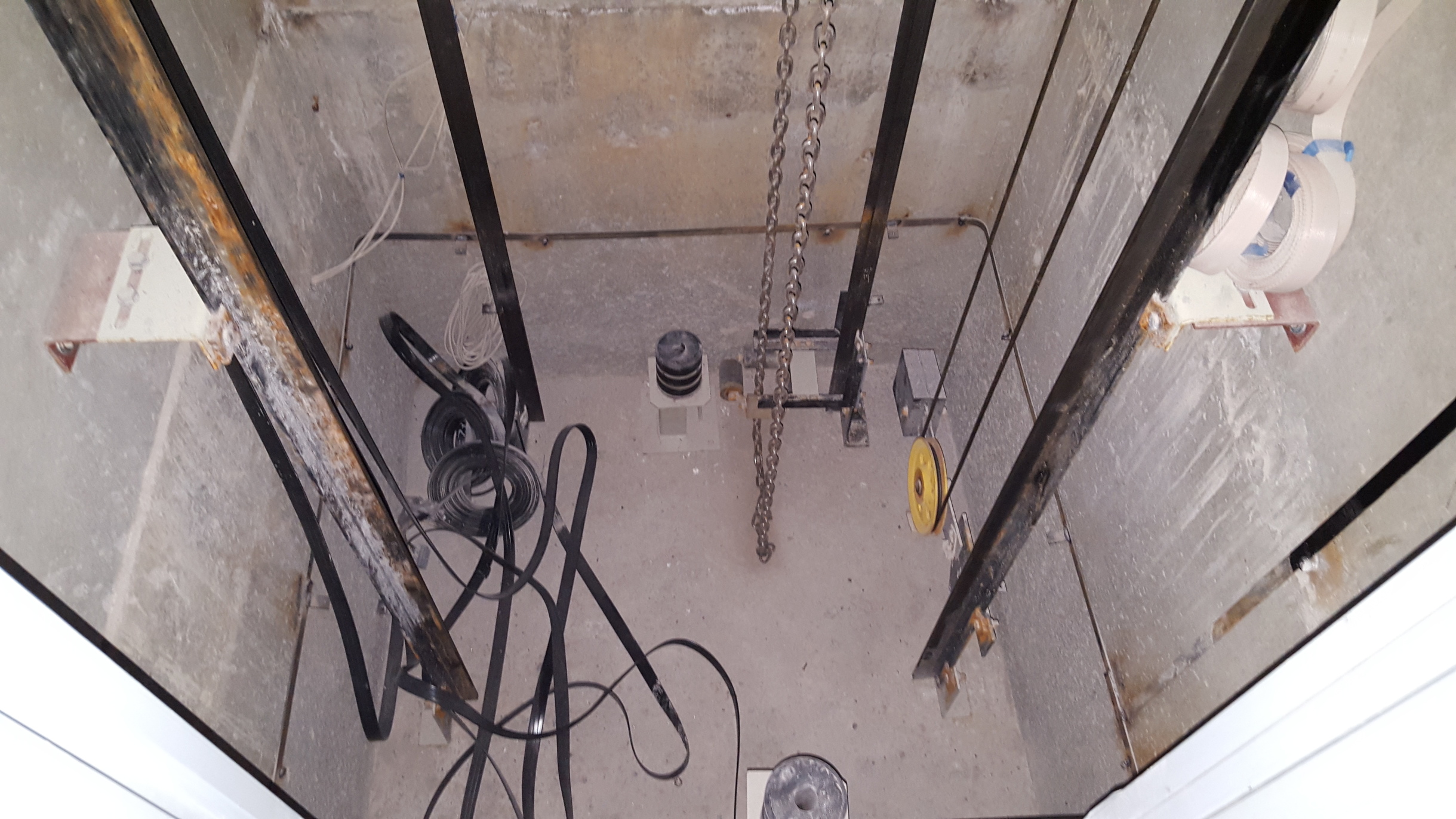

Приступили к работам по монтажу дверей шахт лифтов на секции № 5 и № 6

                                                                               Корпус № 3

Выполнены работы по устройству маячных рядов на 7-9 – м этажах

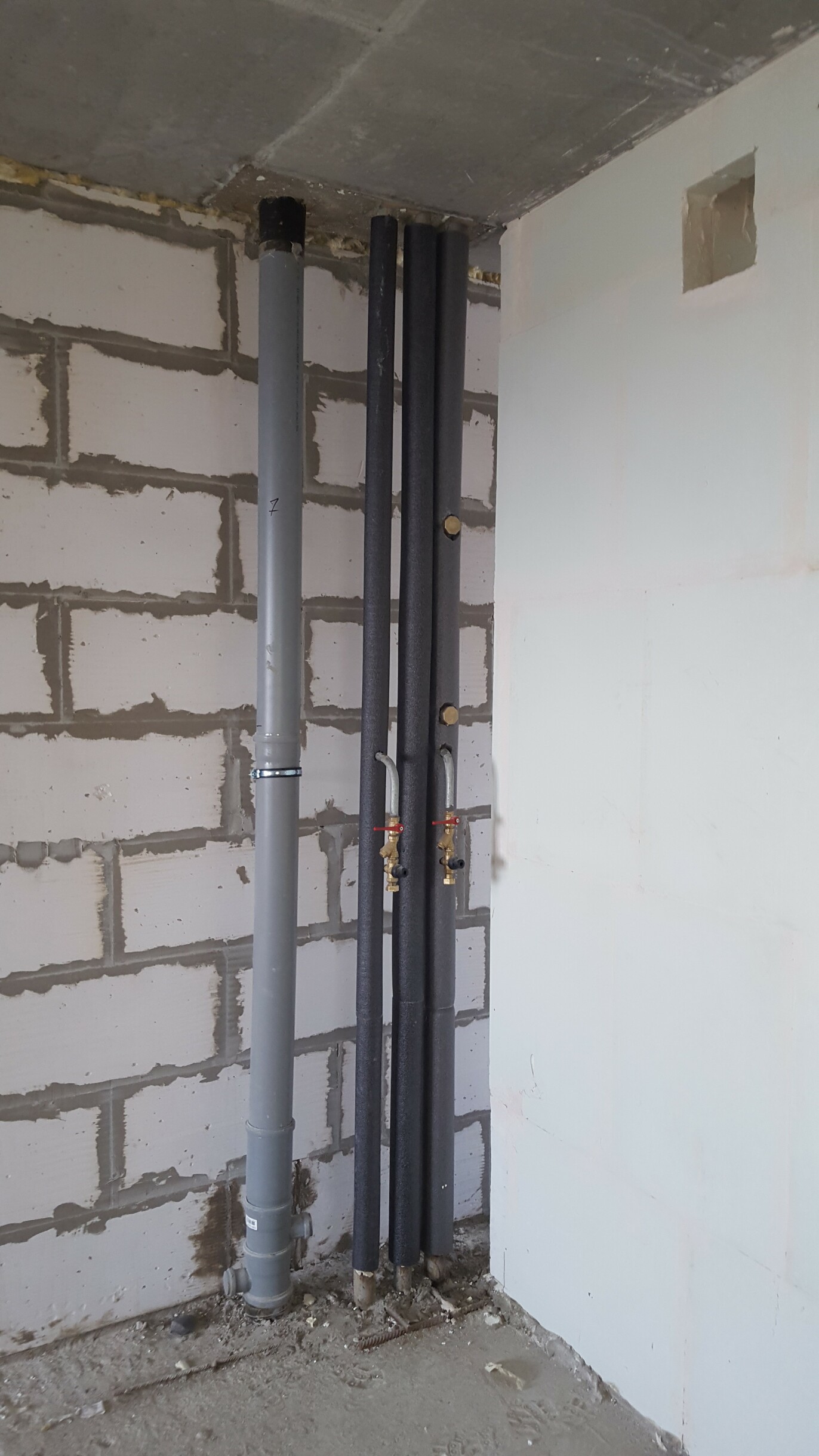

Выполнены работы по монтажу теплоизоляции труб холодного и горячего водоснабжения в квартирах

                                                                     Корпус № 4
Устройство остекления лоджий------------------------------------------- 95 %.

Начаты работы по расключению кабельных линий электроснабжения на этажных электрощитах
Выполнены работы по монтажу квартирных электрощитов.

 [CENTER]Детальная справка по динамике строительства ЖК «Космическая гавань» на 09.03.2016г.[/CENTER]

                                                               [CENTER]Корпус № 2[/CENTER]

1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
[CENTER] [/CENTER]

[CENTER]Устройство наружных стен[/CENTER]

1.Завершены работы по устройству наружных стен.

[CENTER]Внутренние перегородки[/CENTER]

Устройство внутренних перегородок секции № 1 ; 2 ; 3 ; 5 ; 6- 100 %
Устройство внутренних перегородок секции № 4------------------- 95 %

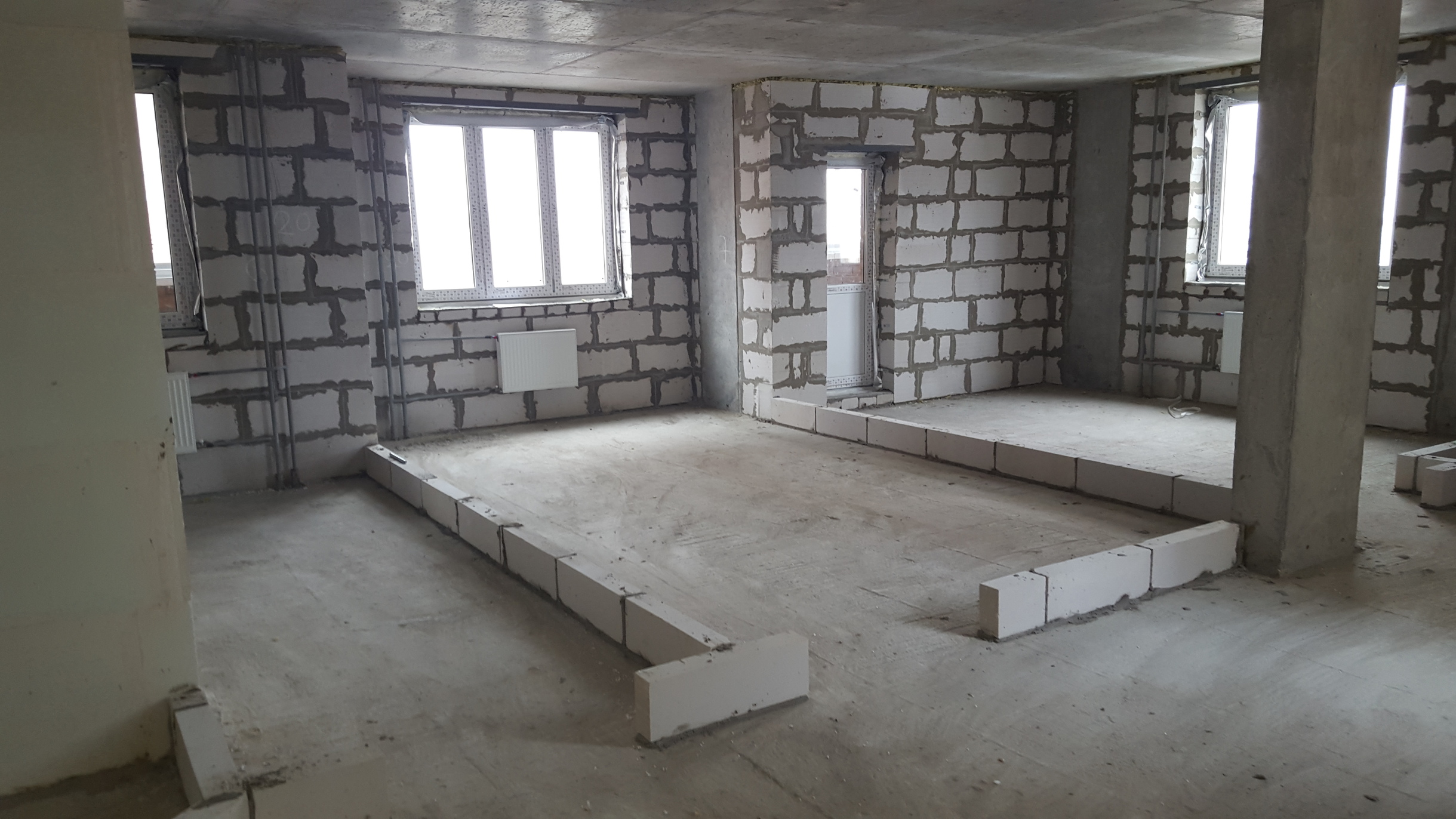

Начаты работы по секции № 1 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов  в квартирах на секции № 1 ( 17-й – 11- й эт.).
Выполнены работы по секции № 2 и № 3 по устройству «маячных» рядов в квартирах, для обозначения перегородок.( 17-11-й этажи)
Ведутся работы по закладке технологических проемов между секциями № 1 и № 2;    №2- № 3.
Выполнены работы по закладке технологических проемов между секциями № 3 и № 4

[CENTER]Установка оконных конструкций[/CENTER]

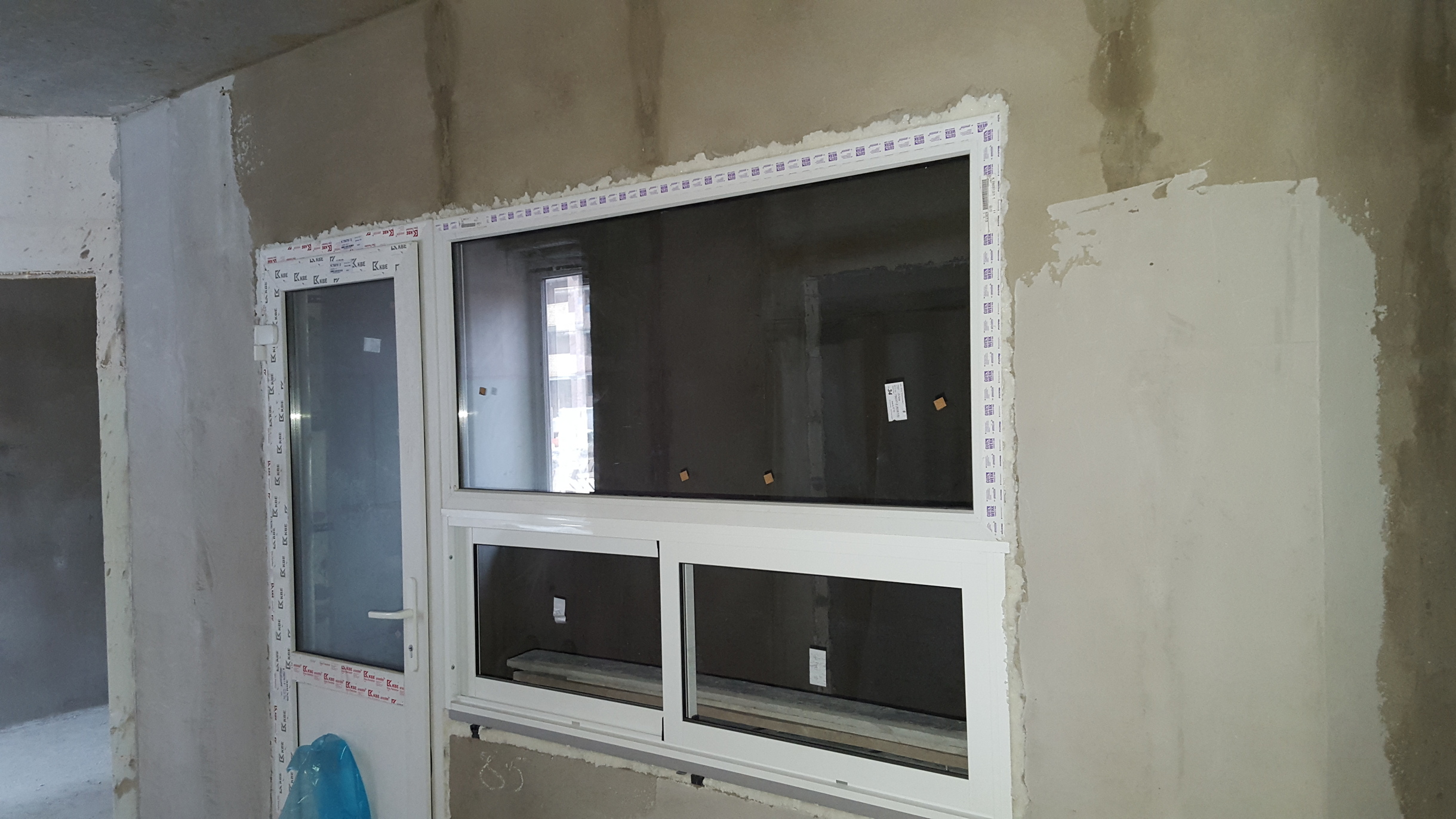

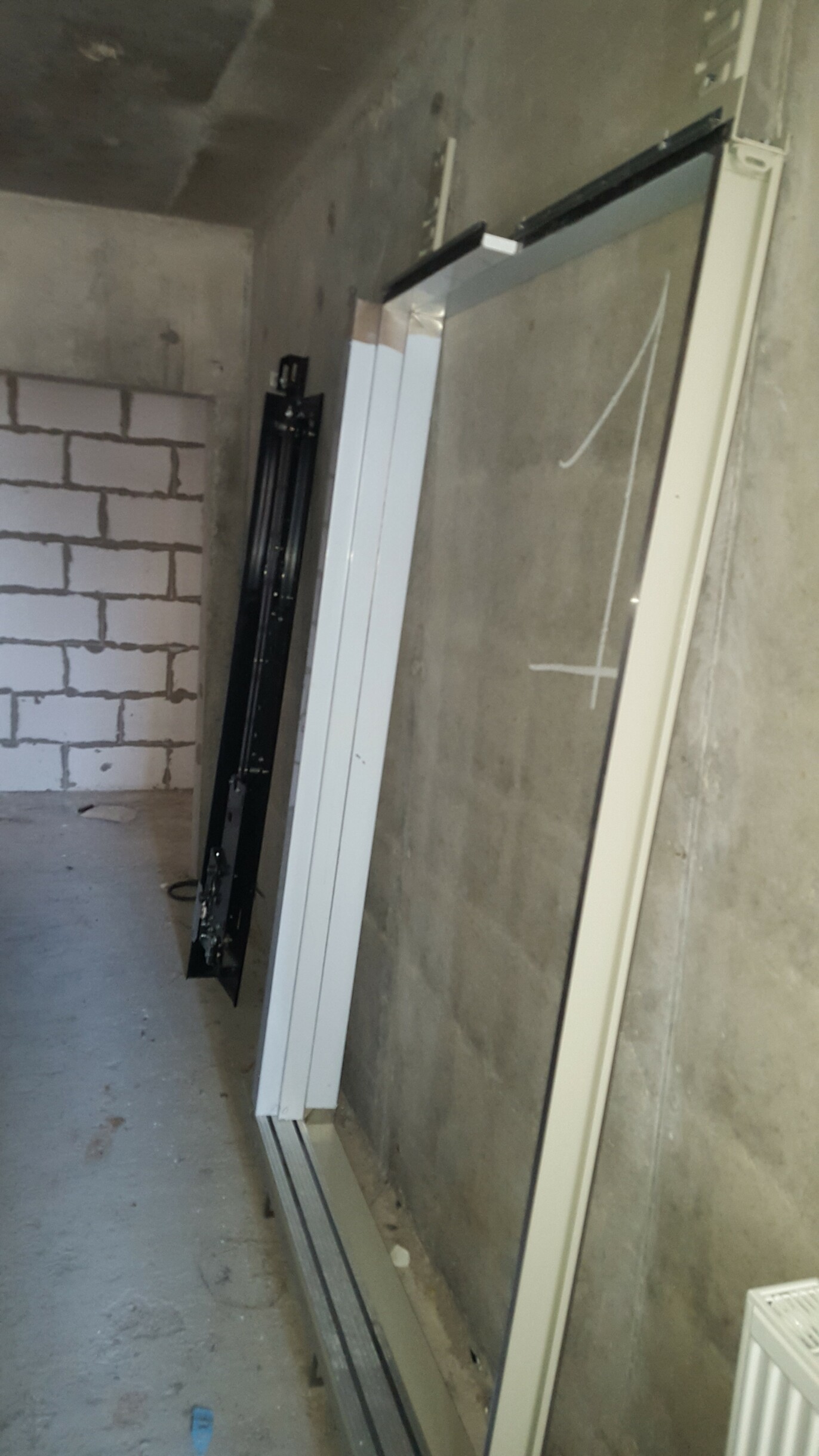

Установка оконных конструкций секция №1- № 3 –  100 %
Установка оконных конструкций секции №4 - № 6 –  80 %
Ведутся работы по остеклению секций № 4- № 6
Выполнены работы по установке оконных конструкций  на секции № 5.
Ведутся работы  по  витражному остеклению лоджий в квартирах верхних этажей по секциям № 1 и № 2.

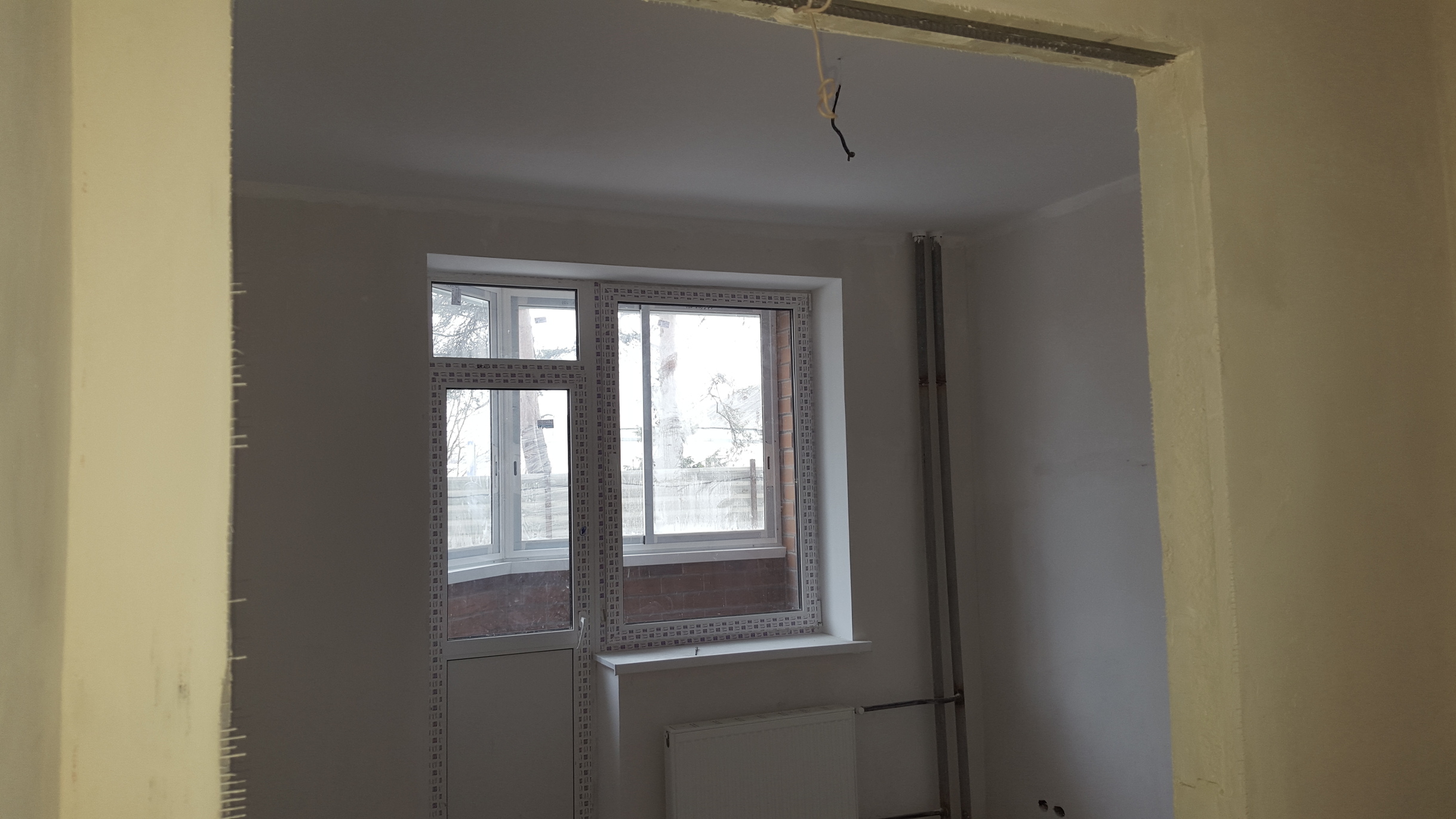

Выполнены работы по остеклению 1-го этажа на секции № 4.
Ведутся работы по остеклению 13-го и 14-го этажа секции № 4
Начаты работы по остеклению 13-го и 14-го этажей на секции №6
Выполнены работы по остеклению 1-го этажа на секции № 6

  [CENTER]Устройство остекления лоджий[/CENTER]

Установка оконных конструкций секция №1 –  № 3----- 90 %

[CENTER]Отделочные работы[/CENTER]

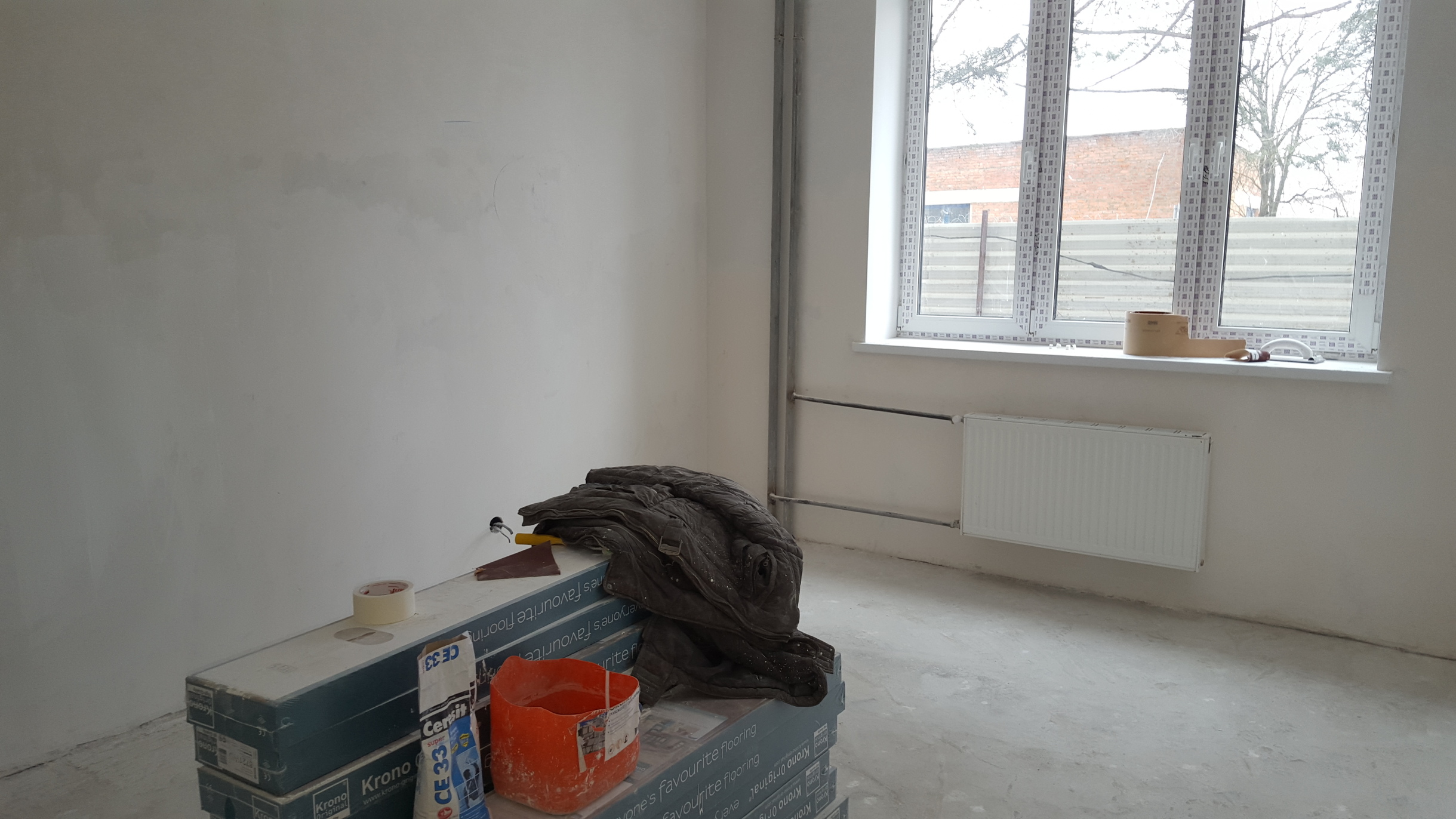

Устройство полов –  45 %

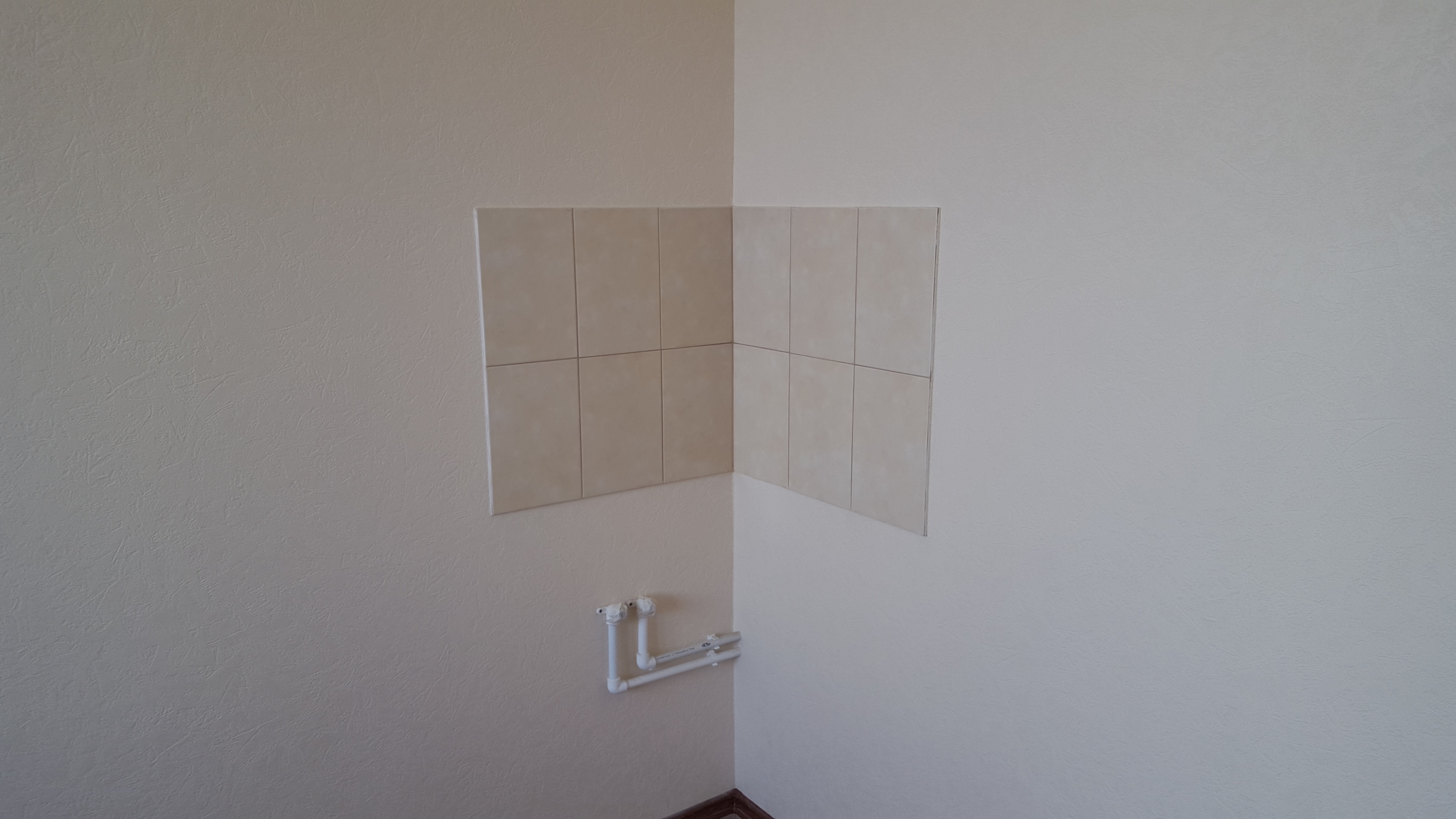

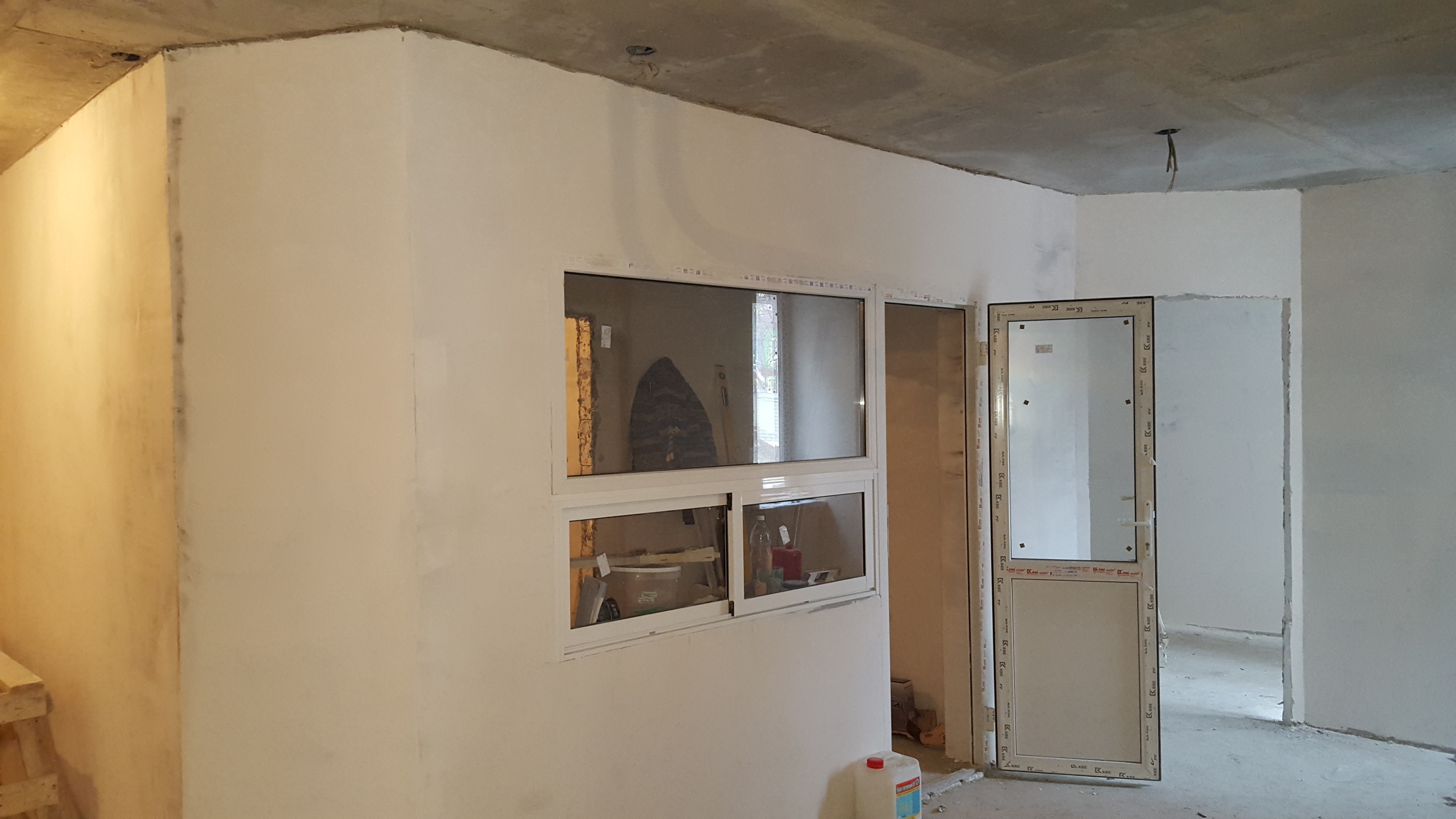

Выполнены работы по устройству полов из плитки на секциях № 1 и № 2
Ведутся работы по устройству полов из плитки на секции № 3
Ведутся работы по устройству полов из плитки на секции № 3
Подготовка стен и потолков под окраску – 40 %

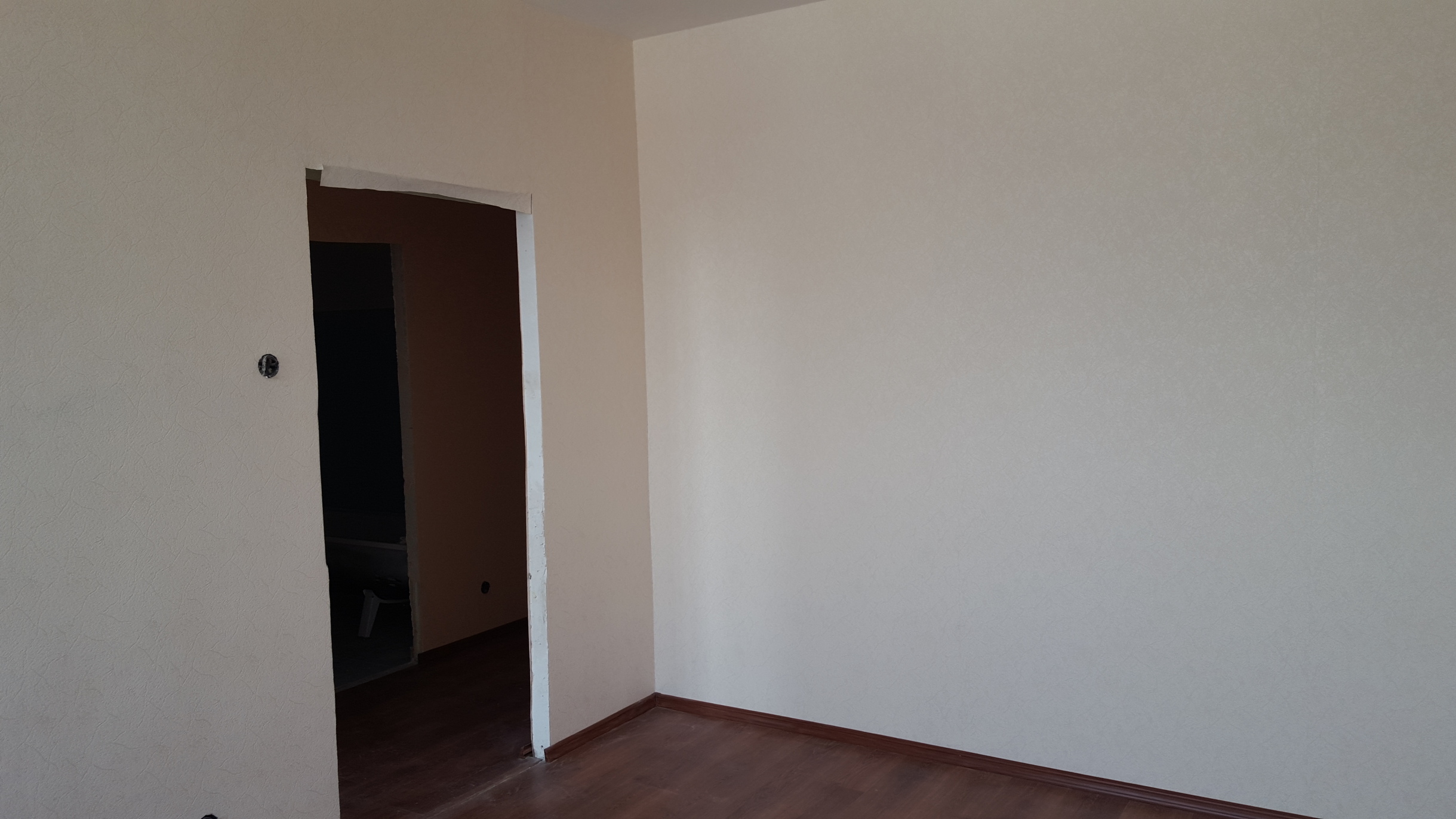

Ведутся работы по подготовке стен и потолков на секциях № 1 и № 2
Ведутся работы по подготовке стен и потолков под покраску на секции № 3
Установка дверной столярки- 60 %
Выполнены работы в полном объеме на секциях № 1, № 2 и № 3

[CENTER]
Инженерные системы[/CENTER]

Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2 и № 3
Монтаж вентиляционных  систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения  ------------------------- 45 %

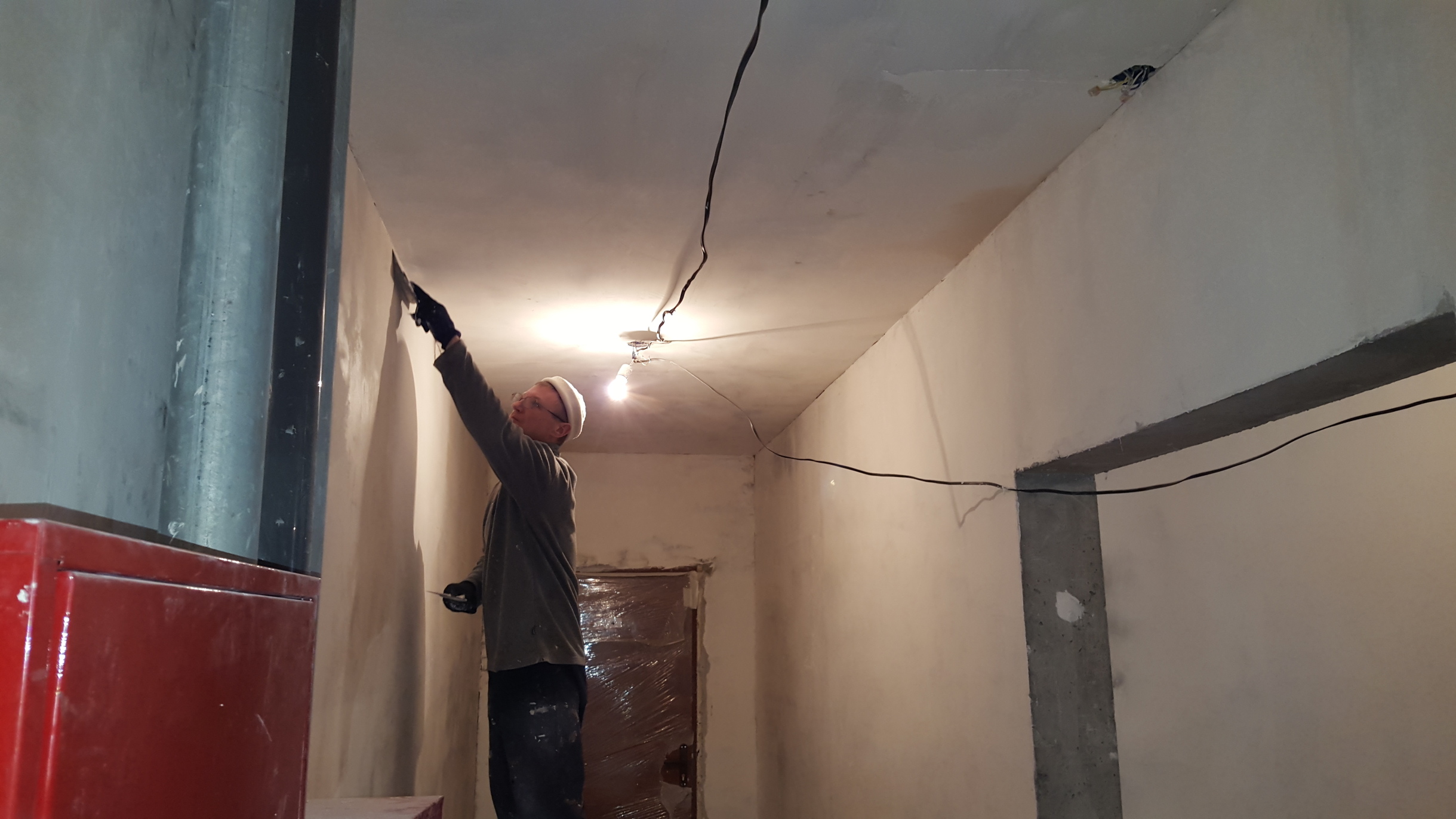

Выполнены работы по установке светильников на секции № 1
Выполнены работы по установке светильников на секции № 2
Выполнены работы по установке светильников на секции № 3

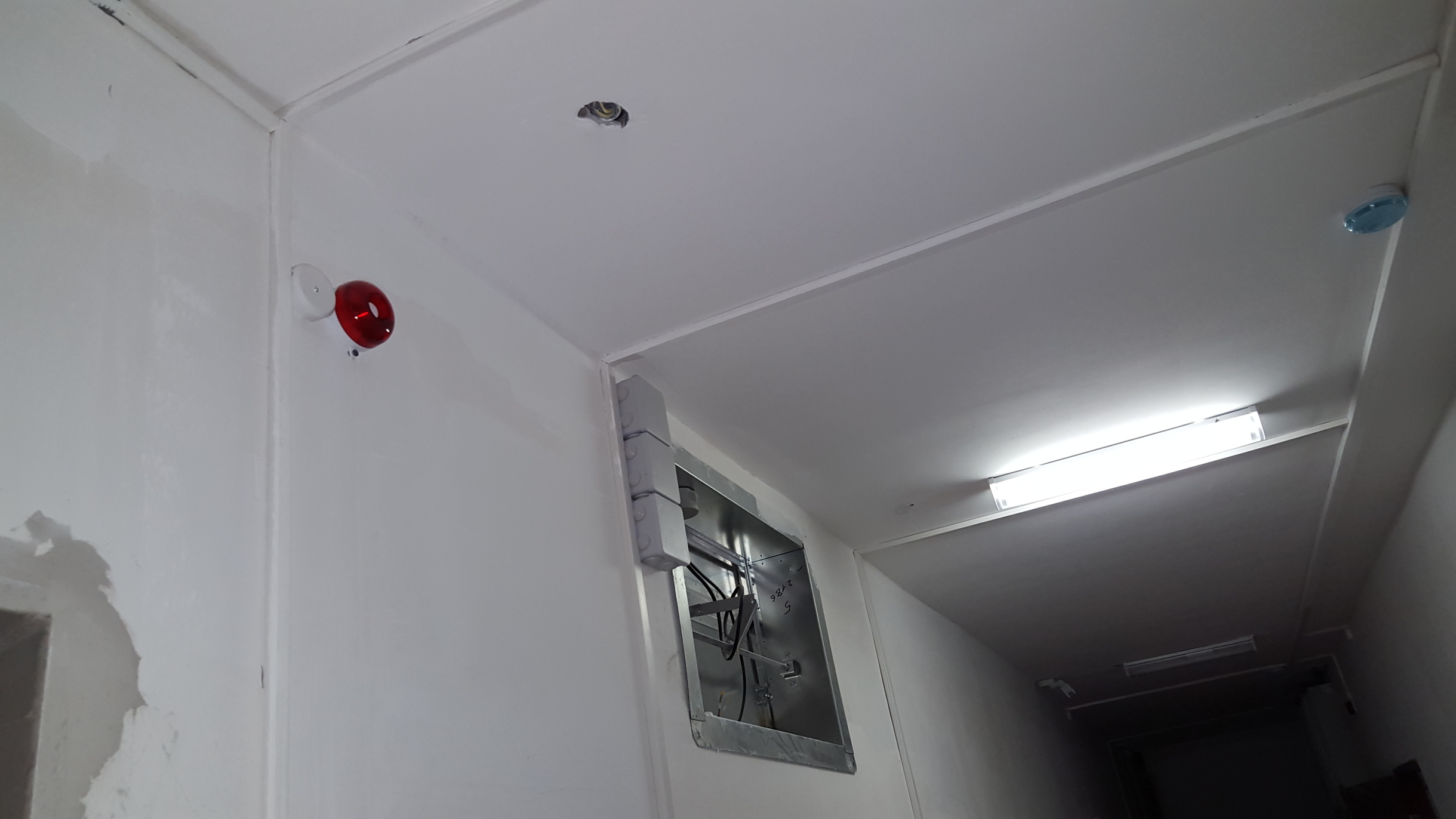

Включено освещение по местам общего пользования по секциям № 1 и № 2 в тестовом режиме.
Включено освещение в тестовом режиме по местам общего пользования по секции № 3
Выполнены работы по прокладке кабельных линий по этажам на секциях № 1- № 2
Ведутся работы по прокладке кабельных линий по этажам на секции № 3
Ведутся работы  по монтажу системы противопожарной сигнализации на секции № 1.
Ведутся  работы по монтажу системы противопожарной сигнализации на секции № 2
Начаты работы по монтажу противопожарной сигнализации на секции № 3

Монтаж  системы отопления -------------------------------------------- 75 %
( Подано отопление на секции № 1 и № 2)
08.02 2016 подано отопление в штатном режиме на секцию № 3

[CENTER]Монтаж лифтового оборудования -    55 %[/CENTER]

Выполнены работы по монтажу лебедок на грузовых  лифтах секции № 4 и № 5
Выполнены работы по установке дверей и обрамлений порталов на секциях № 1 и № 2.

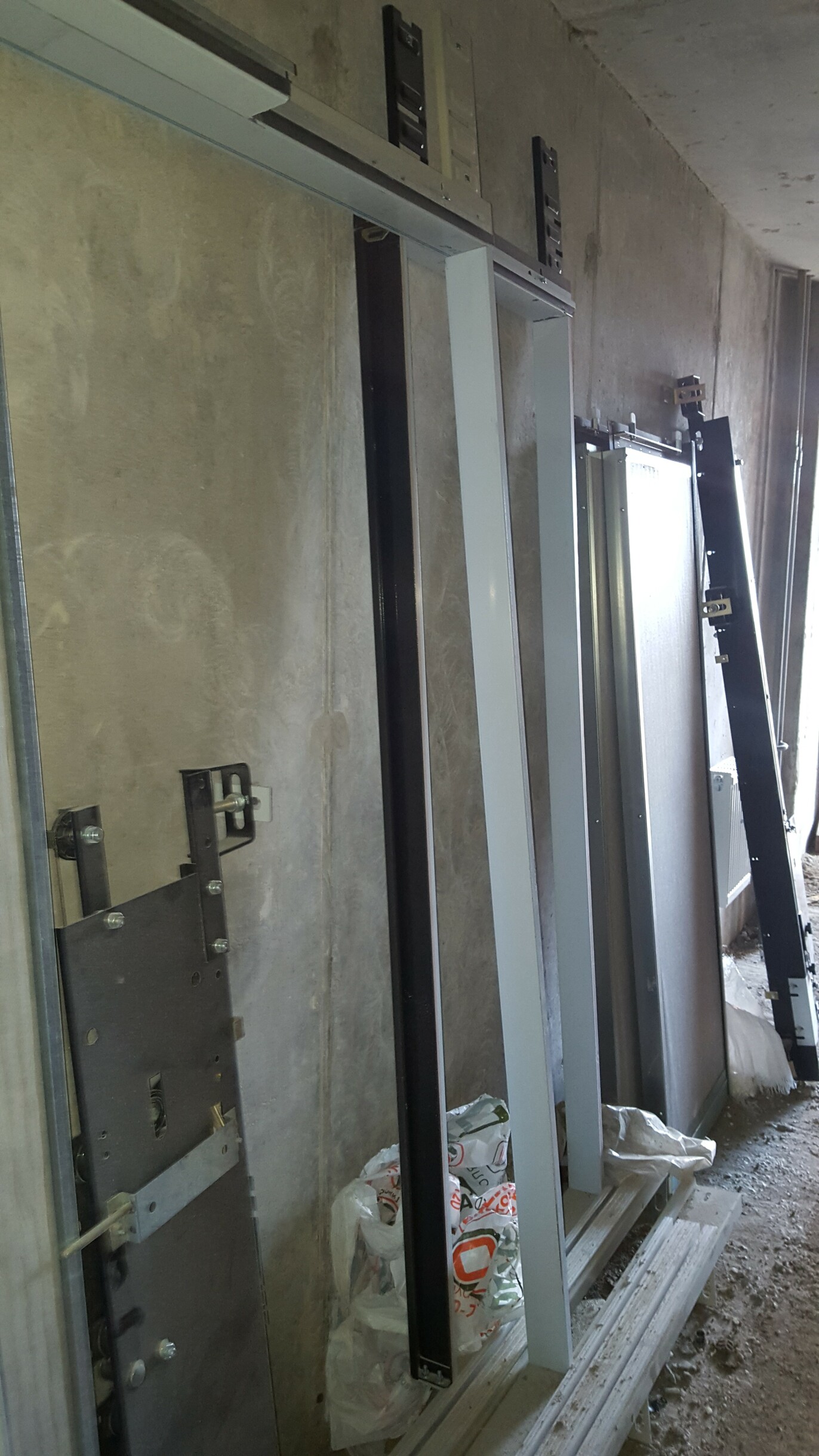

Ведутся  работы по установке дверей в шахтах лифтов на секции   № 4, и № 5.
Закончены работы по установке дверей шахт лифтов на секции № 3.
Выполнены работы по установке обрамлений порталов на секции № 3.

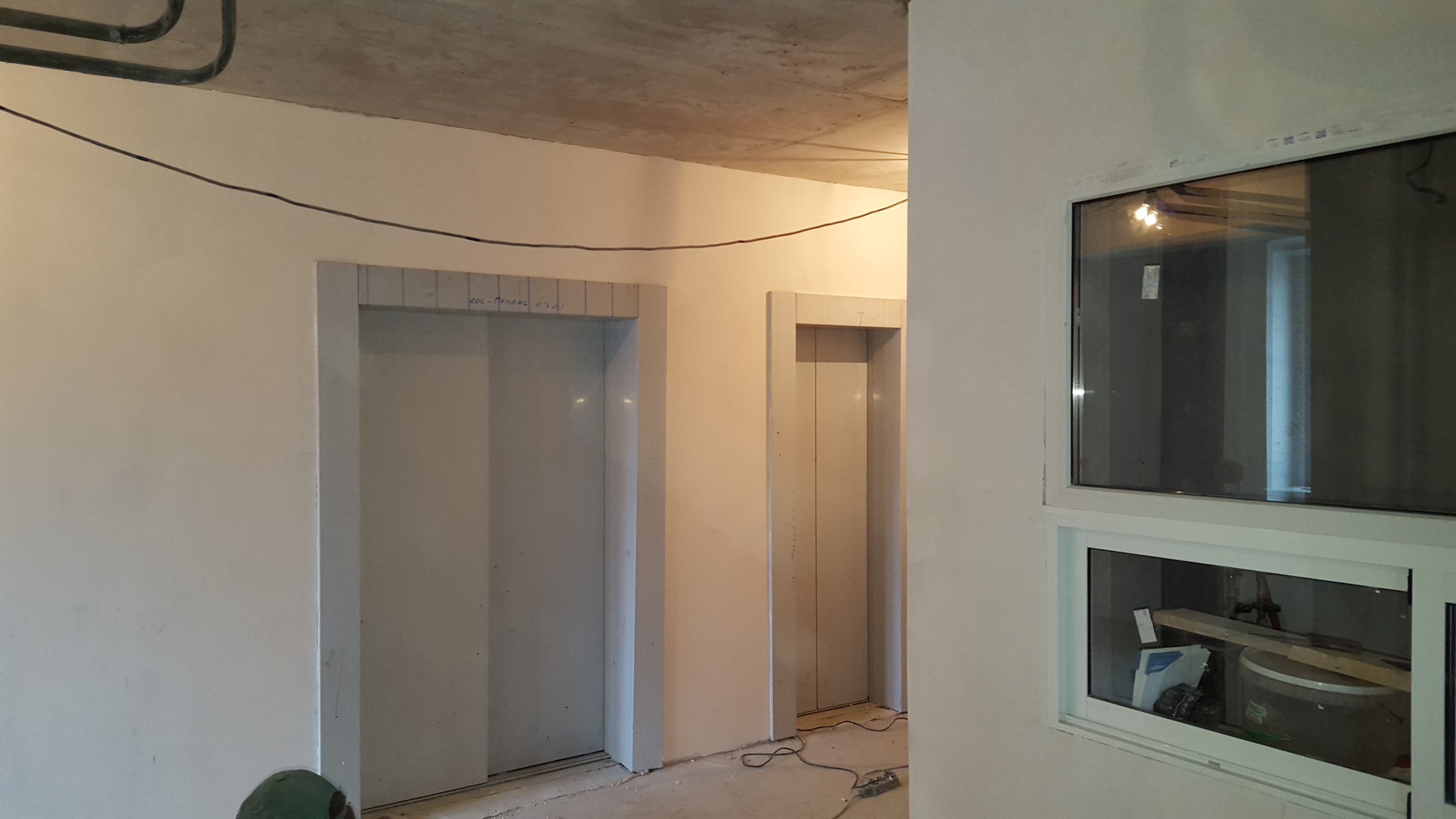

Приступили к отделке шахт лифтов и пуско-наладочным работам по лифтам на секции № 1 и № 2.
Приступили к работам по монтажу дверей шахт лифтов на секции № 5 и № 6

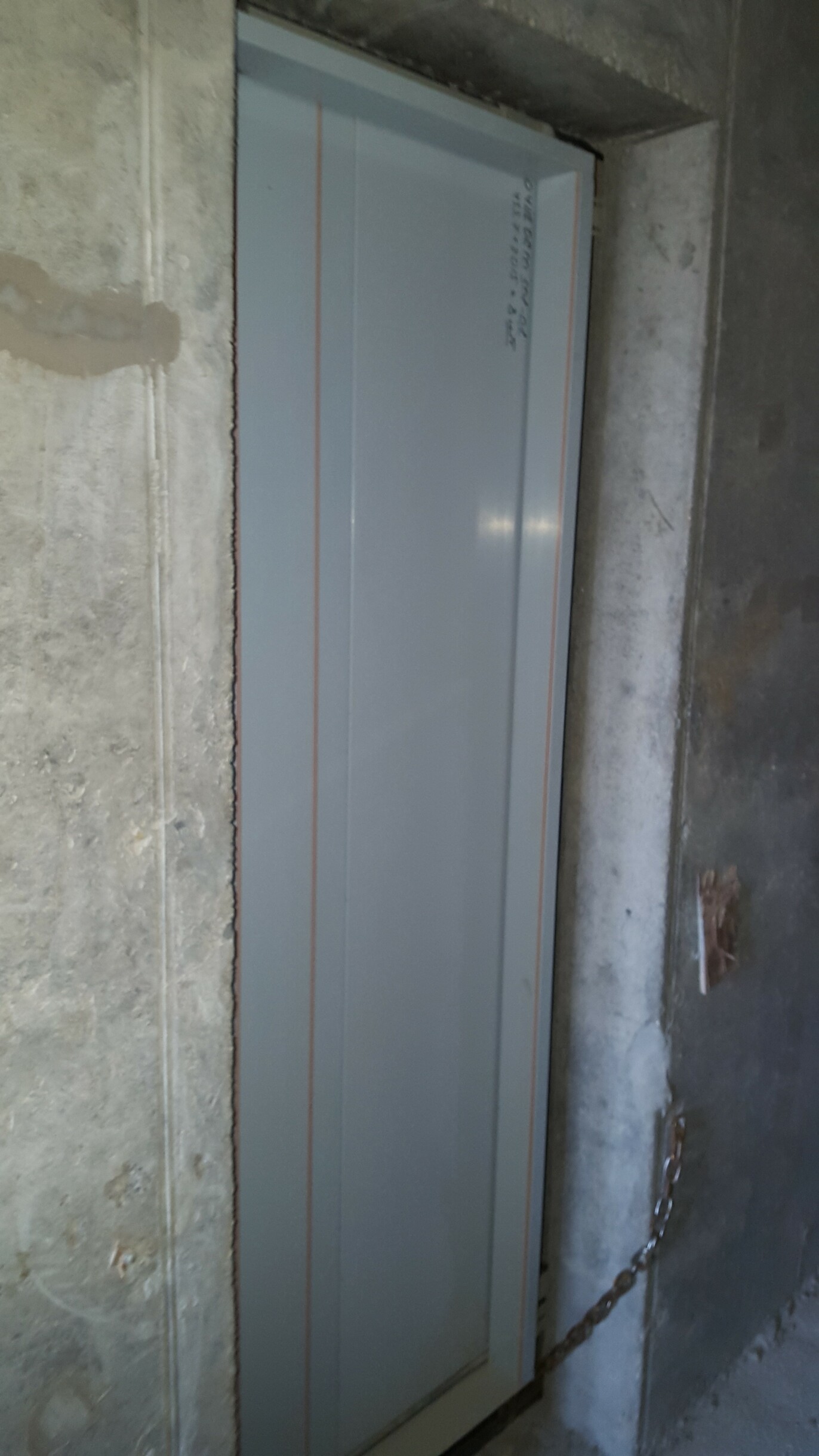

Завезены двери шахт лифтов на секцию № 6.

                                          Корпус № 3

1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
 Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Установка оконных конструкций ---------------------------------------- 100 %
Устройство остекления лоджий-------------------------------------------90 %
Ведутся работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству «маячных» рядов 10-й – 17-й этажи.
Выполнены работы по устройству маячных рядов на 7-9 – м этажах
Выполнены работы по закладке технологических проемов между секциями.

                                       Отделочные работы

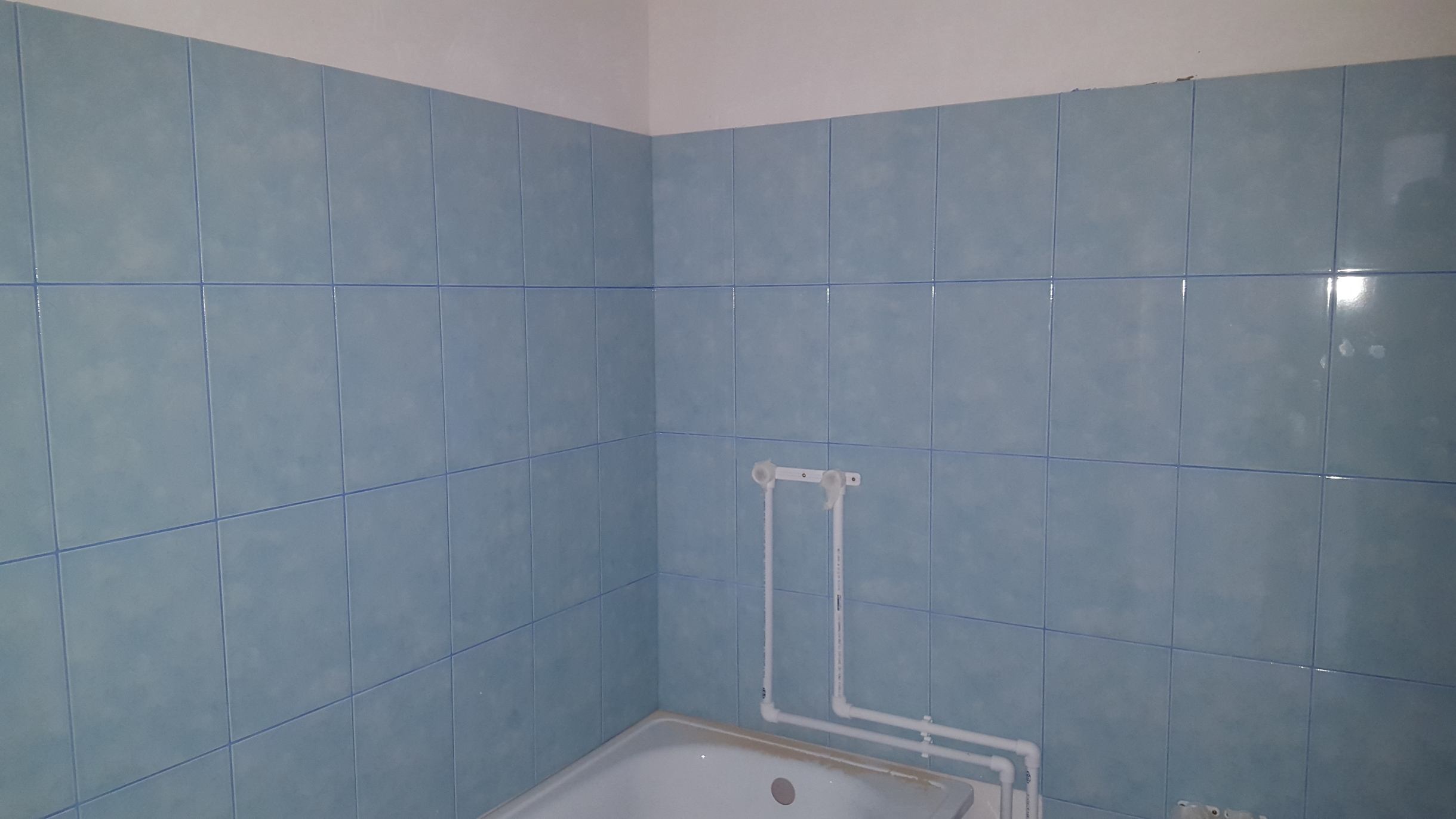

Устройство полов –  70 %

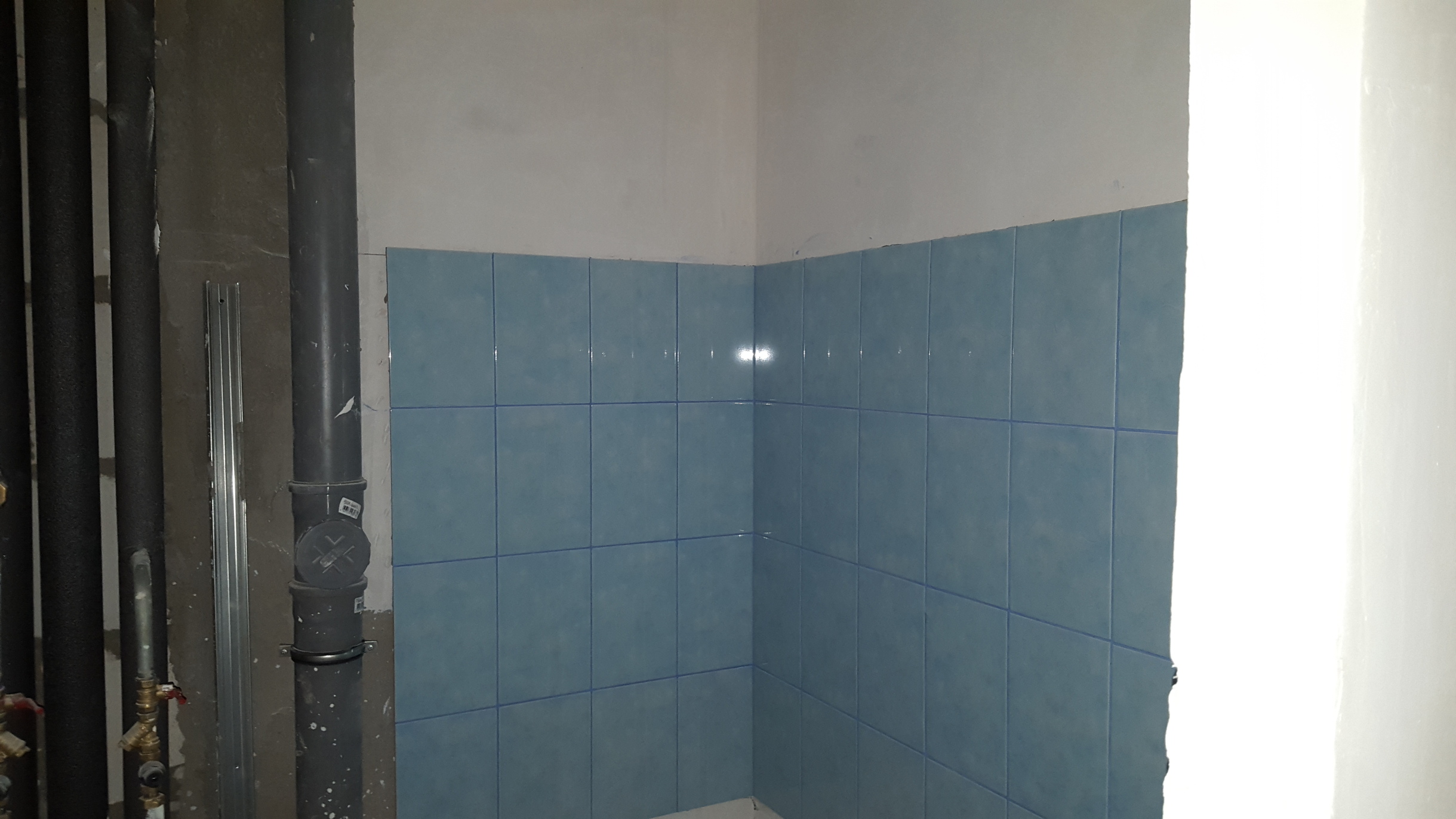

Выполнены работы по устройству полов из плитки на секции № 2.
Ведутся работы по устройству полов из плитки на секции № 1

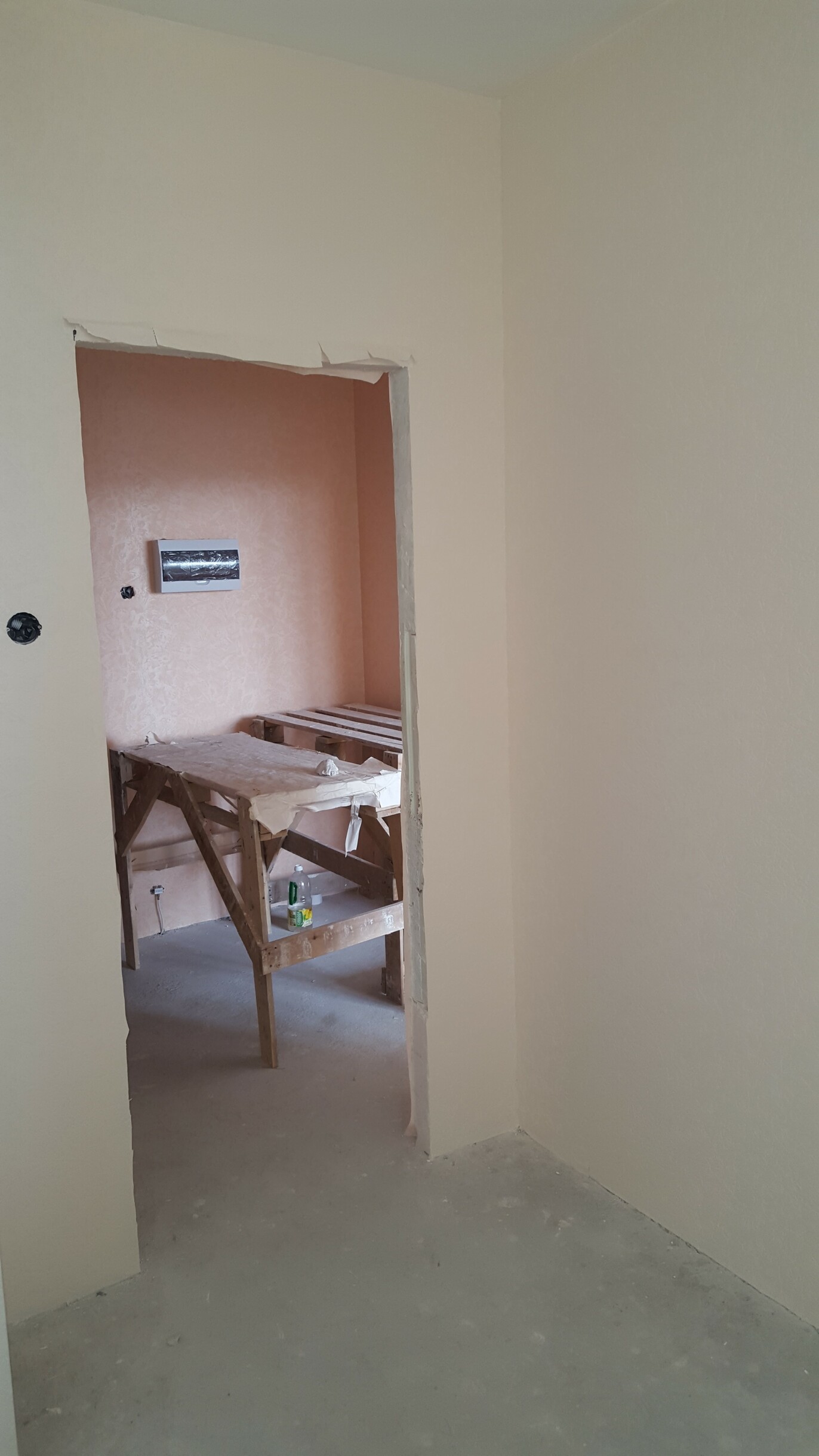

Подготовка стен и потолков под окраску – 65 %
Установка дверной столярки- 90 %
Ведутся работы по наклейке обоев в муниципальных квартирах.

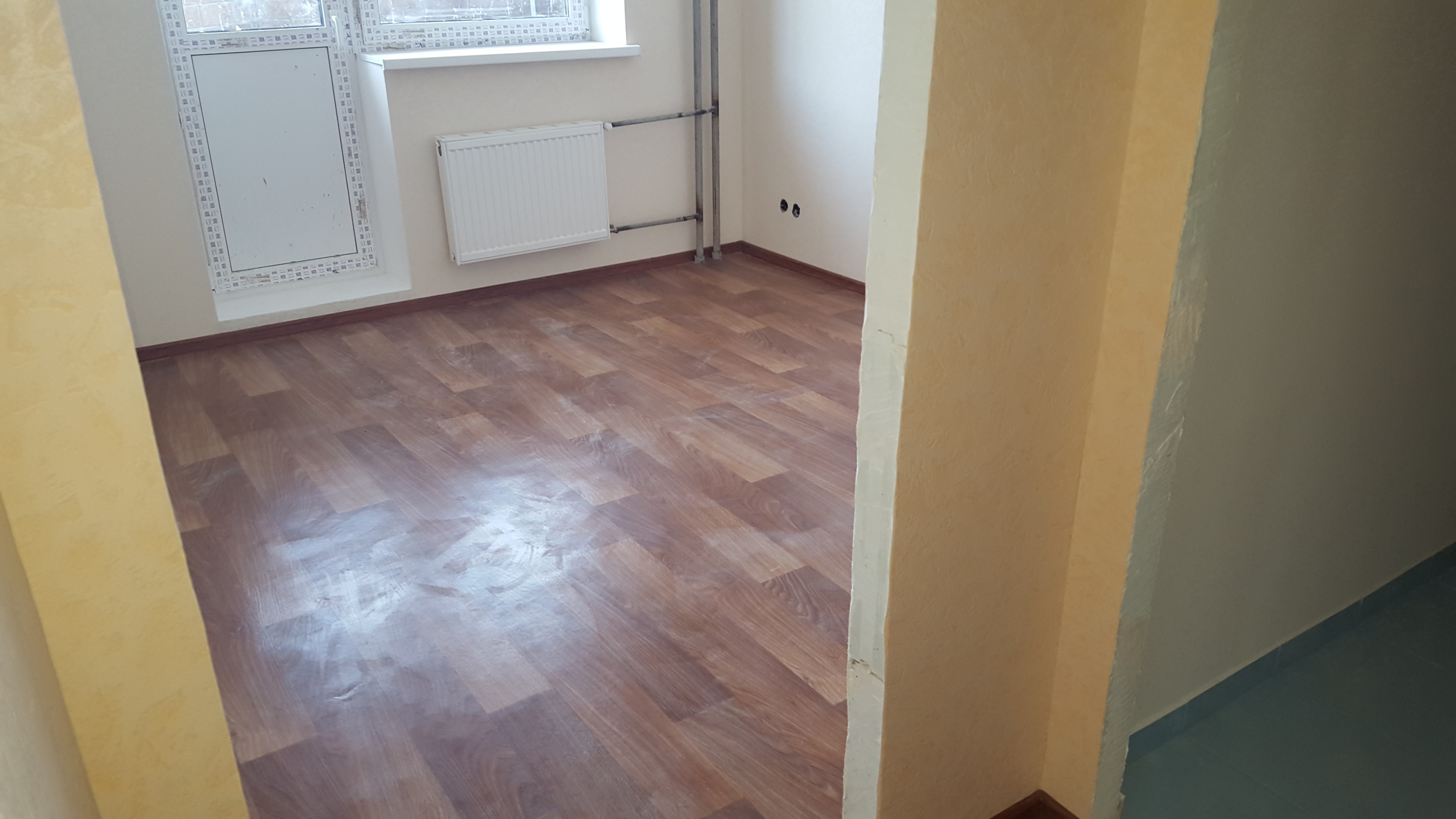

Начаты работы по устройству полов в муниципальных квартирах из ламината

[CENTER]Инженерные системы[/CENTER]

 Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %

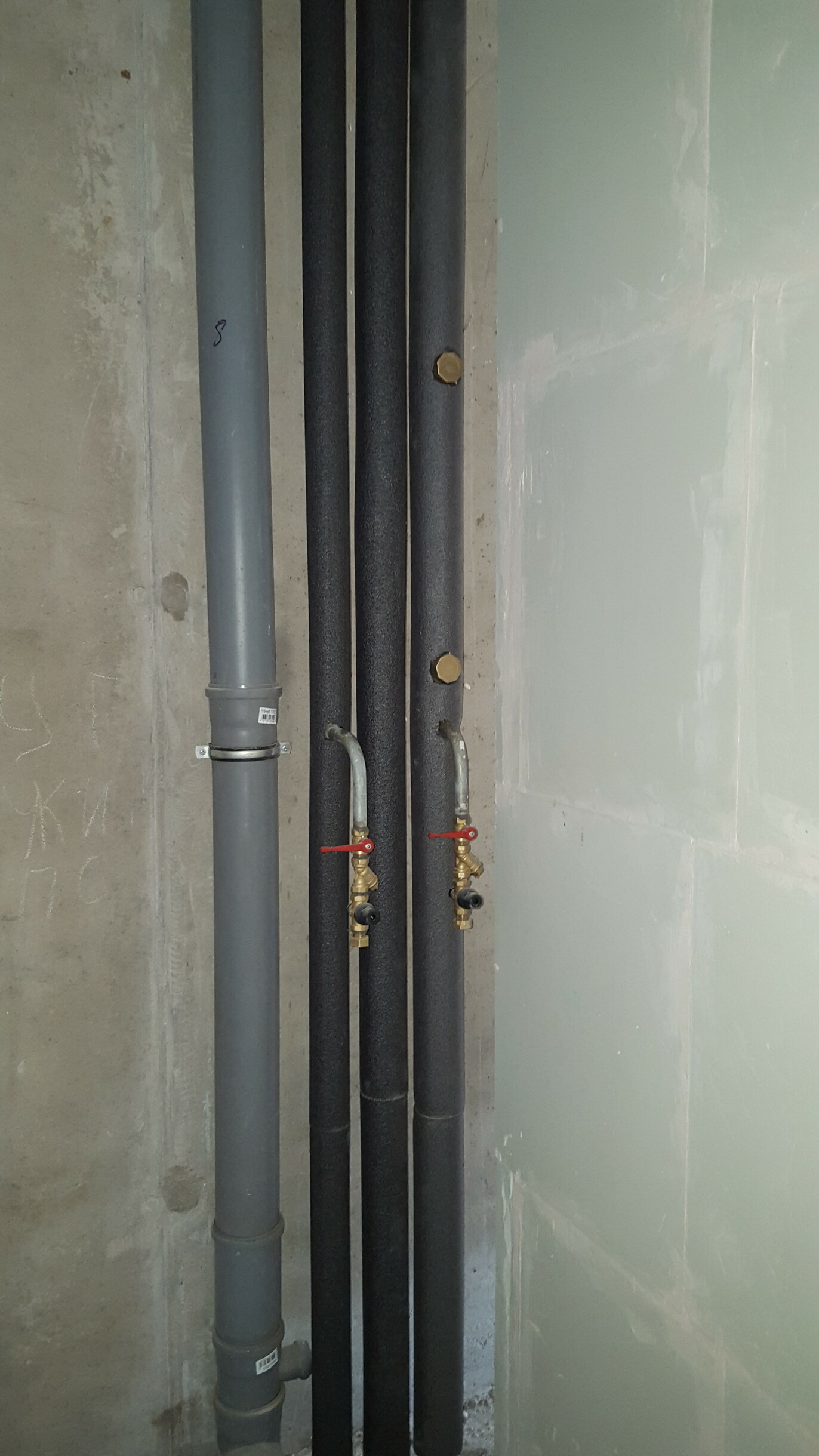

 Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%
Выполнены работы по гидро-механическому монтажу пожарного водопровода и установкой пожарных шкафов с запорной арматурой на секциях № 1 ; № 2
Выполнены работы по монтажу теплоизоляции труб холодного и горячего водоснабжения в квартирах
Монтаж вентиляционных  систем дымоудаления и притока – 90 %

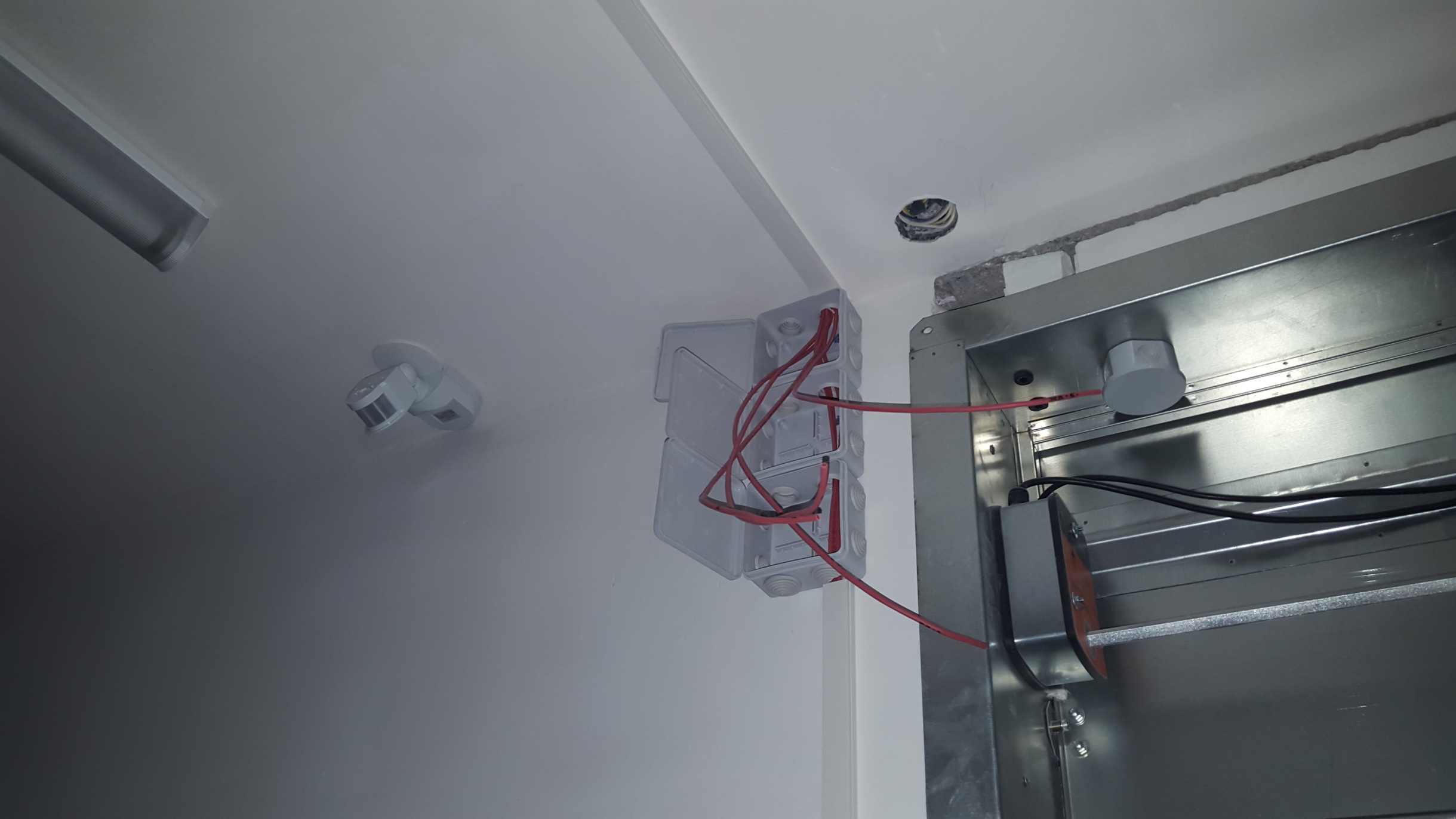

Устройство внутреннего электроснабжения  ------------------------- 82 %
Выполнены работы по монтажу системы освещения- 100 %
Выполнен монтаж системы учета  электроэнергии, ведутся пусконаладочные работы.
Ведутся работы  по монтажу пожарной сигнализации – 80 %
Выполнены работы по монтажу кабельных линий системы телевидения и домофонной связи.
Осуществлен запуск системы отопления в штатном режиме.
Монтаж лифтового оборудования -    95 %

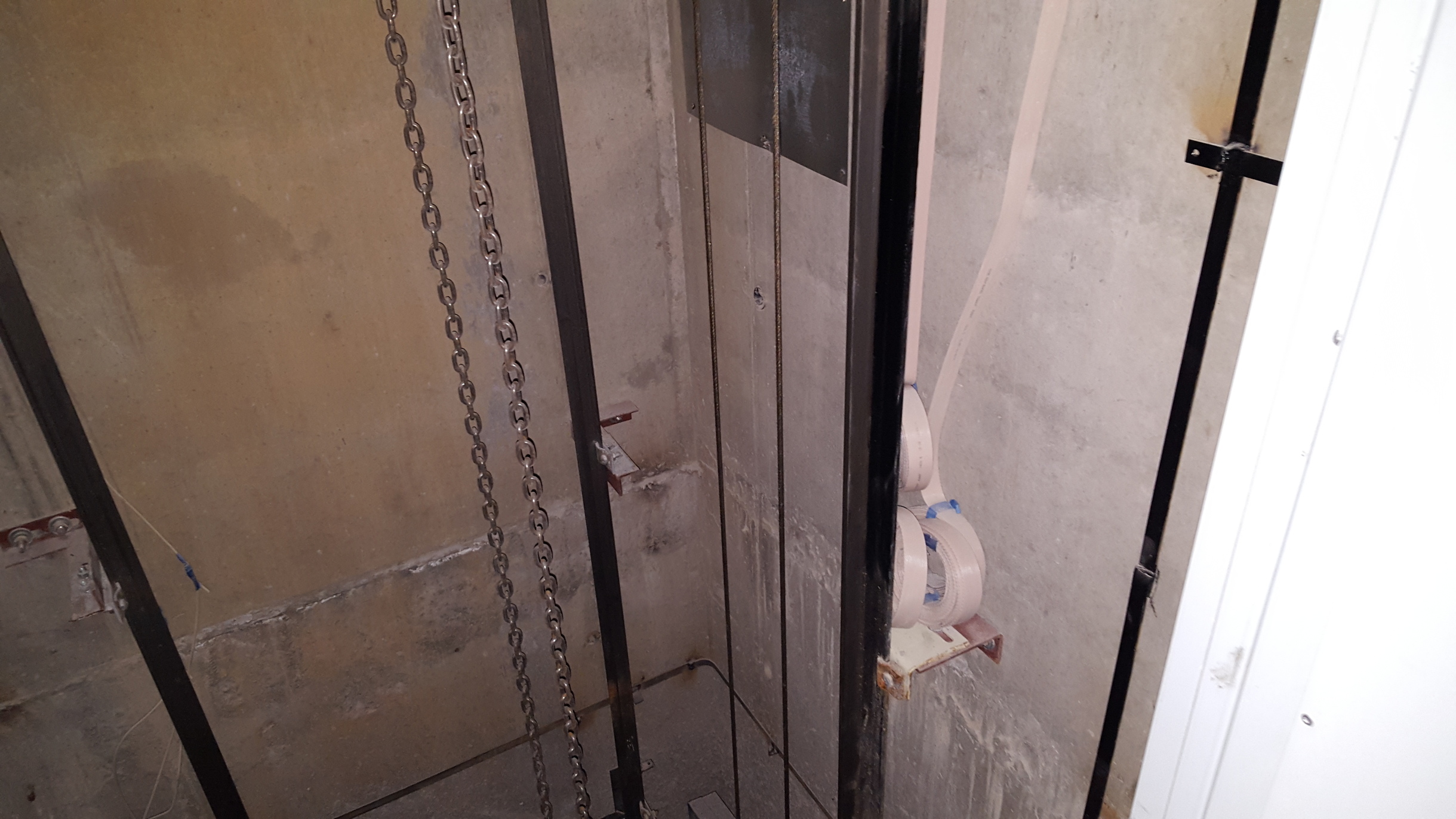

Ведутся  работы по отделке лифтовых шахт.
 Приступили к пусконаладочным работам по лифтовому оборудованию

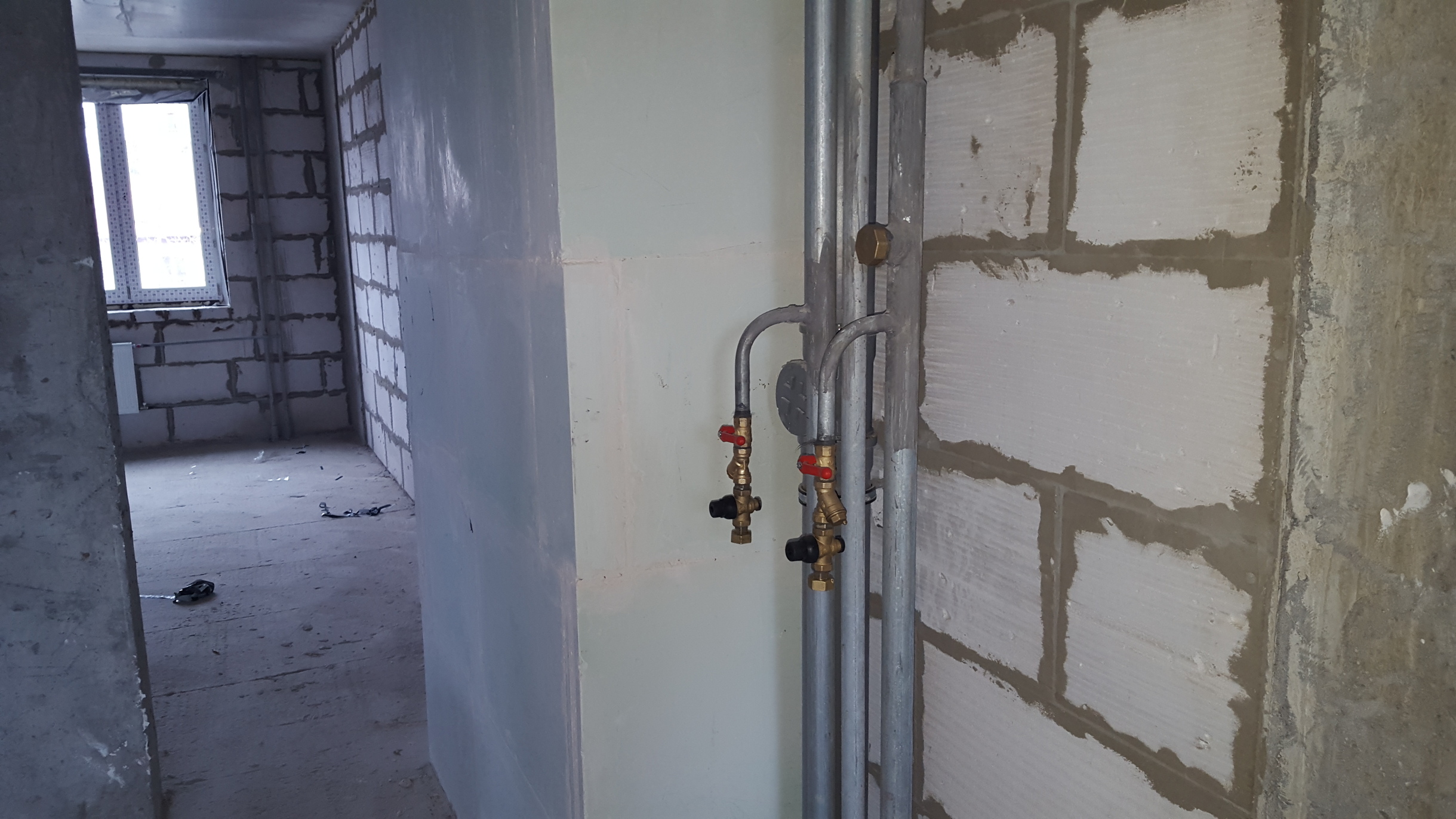

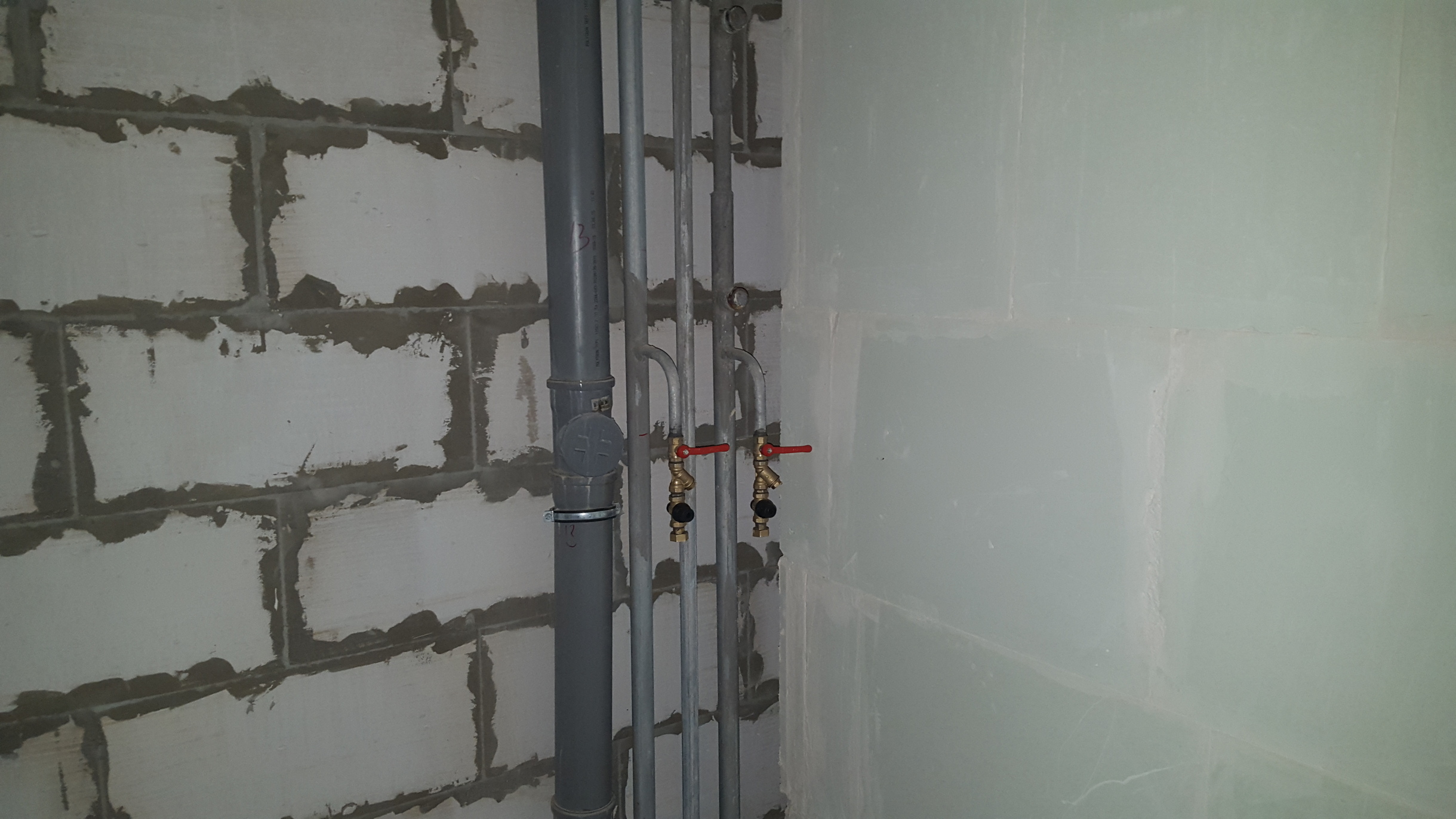

Выполнены работы по установке запорной арматуры по квартирам на системах холодного и горячего водоснабжения.
Осуществлена подача воды на квартиры по холодному и горячему водоснабжению по постоянной схеме,  для технических нужд и испытания систем.

                                                                     Корпус № 4

1.      Устройство  монолитного железобетонного каркаса  – 100 %
2.      Устройство кровли --------------------------------------------------100 %
Устройство наружных стен ---------------------------------------- 100 %
Устройство внутренних перегородок ------------------------------- 100 %
Выполнены работы по установке оконных конструкций   -------- 100 %
Устройство остекления лоджий------------------------------------------- 95 %.
Ведутся работы по остеклению лоджий
Ведутся  работы по секции № 1 и № 2 по устройству «маячных» рядов в квартирах, для обозначения перегородок.
Выполнены работы по устройству маячных рядов 11-й – 17-й этажи

                                        Отделочные работы
Устройство полов –  45 %
Ведутся работы по устройству полов из керамической плитки

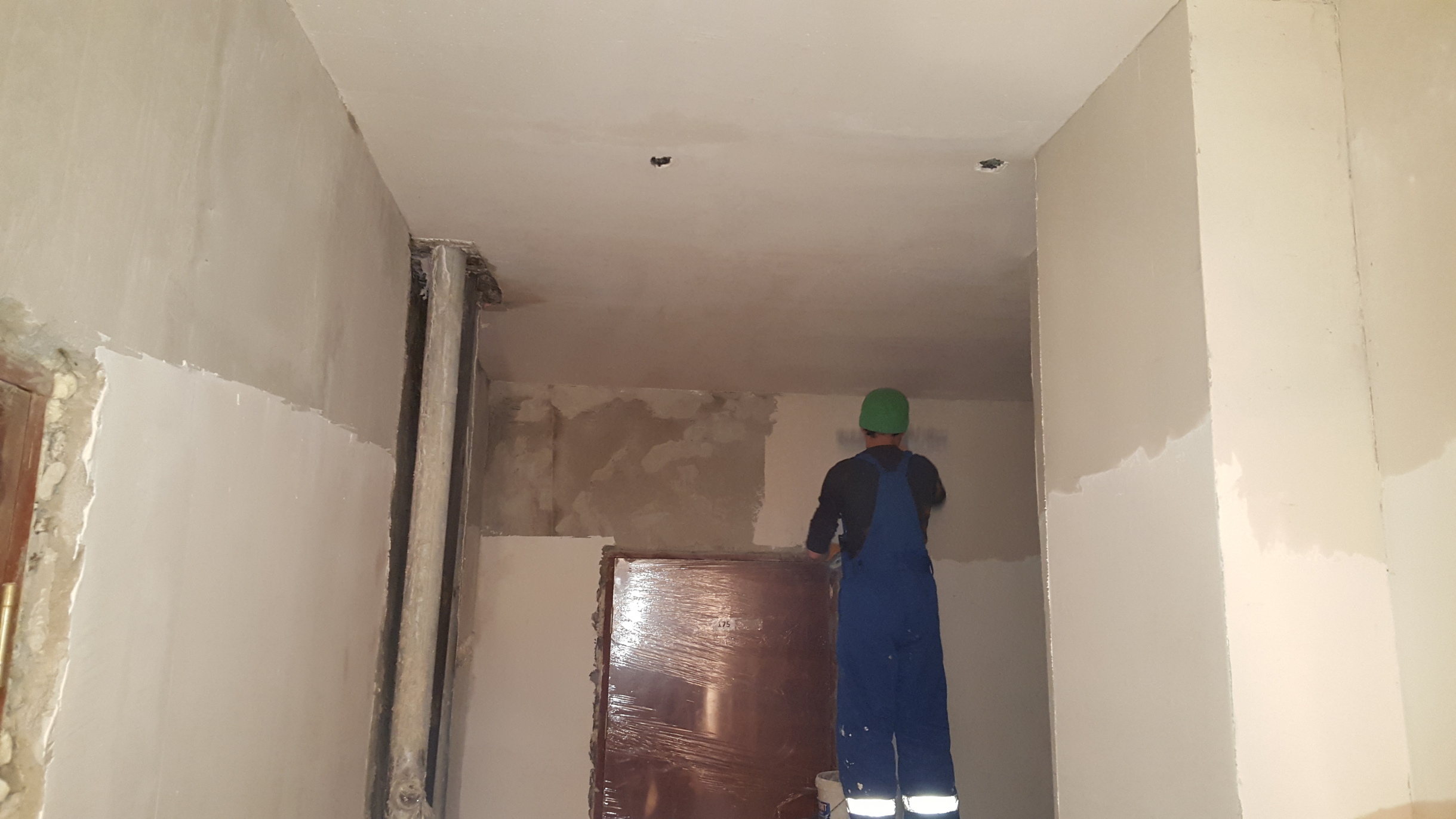

Подготовка стен и потолков под окраску – 50 %
Ведутся работы по штукатурке стен на 14-17 этажах .
Ведутся работы по отделке стен и потолков в машинных отделениях лифтов
Установка дверной столярки- 90 %
Выполнены работы по установке входных дверей в квартиры на обеих секциях и дверных блоков в местах общего пользования по секции № 2 и № 1

                                      [CENTER]Инженерные системы[/CENTER]

Устройство горизонтальной разводки системы отопления в цокольной части здания без запорной арматуры- 100%
Устройство горизонтальной разводки систем ГВС и ХВС в цокольной части здания без запорной арматуры- 100 %
Устройство горизонтальной разводки ливневой канализации – 100 %
 Монтаж вертикальных стояков систем ГВС и ХВС , бытовой и ливневой канализации  -                                100%

Монтаж вентиляционных  систем дымоудаления и притока – 90 %
Устройство внутреннего электроснабжения  ------------------------- 50 %
Начаты работы по расключению кабельных линий электроснабжения на этажных электрощитах
Закончены работы по монтажу светильников в местах общего пользования.
Закончены работы по прокладке кабельных линий по этажам на секциях № 1- № 2

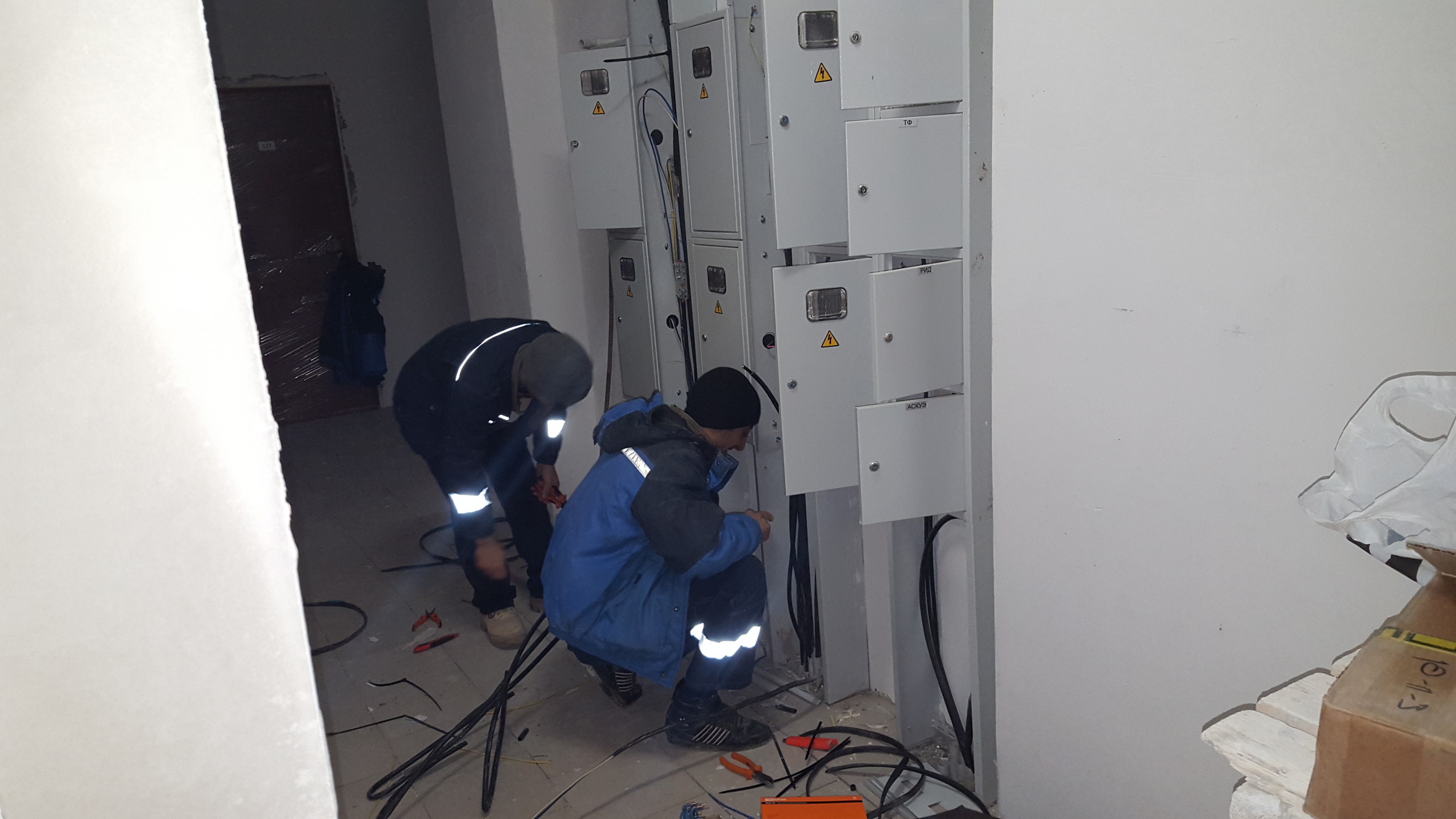

Выполнены работы по монтажу квартирных электрощитов.
Монтаж  системы отопления -------------------------------------------- 100 %
Выполнены работы по обеспечению теплового контура, для осуществления запуска отопления в штатном режиме 12.02.16
Осуществлен запуск тепла на узел учета.
15.02.16-  осуществлен запуск системы отопления по корпусу в штатном режиме.

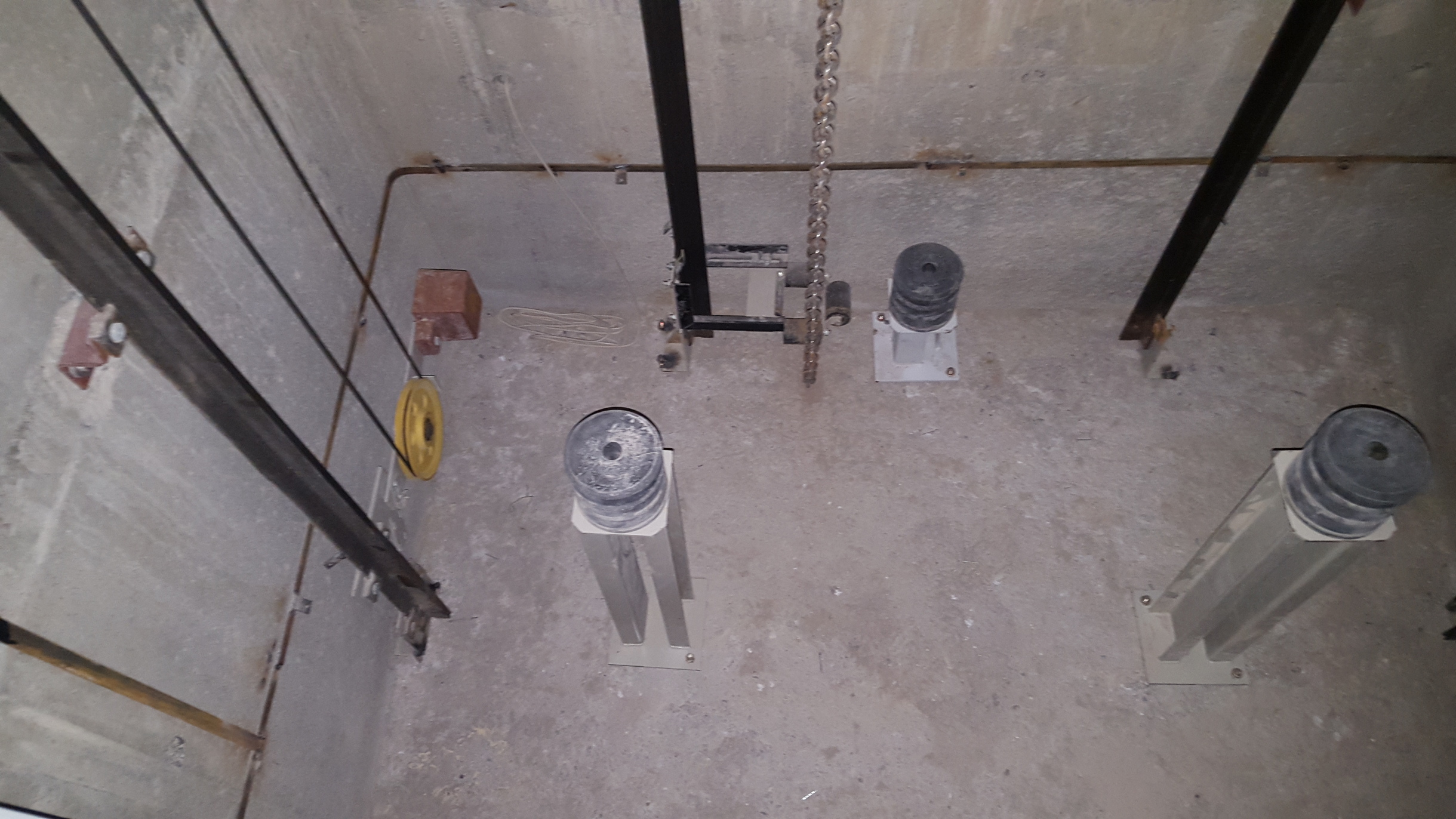

Монтаж лифтового оборудования -    90 %
  Выполнены работы по установке обрамлений шахтных дверей.
Ведутся  работы по отделке лифтовых шахт и подготовке к пуско-наладочным работам.

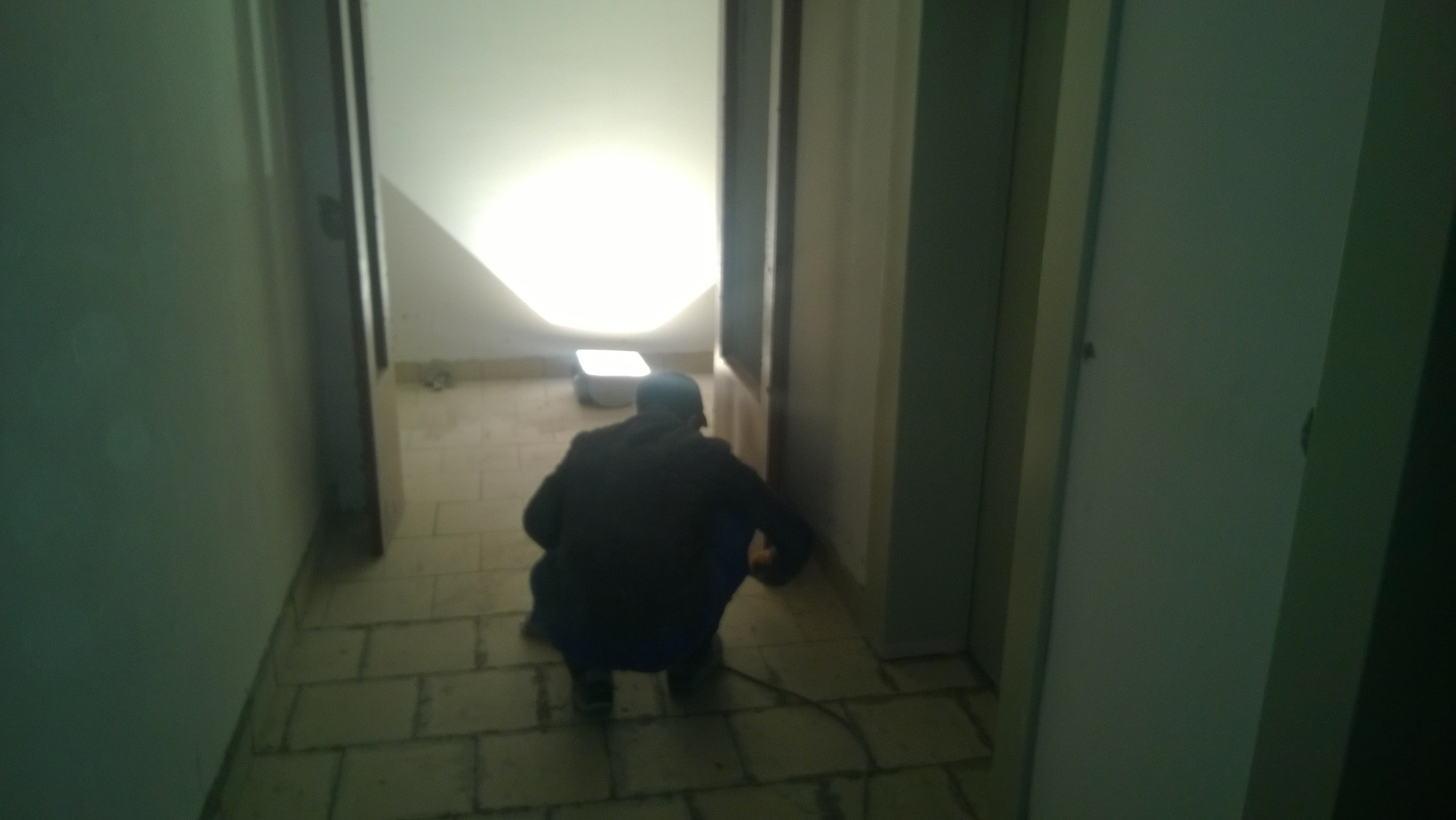

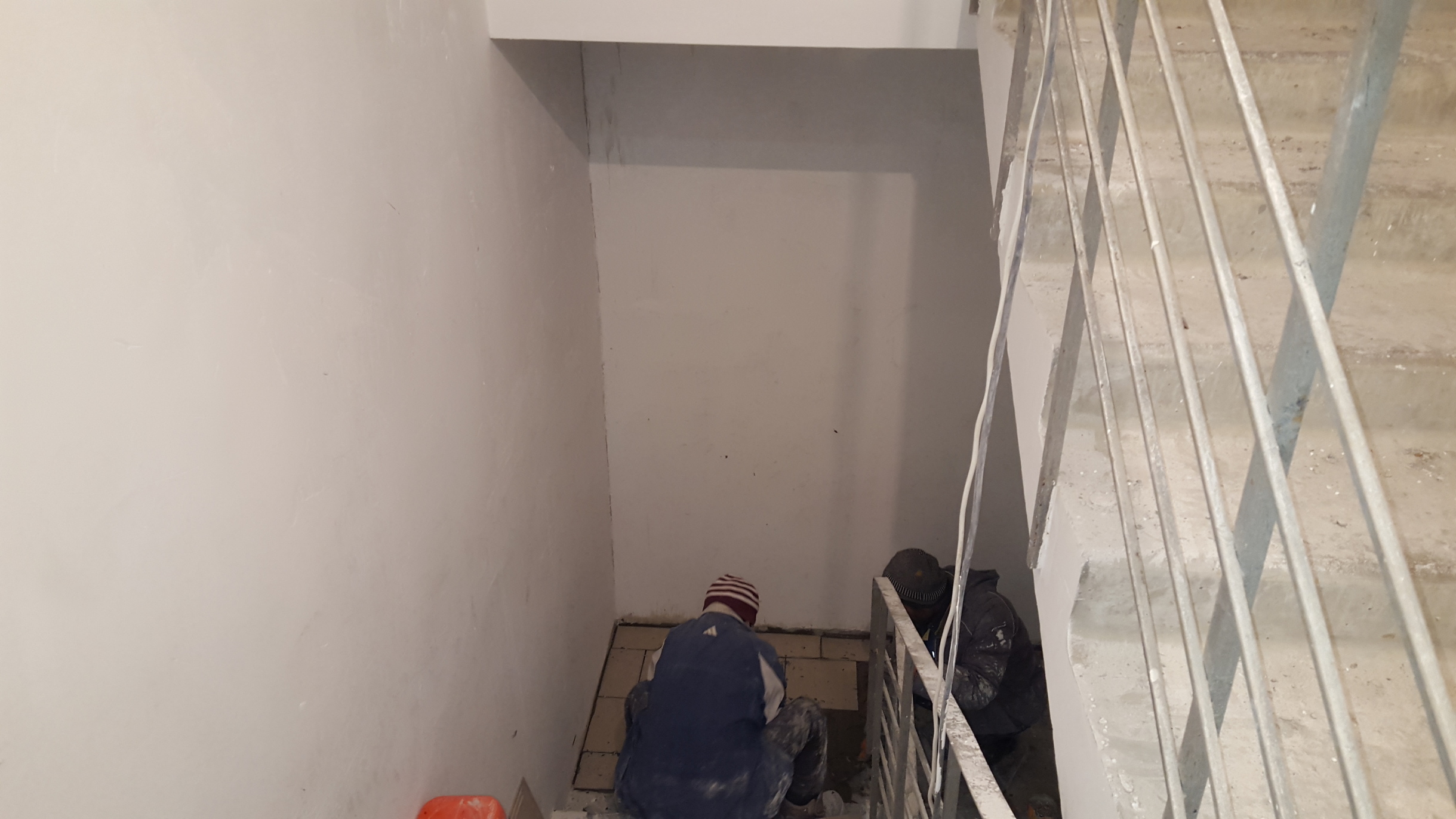

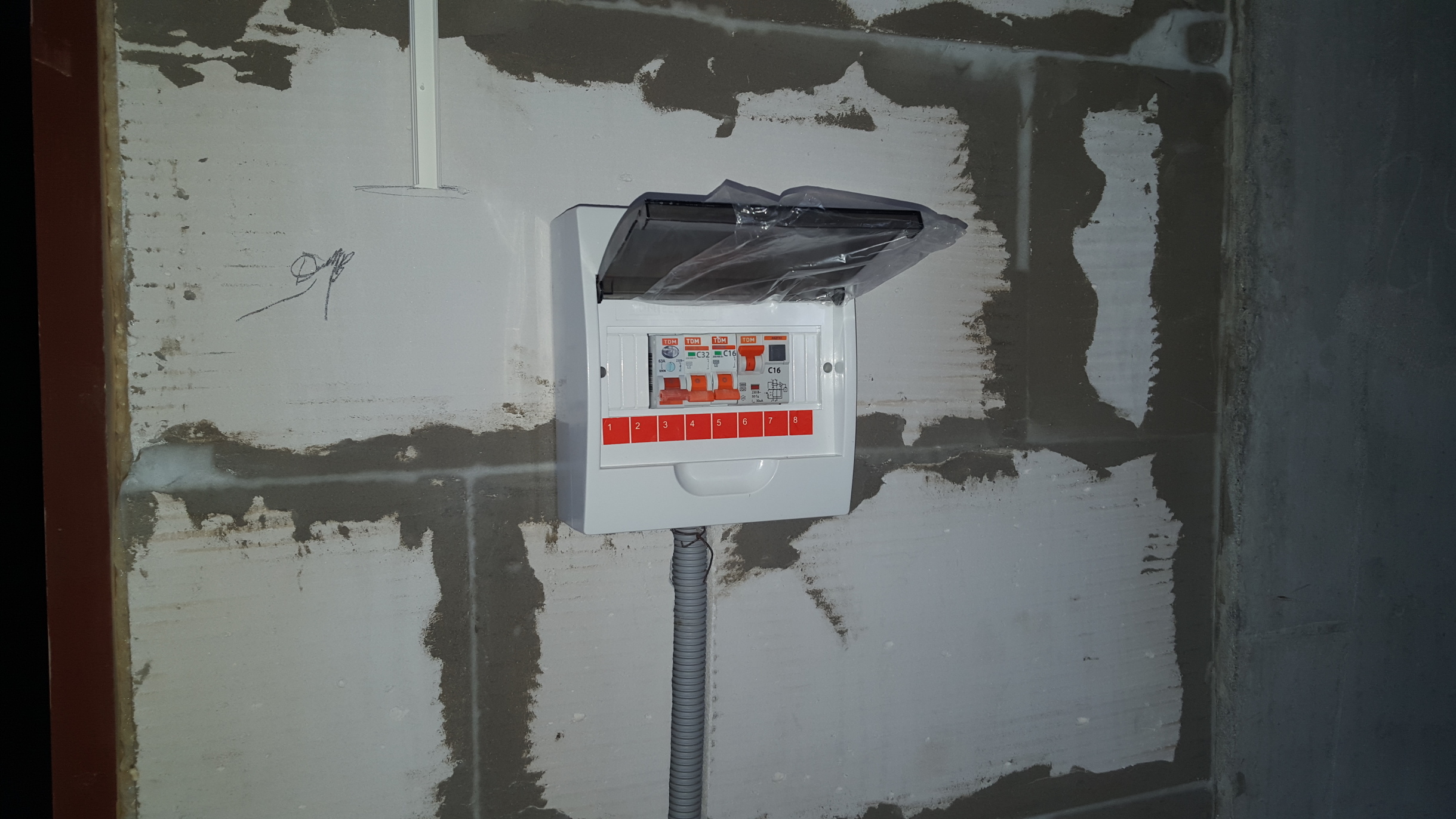

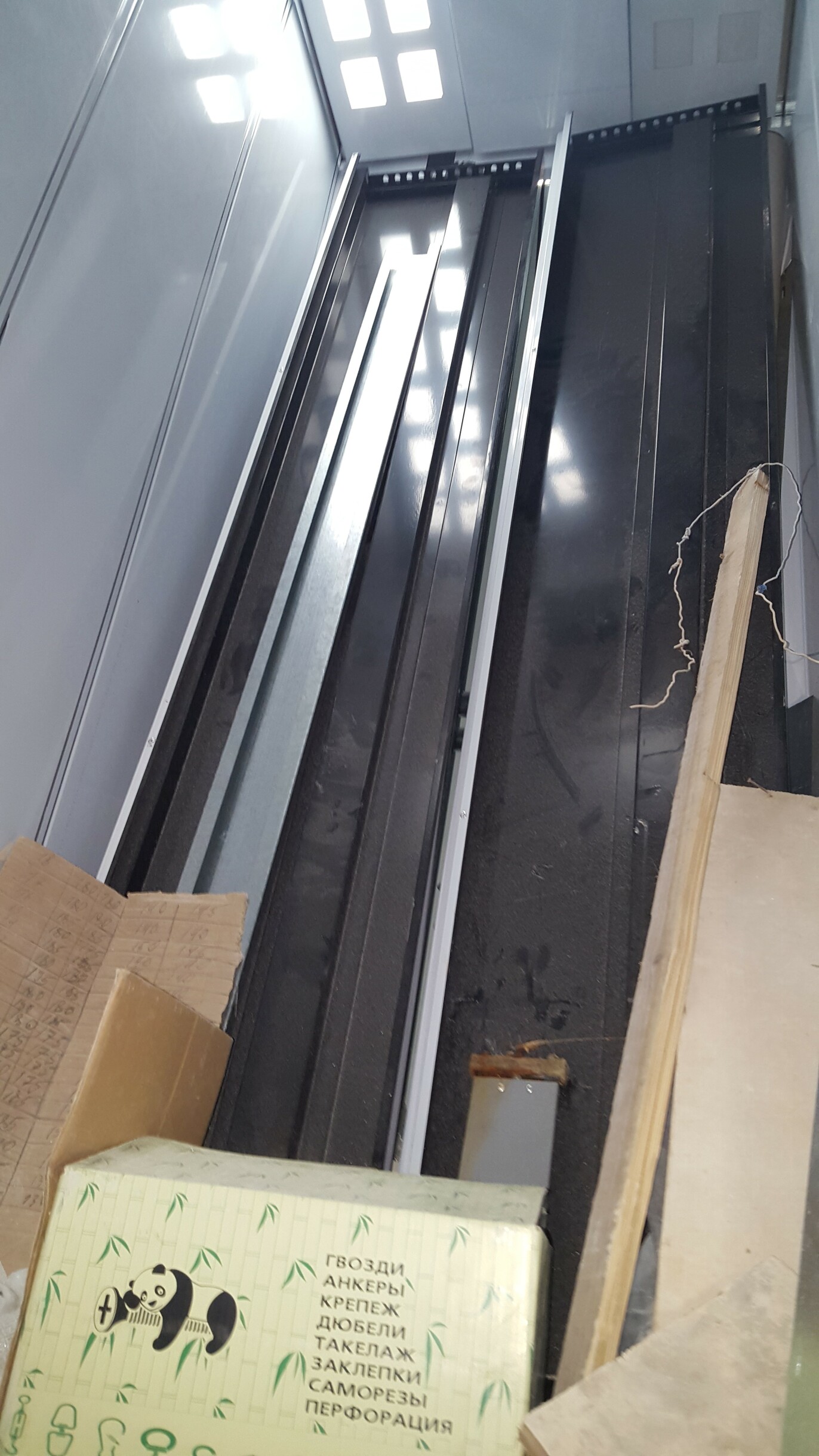

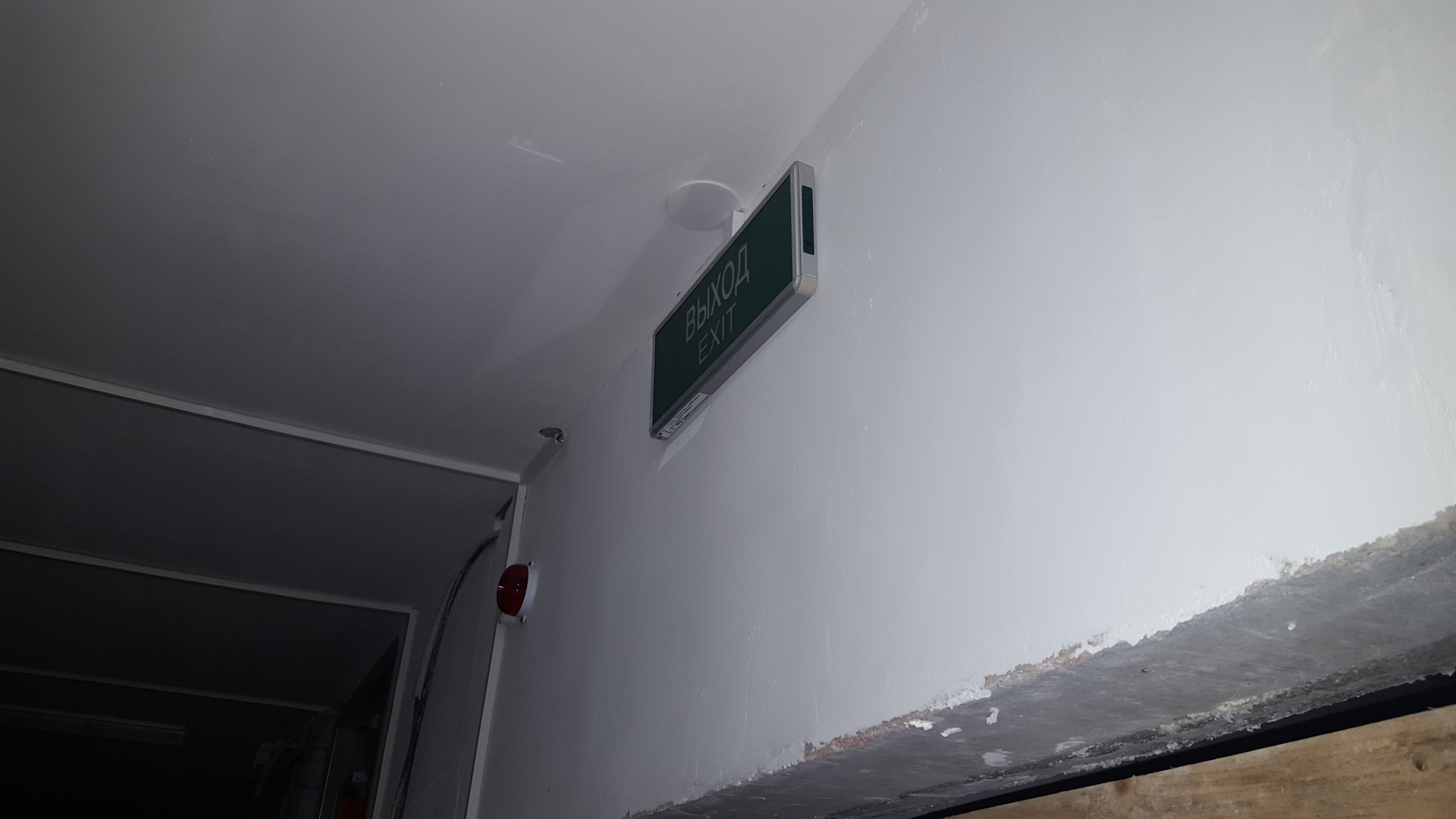

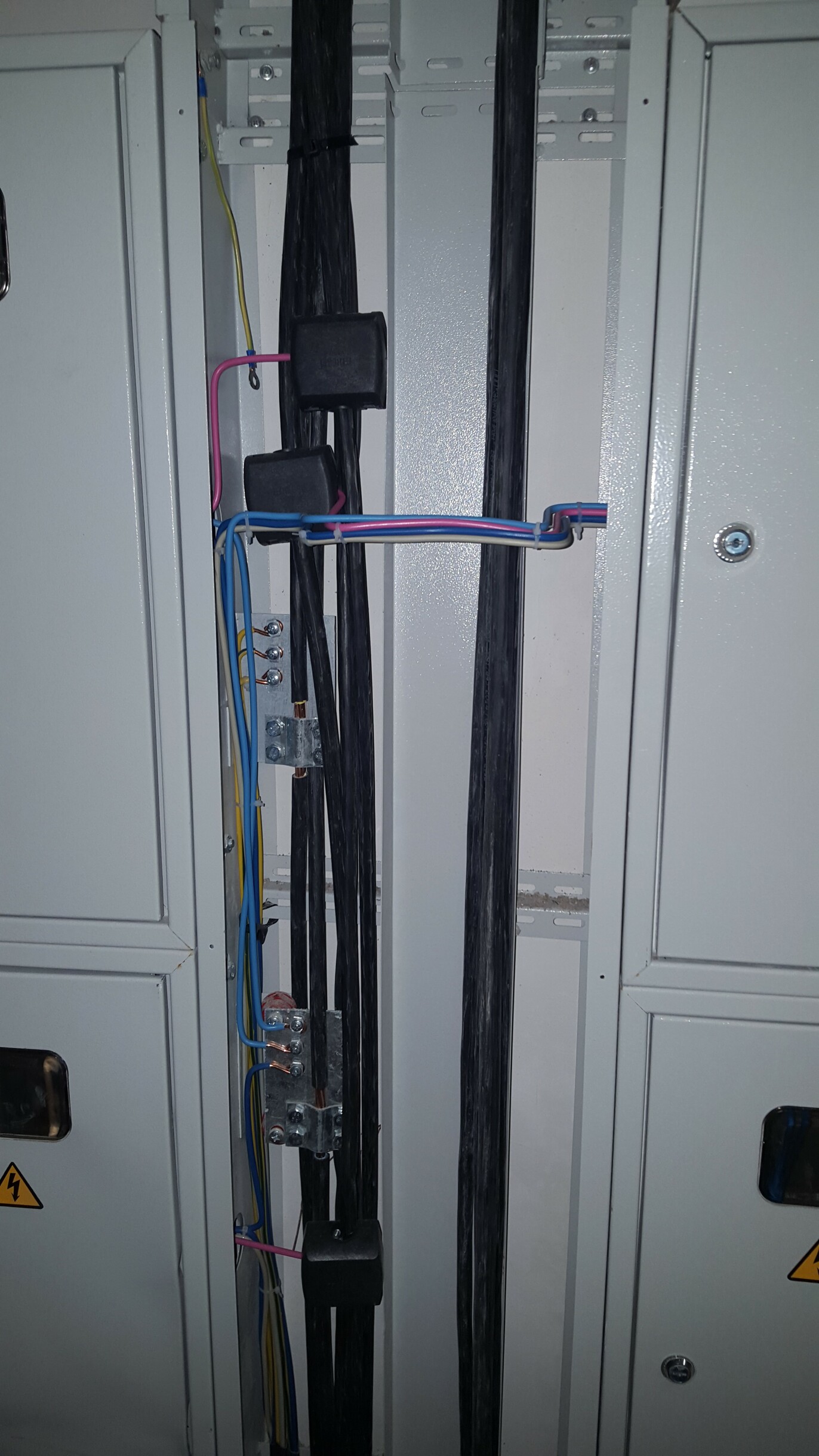

Дополнительные фото
Компания:
НИСКОМ.

Опубликовано: 11.03.2016 16:29
Просмотров: 1491
Автор: Антонина Разумова
