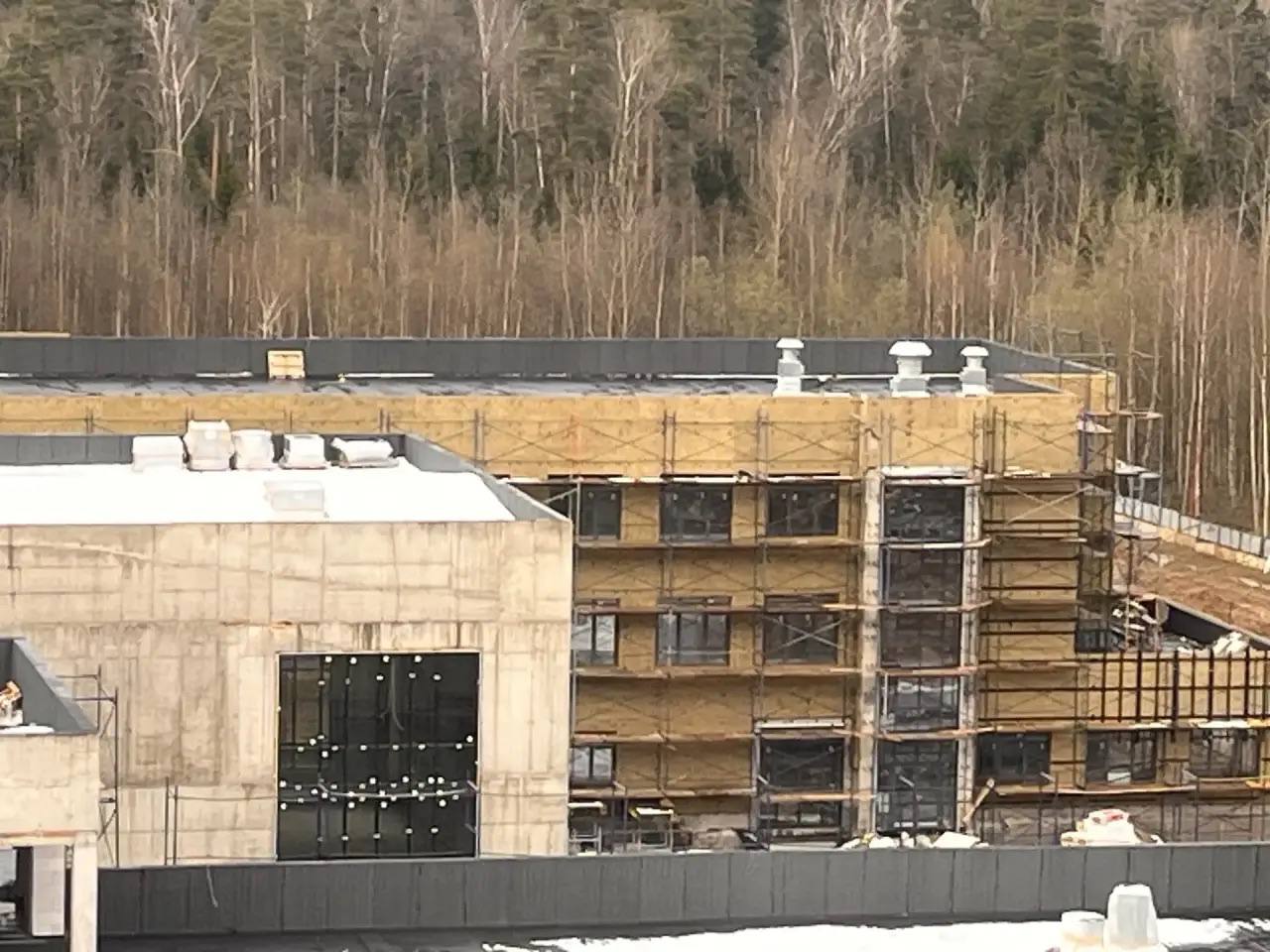

О строительстве школы №5
На площадке задействованы 146 рабочих и 5 единиц техники.
Продолжаются работы по:

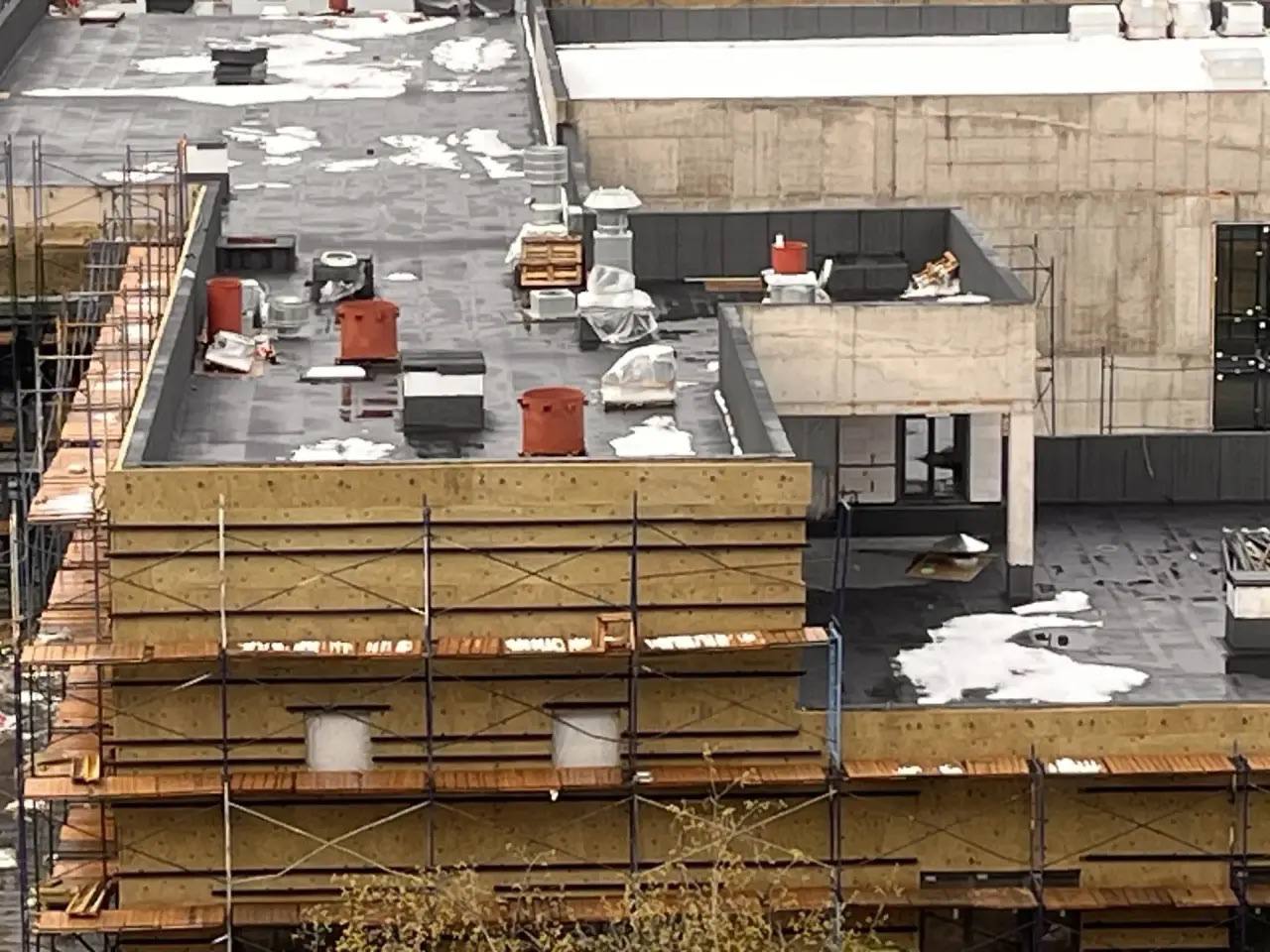

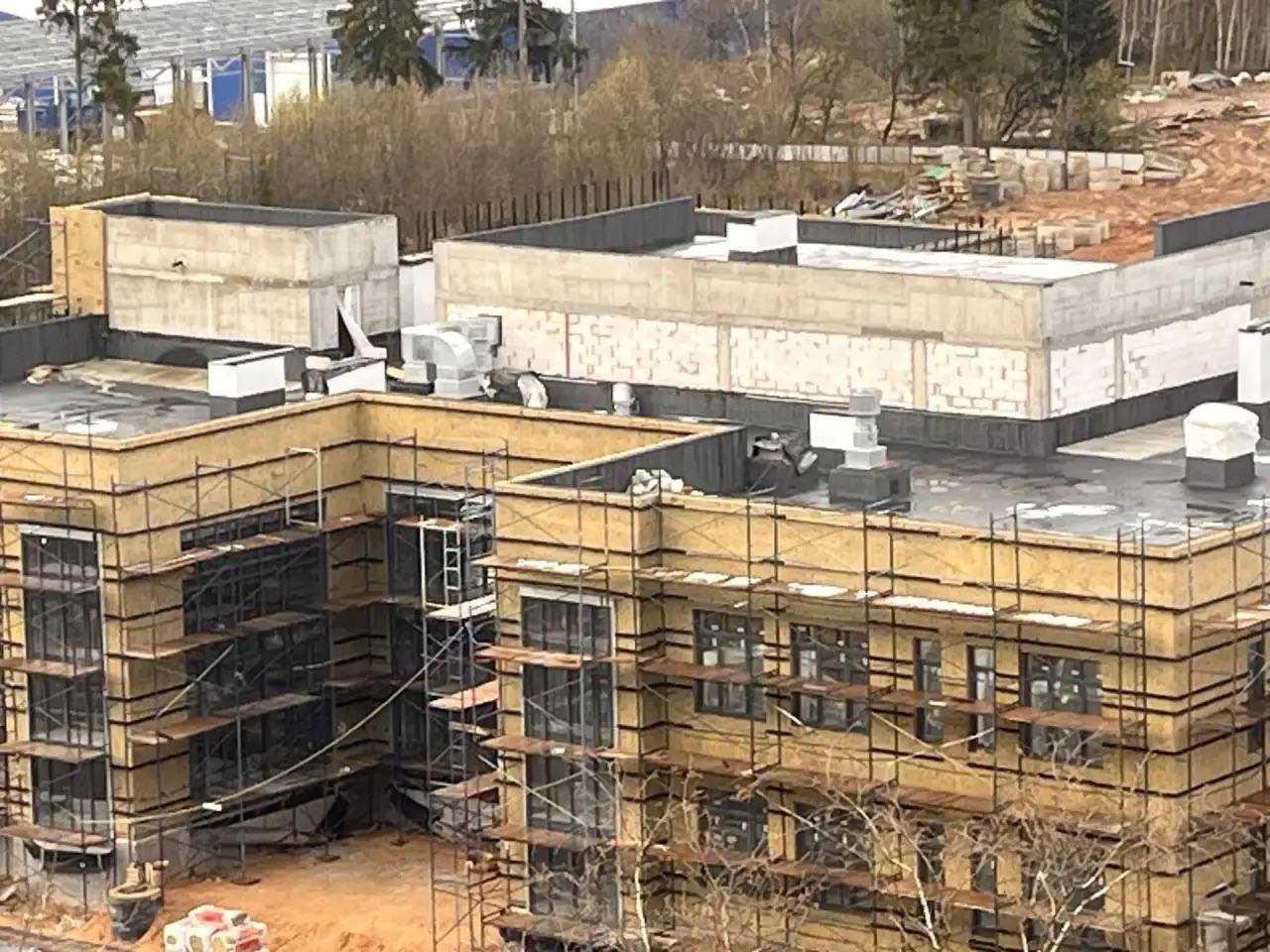

1. Устройству фасада.
2. Бурению отверстий под стояки, замоноличиванию проемов перекрытий.

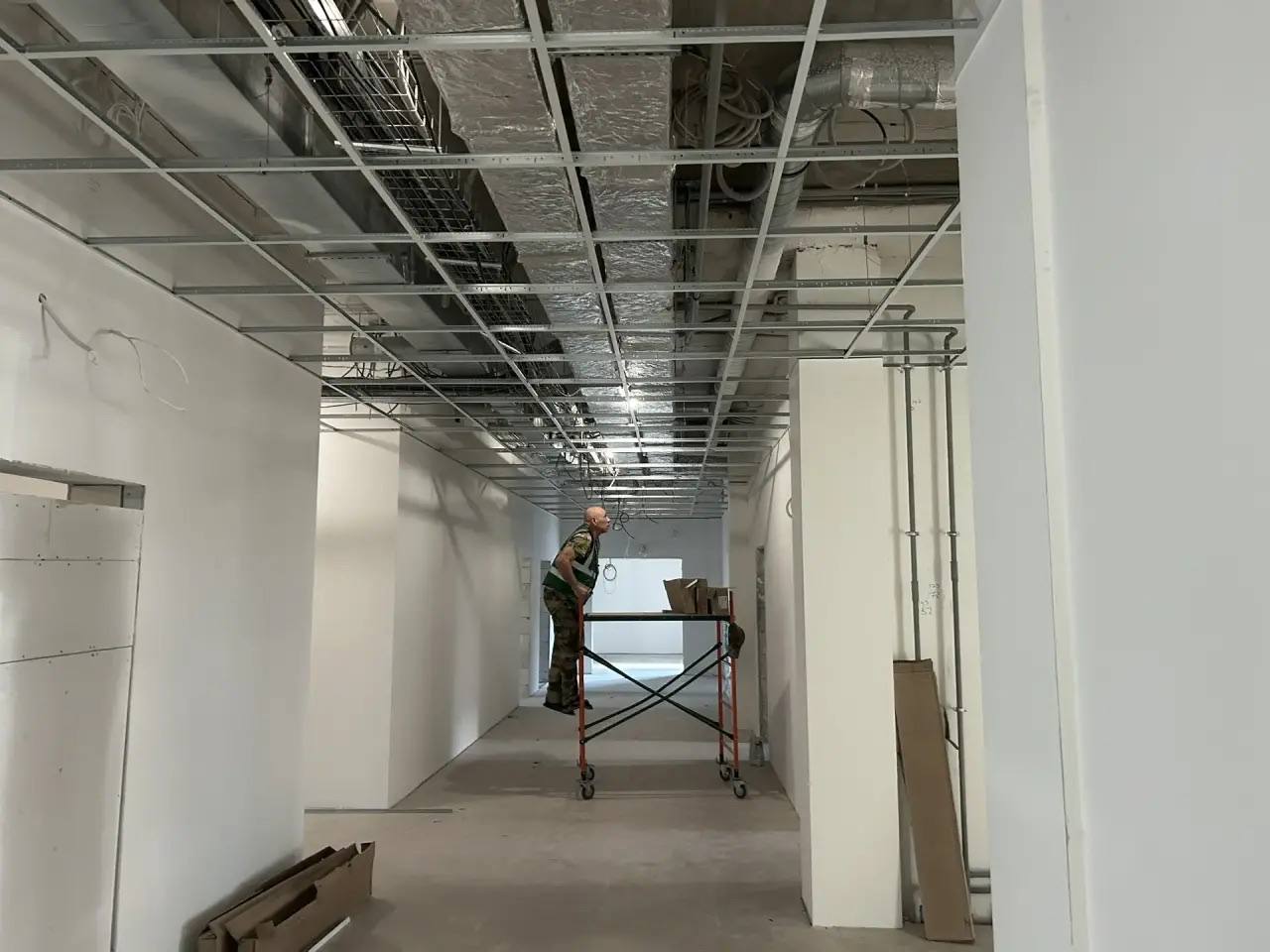

3. Устройству перегородок.

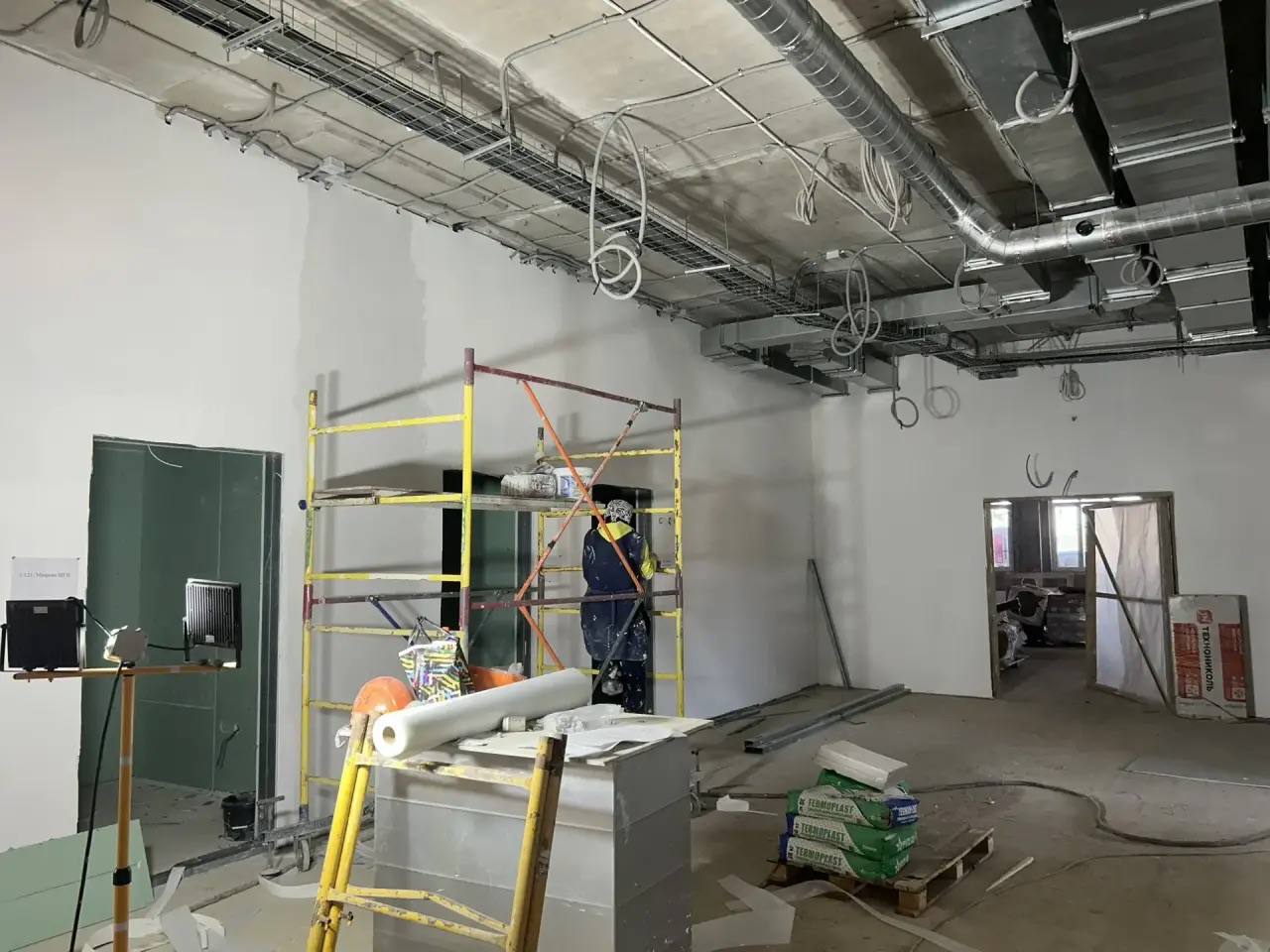

4. Шпатлевке стен.
5. Устройству штукатурного слоя.

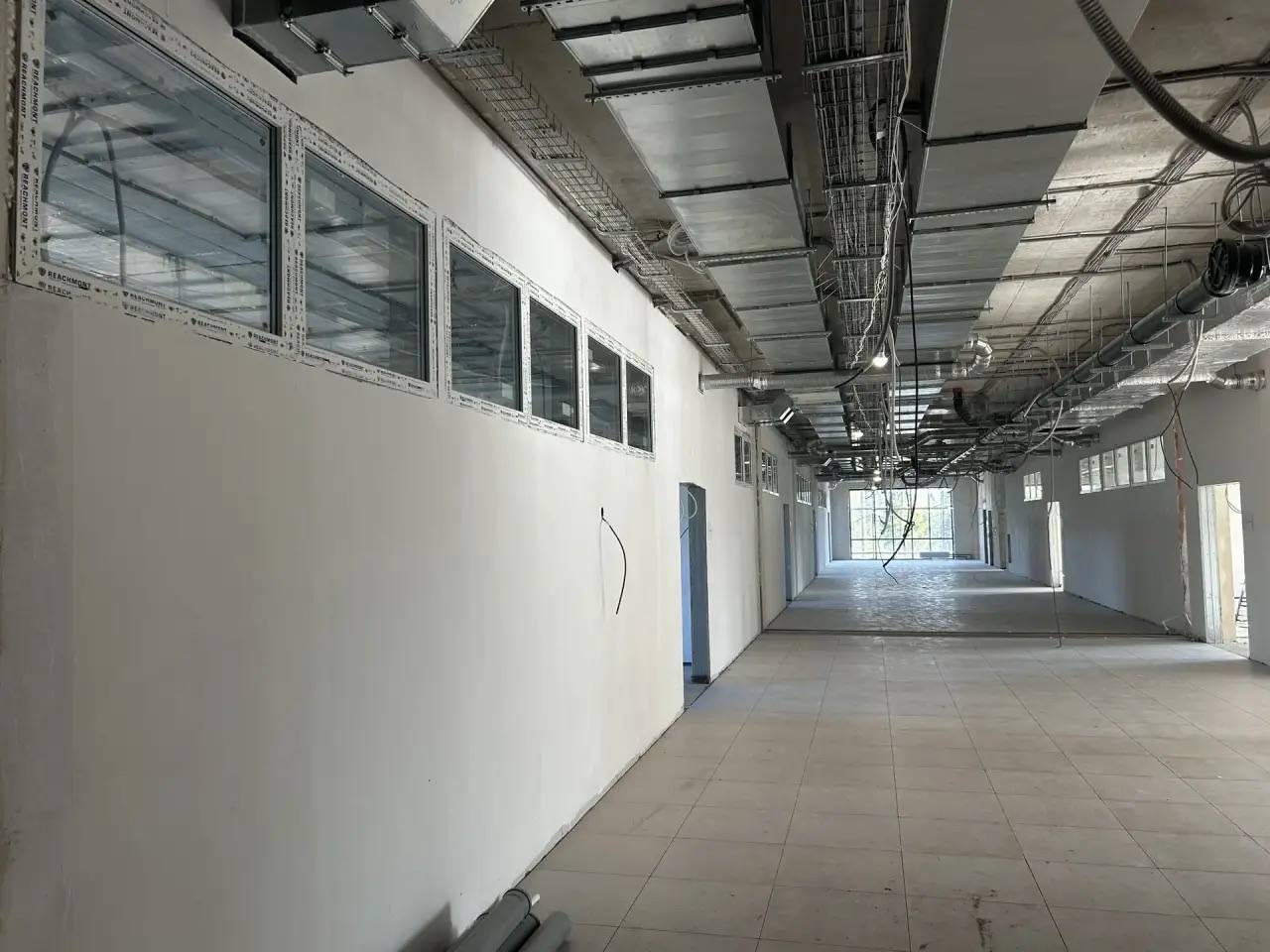

6. Устройству керамогранита.
7. Устройству внутренних световых конструкций.

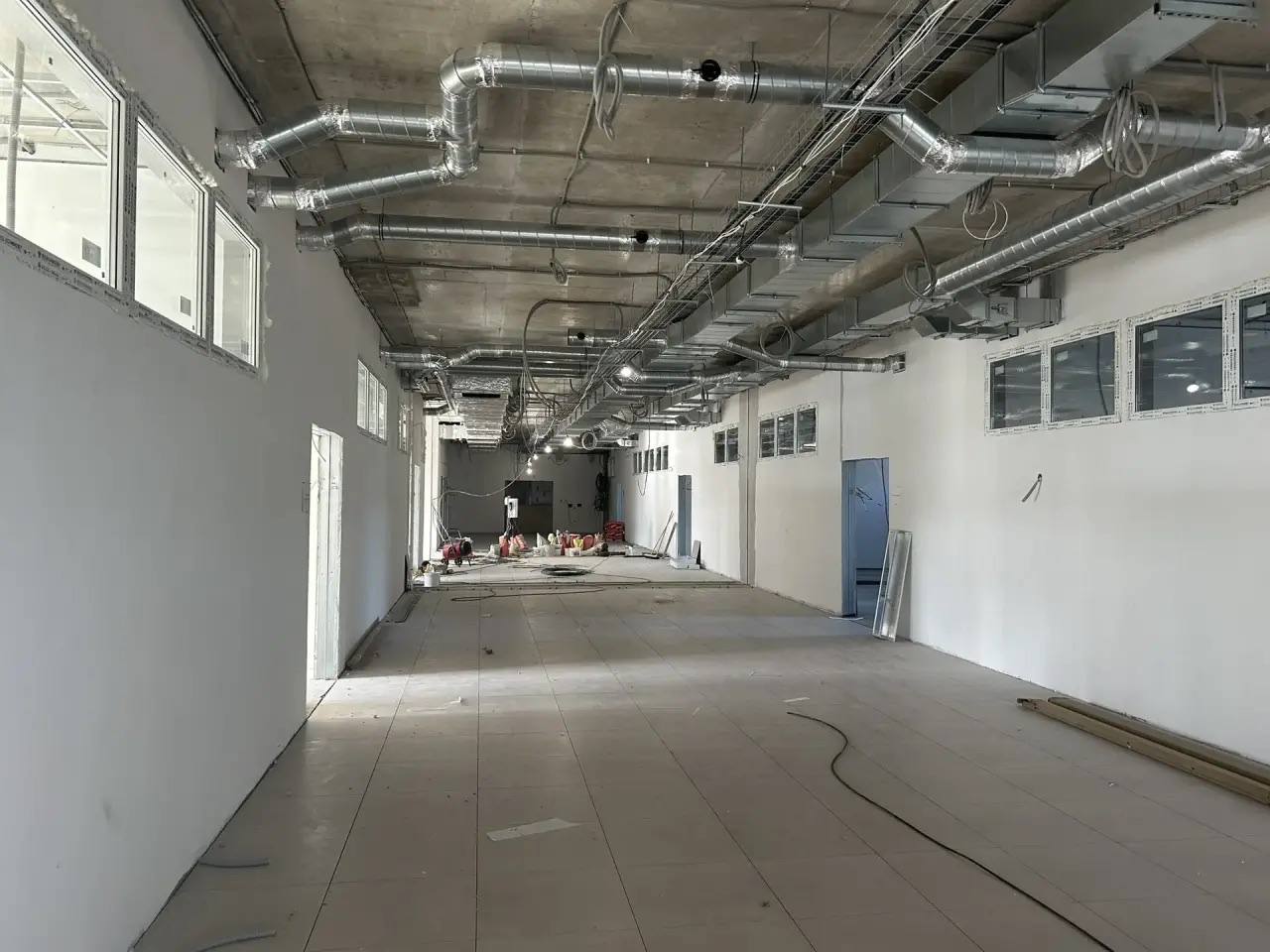

8. Разметке и устройству системы отопления, водоснабжения.
9. Устройству тёплых полов 1го этажа.
10. Разметке и устройству системы дымоудаления.

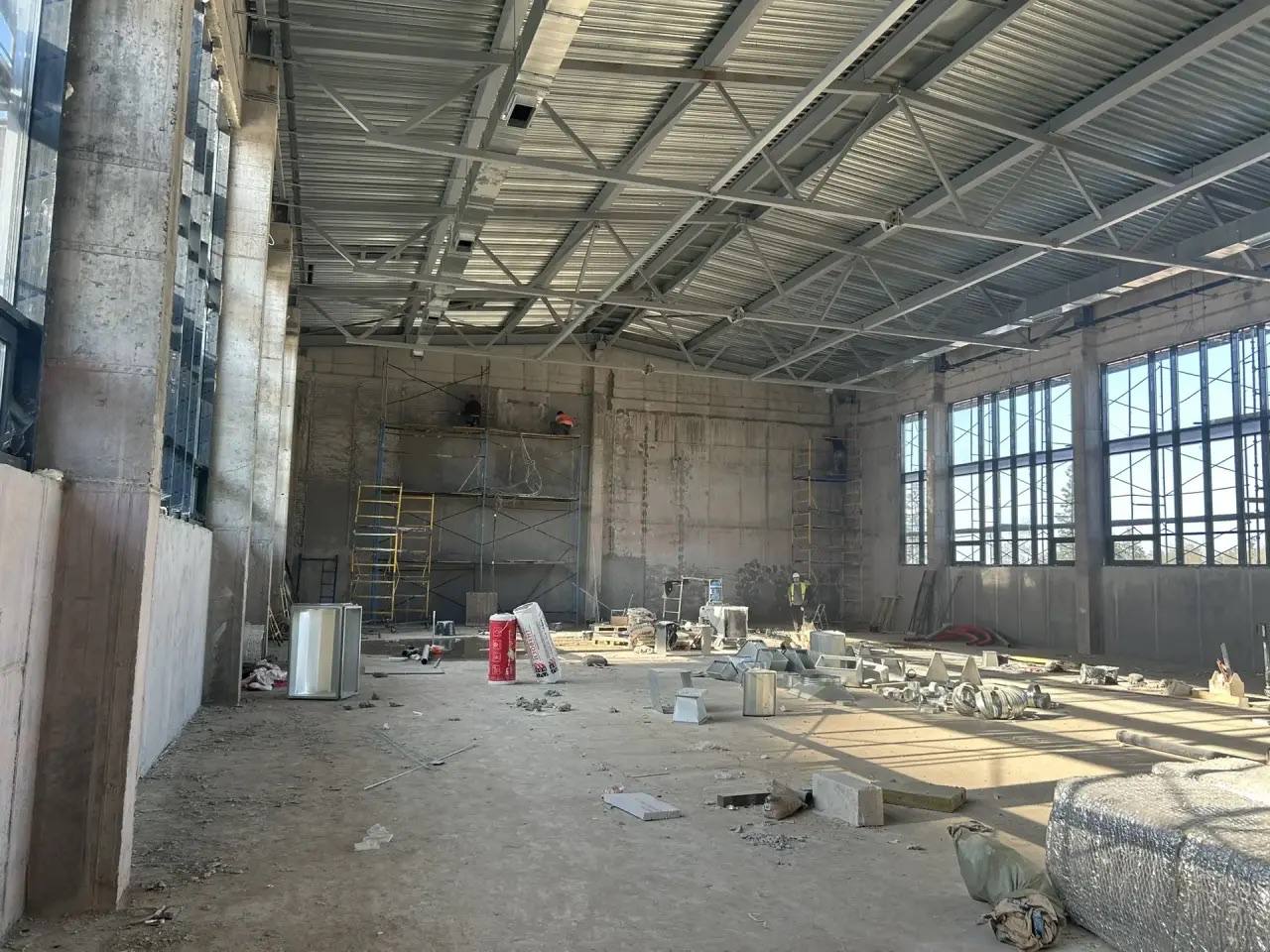

11. Монтажу оборудования вентмашин.
Степень готовности объекта — 69,5%.
